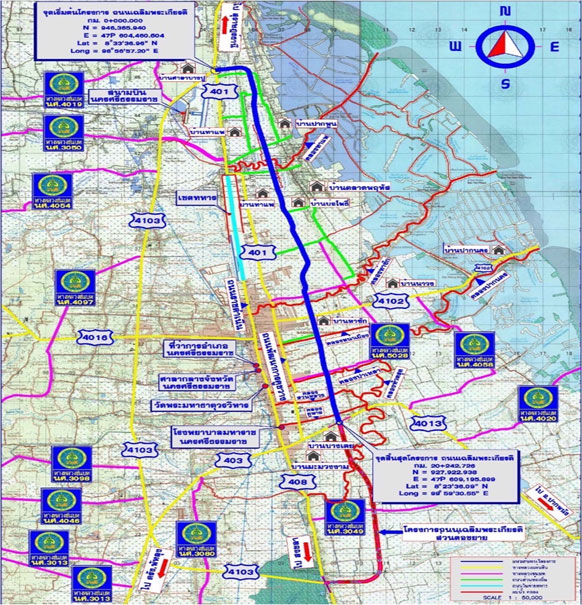

โครงการก่อสร้างถนนสายส่วนต่อขยาย ถนนเฉลิมพระเกียรติ (ตอนที่ 2) จ.นครศรีธรรมราช

สำนักก่อสร้างทาง กรมทางหลวงชนบท
กระทรวงคมนาคม

Department of Rural Roads
MINISTRY OF TRANSPORT

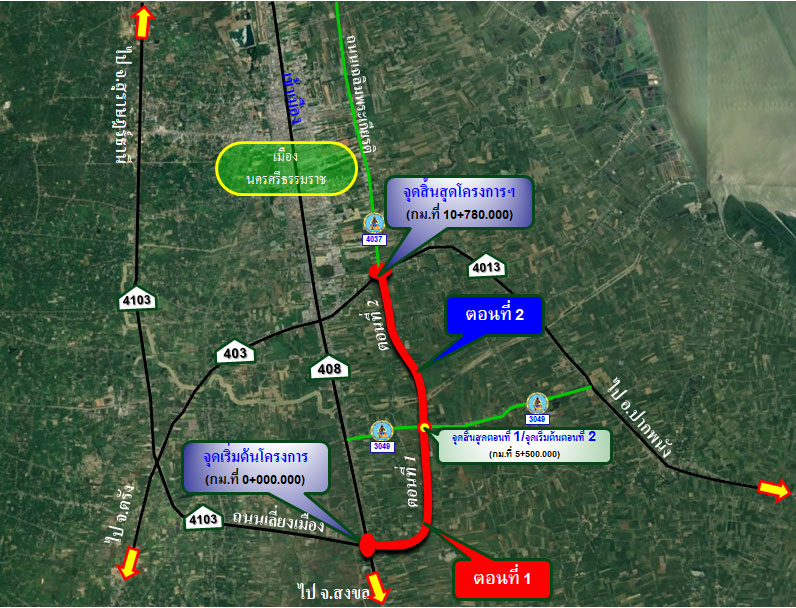

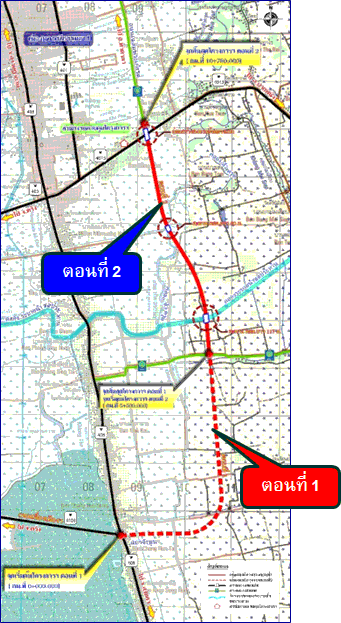

รายละเอียดและลักษณะโครงการฯ

ลักษณะงาน รายละเอียด
1. ระยะทาง 5.280 กิโลเมตร
(ตั้งแต่ กม.ที่ 5+500.000 ถึง กม.ที่ 10+780.000)
2. ความกว้างเขตทาง 40.00 – 60.00 เมตร
3. ชนิดผิวจราจร แอสฟัลต์คอนกรีต (AC. หนา 0.10 เมตร)
คอนกรีตเสริมเหล็ก (RC.) หนา 0.25 เมตร (บริเวณทางแยก)
4. จำนวนช่องจราจร ขนาด 4 ช่อง (รวม 2 ทิศทางจราจร) กว้างช่องละ 3.50 เมตร
5. เกาะกลาง แบบยกระดับ กว้าง 5.10 เมตร
(ปลูกหญ้าเต็มแผ่น)
6. ไหล่ทาง กว้างข้างละ 2.50 เมตร
7. ทางเท้า กว้างข้างละประมาณ 4.70 เมตร
(ช่วง กม.ที่ 10+370.000 ถึง กม.ที่ 10+725.000)
8. ระบบสาธารณูปโภค - ติดตั้งระบบไฟฟ้าแสงสว่างบริเวณจุดกลับรถ/ทางแยก
- ก่อสร้างระบบระบายน้ำ
9. งานปรับปรุงทางแยก ปรับปรุงทางแยก จำนวน 1 แห่ง
- บริเวณจุดสิ้นสุดโครงการ (เชื่อม ทล.4013)
10. งานติดตั้งสัญญาณไฟจราจร ติดตั้งสัญญาณไฟจราจร 1แห่ง
- บริเวณจุดสิ้นสุดโครงการ (เชื่อม ทล.4013)
11. ก่อสร้างสะพาน คสล. สะพานข้ามทางแยก (Overpass) 1 แห่ง
- กม. 10+357.500 (ความยาว 500 เมตร)
สะพานข้ามคลองชลประทาน 2 แห่ง
- กม.6+262.276 (ความยาว 117 เมตร)
- กม. 8+351.500 (ความยาว 60 เมตร)
12. ก่อสร้างท่อลอดเหลี่ยม คสล. (Box Culvert) 9 แห่ง
13. จุดกลับรถ (U-Turn) กลับรถเกาะกลาง จำนวน 4 แห่ง

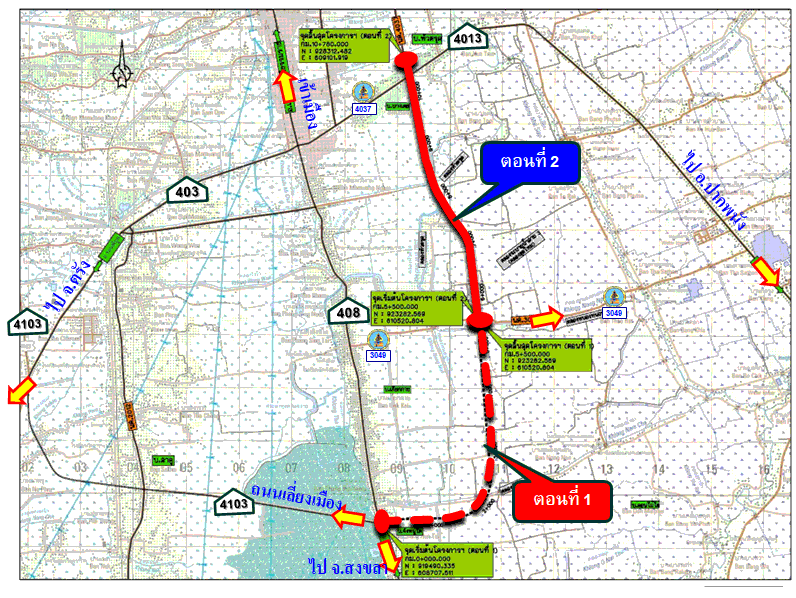

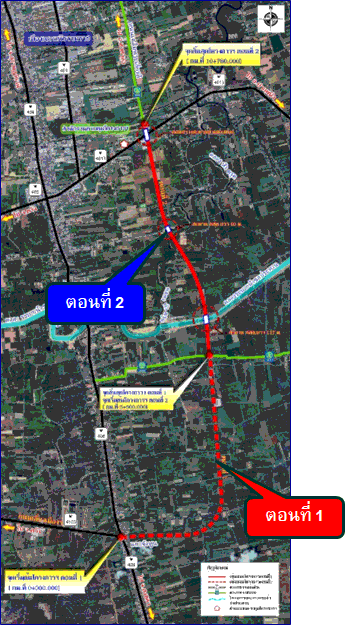

รูปจำลองลักษณะโครงการฯ

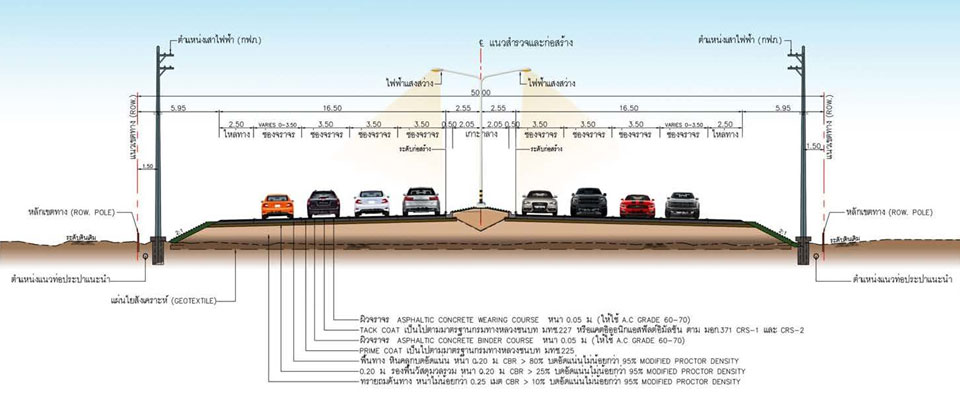

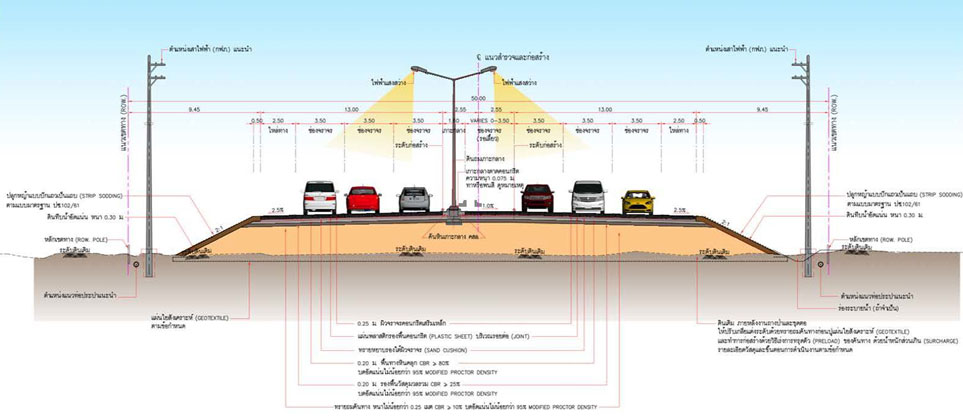

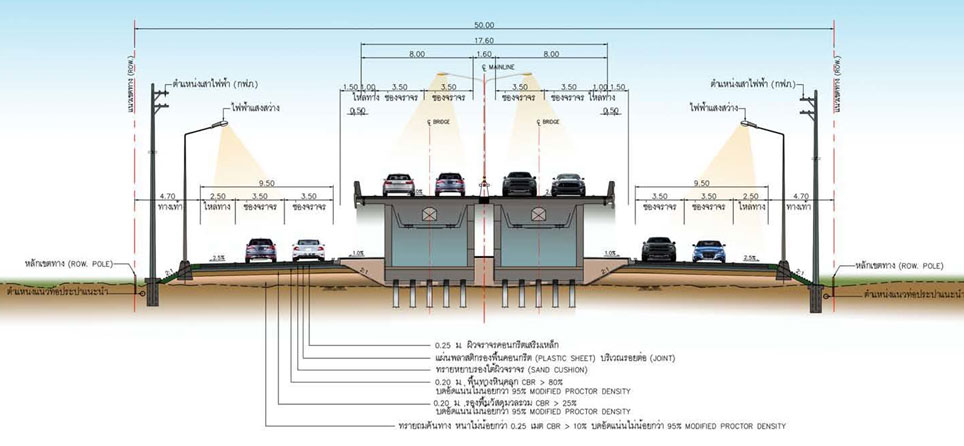

รูปตัดทั่วไปถนนโครงการ

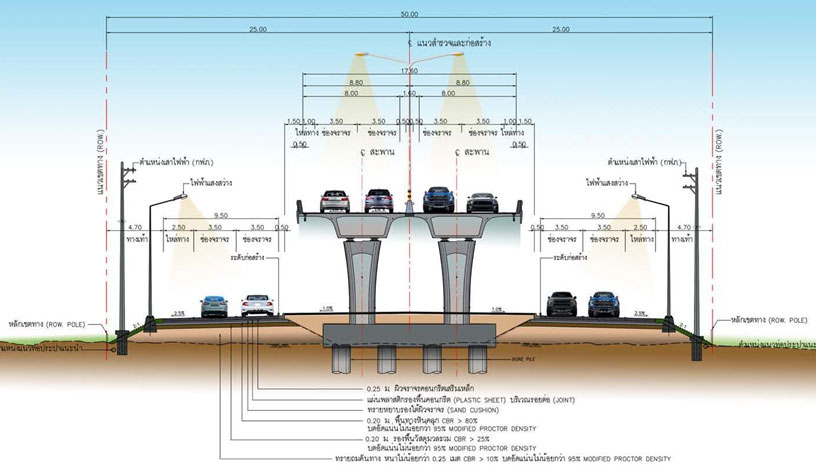

บริเวณ กม.ที่ 5+500.000 ถึง กม.ที่ 5+620.000

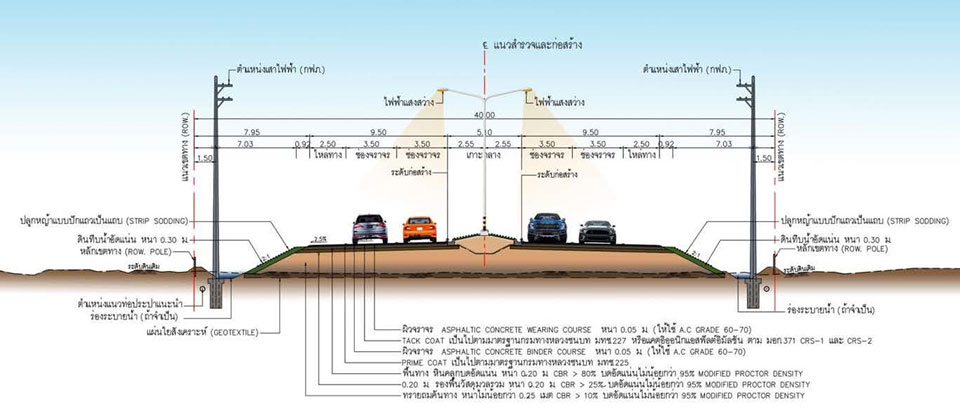

บริเวณ กม.ที่ 5+620.000 ถึง กม.ที่ 9+875.000

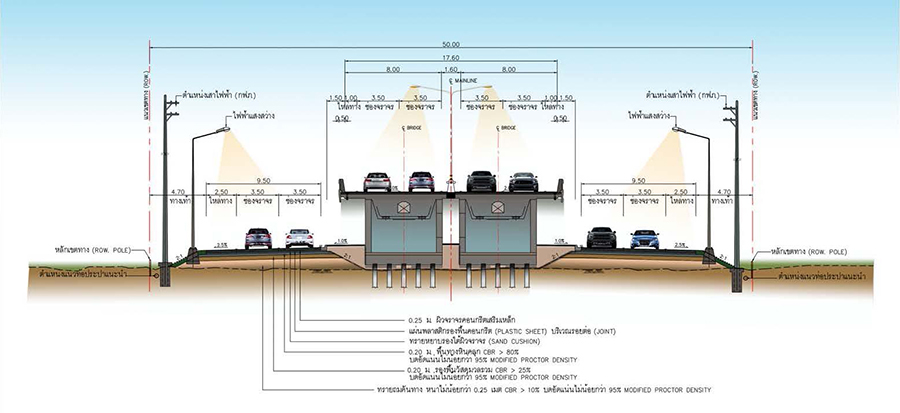

บริเวณ กม.ที่ 9+875.000 ถึง กม.ที่ 10+050.000

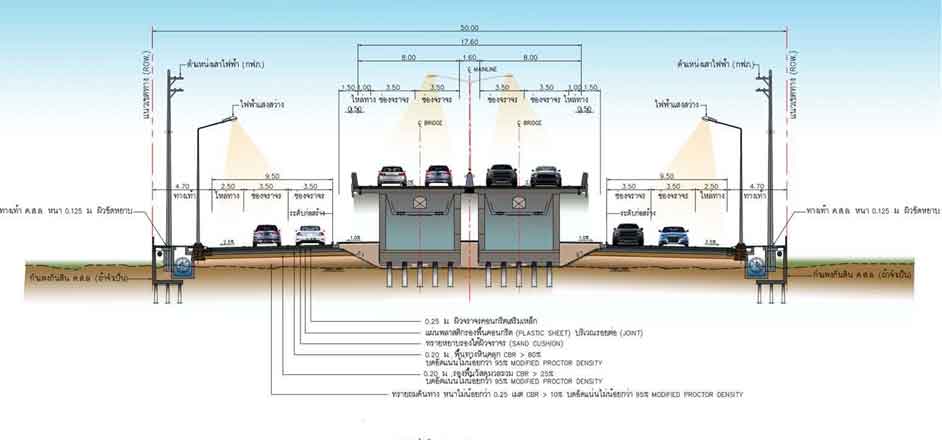

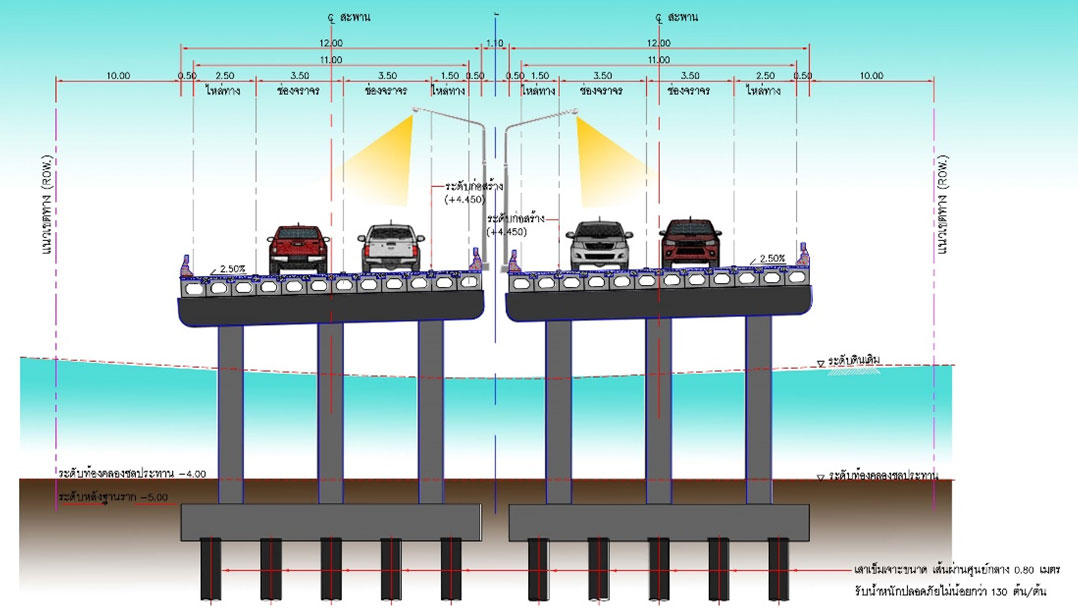

ถนนคู่ขนานสะพาน บริเวณสะพานข้ามทางแยก (จุดสิ้นสุดโครงการฯ) กม.ที่ 10+107.500 ถึง กม.ที่ 10+227.500

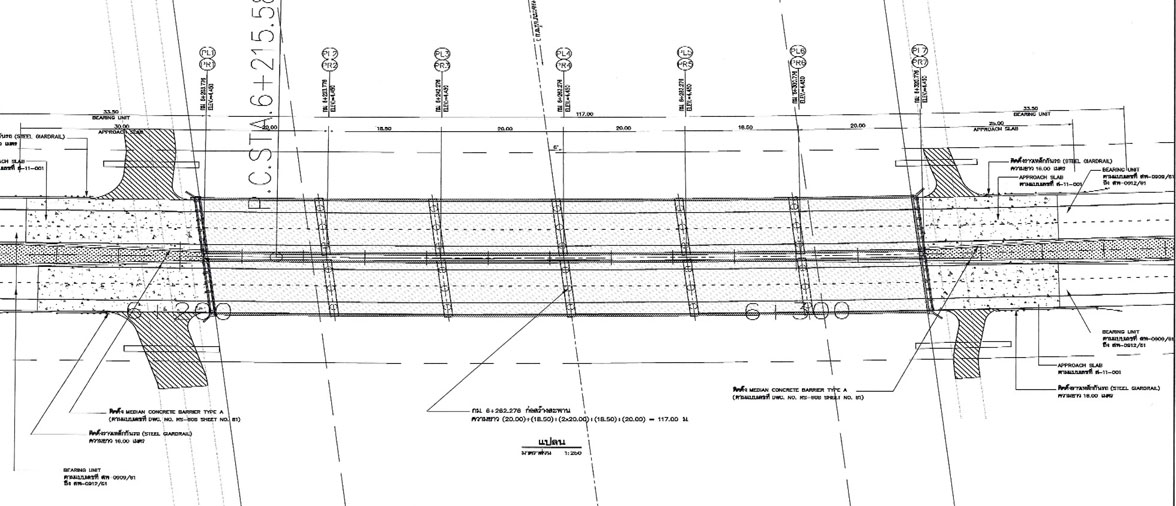

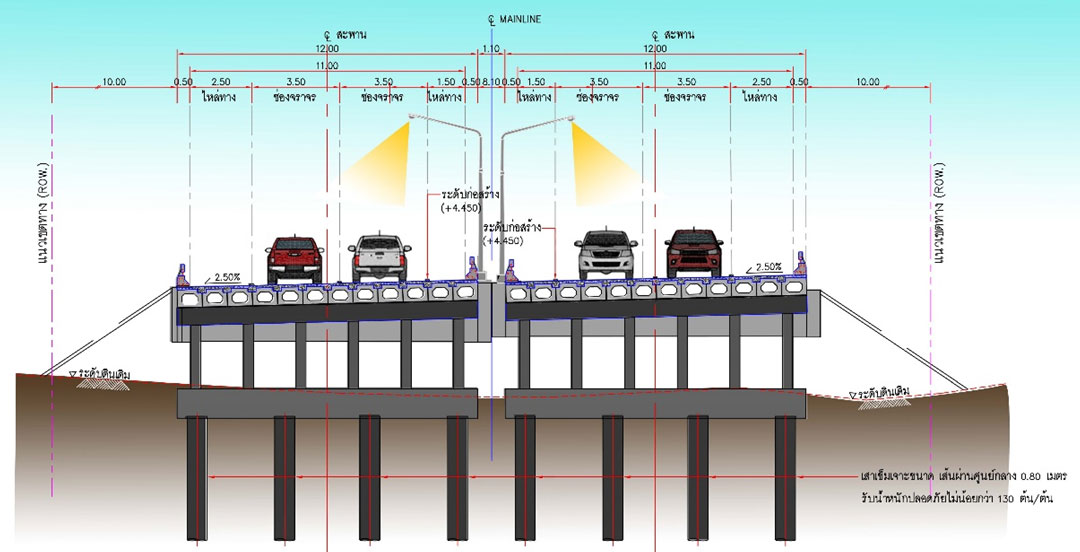

แปลน-รูปตัดทั่วไป สะพาน ค.ส.ล. ข้ามคลองชลประทาน

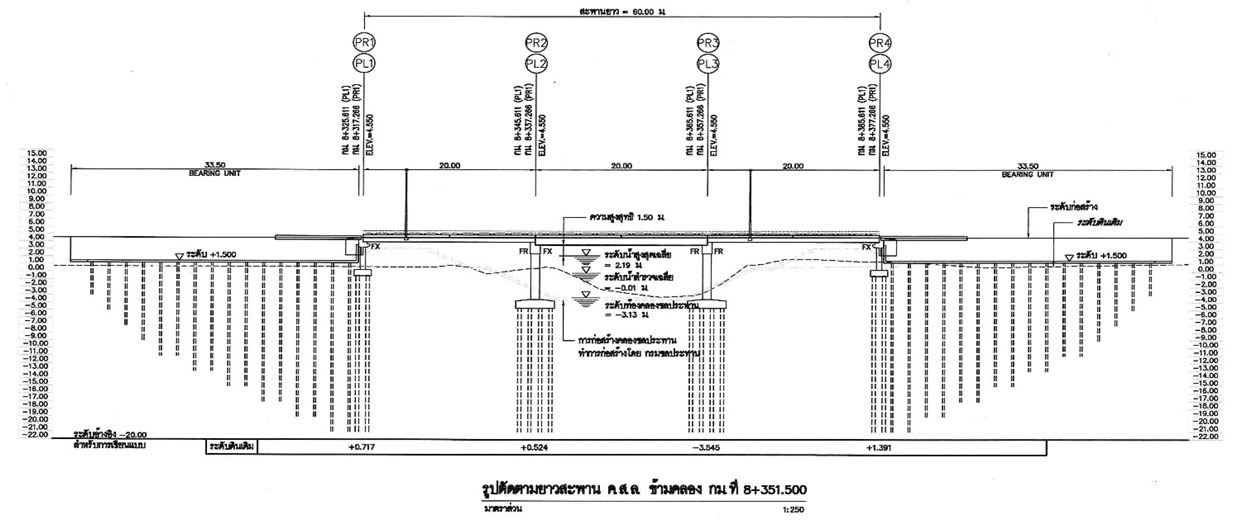

บริเวณ กม.ที่ กม.6+262.276 (แปลน)

บริเวณ กม.ที่ กม.6+262.276 (รูปตัดตามยาว)

บริเวณ กม.ที่ กม.6+262.276 (ตอม่อตับริม)

บริเวณ กม.ที่ กม.6+262.276 (ตอม่อตับกลาง)

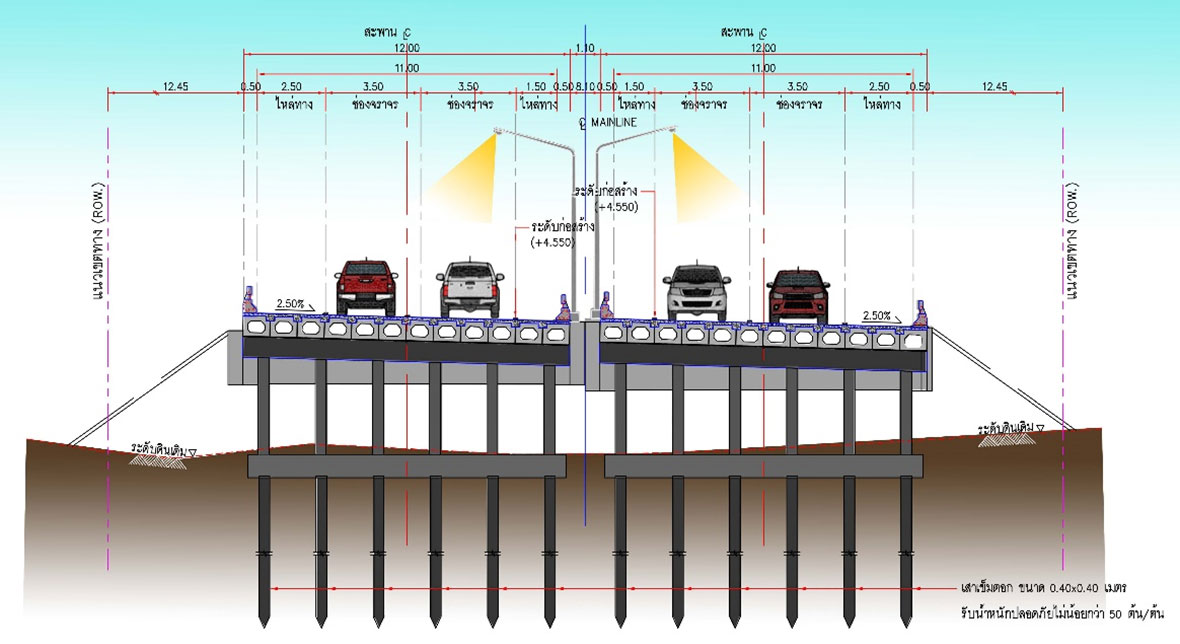

แปลน-รูปตัดทั่วไป สะพาน ค.ส.ล. ข้ามคลองหัวตรุด

บริเวณ กม.ที่ กม. 8+351.500 (แปลน)

บริเวณ กม.ที่ กม. 8+351.500 (รูปตัดตามยาว)

บริเวณ กม.ที่ กม. 8+351.500 (ตอม่อตับริม)

บริเวณ กม.ที่ กม. 8+351.500 (ตอม่อตับกลาง)

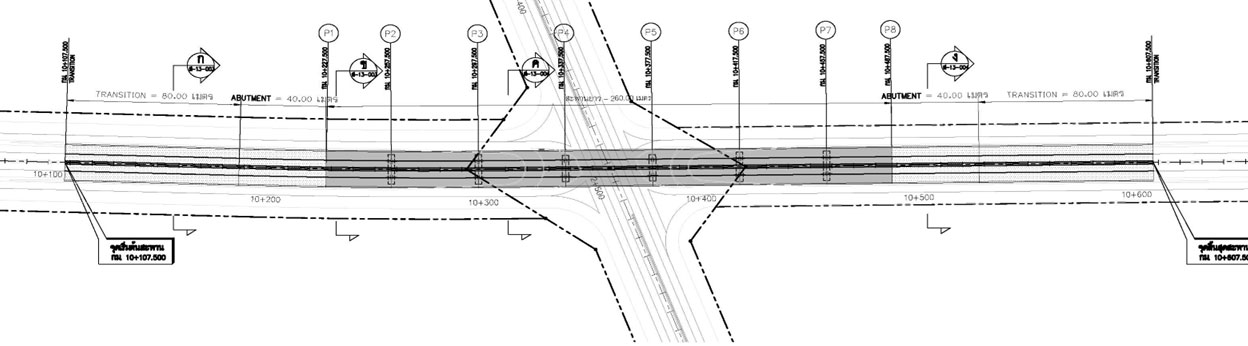

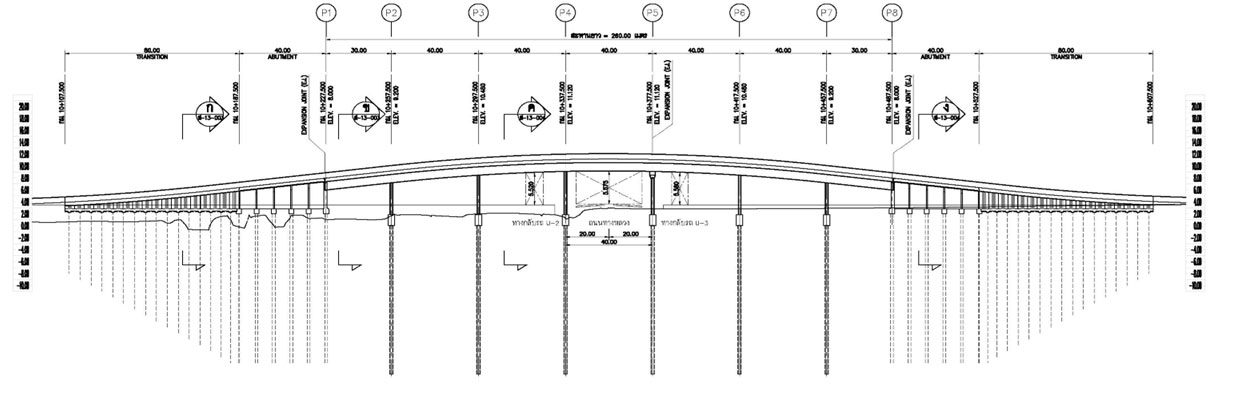

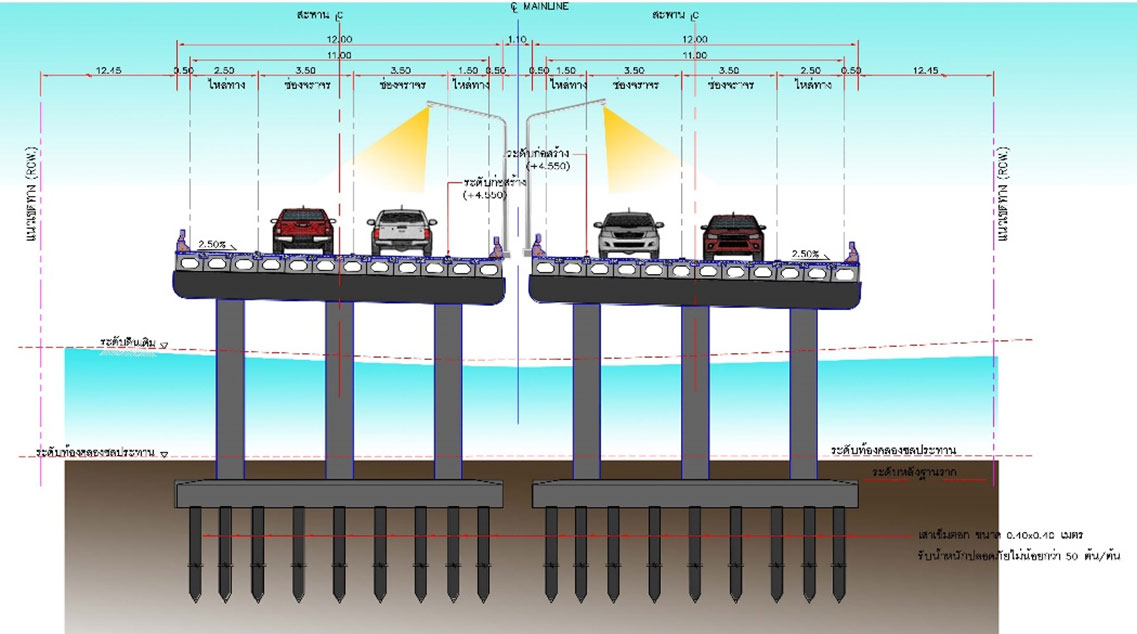

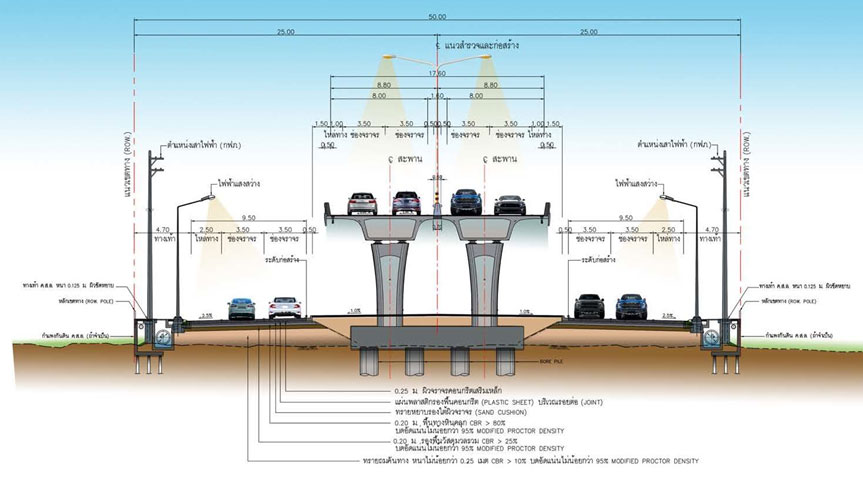

แปลน-รูปตัดทั่วไป สะพาน ค.ส.ล.ข้ามทางแยก (Overpass)

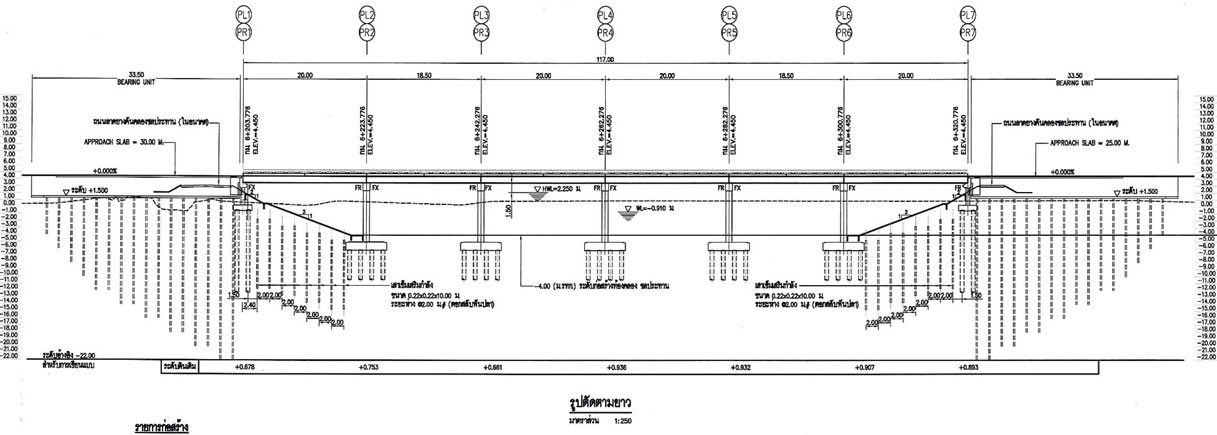

บริเวณ กม.ที่ กม. 10+357.500 (แปลน)

บริเวณ กม.ที่ กม. 10+357.500 (รูปตัดตามยาว)

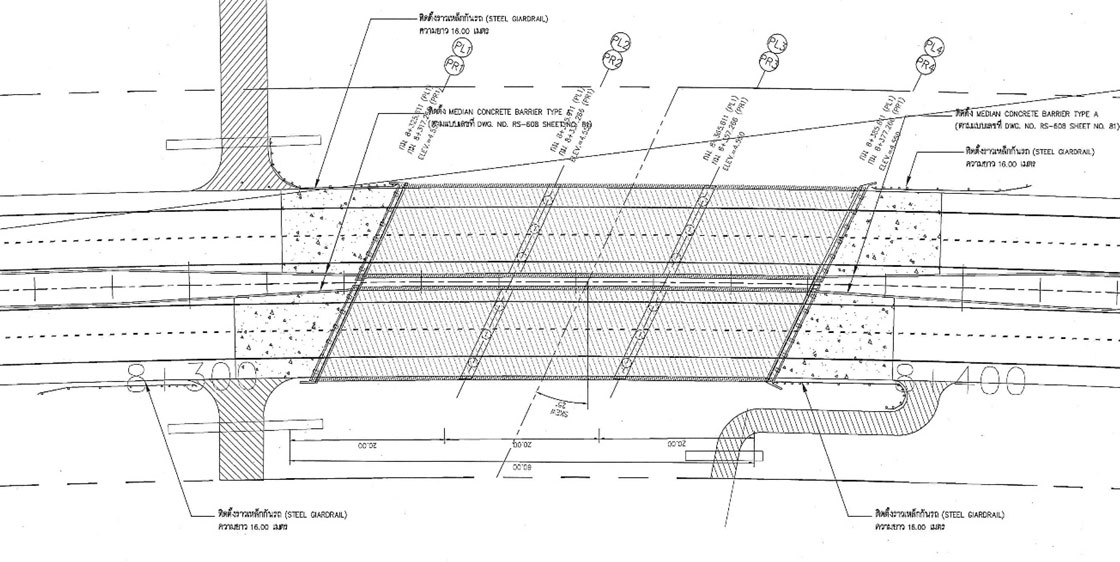

บริเวณสะพานข้ามทางแยก (จุดสิ้นสุดโครงการฯ) กม.ที่ 10+227.500 ถึง กม.ที่ 10+357.500

บริเวณสะพานข้ามทางแยก (จุดสิ้นสุดโครงการฯ) กม.ที่ 10+357.500 ถึง กม.ที่ 10+487.500

บริเวณสะพานข้ามทางแยก (จุดสิ้นสุดโครงการฯ) กม.ที่ 10+050.000 ถึง กม.ที่ 10+345.000

บริเวณสะพานข้ามทางแยก (จุดสิ้นสุดโครงการฯ) กม.ที่ 10+487.500 ถึง กม.ที่ 10+607.500

รายละเอียดงานก่อสร้างโครงการฯ

  • งานสำรวจ (วางแนวถนน, ตรวจสอบระดับ)
  • งานดินถม / ทรายถมคันทาง
  • งานก่อสร้างท่อลอดกลม / ท่อลอดเหลี่ยม
  • งานรองพื้นทาง ชนิดลูกรัง
  • งานพื้นทางหินคลุก
  • งานผิวทาง (คอนกรีตเสริมเหล็ก)
  • งานโครงสร้างคอนกรีตเสริมเหล็ก
  • งานเครื่องหมายจราจร และสิ่งอำนวยความสะดวกความปลอดภัย

รายละเอียดการตรวจสอบงานก่อสร้าง

  • งานสำรวจตรวจสอบความถูกต้อง ของแนวถนนโครงการ
  • งานสำรวจตรวจสอบระดับโครงสร้างชั้นทางแต่ละชั้น
  • งานตรวจสอบคุณสมบัติของวัสดุที่นำมาใช้งาน
  • งานตรวจสอบความหนาแน่นการบดอัดโครงสร้างชั้นทางแต่ละชั้น
  • งานตรวจสอบความหนา ของโครงสร้างชั้นทางแต่ละชั้น
  • งานตรวจสอบคุณสมบัติของวัสดุที่นำมาใช้งานโครงสร้าง(คอนกรีต, เหล็กเสริม และอื่นๆ)
