ความก้าวหน้าของโครงการฯ
แผน-ผล ความก้าวหน้า รายเดือน
งบประมาณก่อสร้างโครงการ
819,000,000.00
บาท
กำหนดเริ่มปฏิบัติงาน
1 ตุลาคม 2567
กำหนดสิ้นสุดสัญญา
2 เมษายน 2570
ระยะเวลาก่อสร้าง
914
วัน
| ตุลาคม 2567 |
0.25 |
0.32 |
+0.07 |
30 |
870 |
|
| พฤศจิกายน 2567 |
0.74 |
1.07 |
+0.33 |
60 |
840 |
|
| ธันวาคม 2567 |
1.57 |
8.73 |
+7.16 |
92 |
808 |
|
| มกรคม 2568 |
2.86 |
10.70 |
+7.84 |
123 |
777 |
|
| กุมภาพันธ์ 2568 |
4.67 |
14.39 |
+9.72 |
151 |
756 |
|
| มีนาคม 2568 |
7.05 |
17.54 |
+10.49 |
181 |
726 |
|
| เมษายน 2568 |
9.67 |
20.48 |
+10.81 |
212 |
695 |
|
| พฤษภาคม 2568 |
12.37 |
29.07 |
+16.70 |
243 |
664 |
|
| มิถุนายน 2568 |
15.67 |
31.37 |
+15.70 |
273 |
641 |
|
| กรกฏาคม 2568 |
18.70 |
36.00 |
+17.30 |
304 |
610 |
|
| สิงหาคม 2568 |
22.26 |
39.43 |
+17.17 |
335 |
579 |
|
| กันยายน 2568 |
25.79 |
45.14 |
+19.35 |
365 |
549 |
|
| ตุลาคม 2568 |
29.10 |
50.07 |
+20.97 |
396 |
518 |
|
| พฤศจิกายน 2568 |
32.85 |
53.60 |
+20.75 |
426 |
488 |
|
| ธันวาคม 2568 |
36.46 |
58.04 |
+21.58 |
457 |
457 |
|
มกราคม 2569 |
41.13 |
59.80 |
+18.67 |
488 |
426 |
|
กุมภาพันธ์ 2569 |
46.85 |
62.87 |
+16.02 |
516 |
398 |
|
มีนาคม 2569 |
52.94 |
67.33 |
+14.39 |
547 |
367 |
|

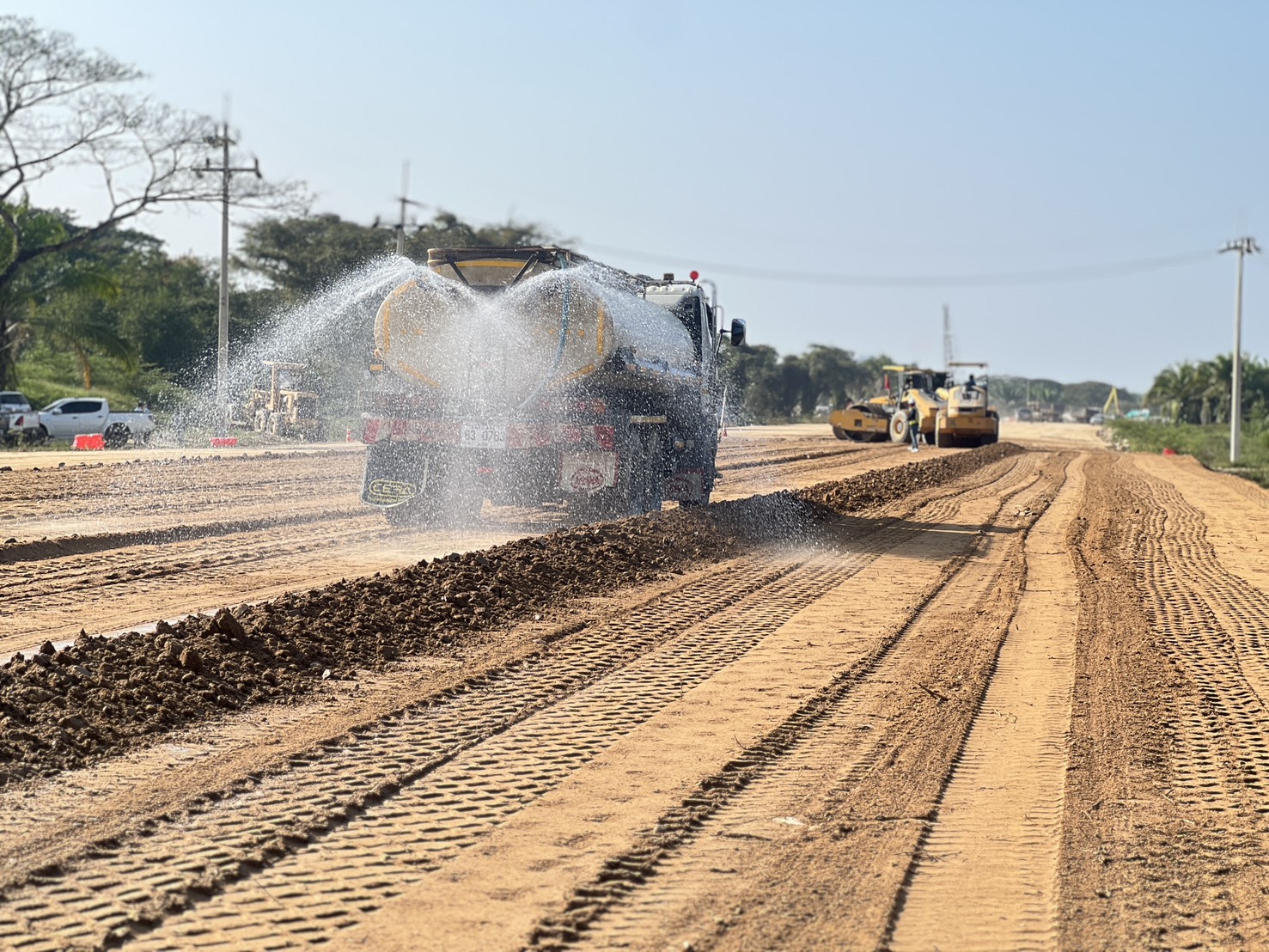

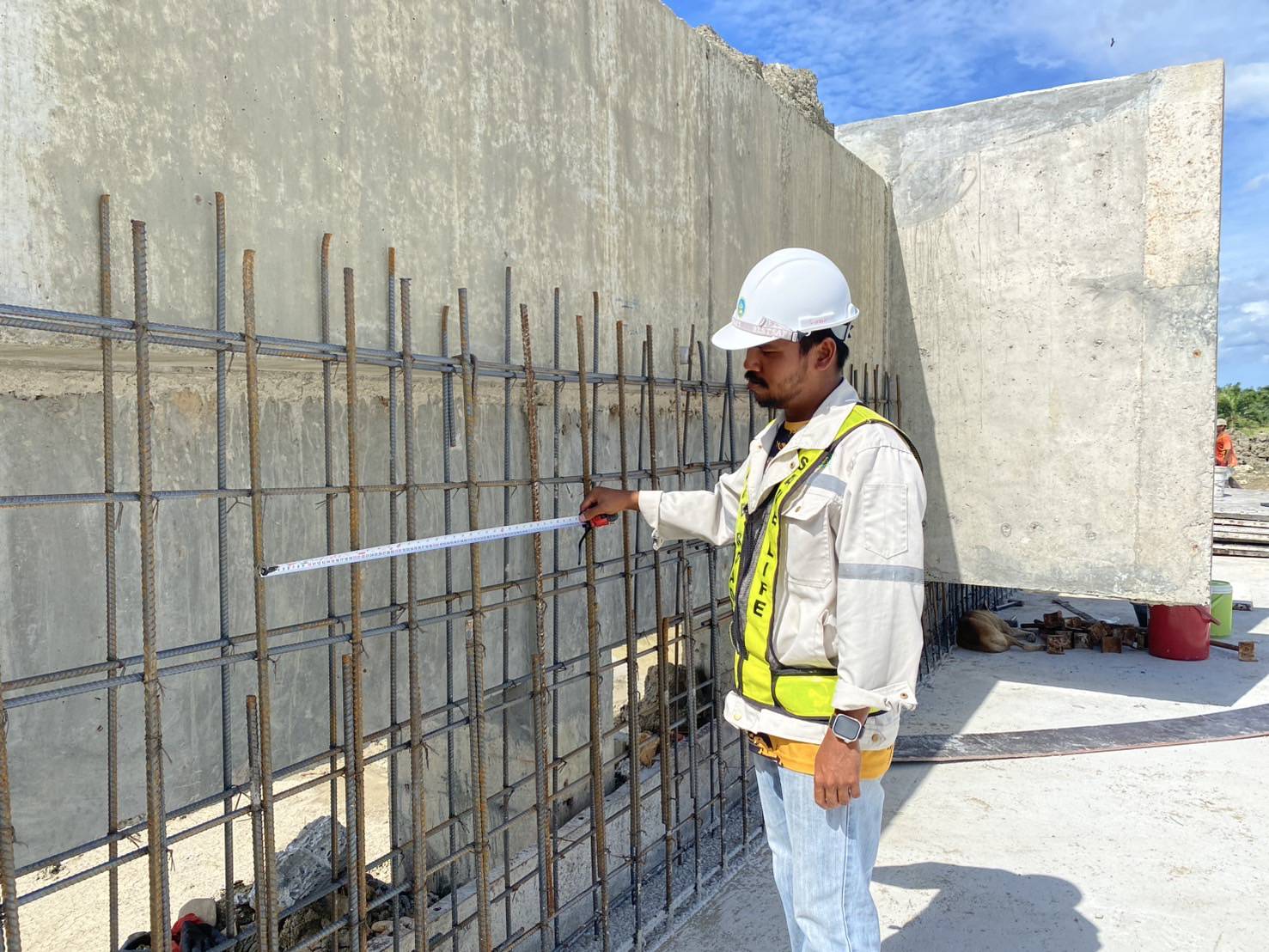

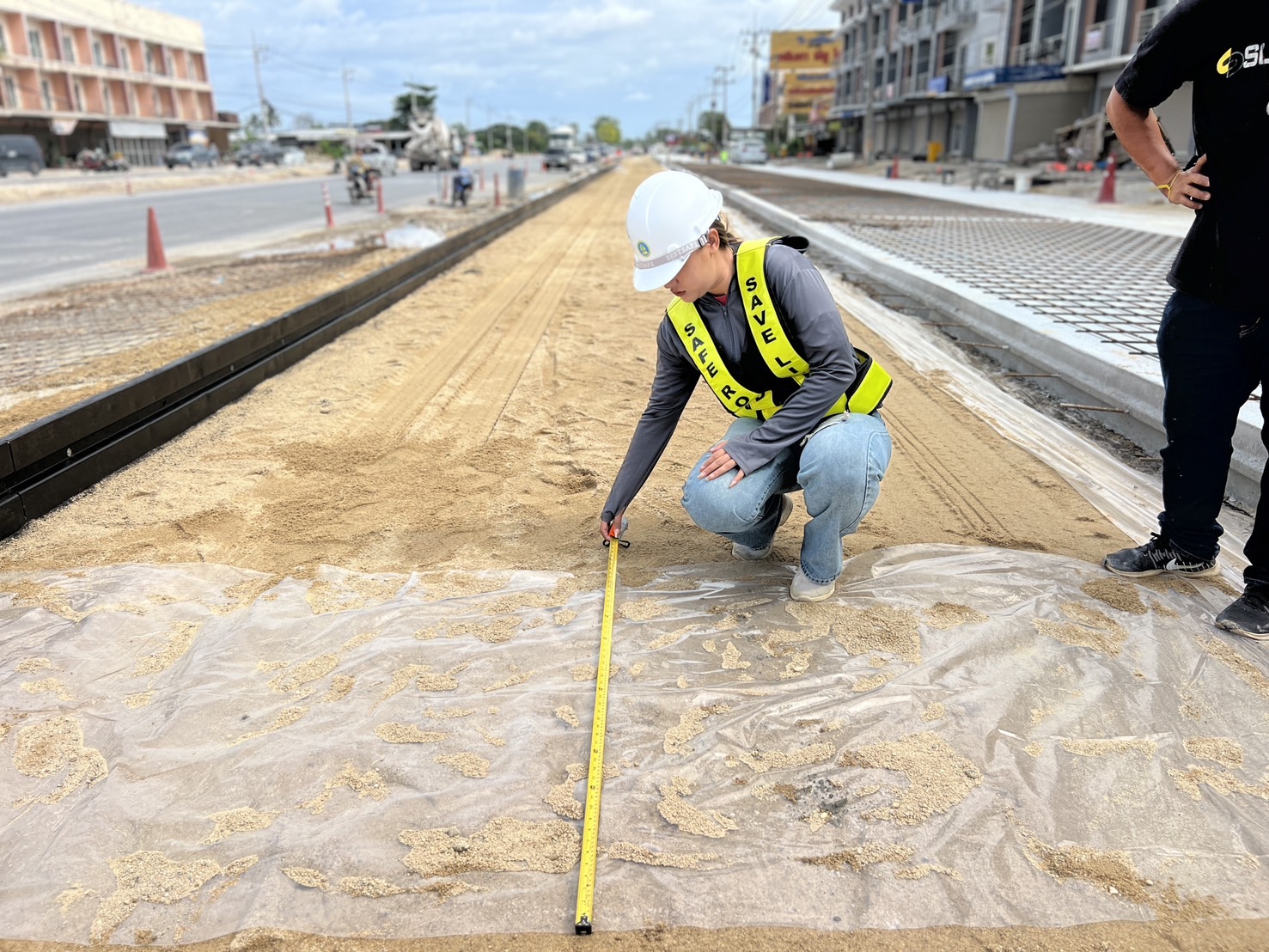

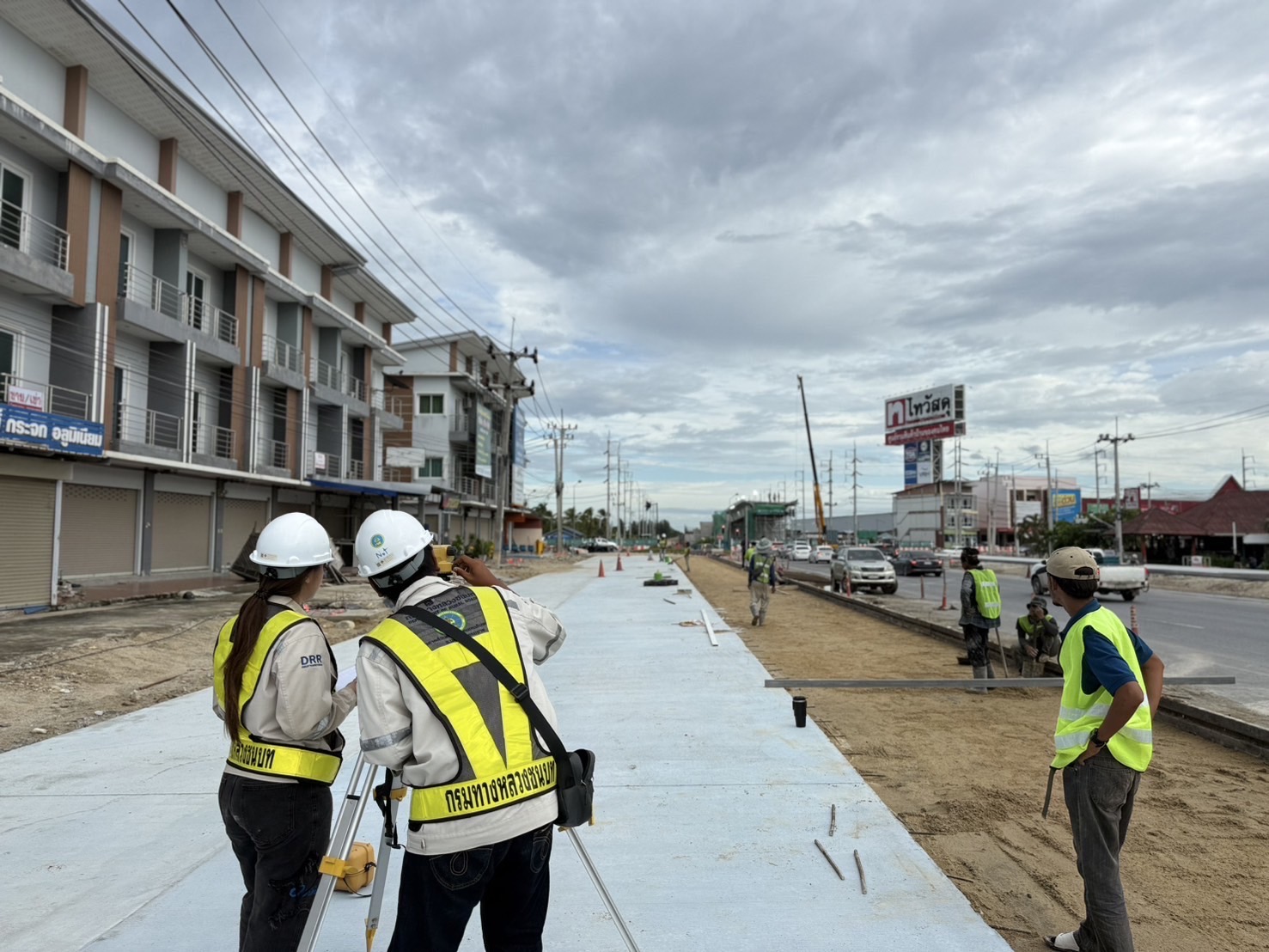

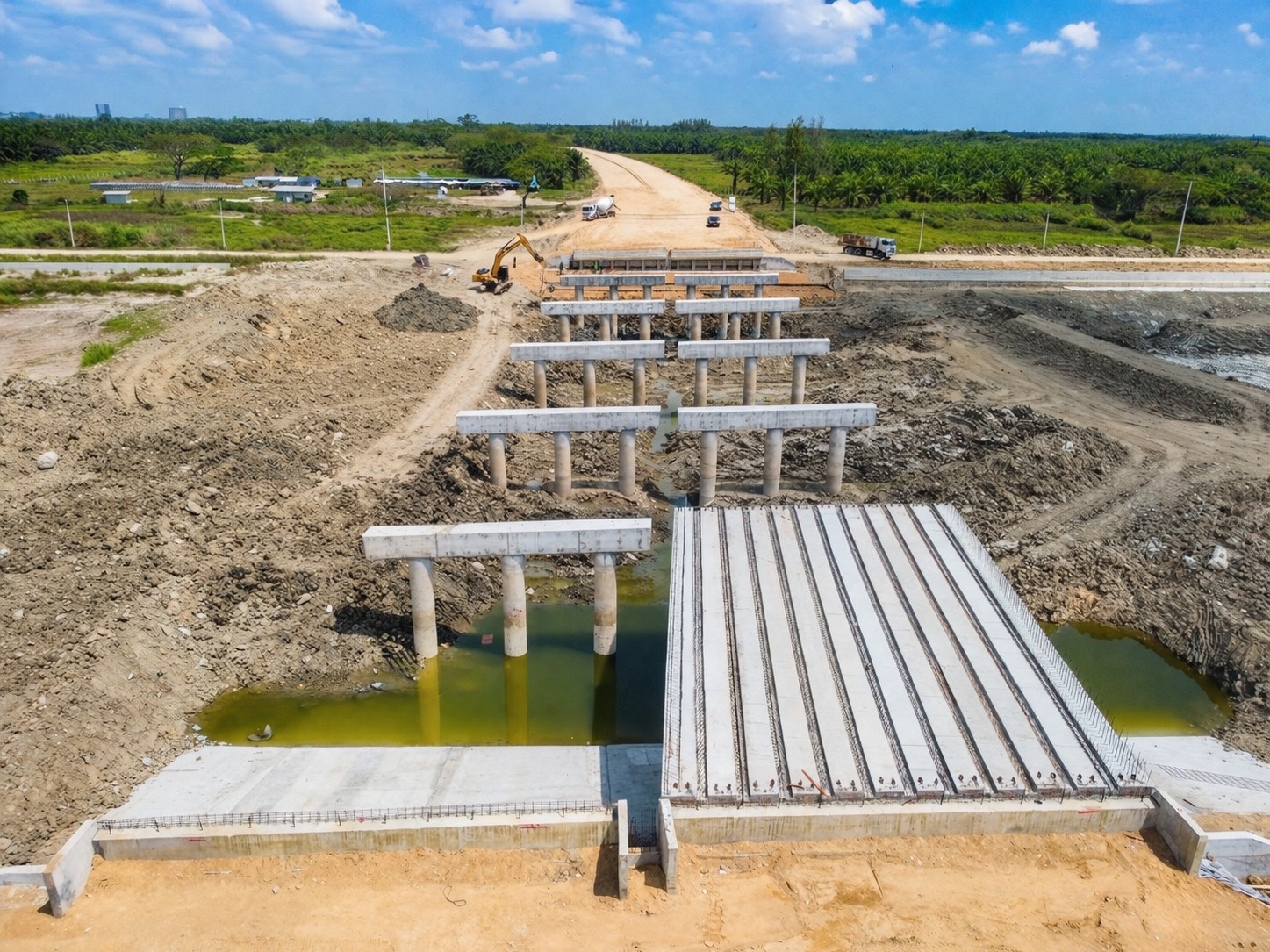

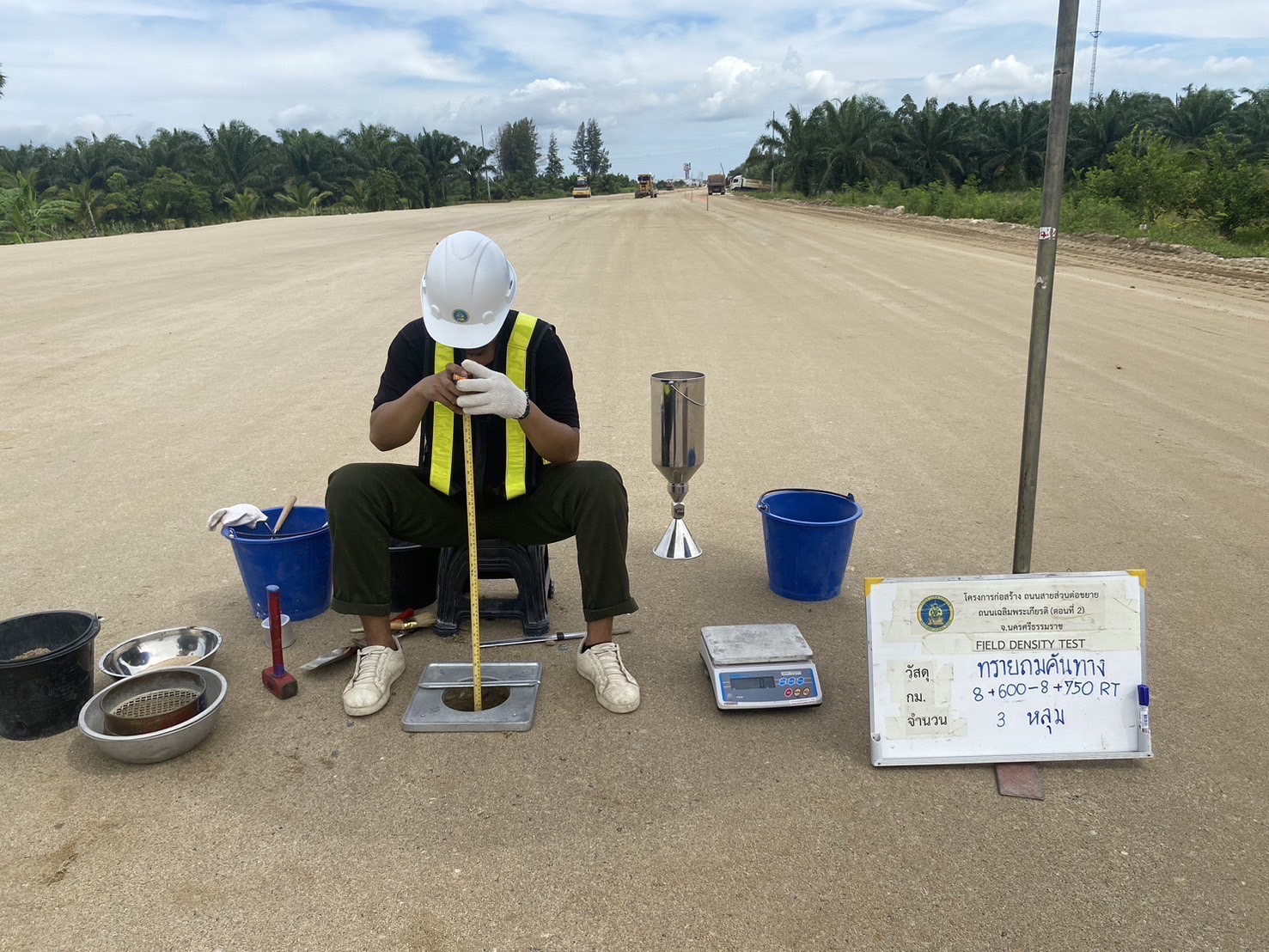

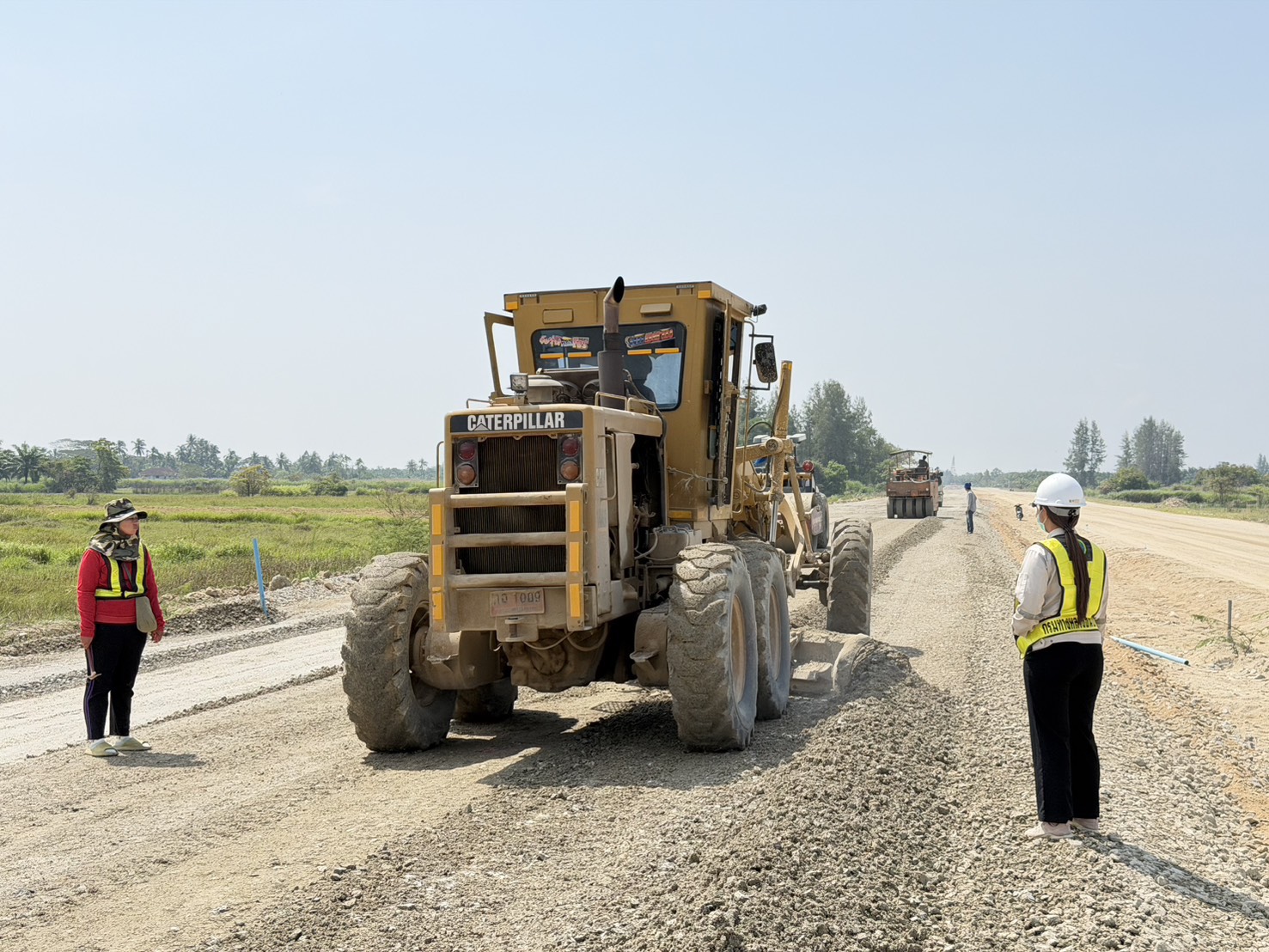

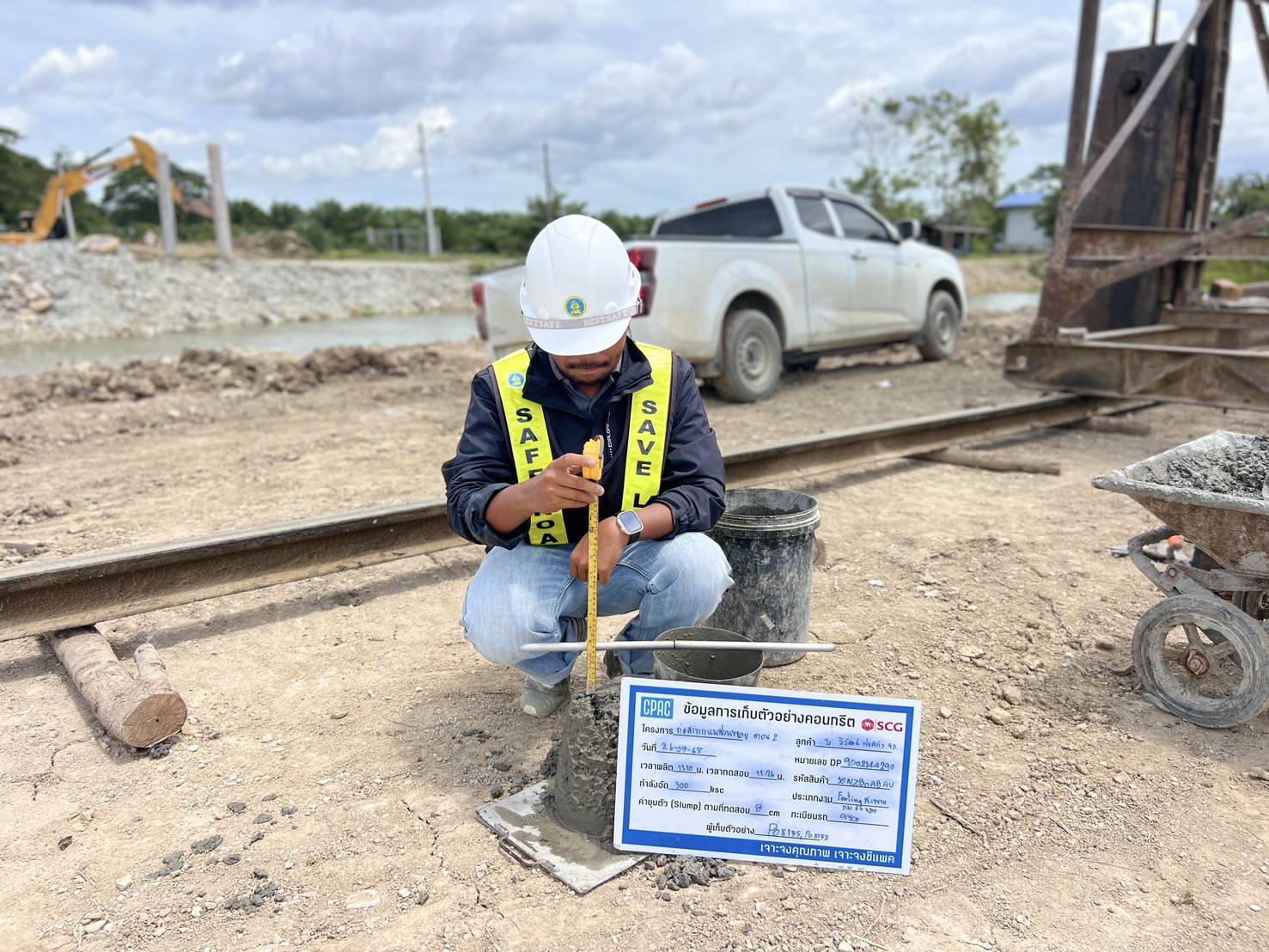

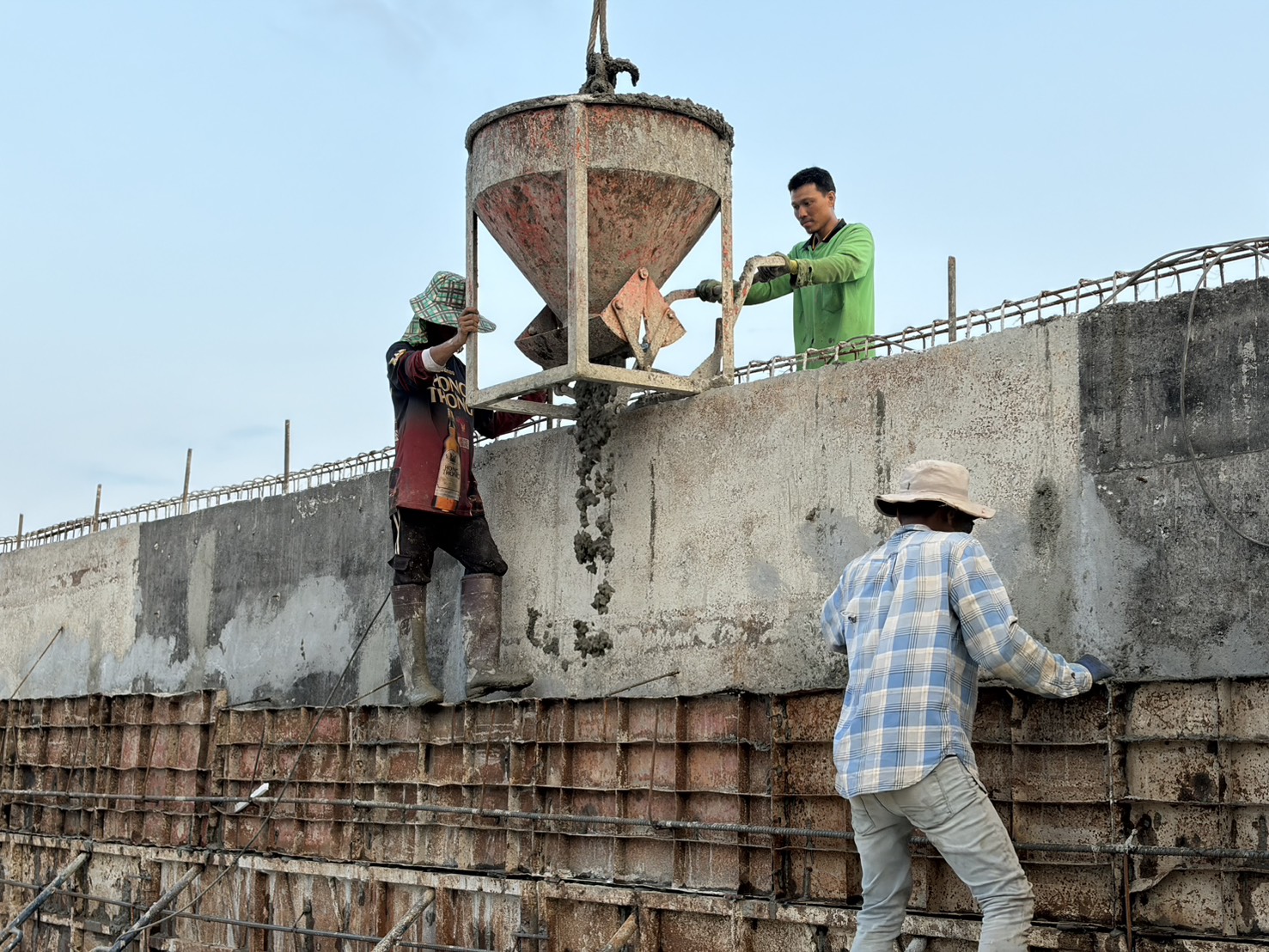

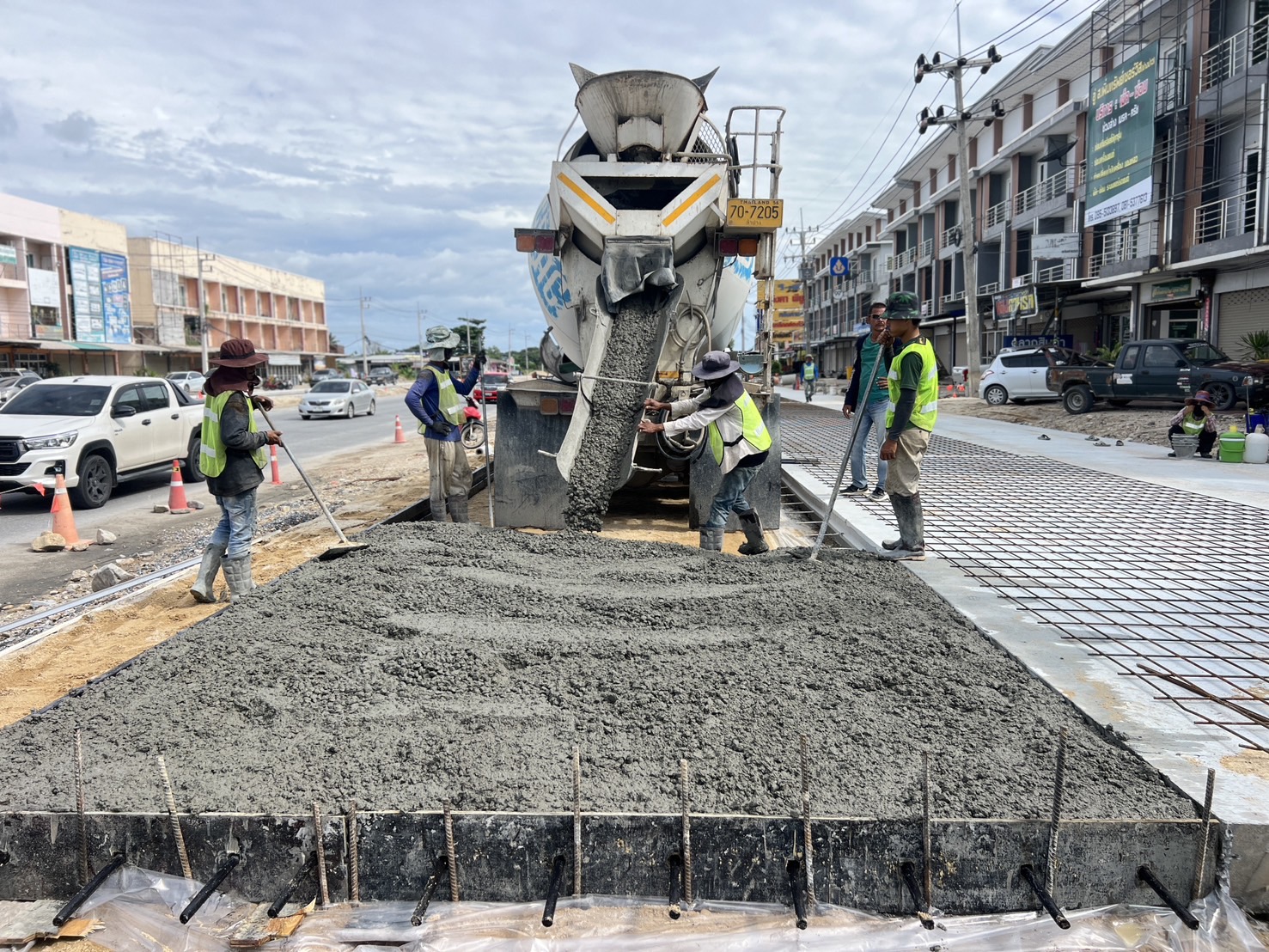

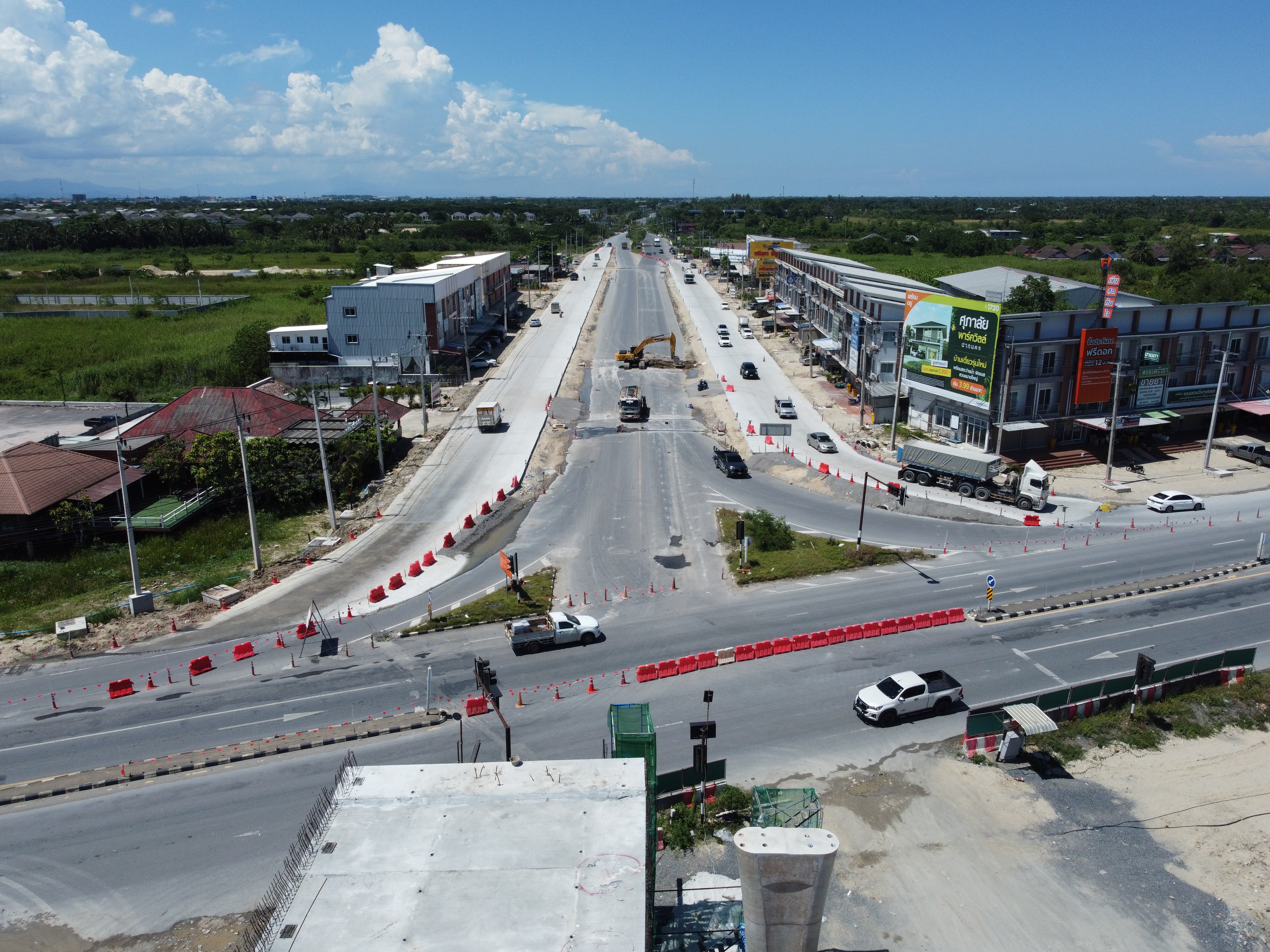

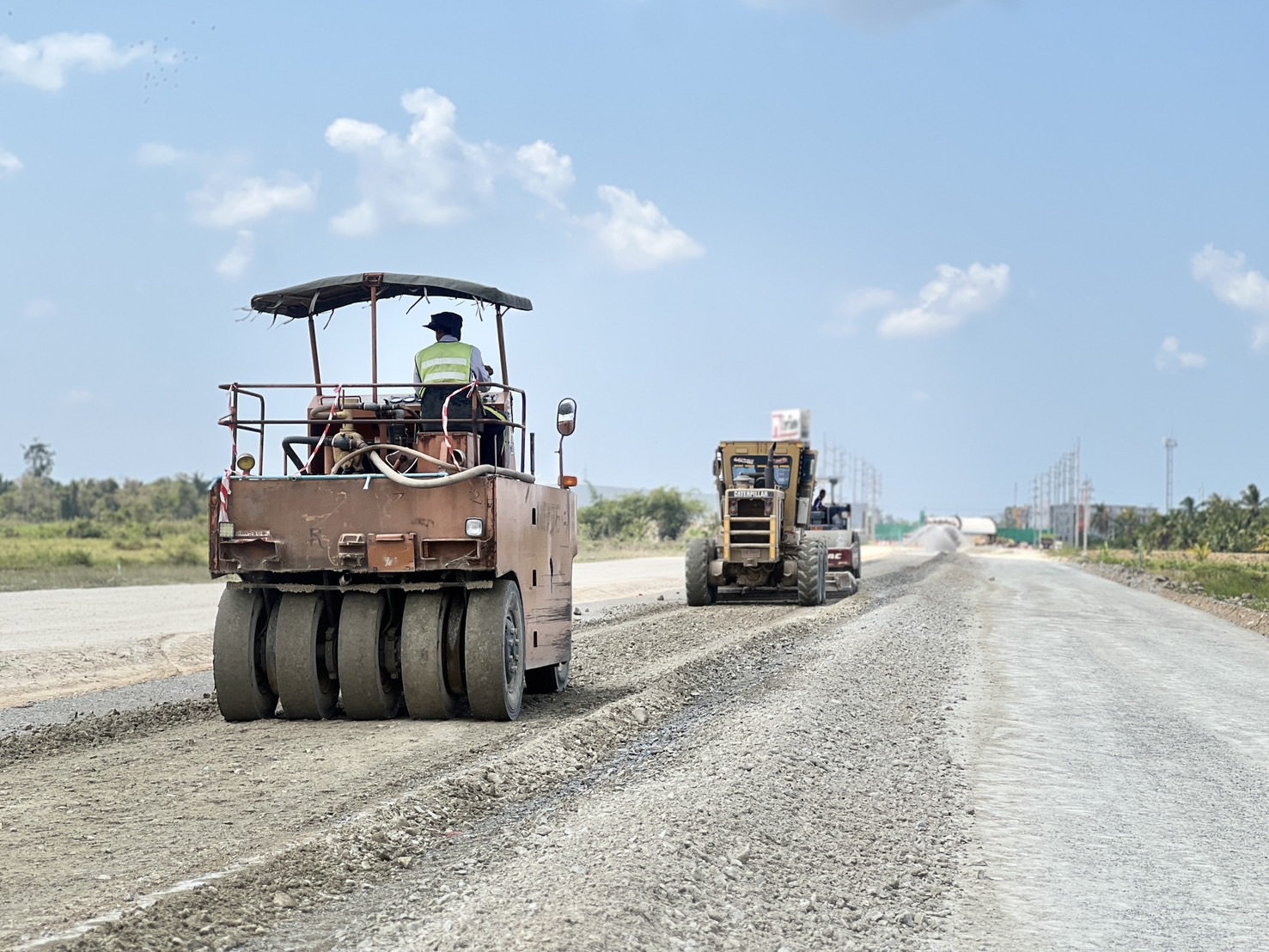

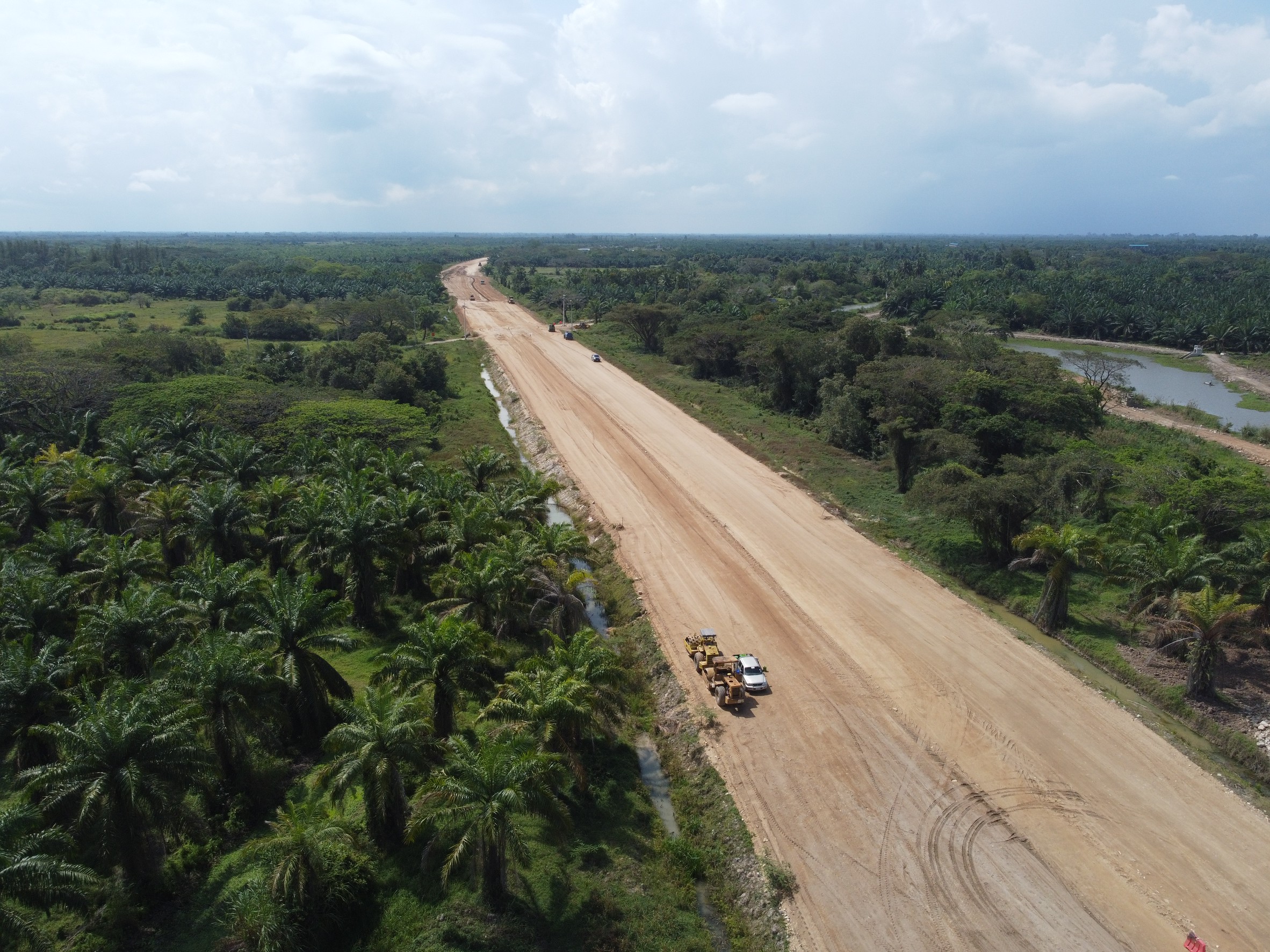

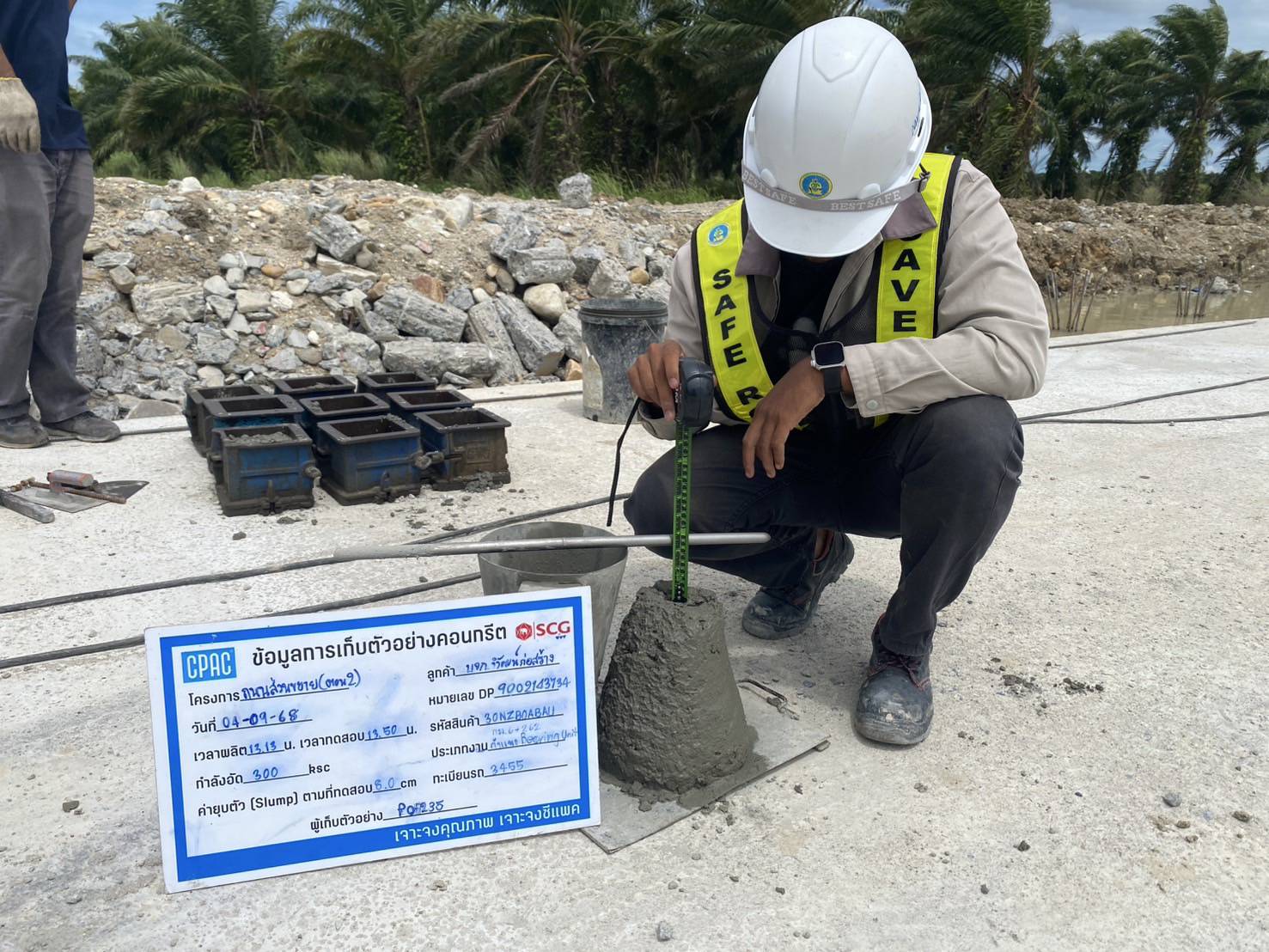

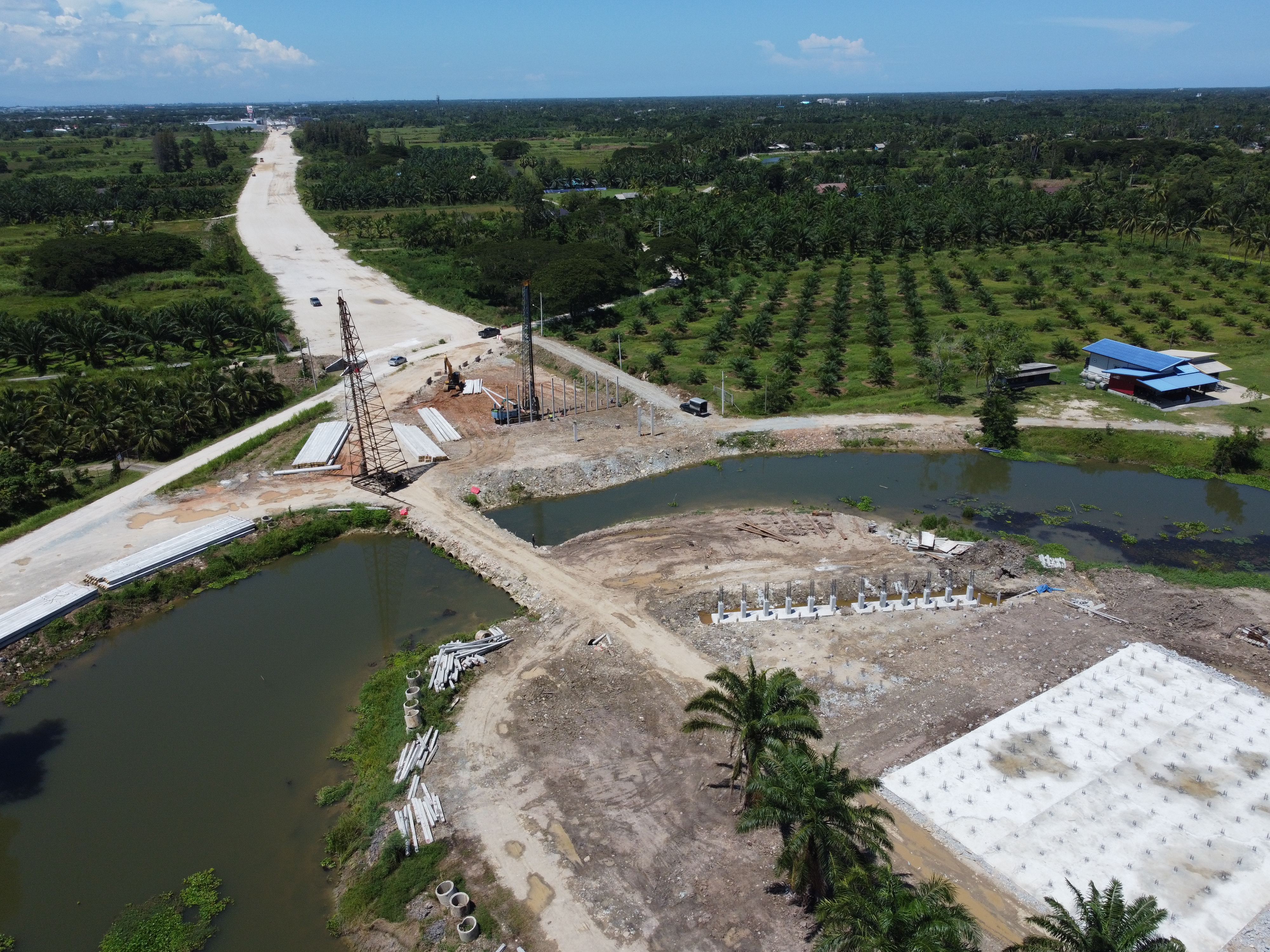

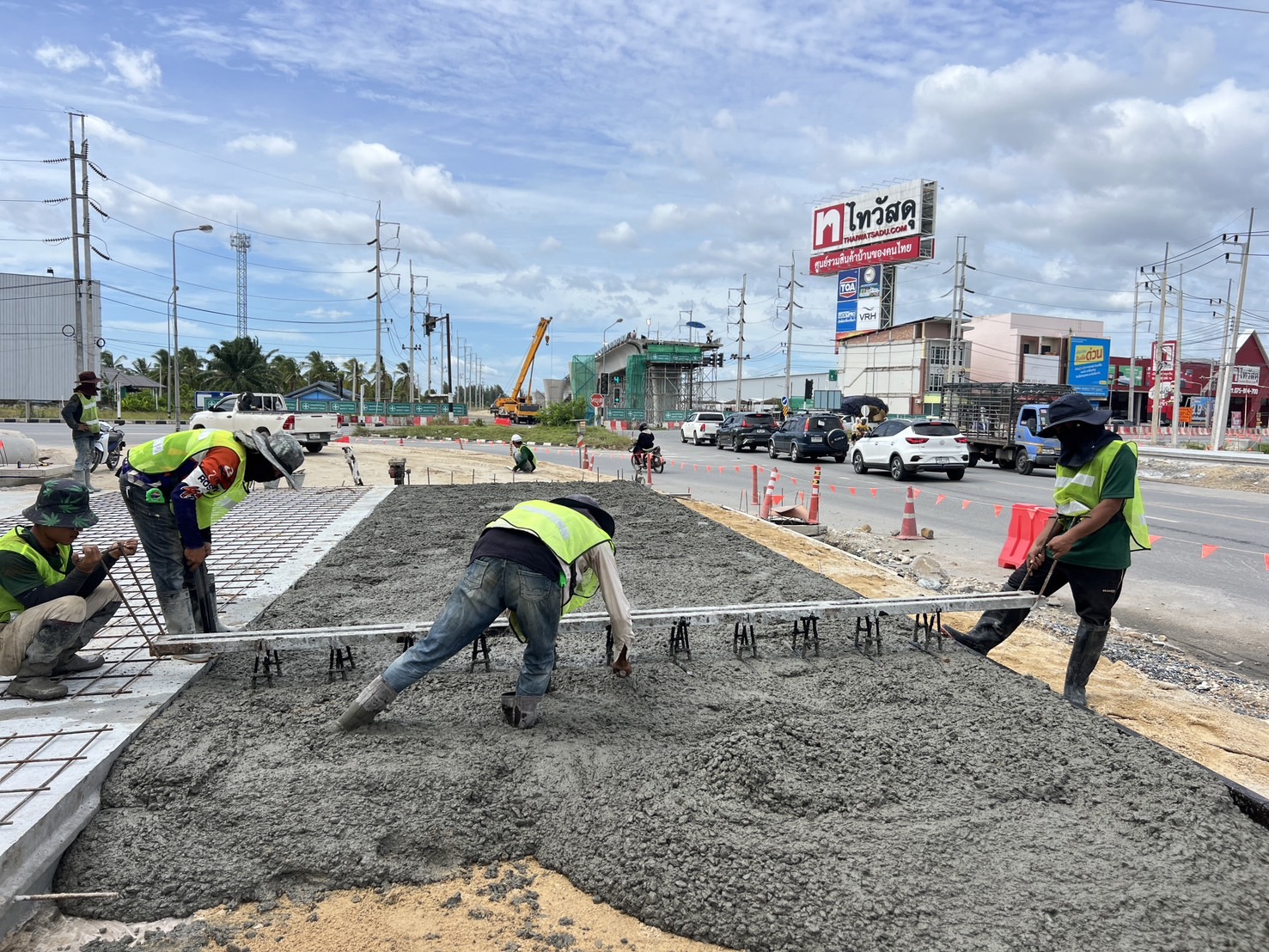

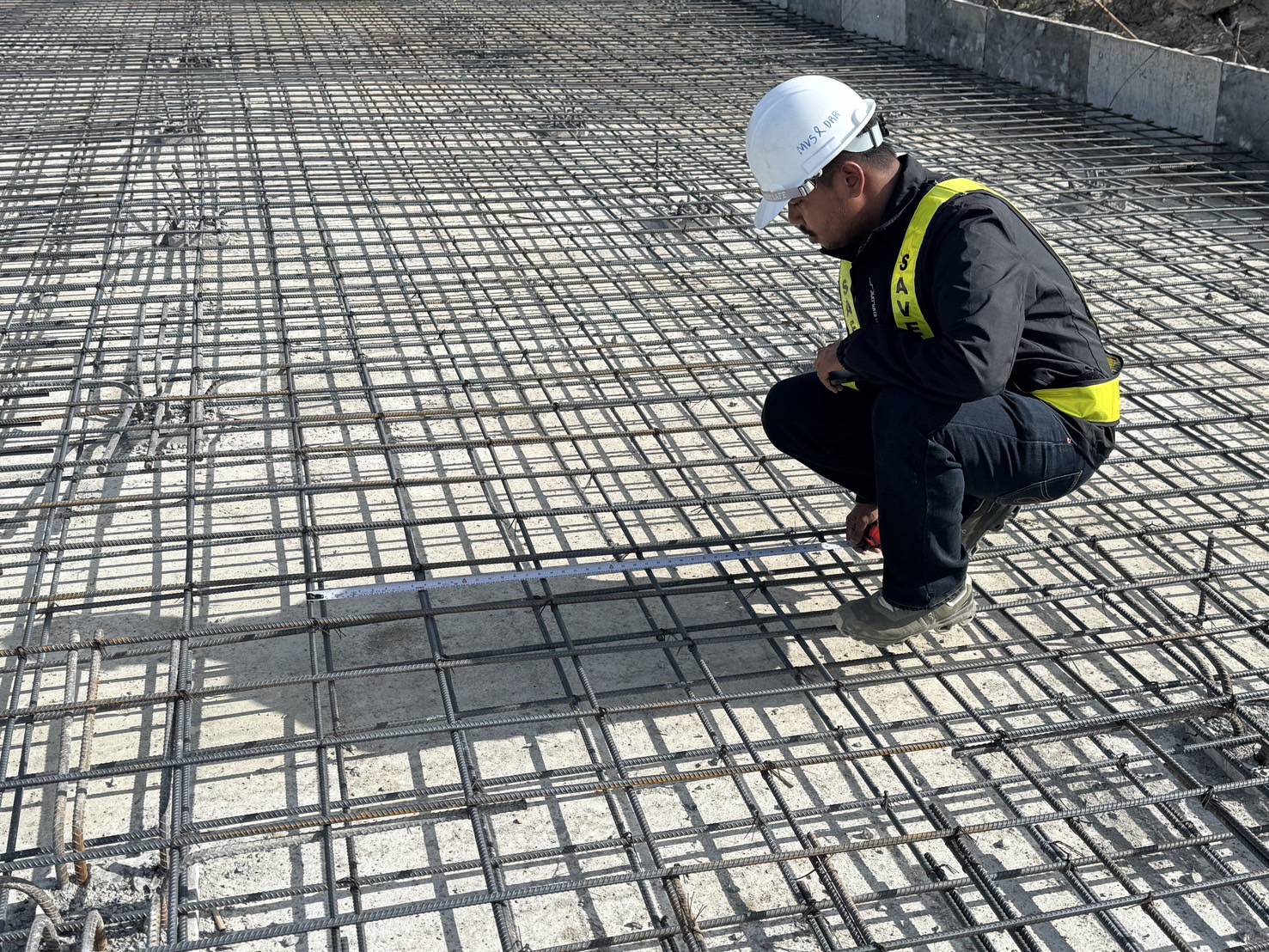

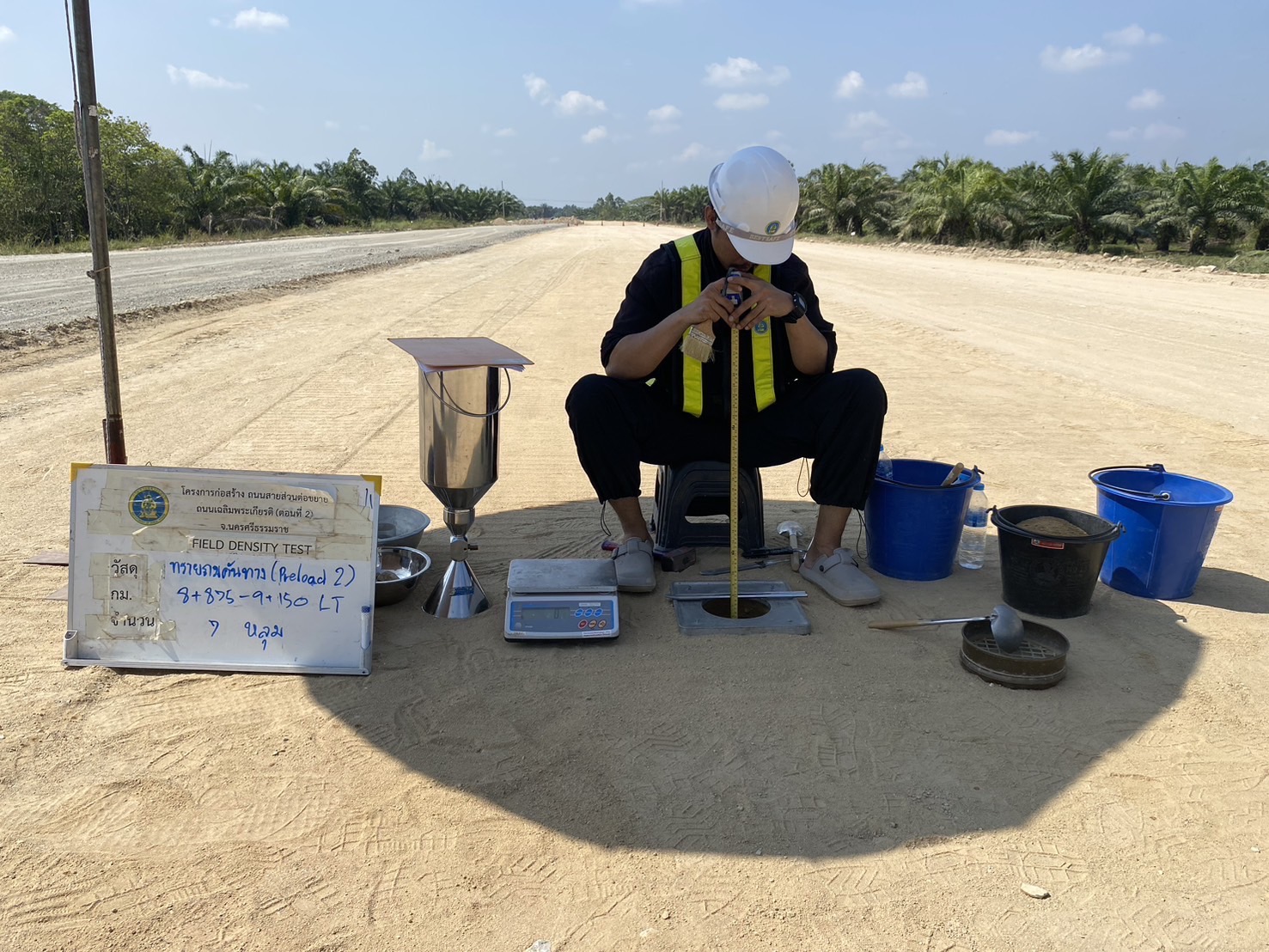

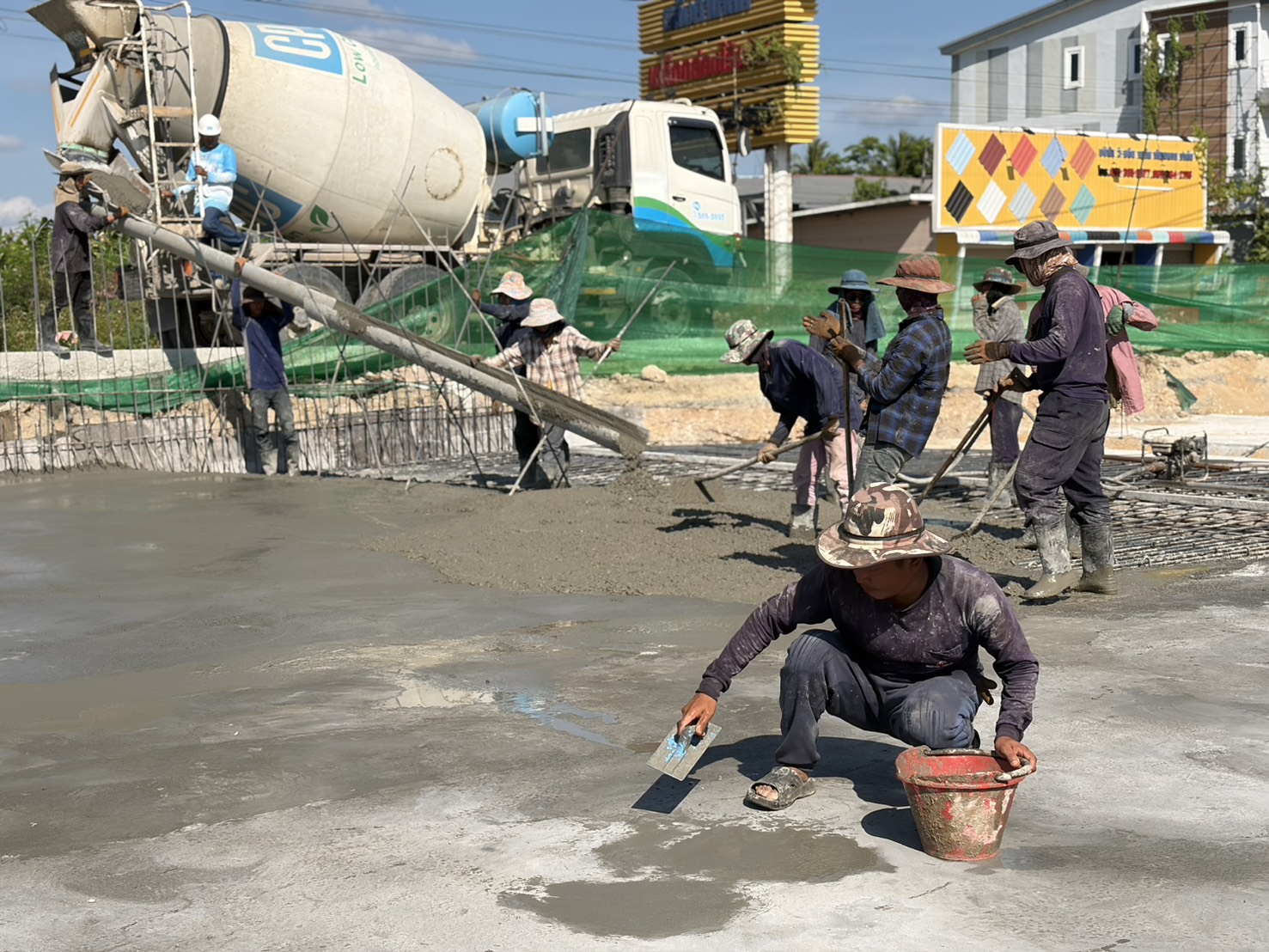

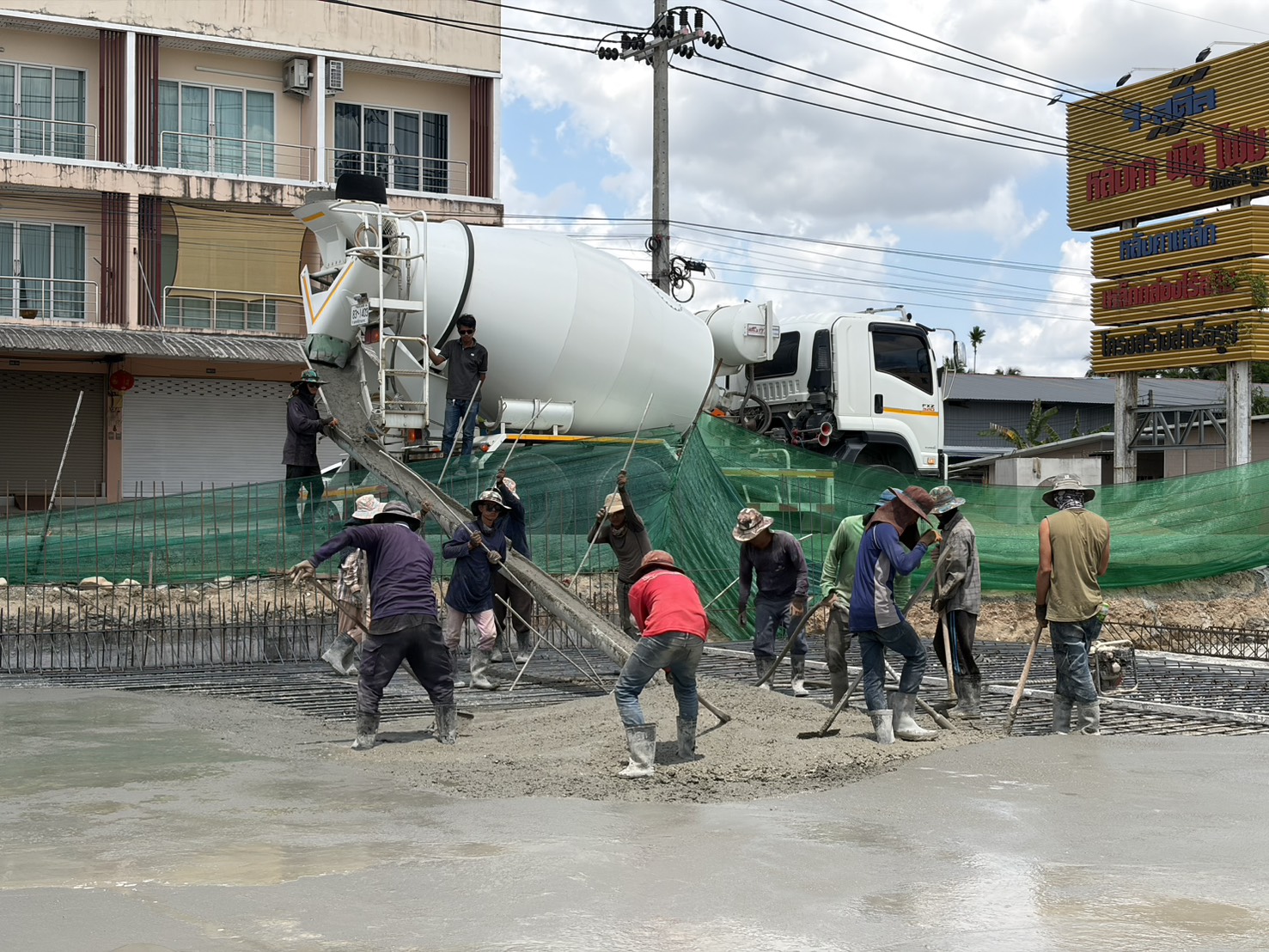

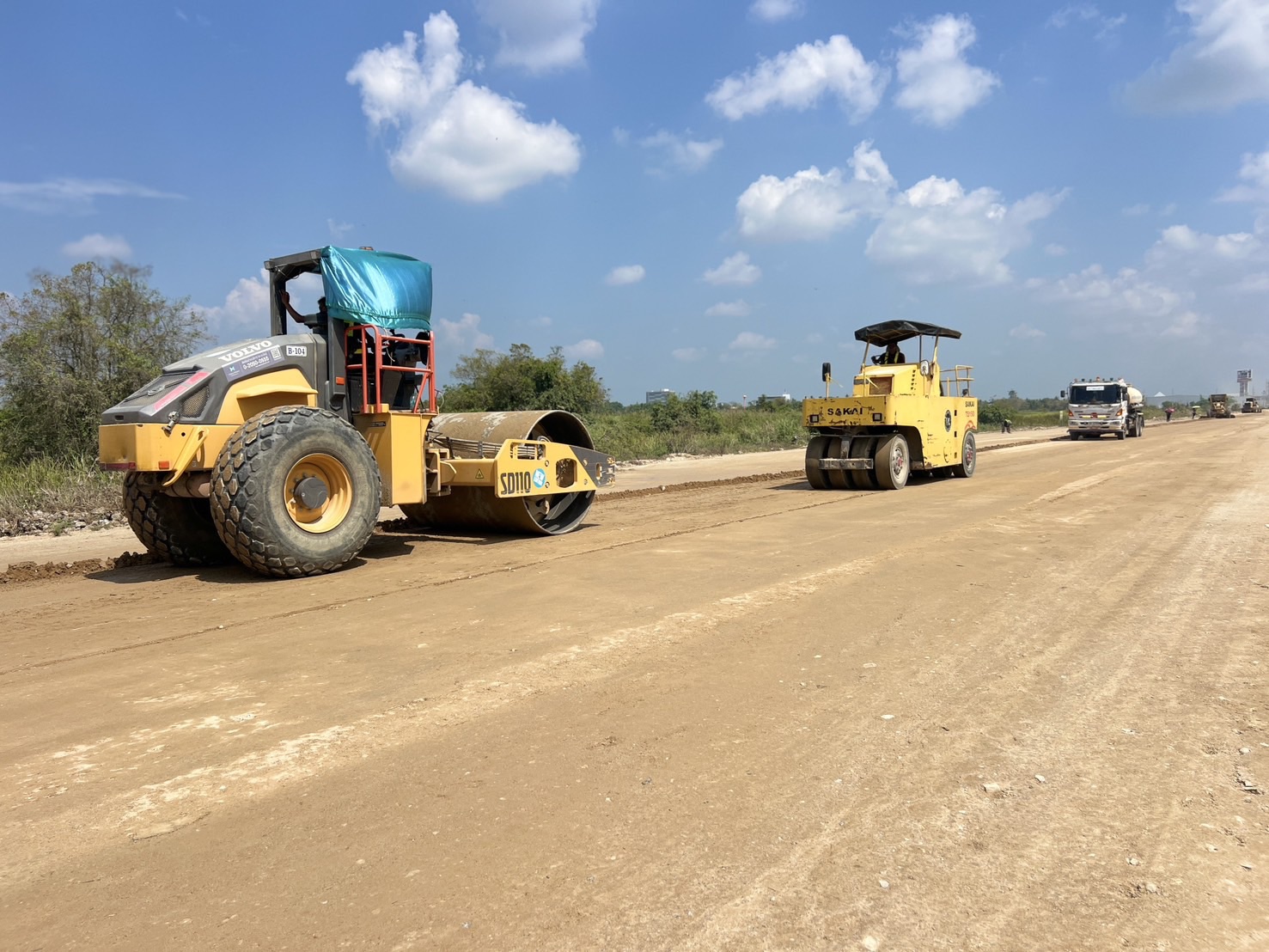

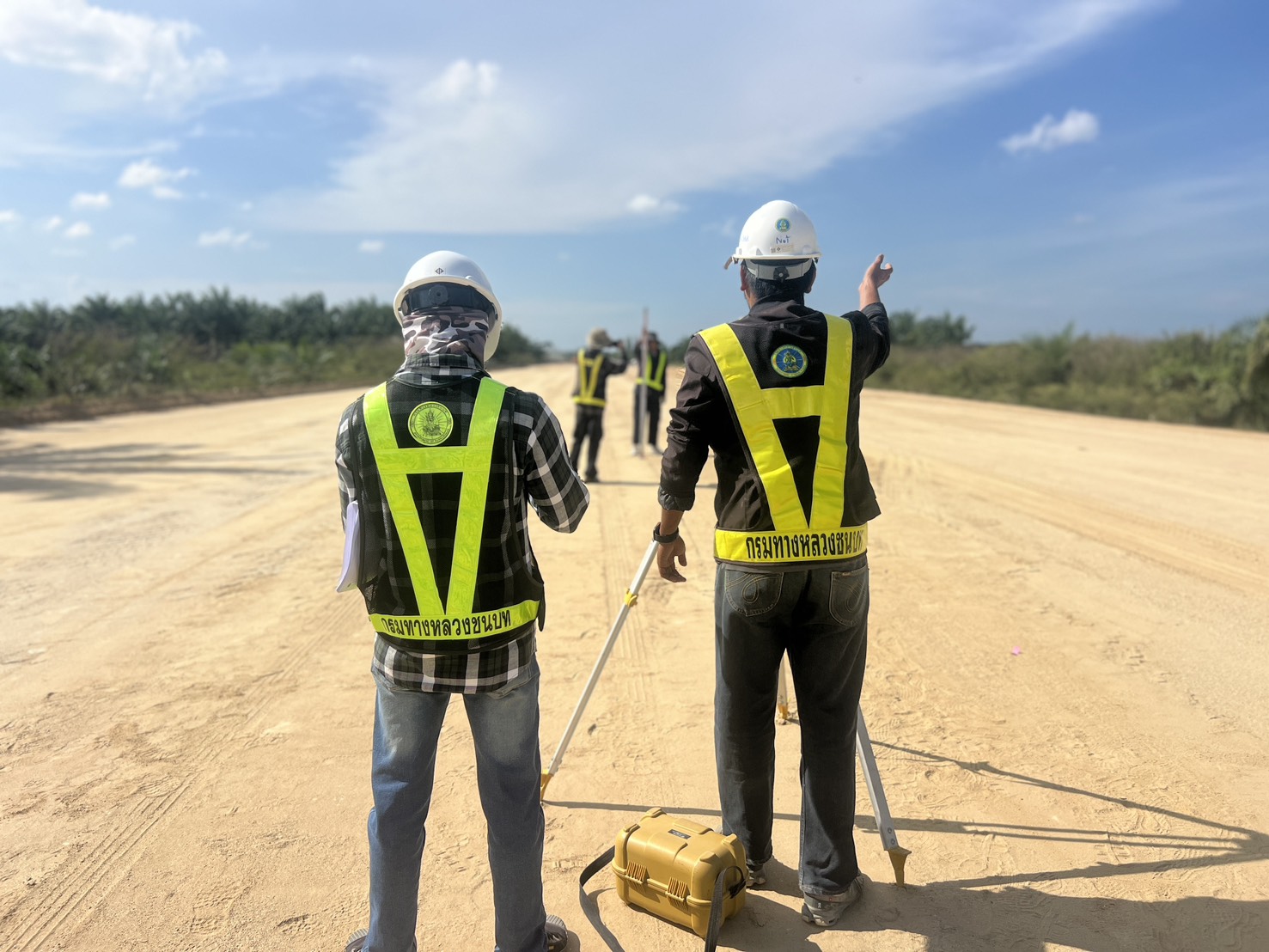

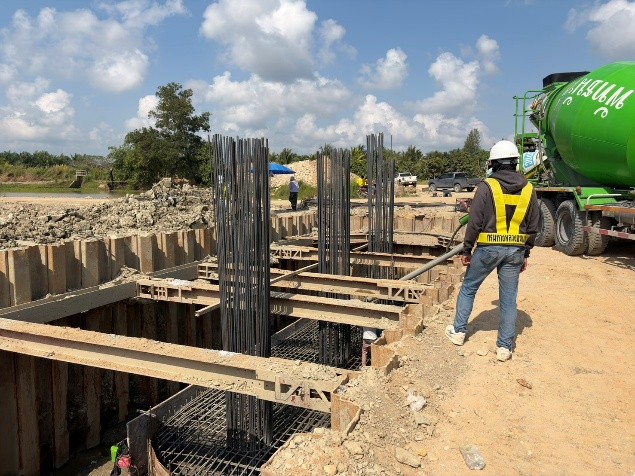

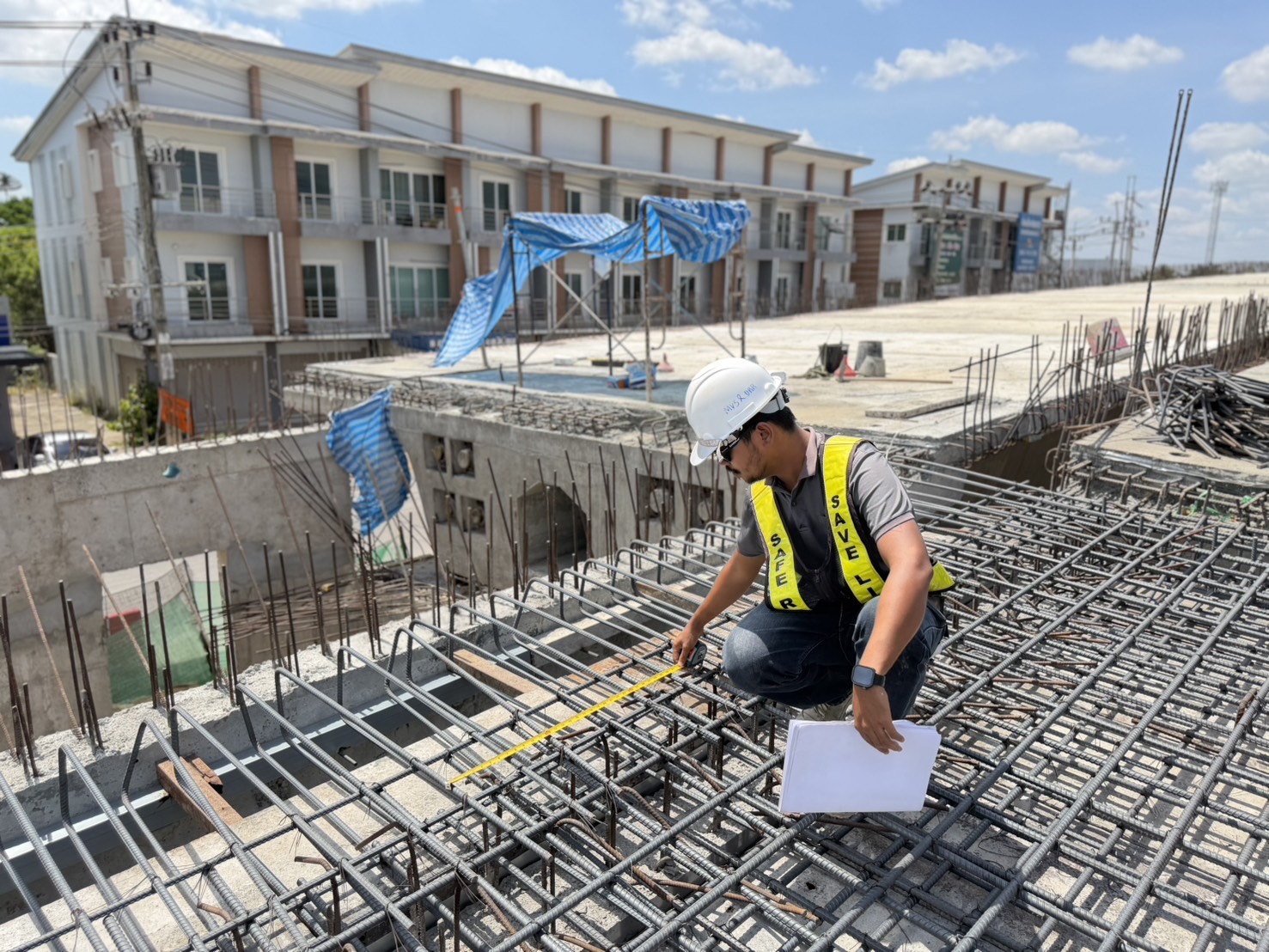

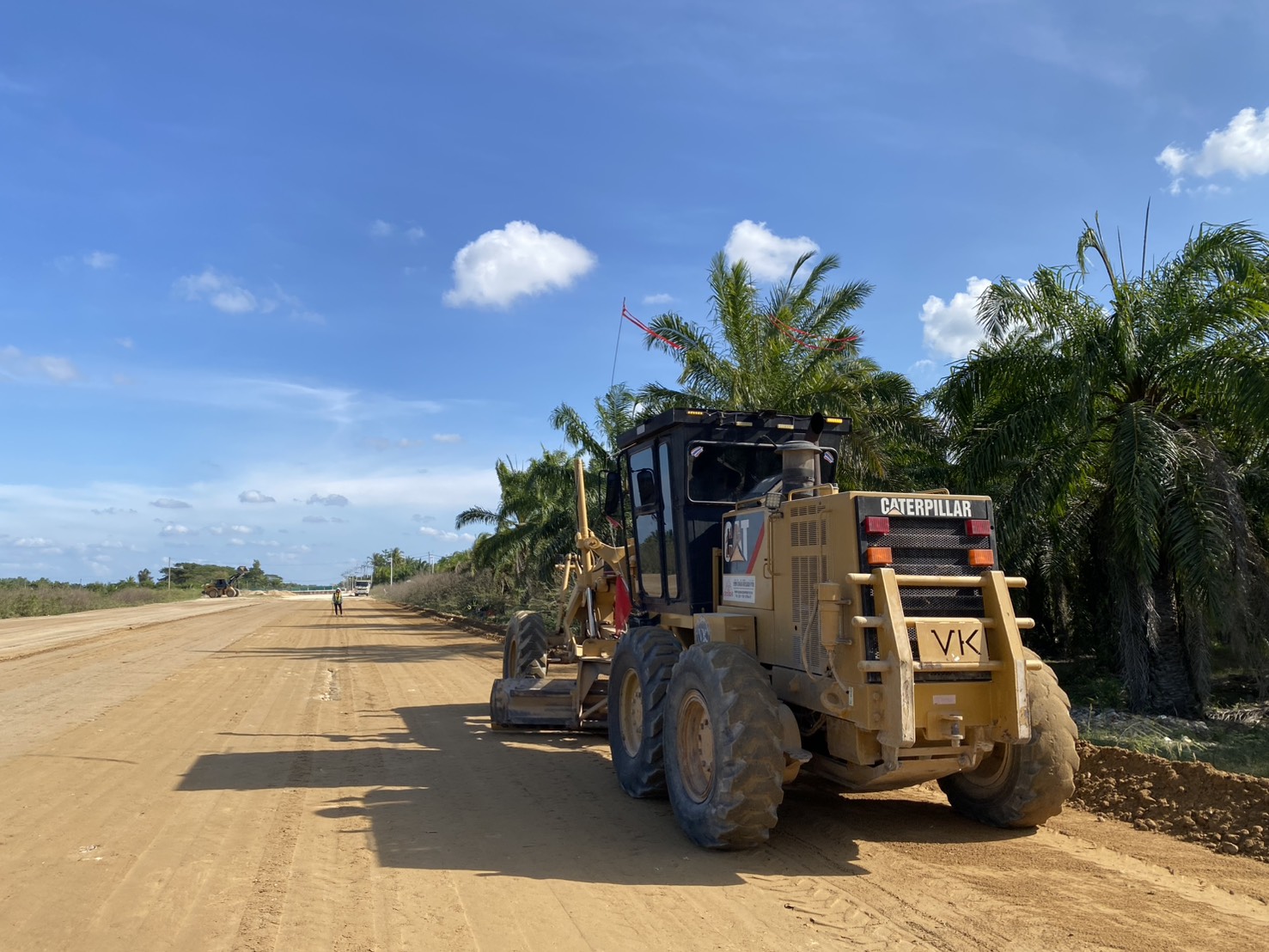

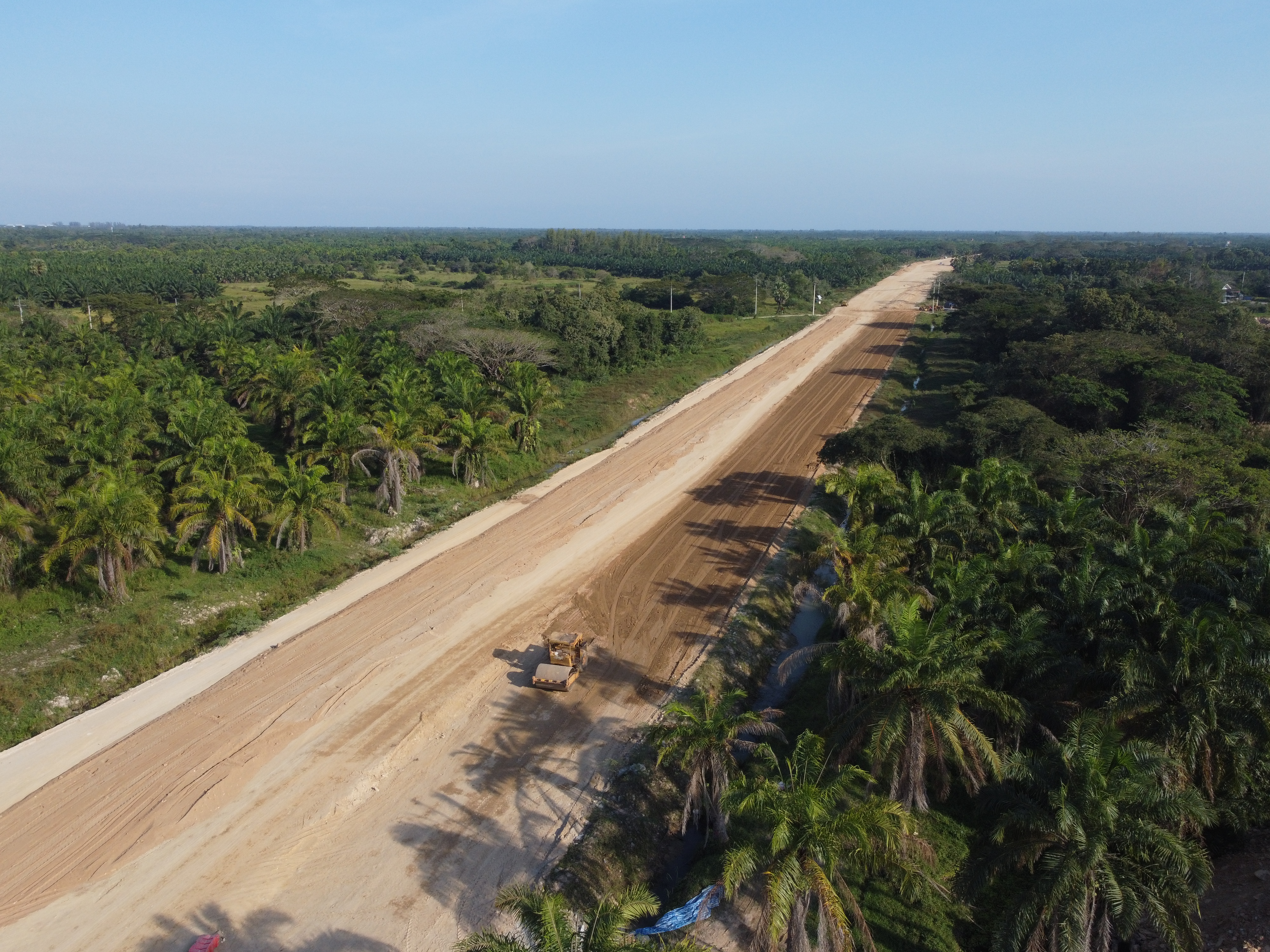

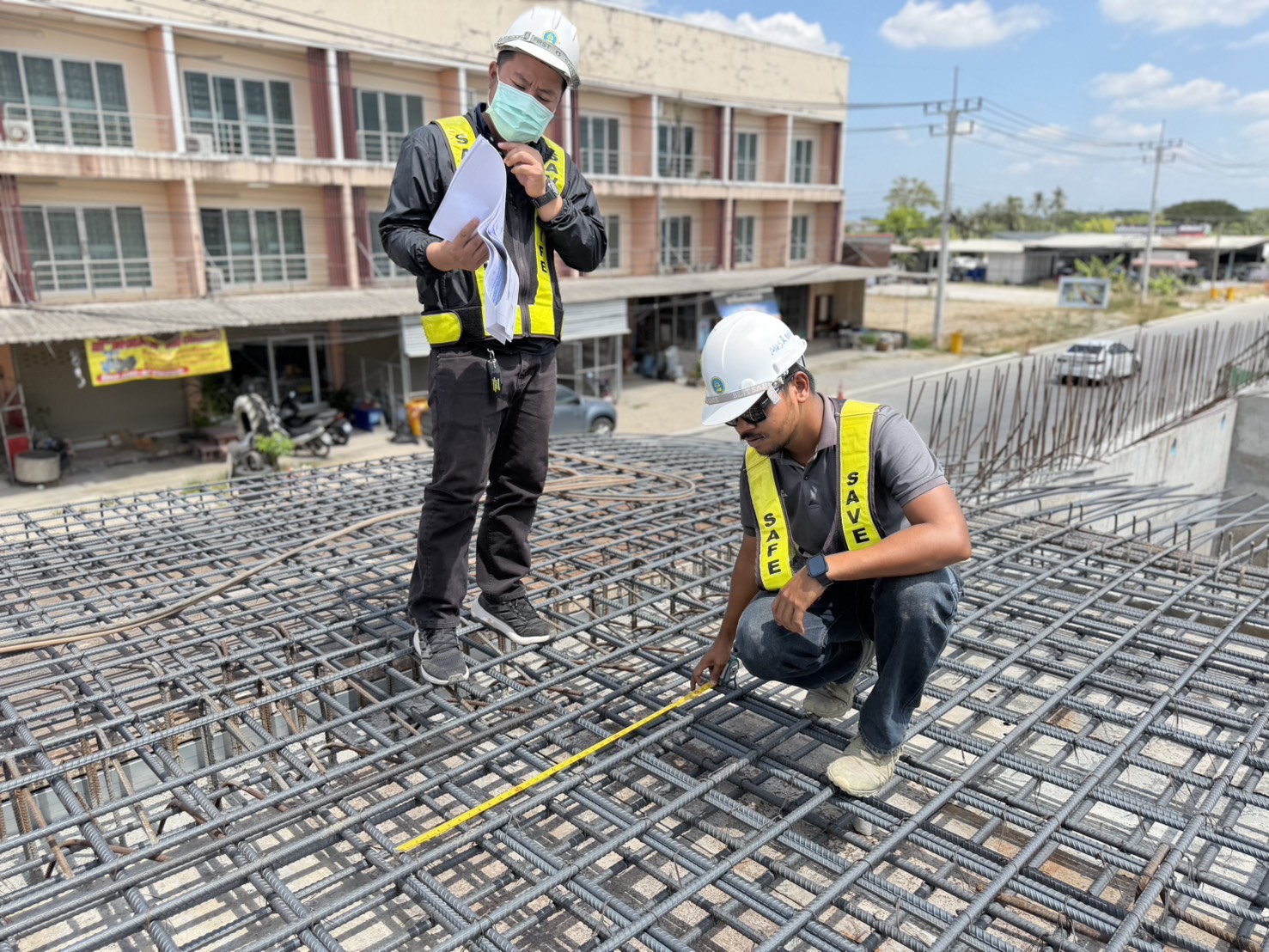

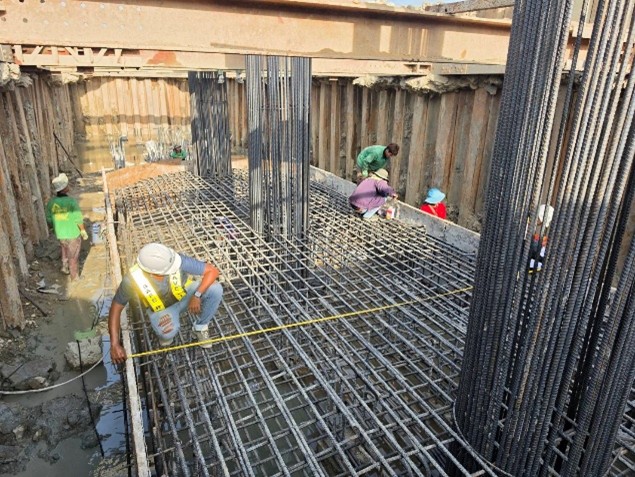

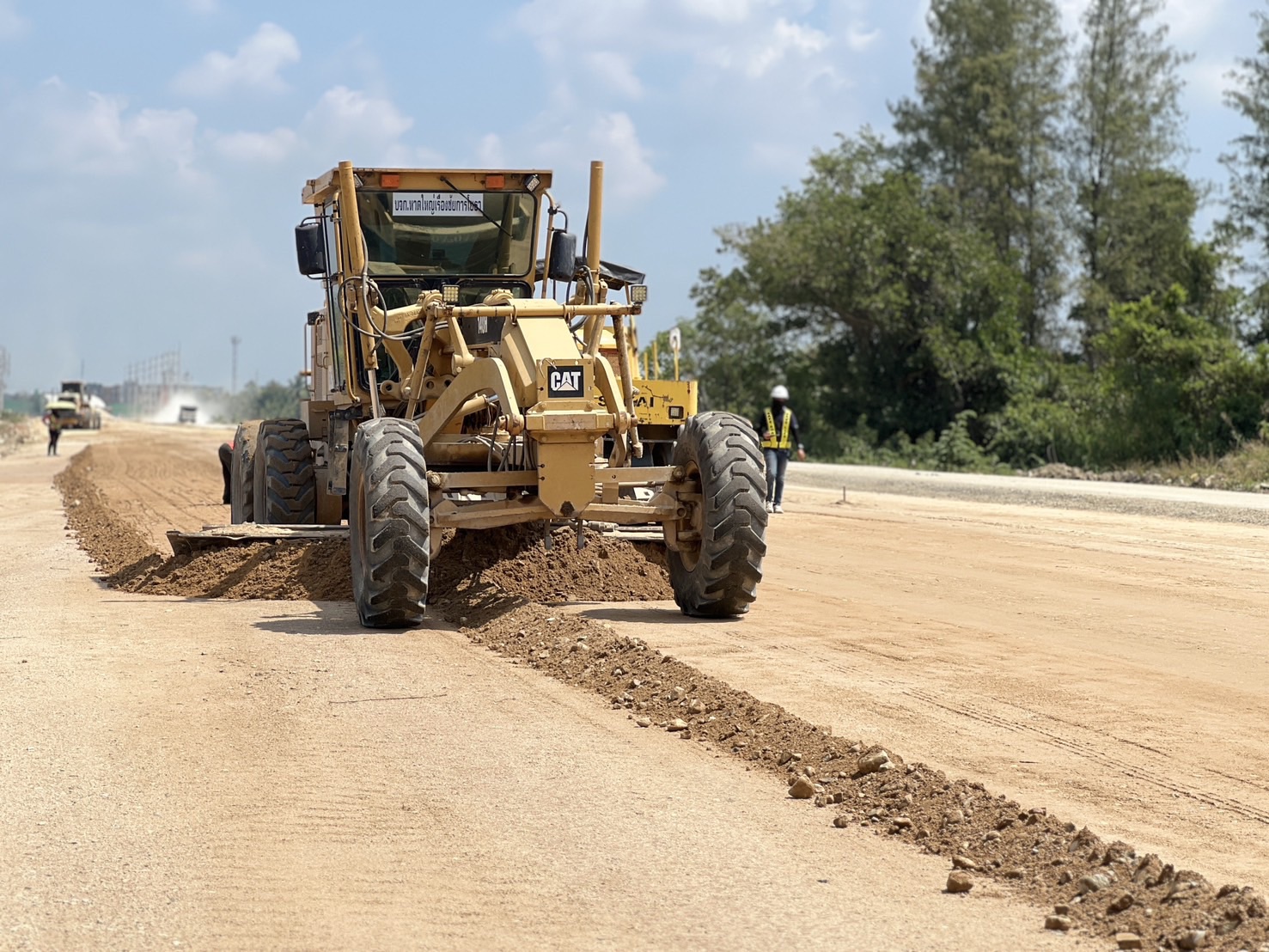

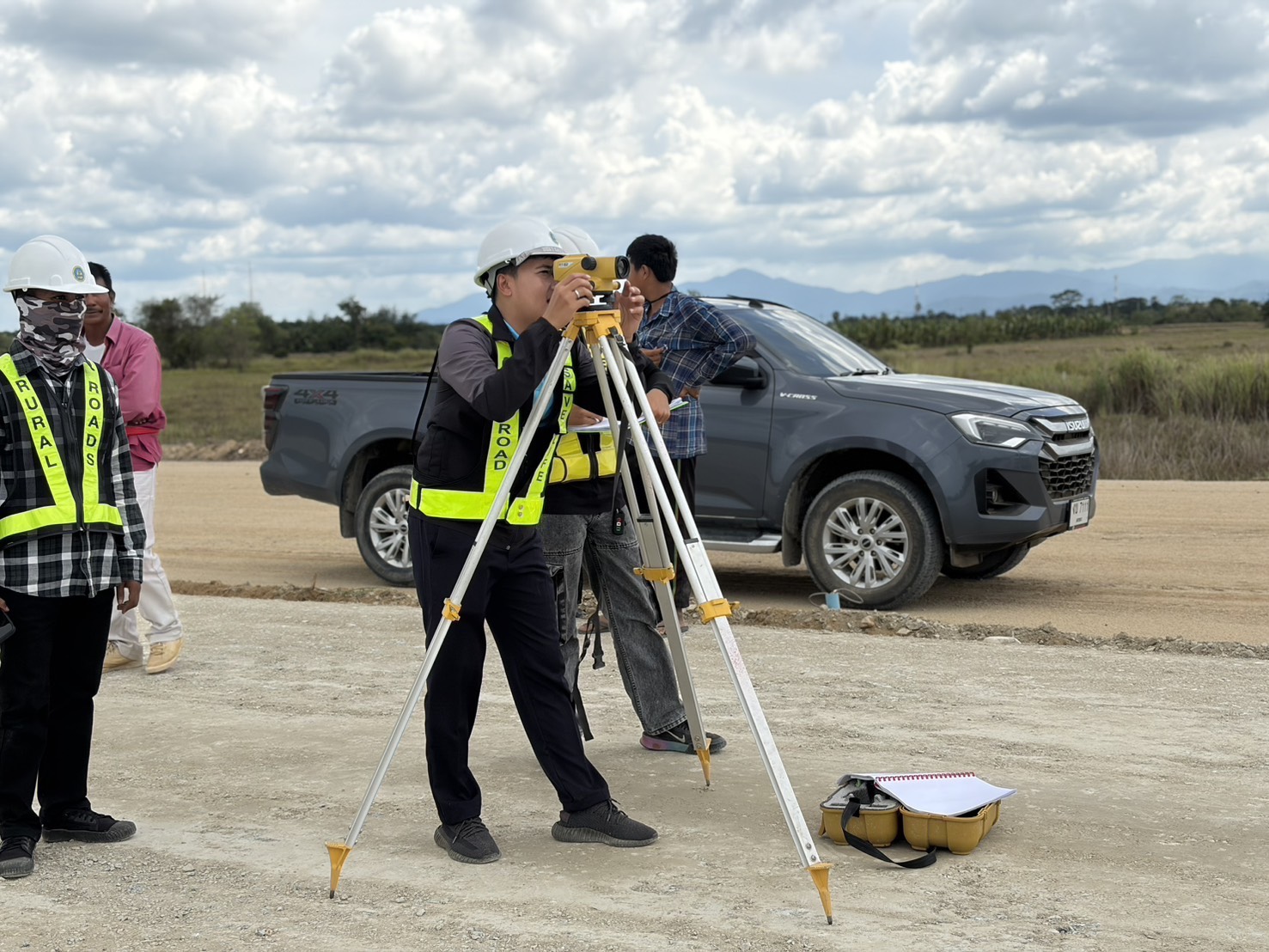

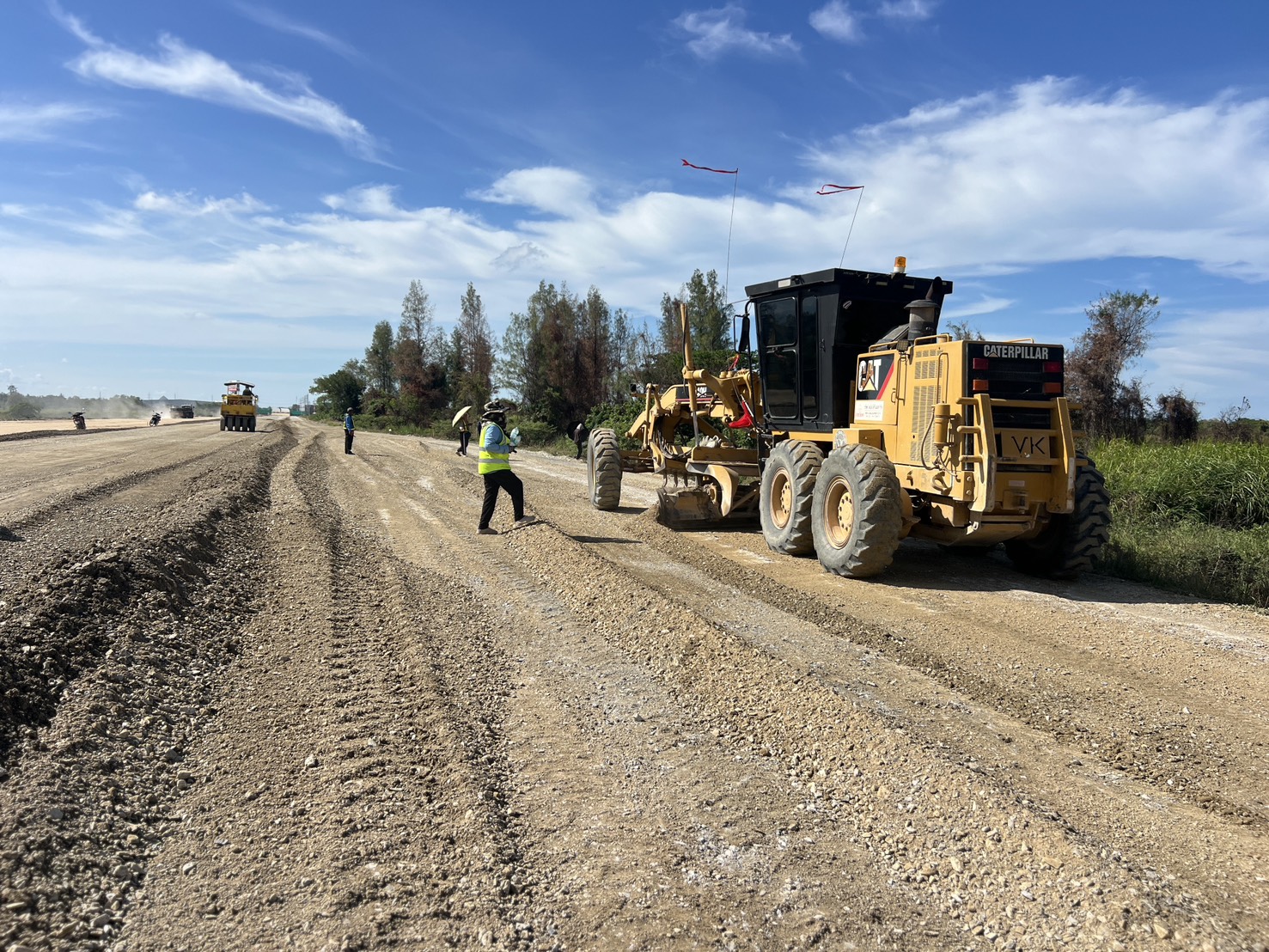

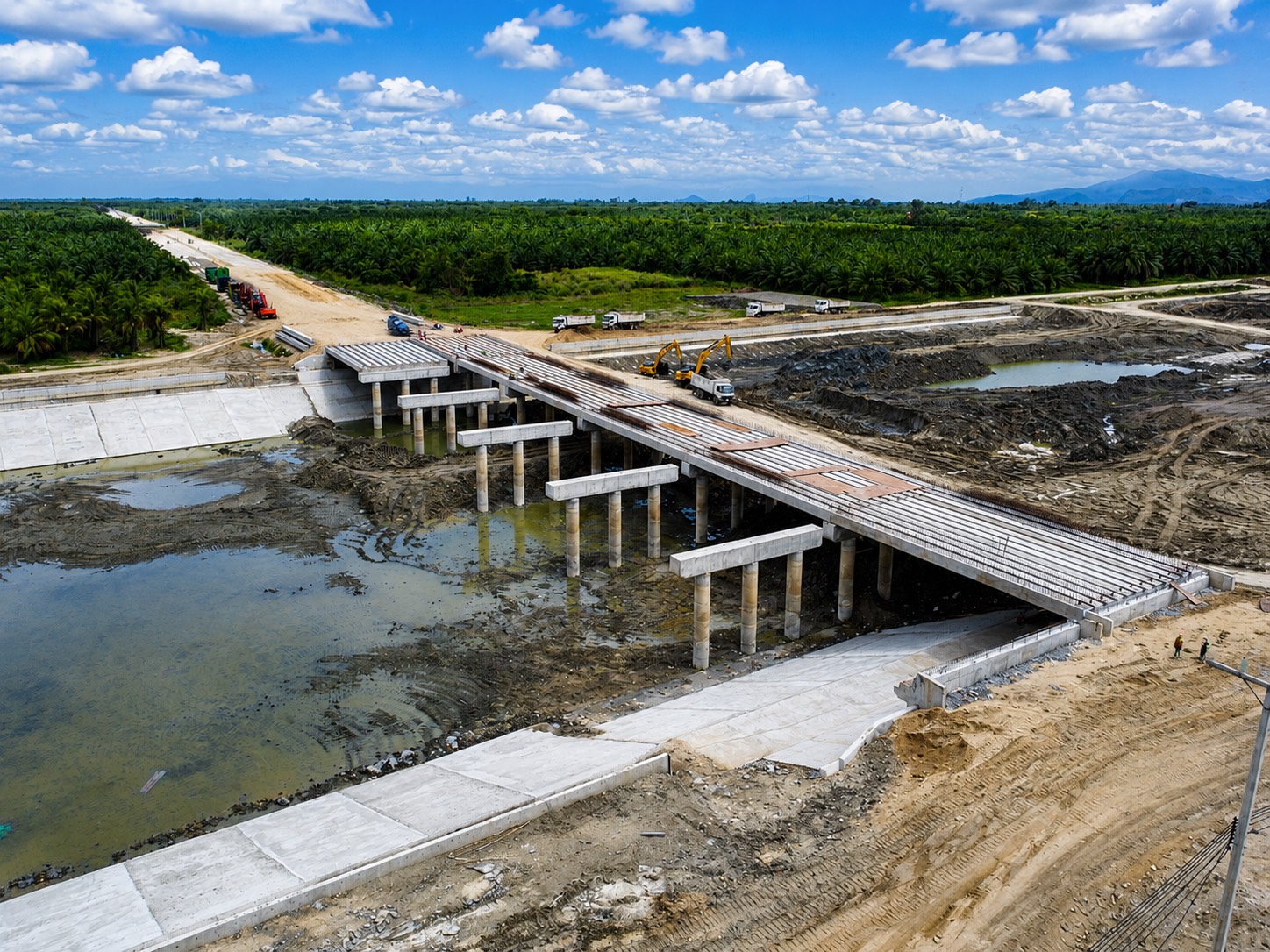

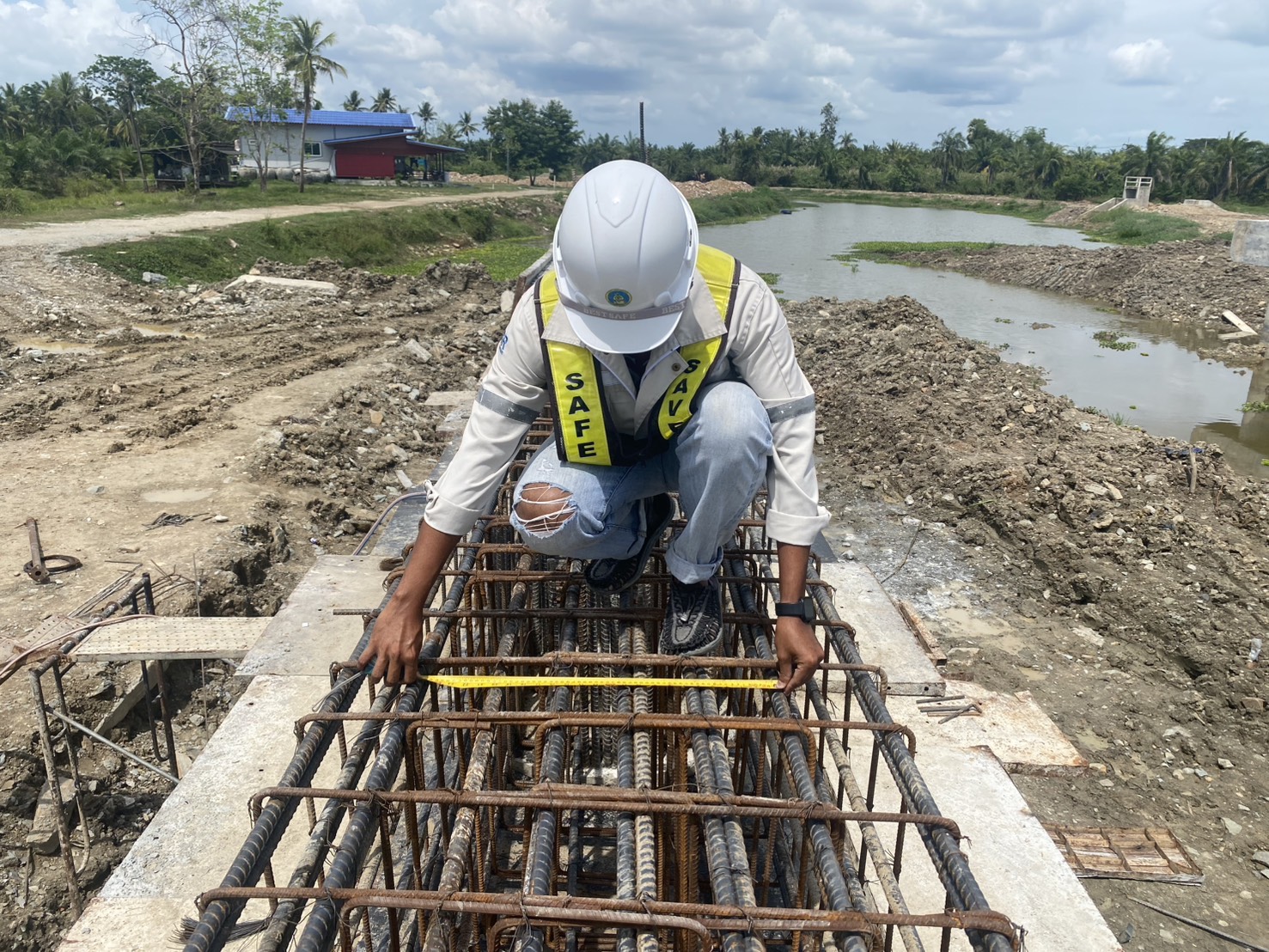

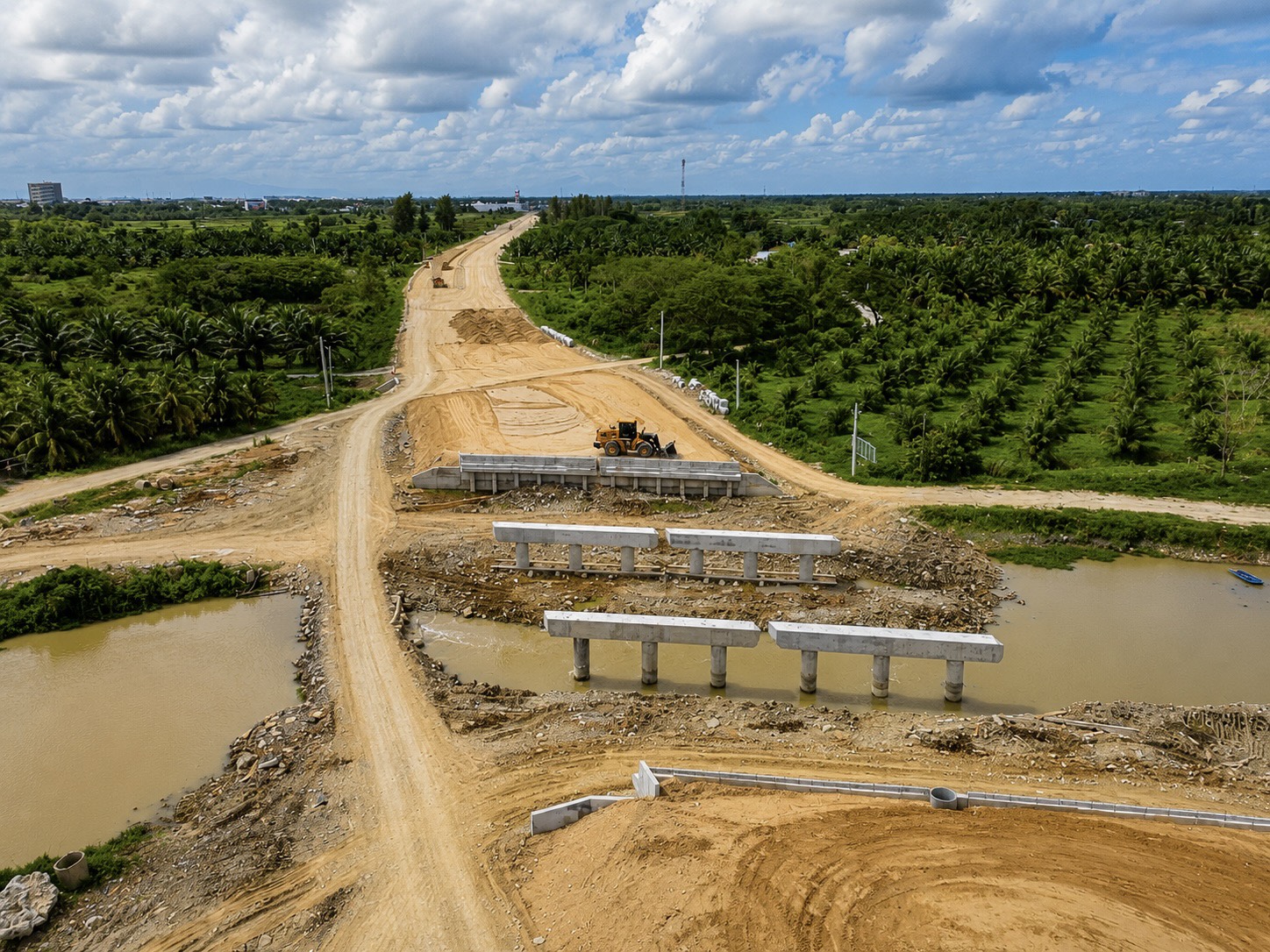

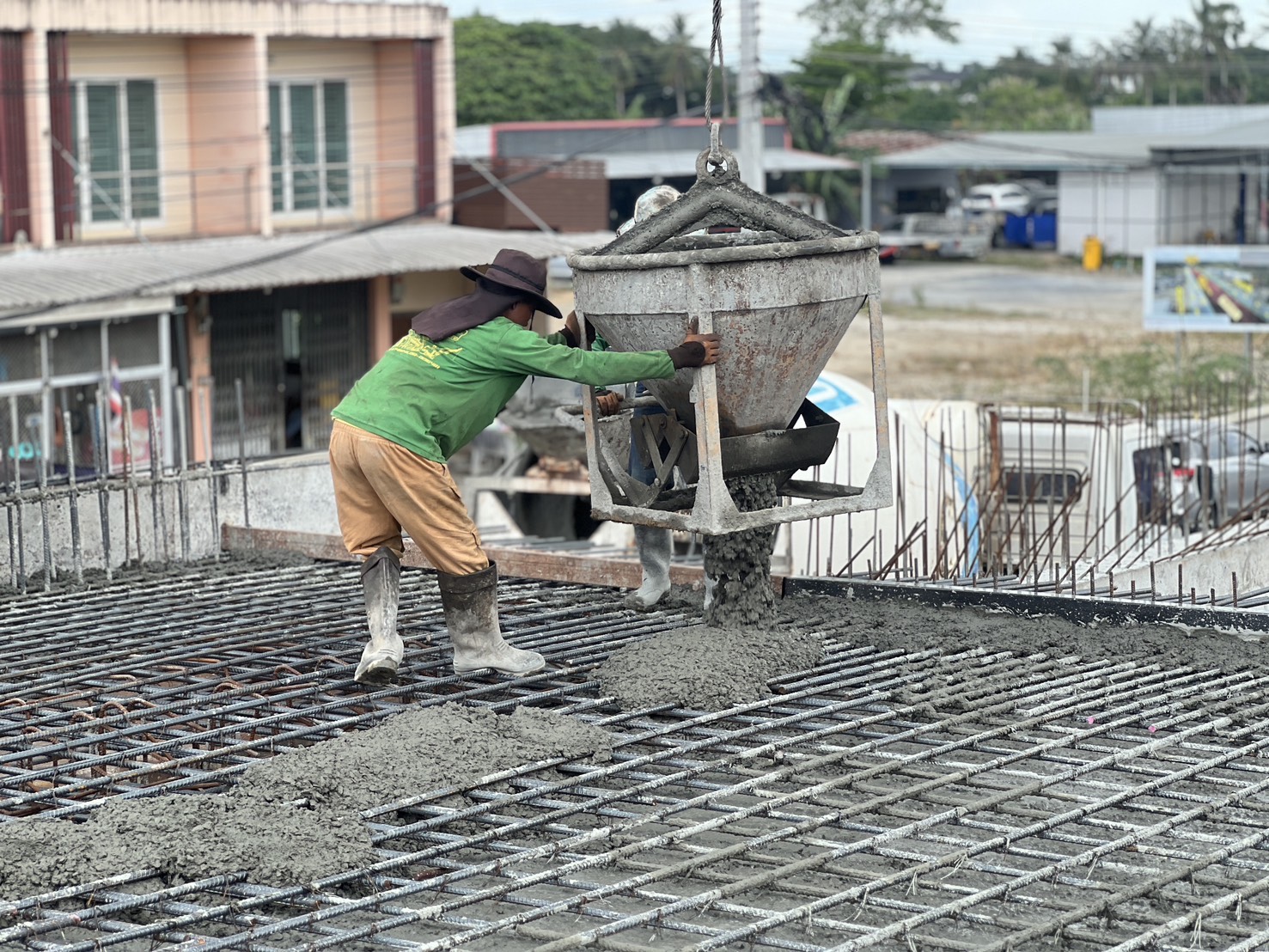

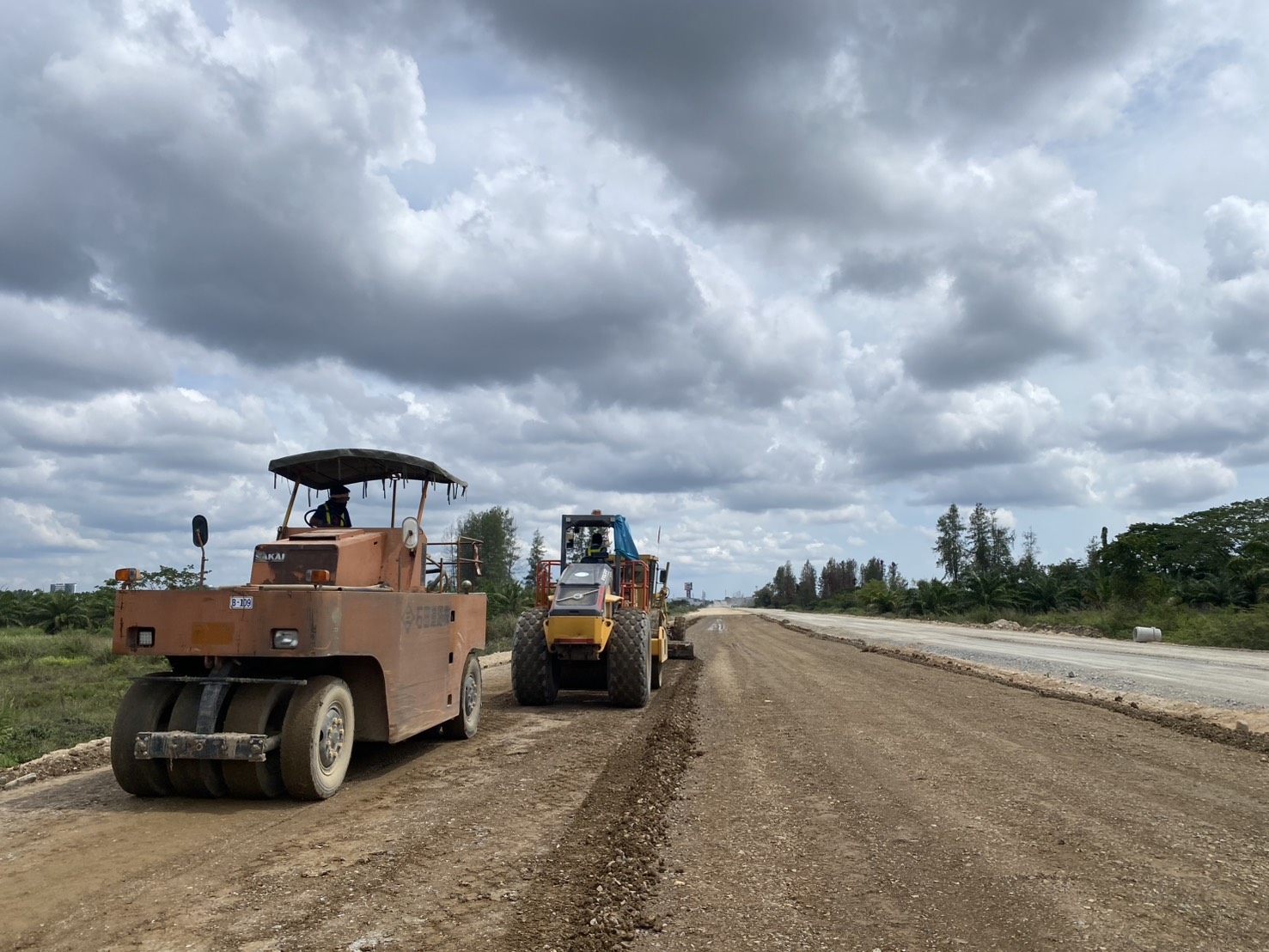

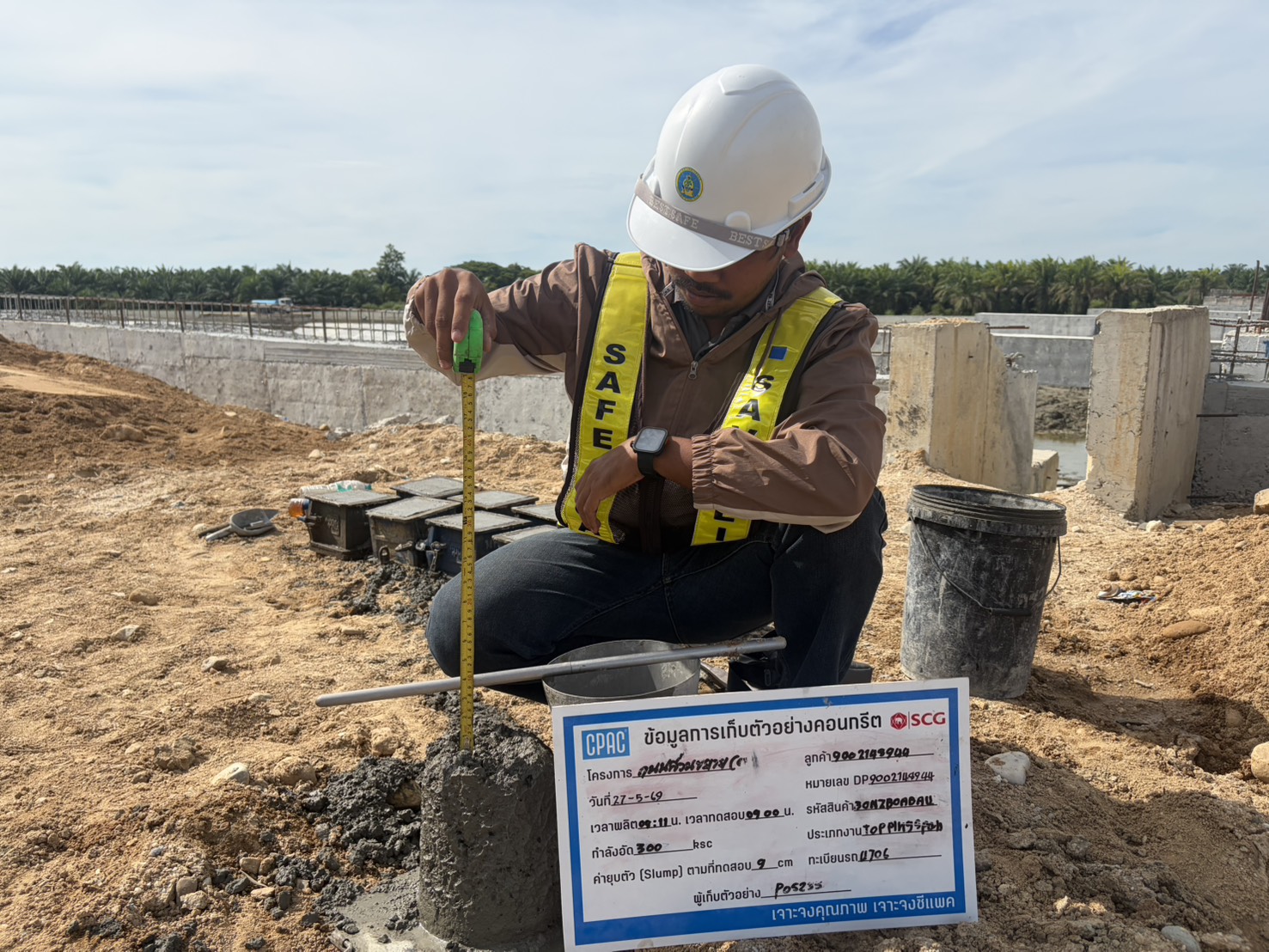

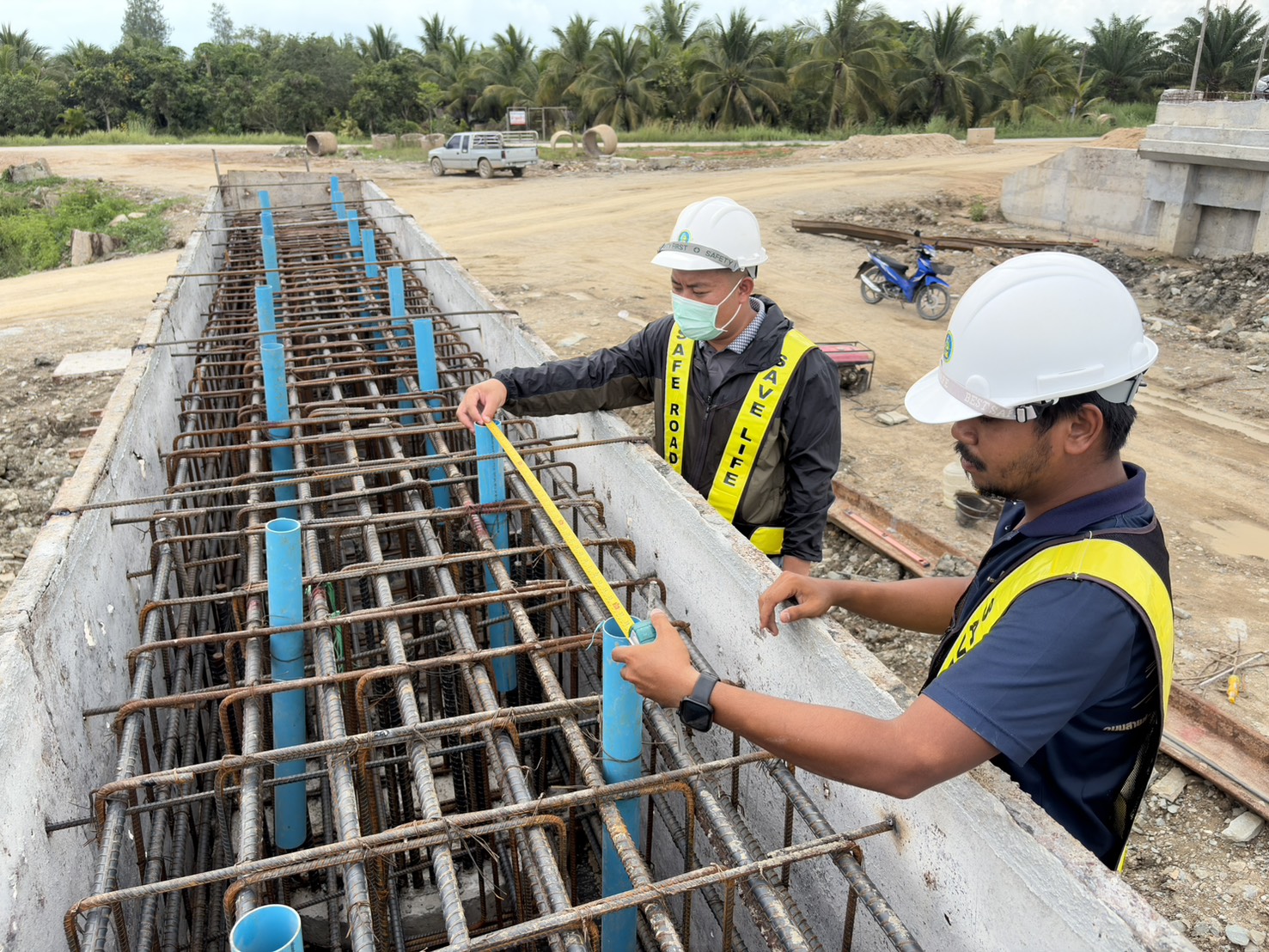

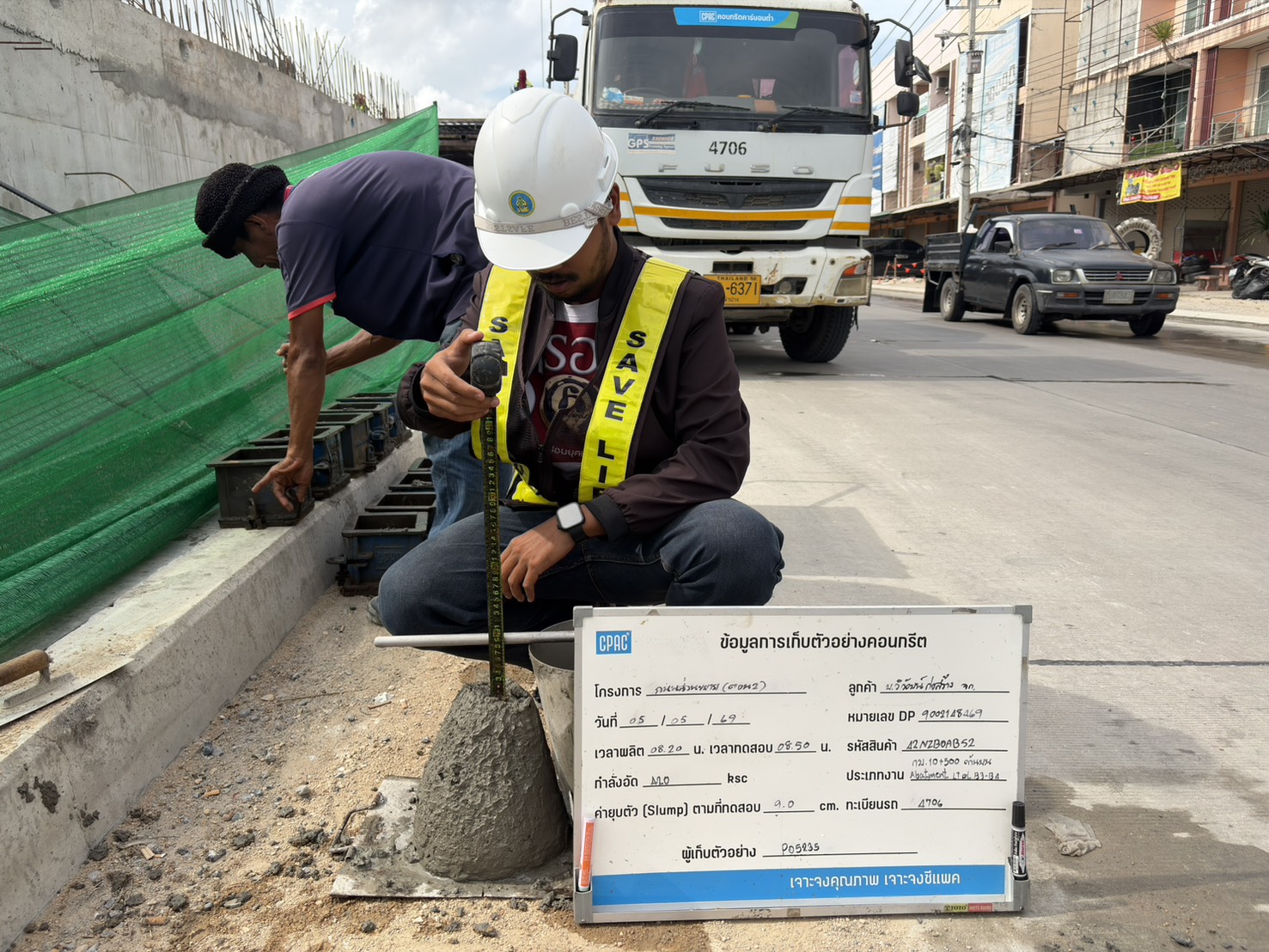

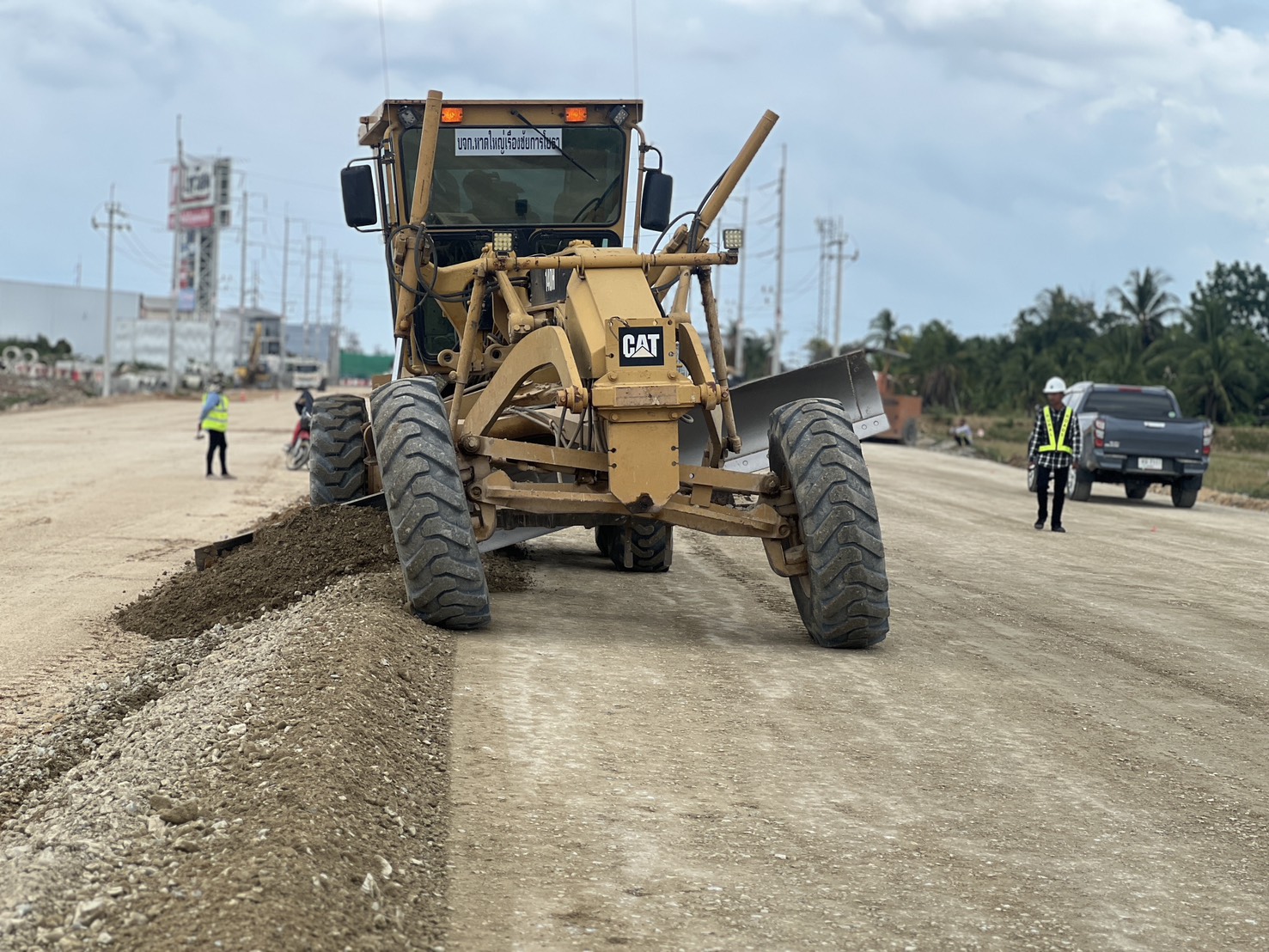

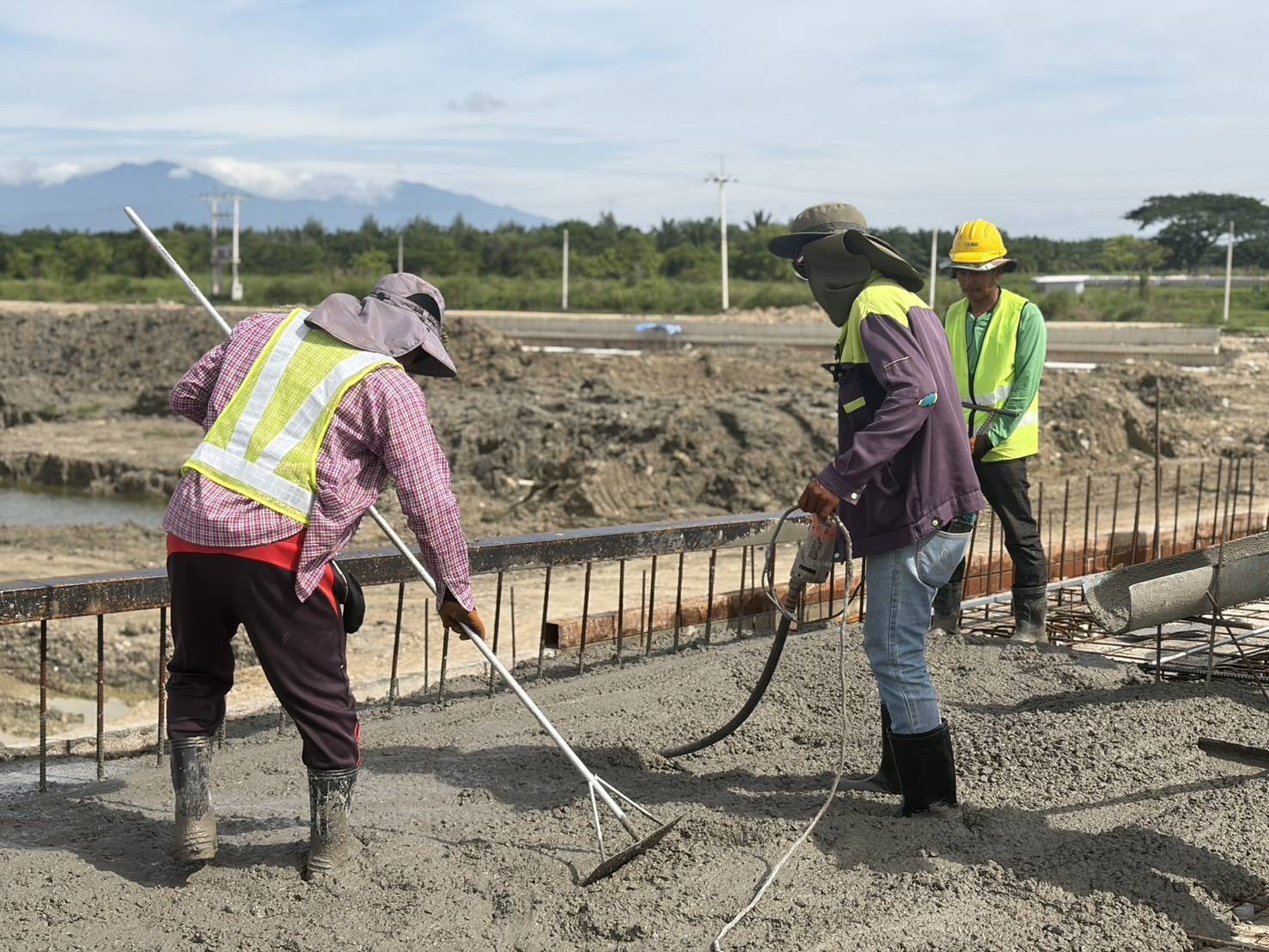

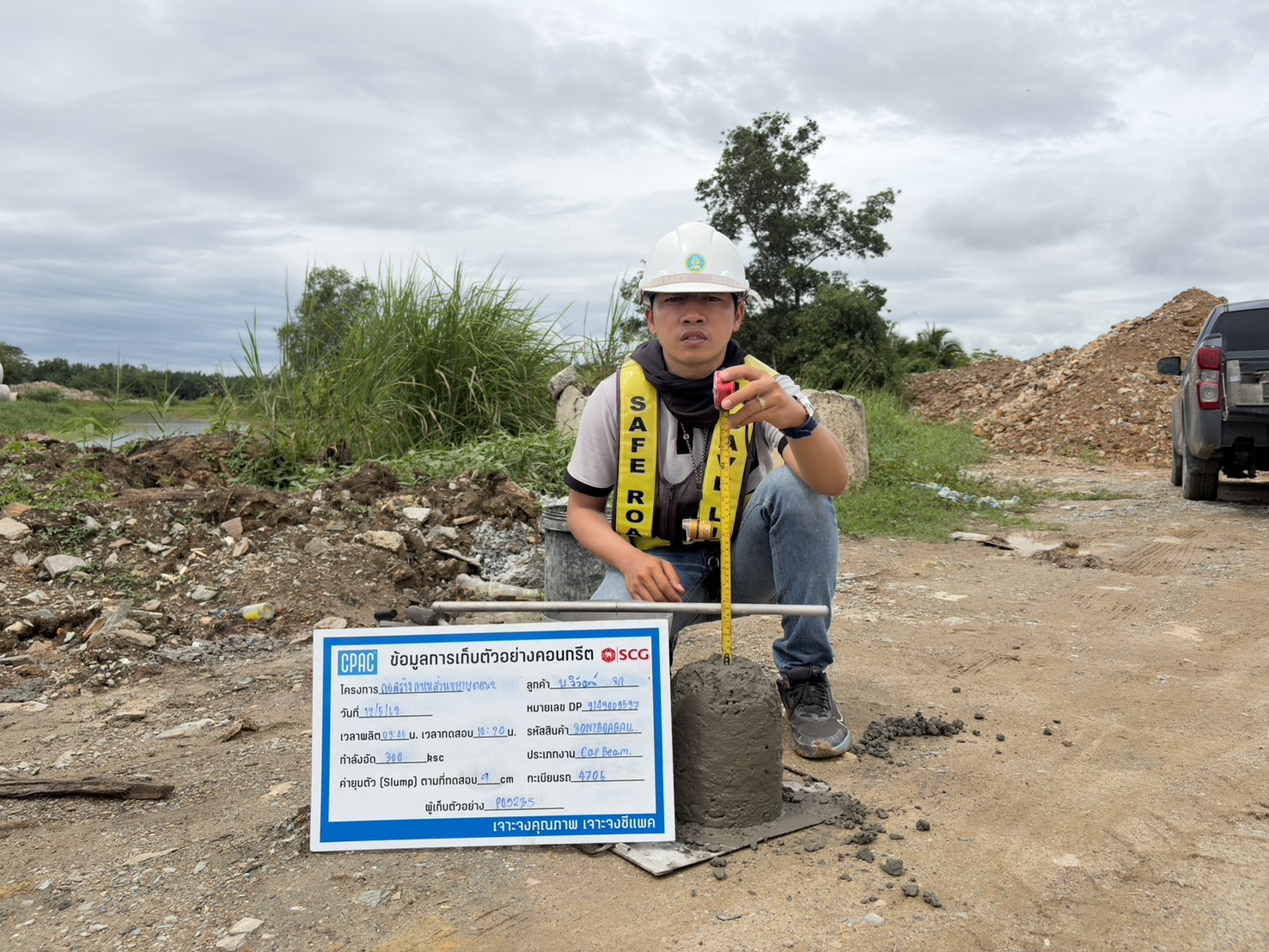

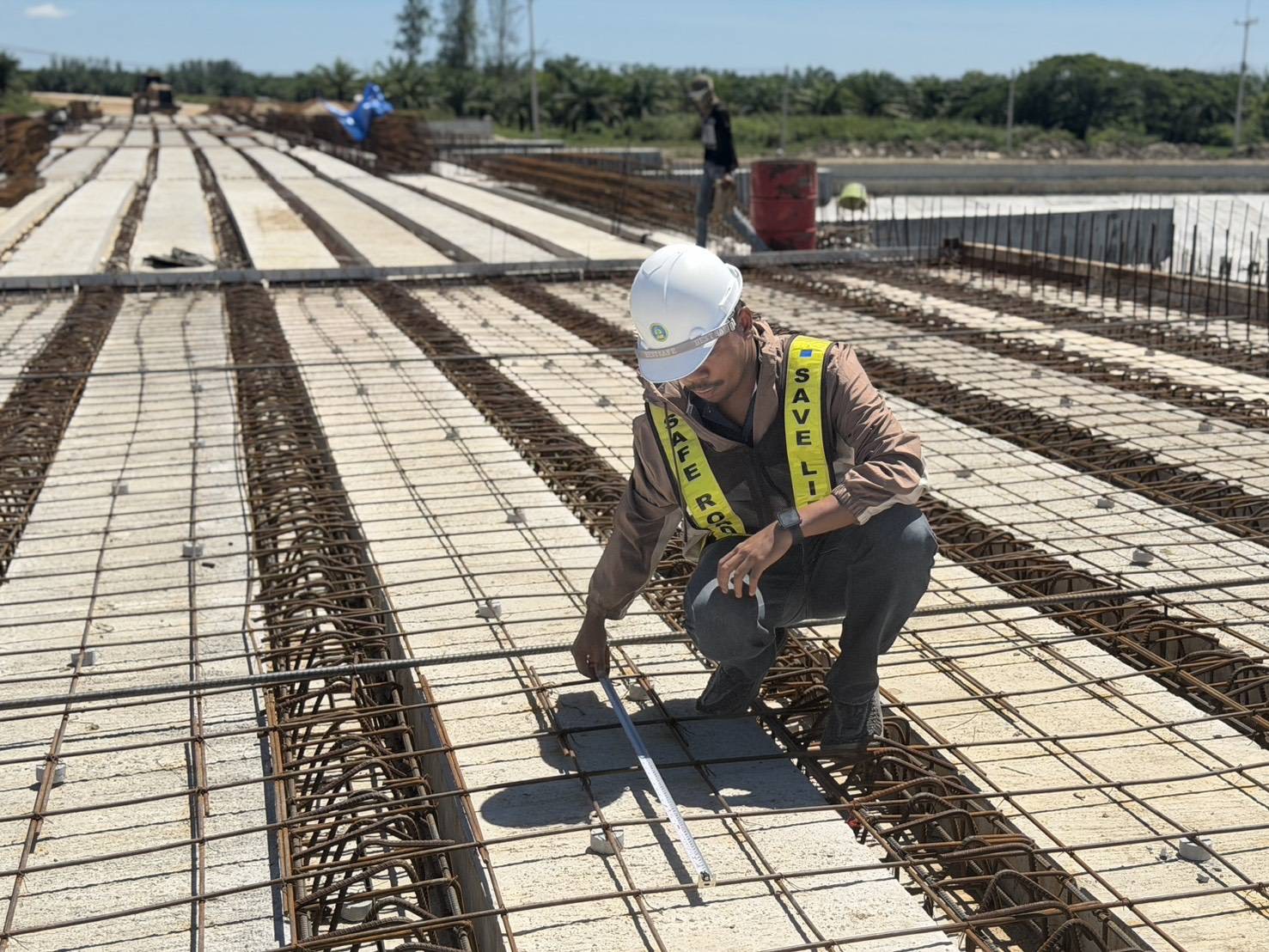

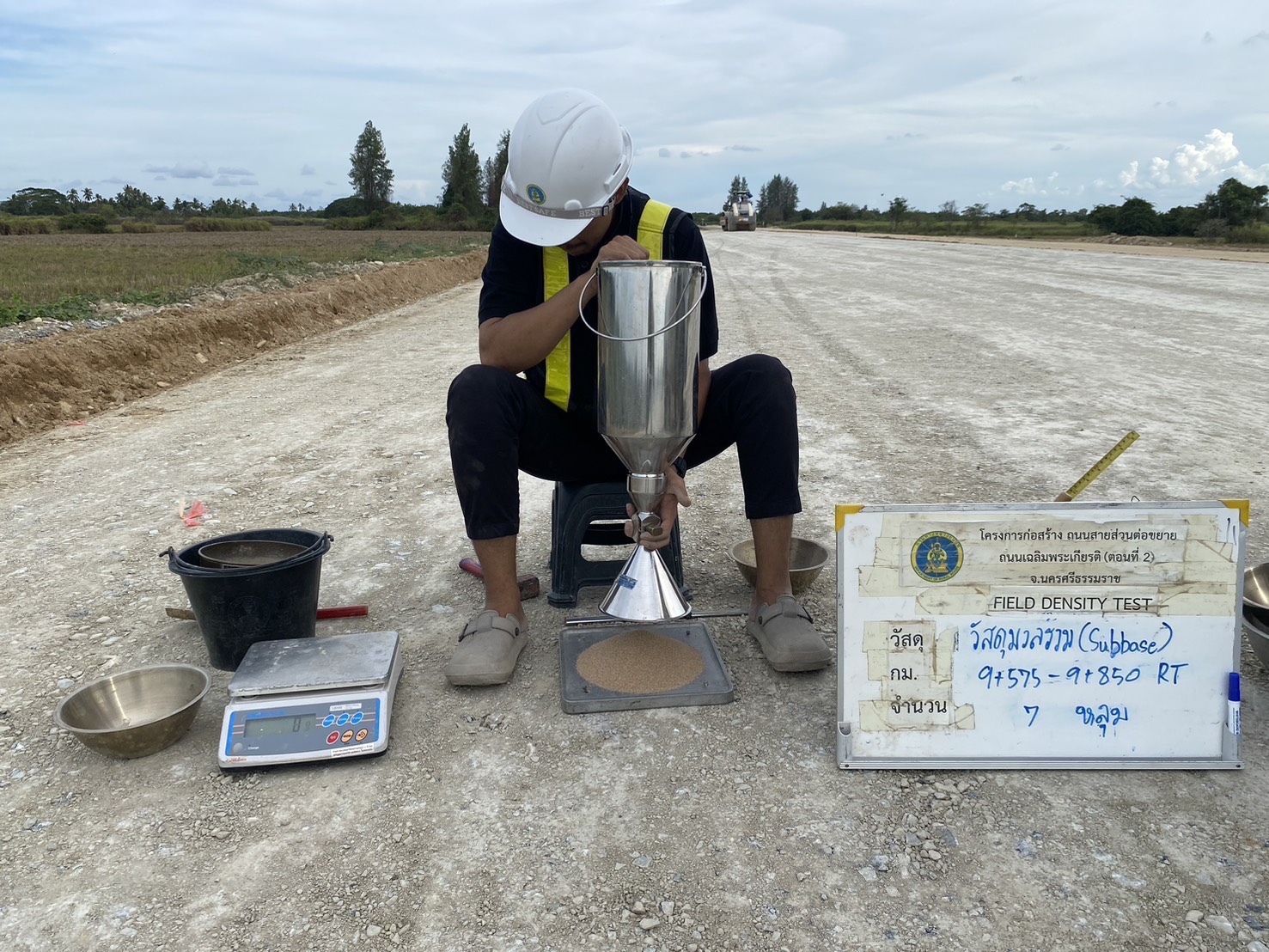

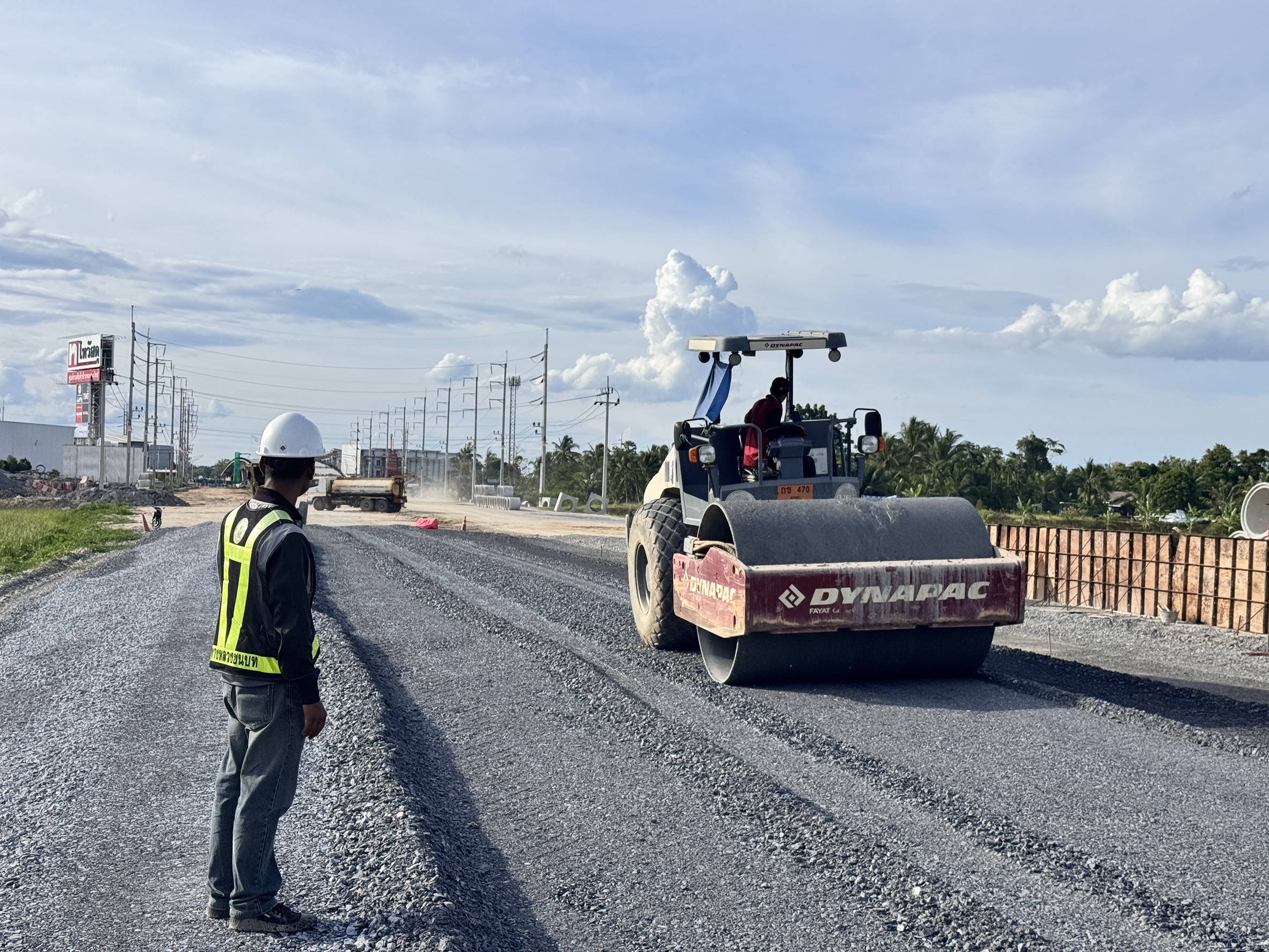

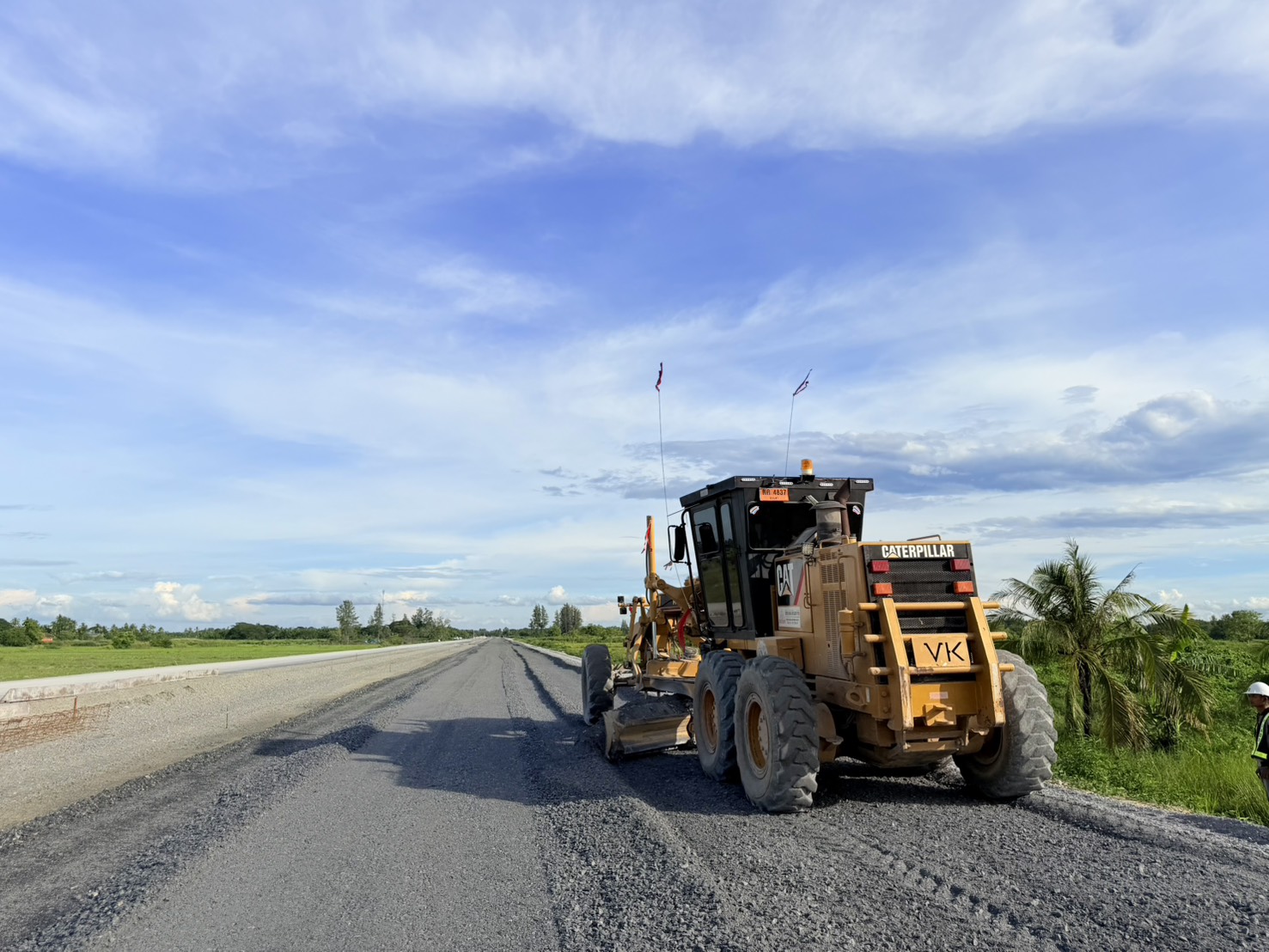

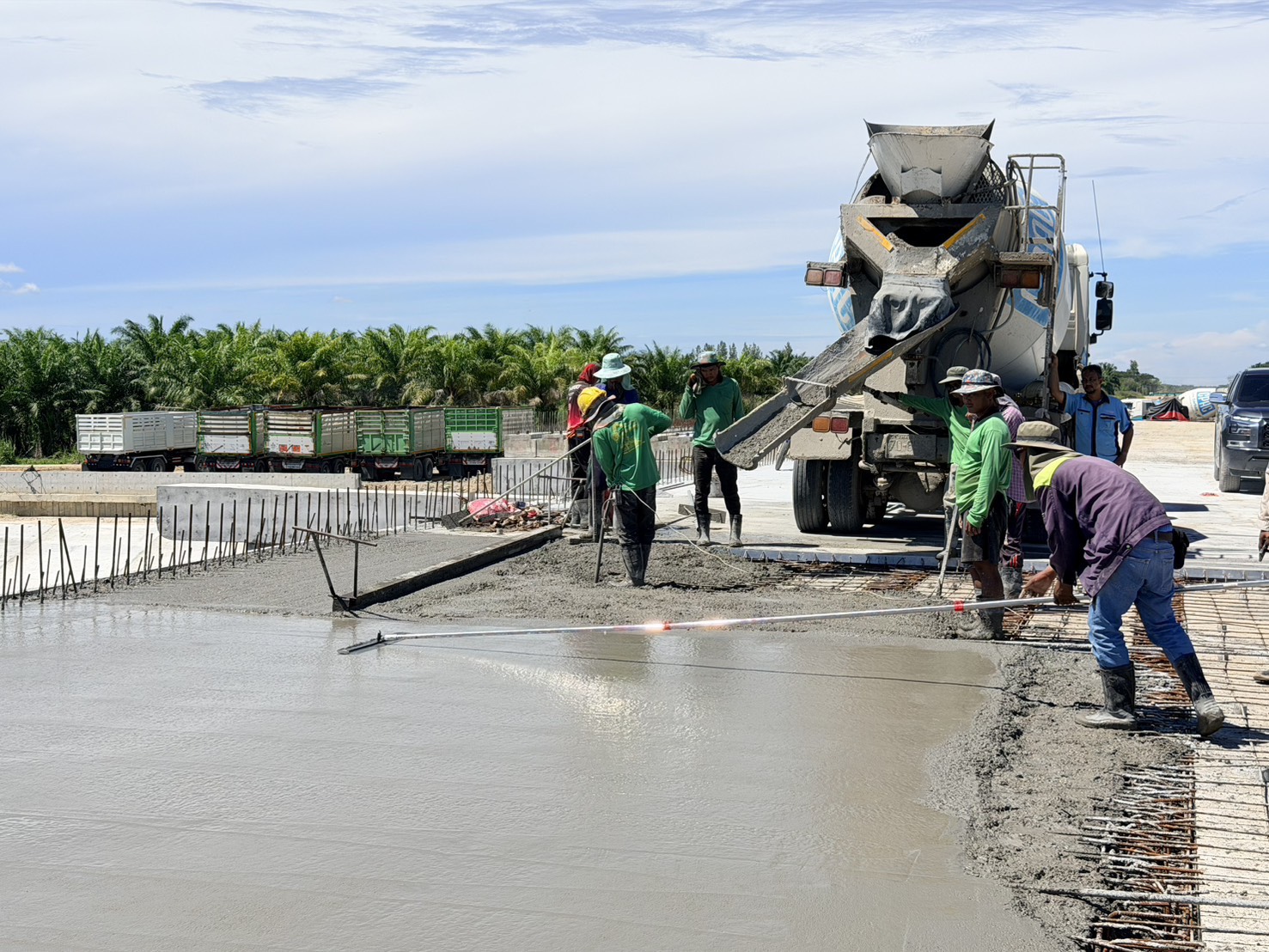

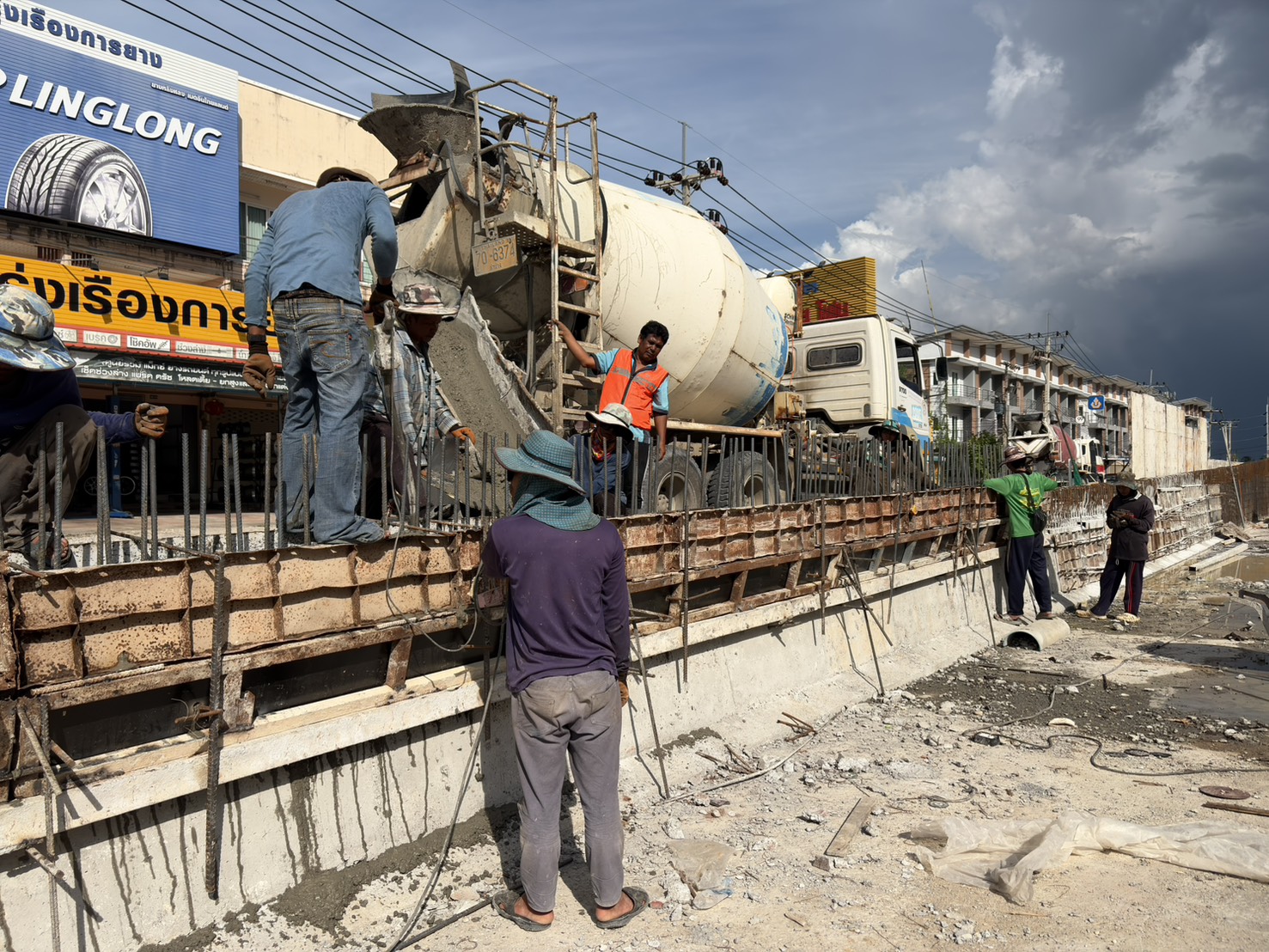

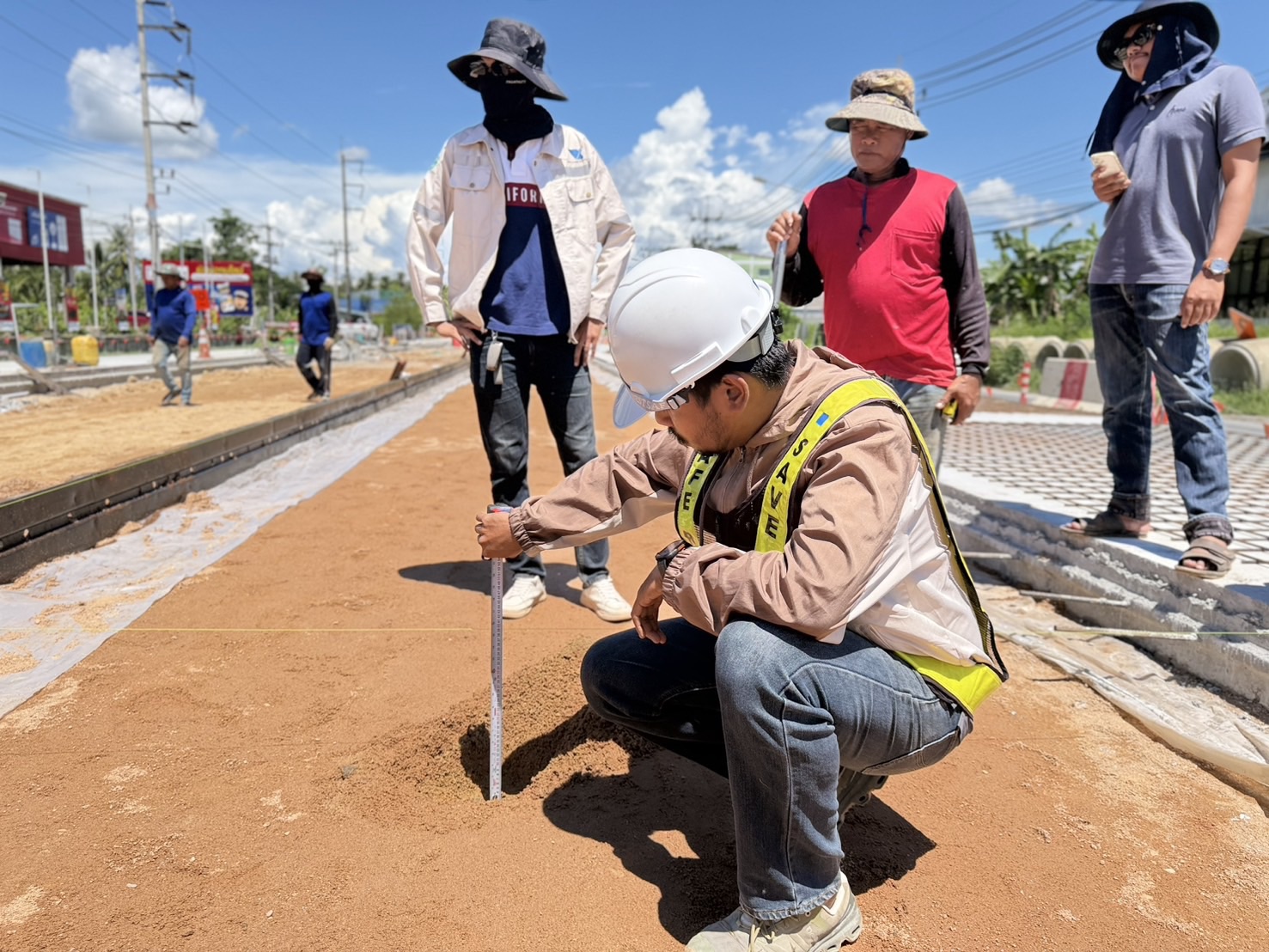

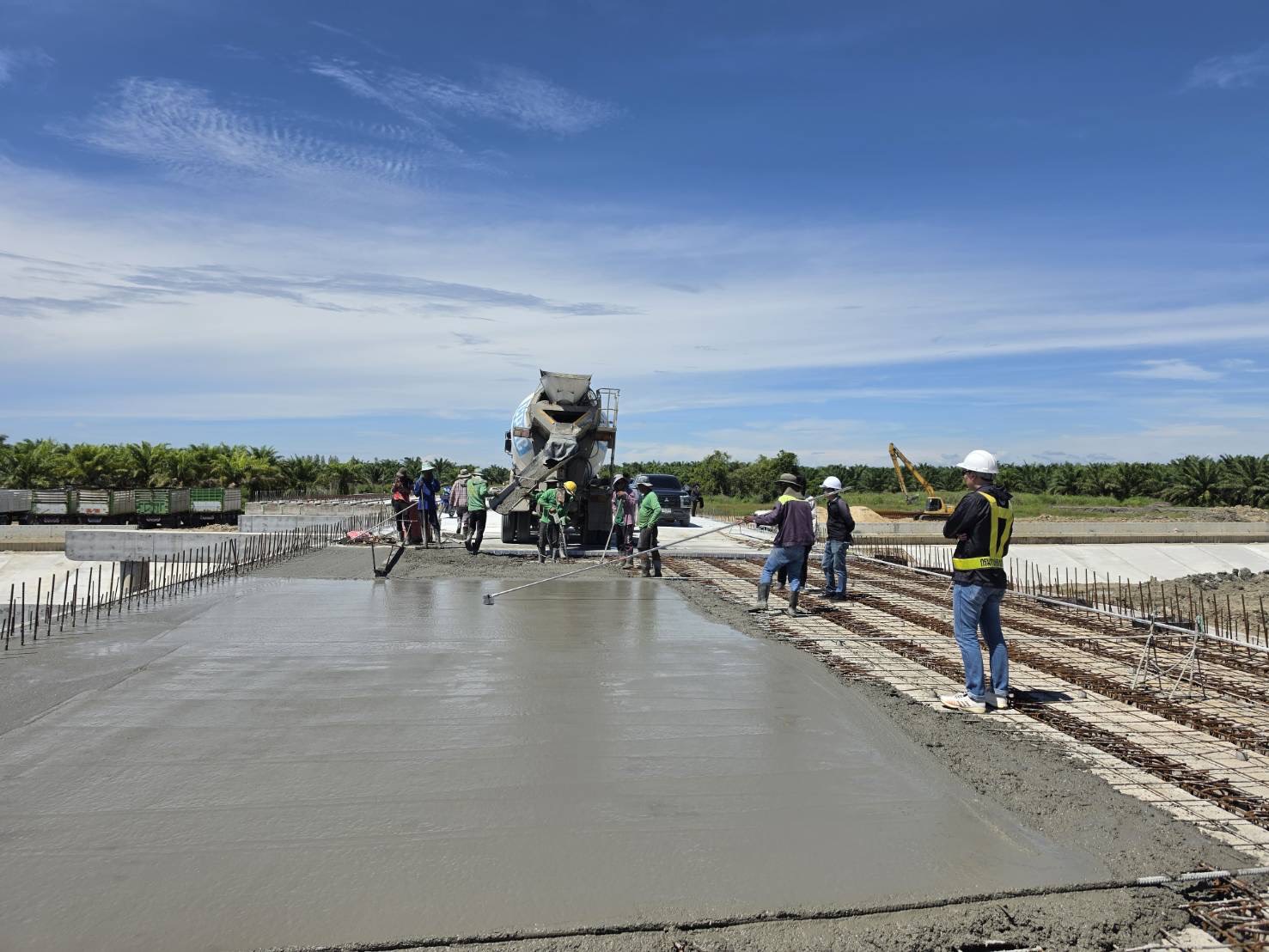

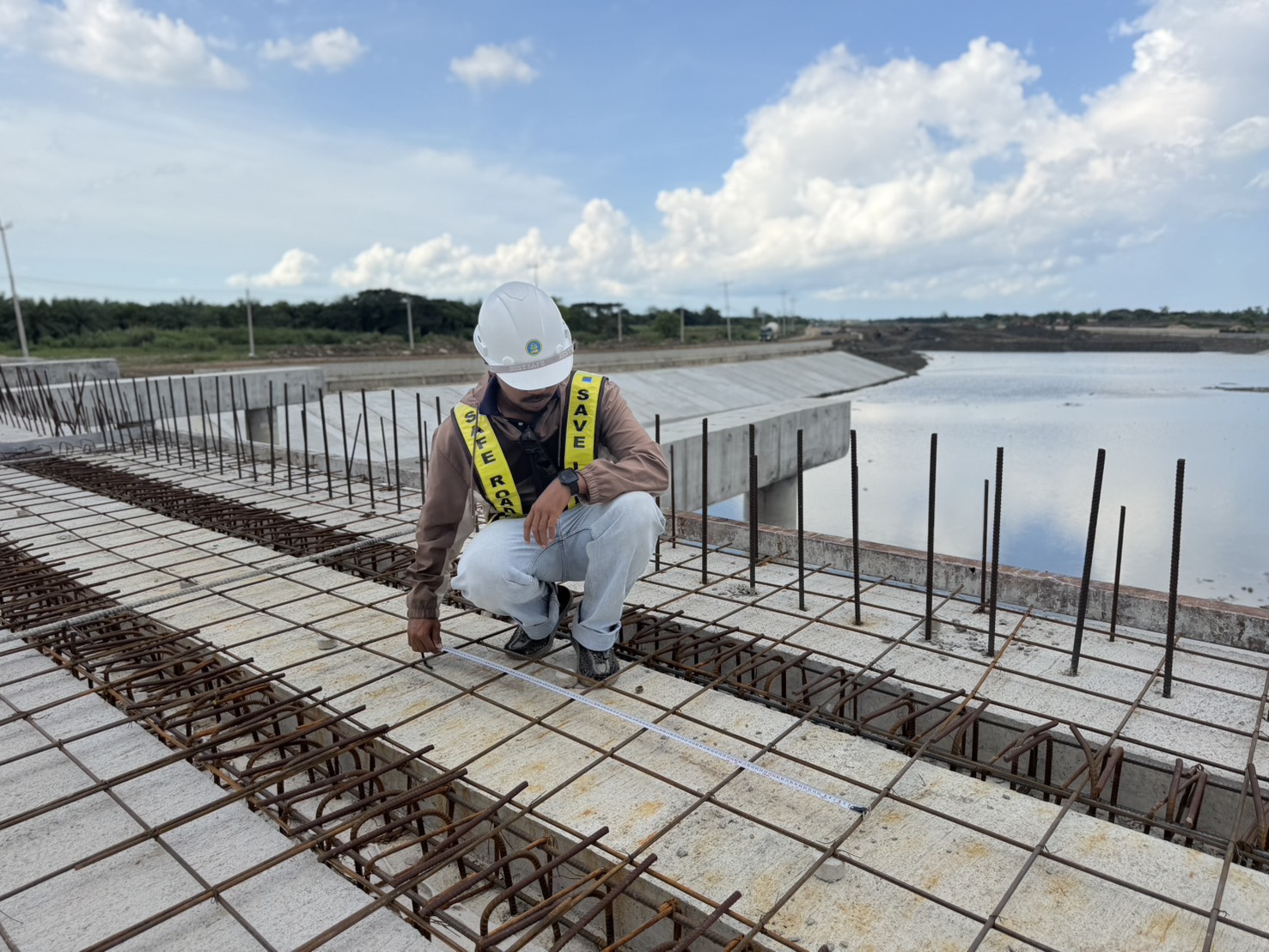

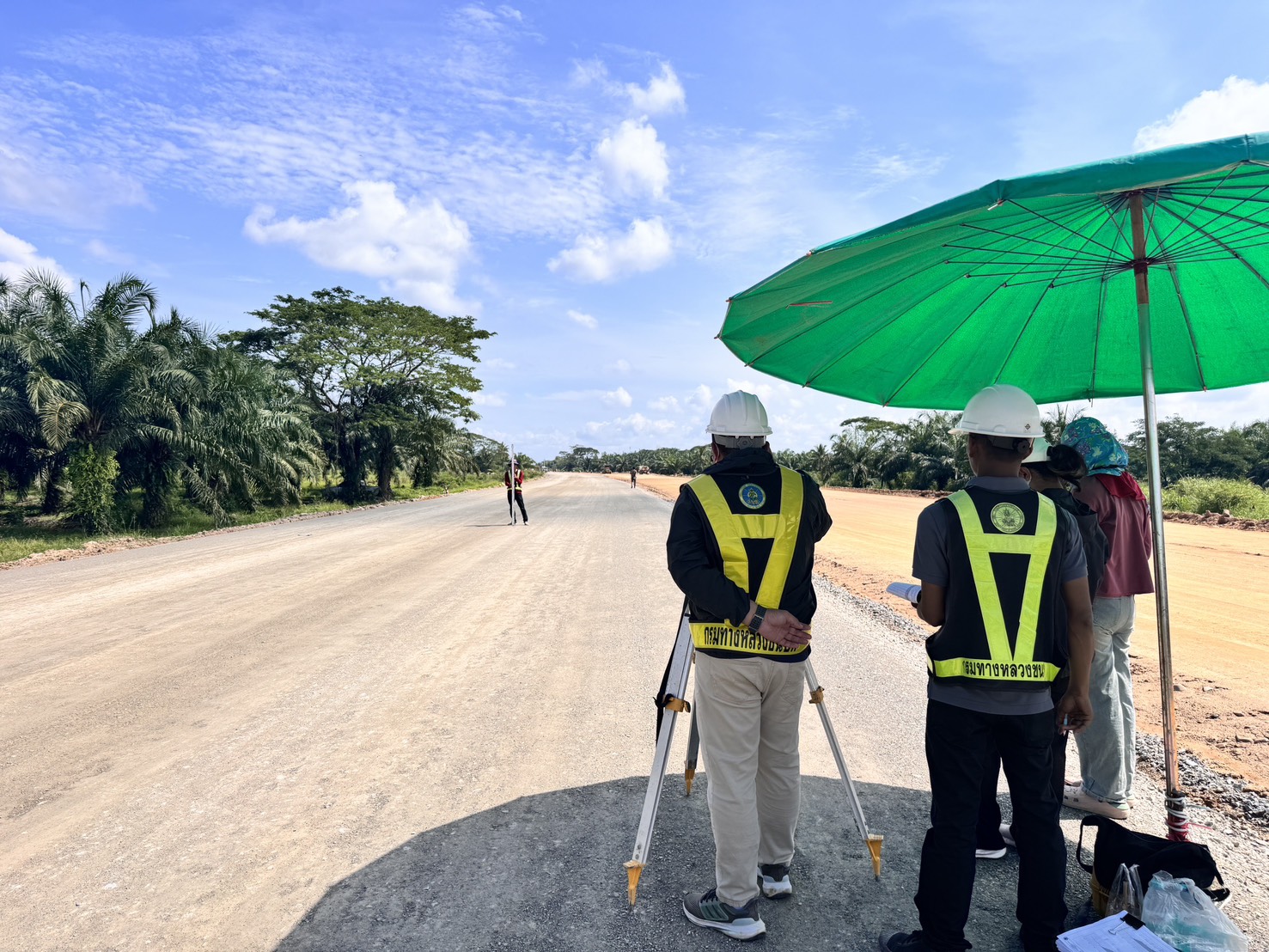

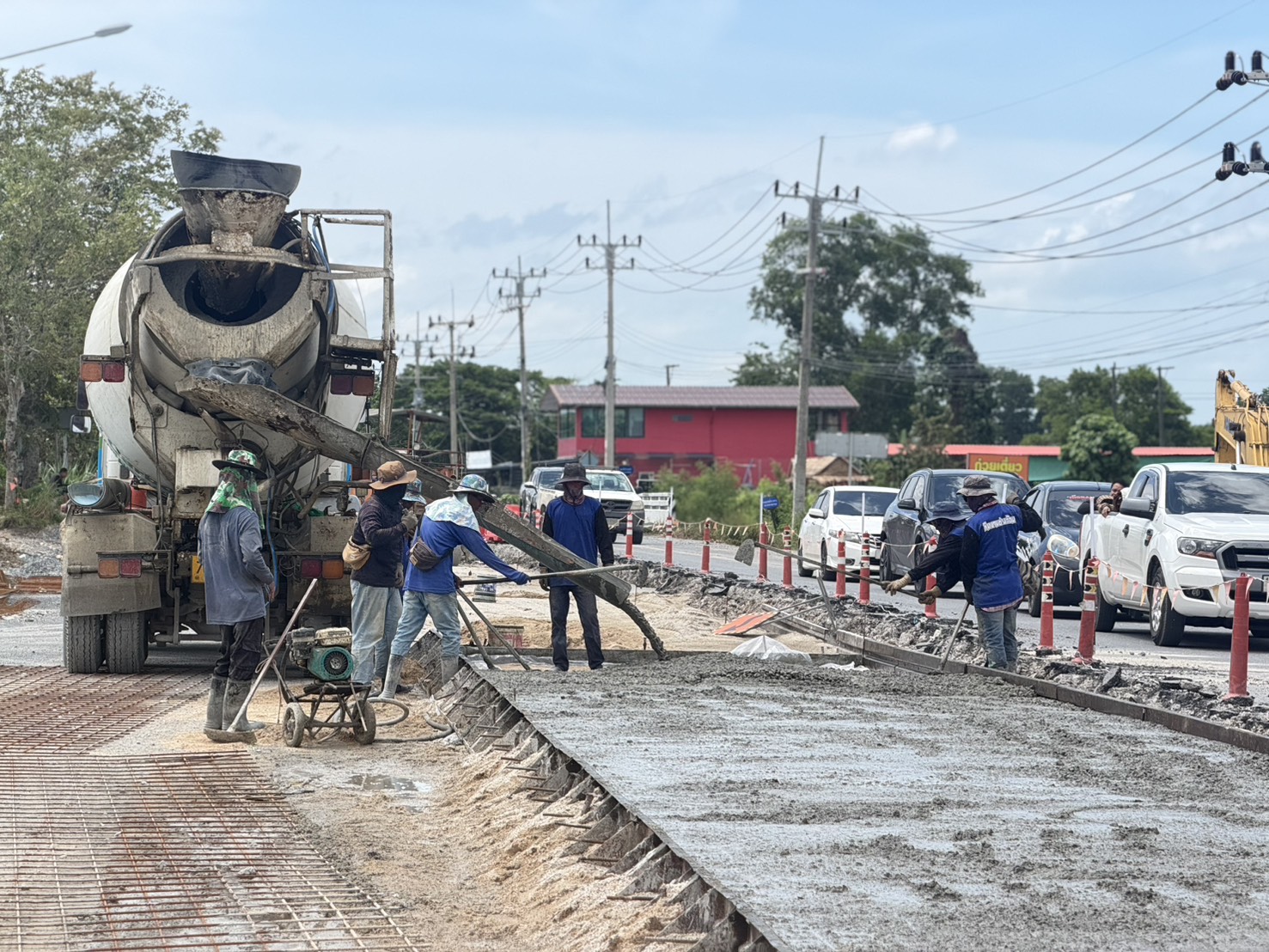

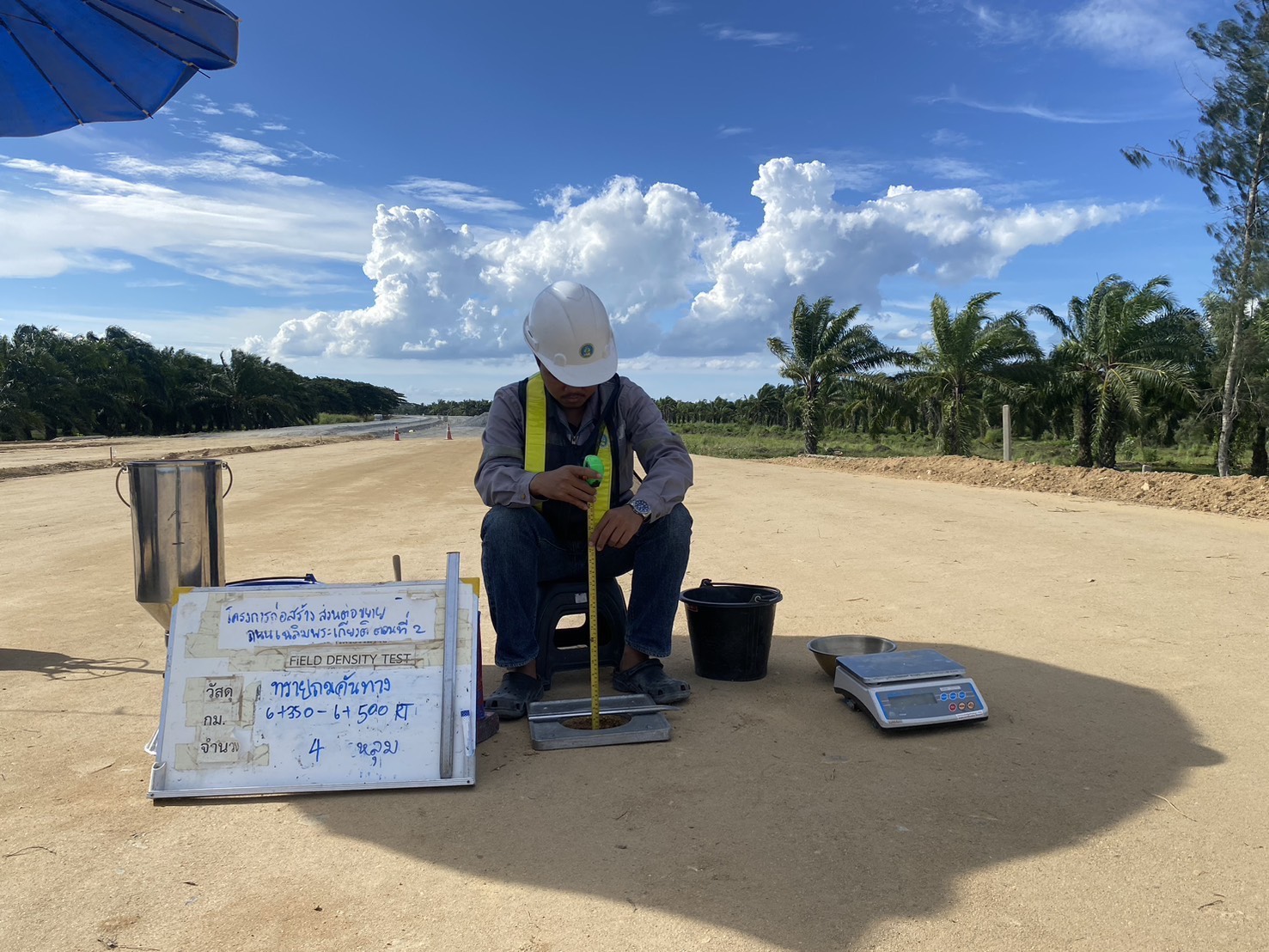

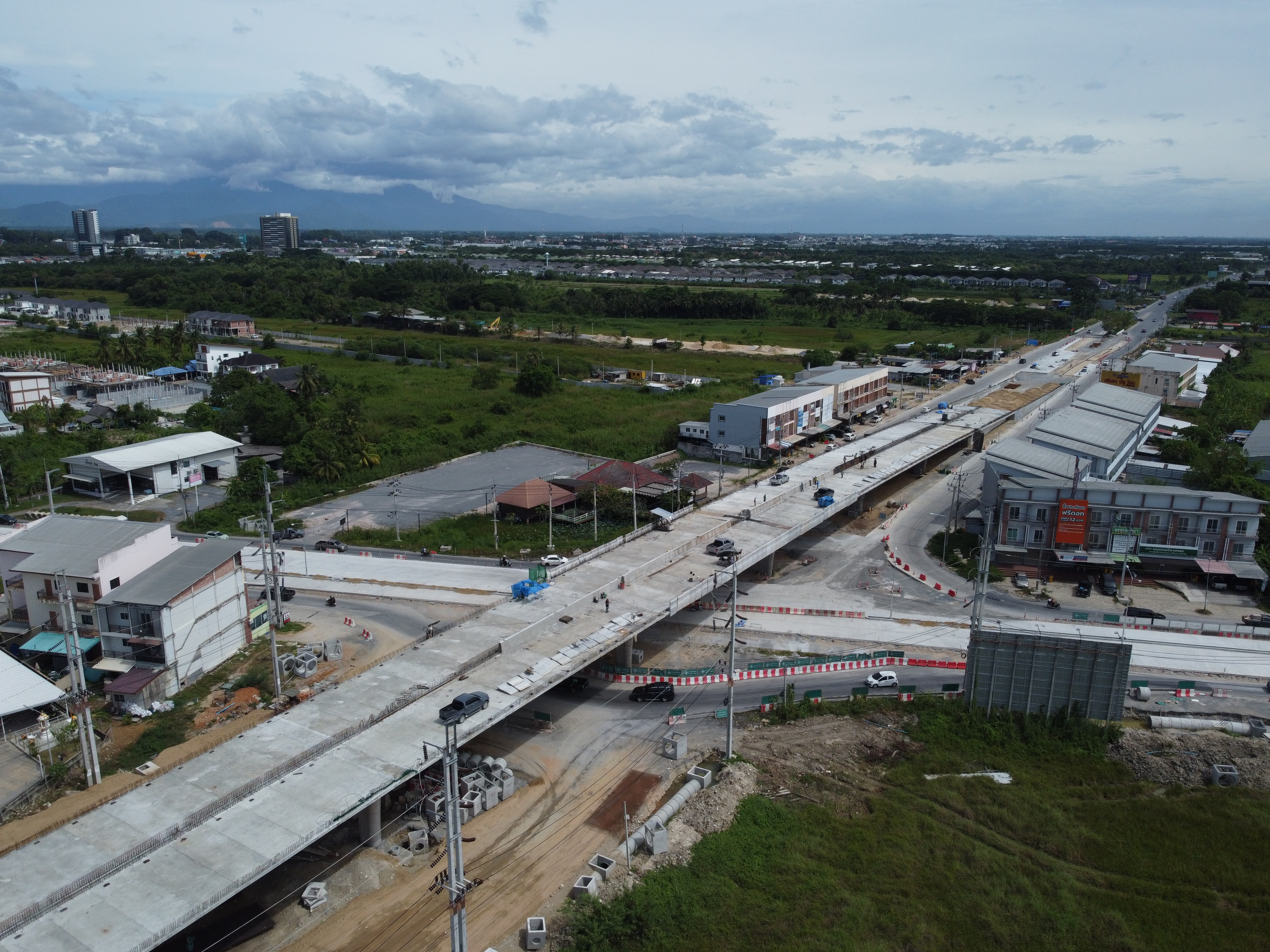

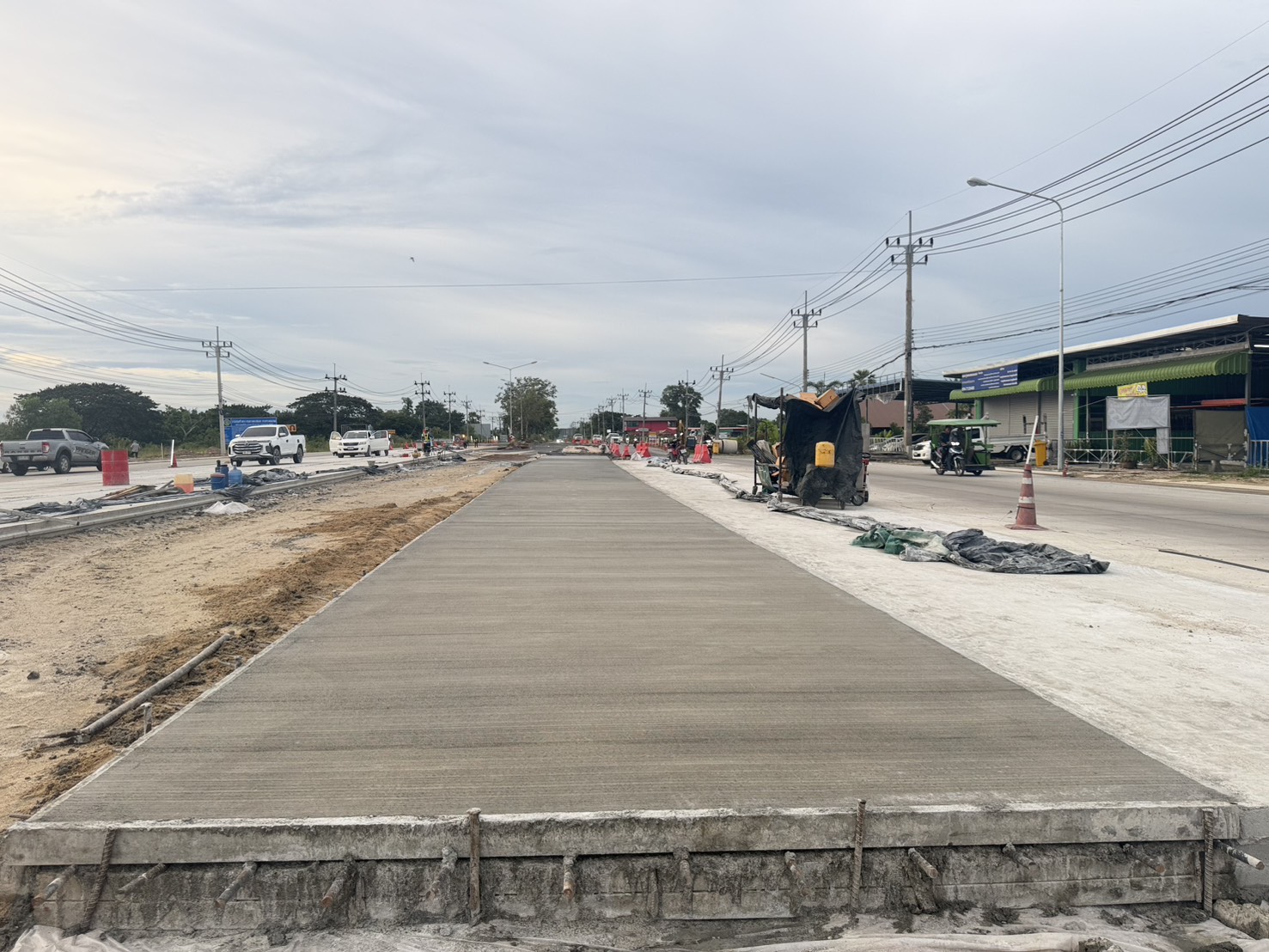

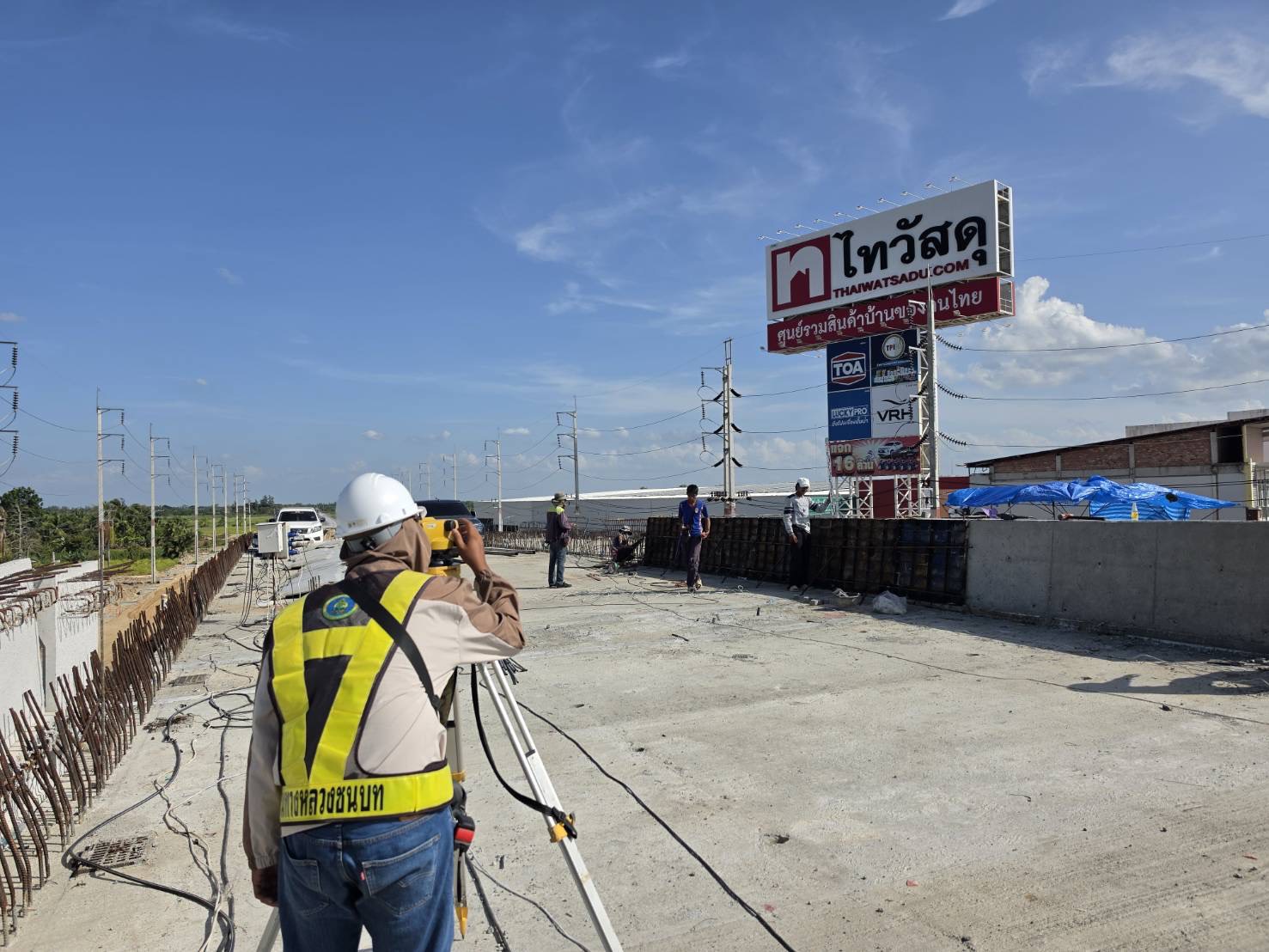

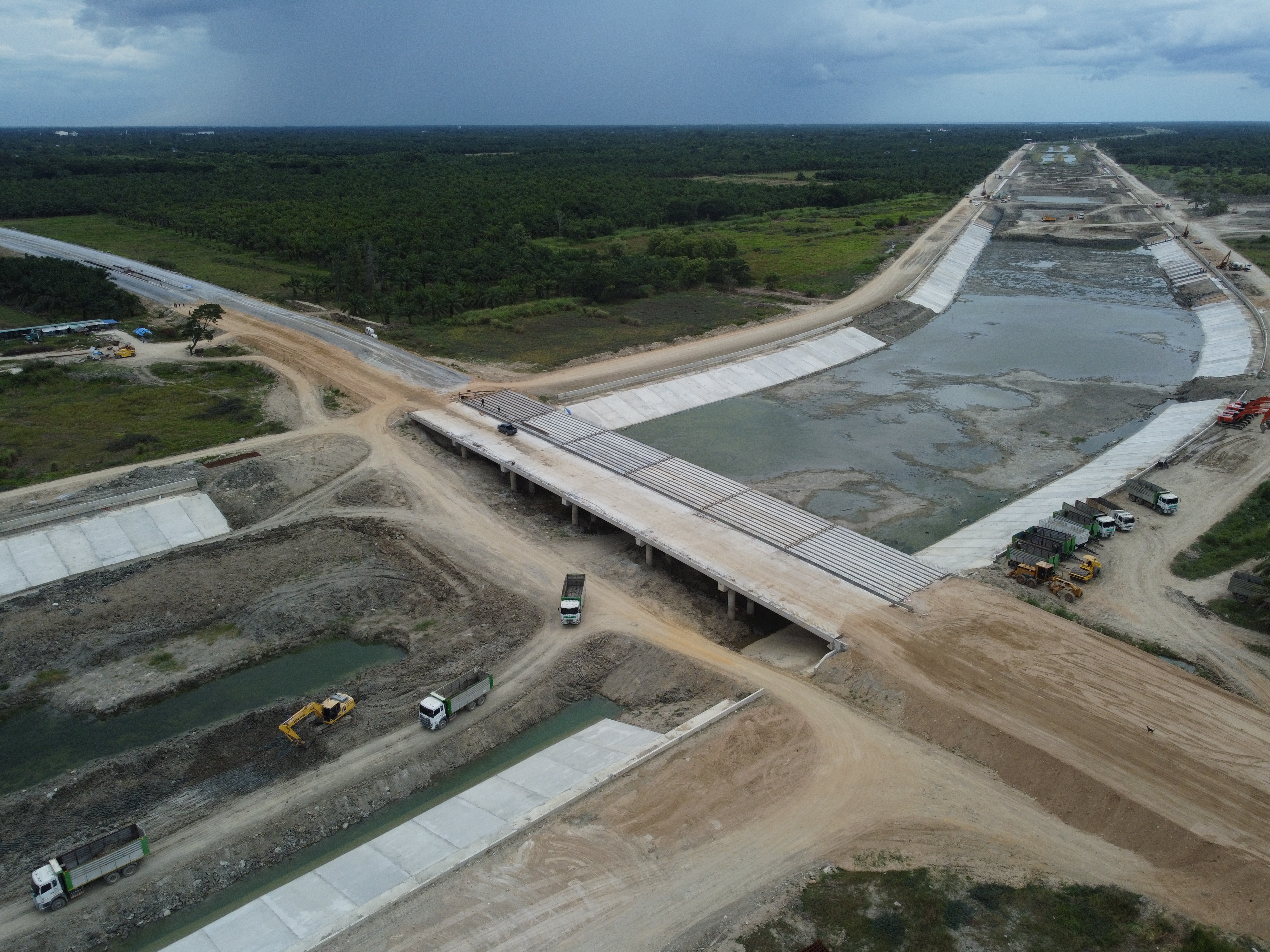

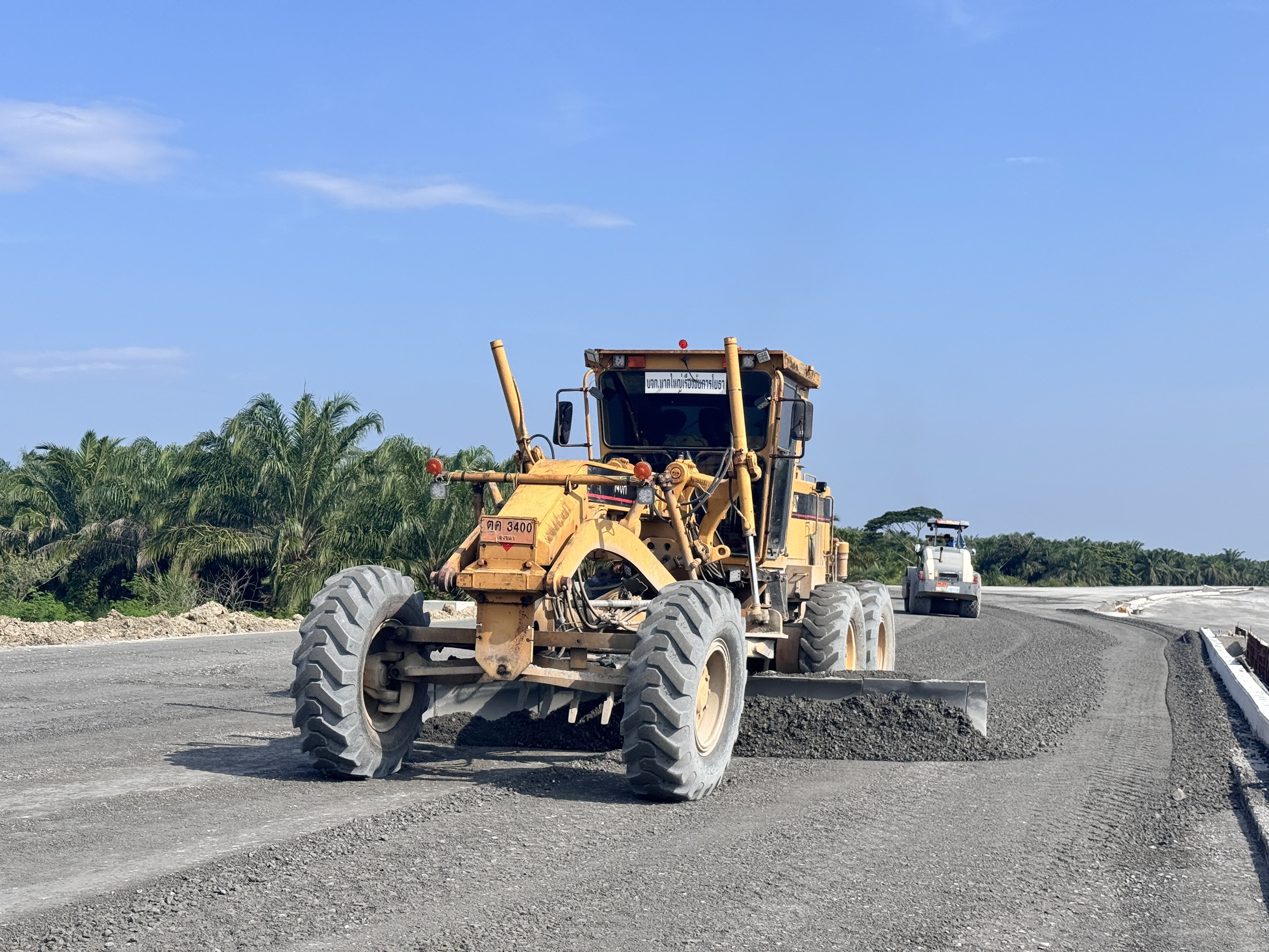

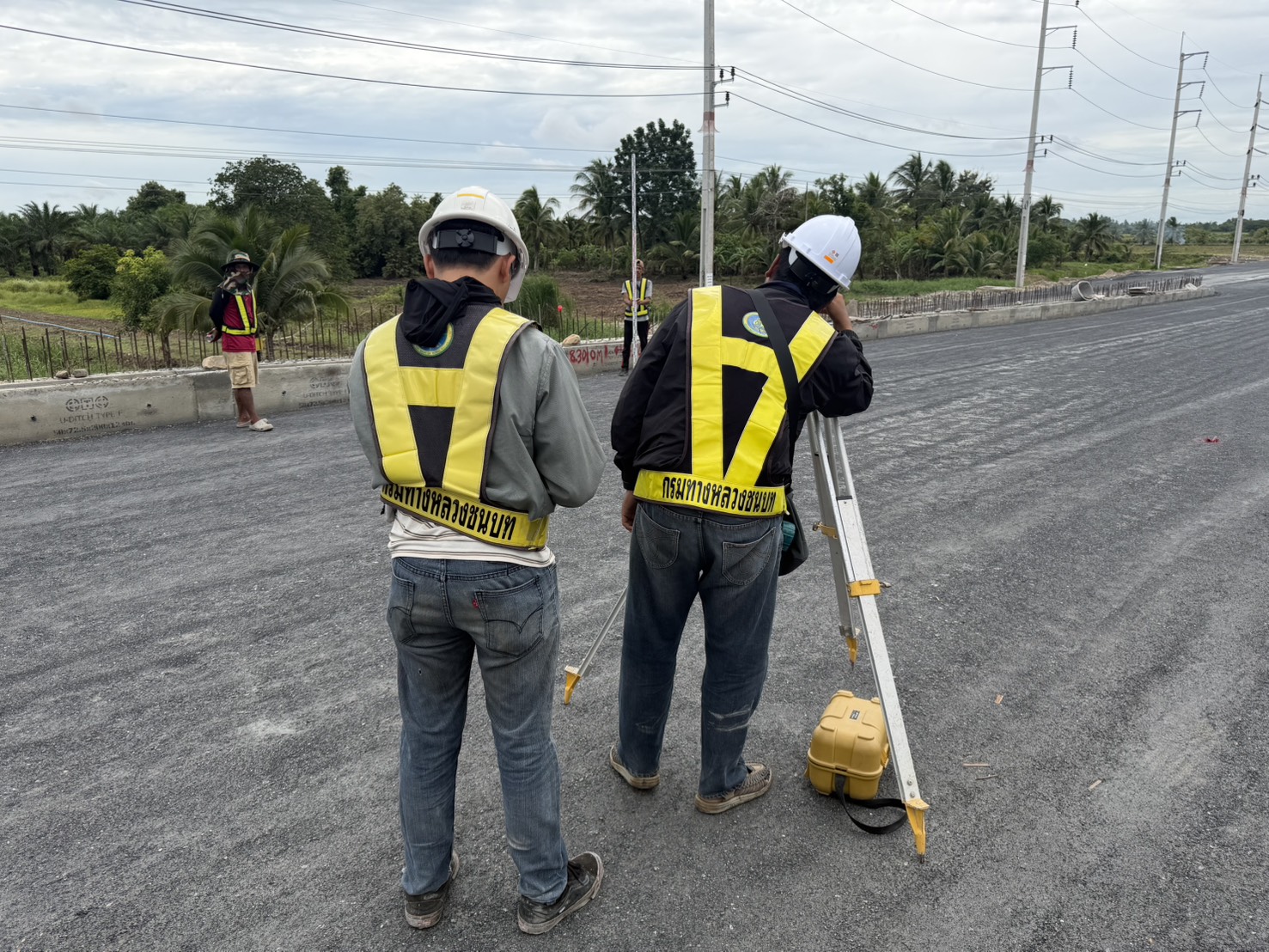

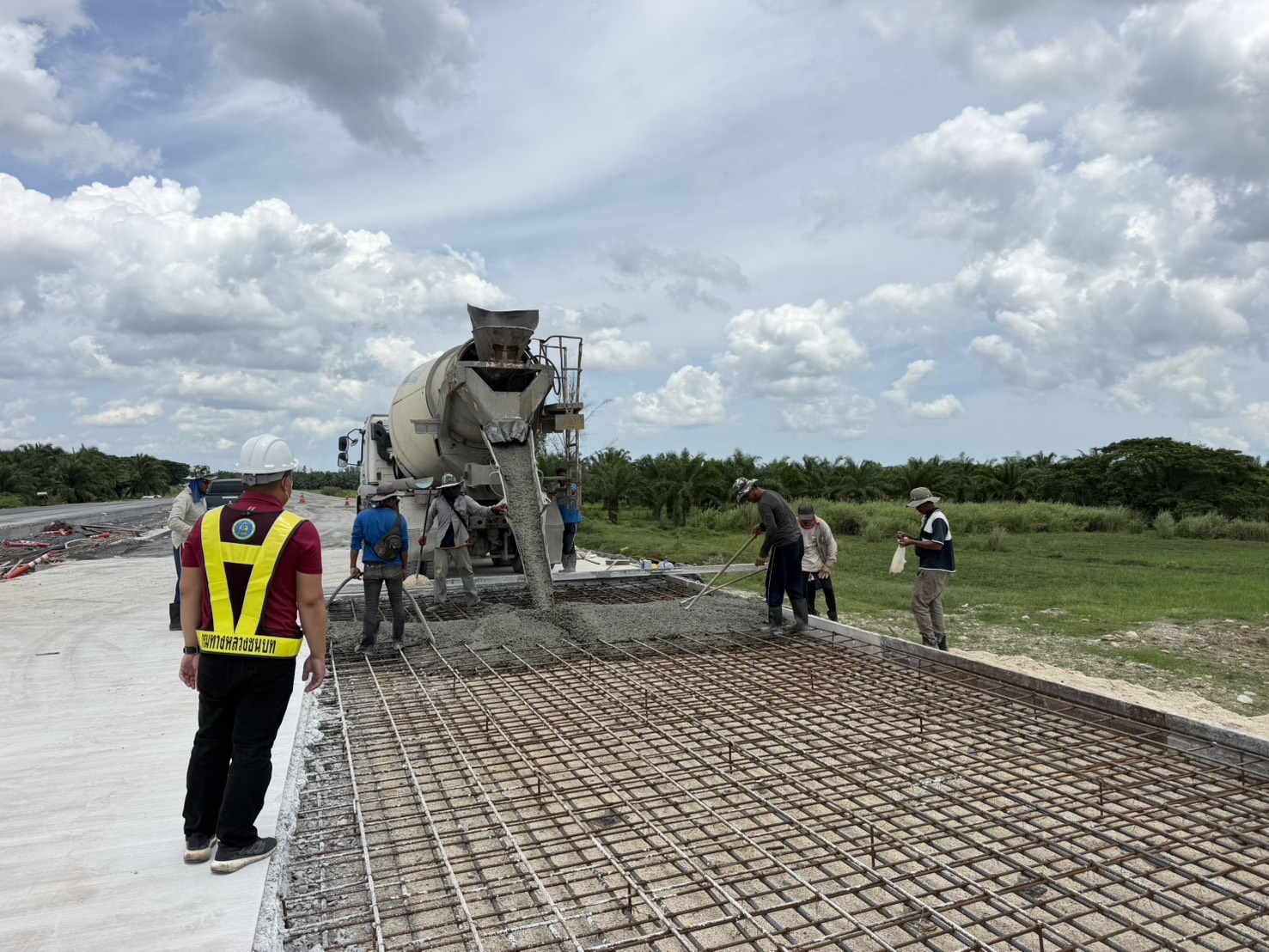

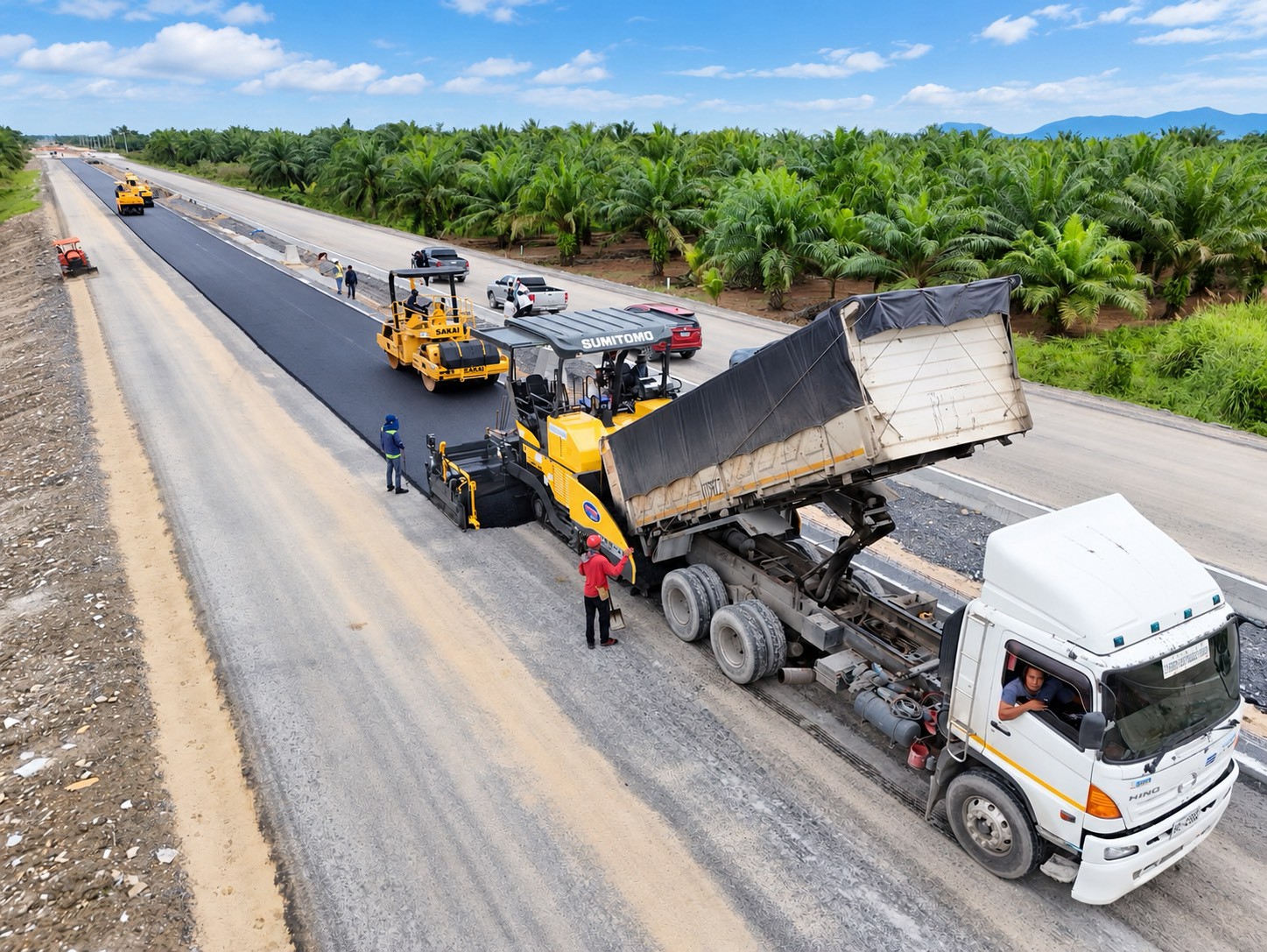

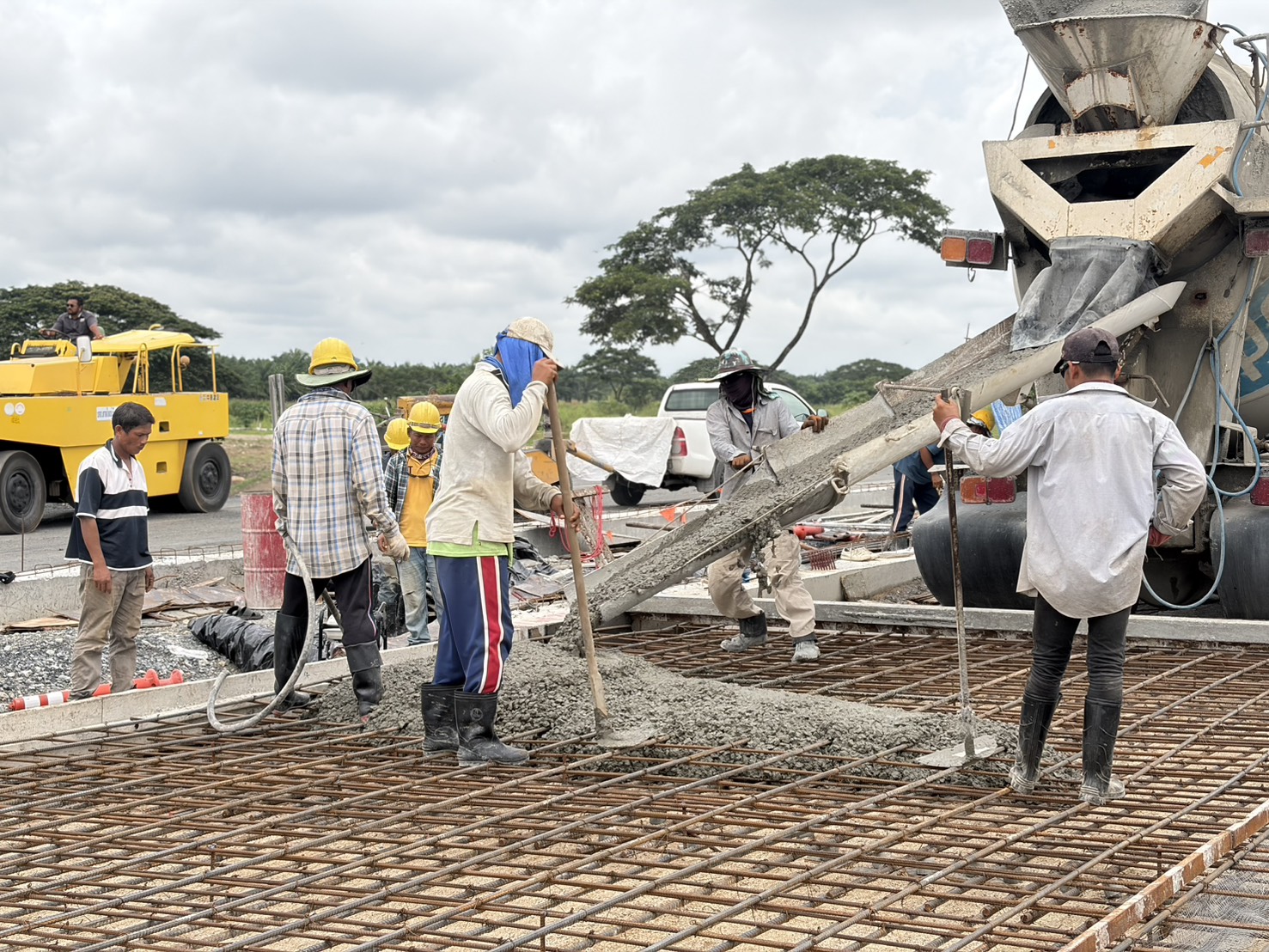

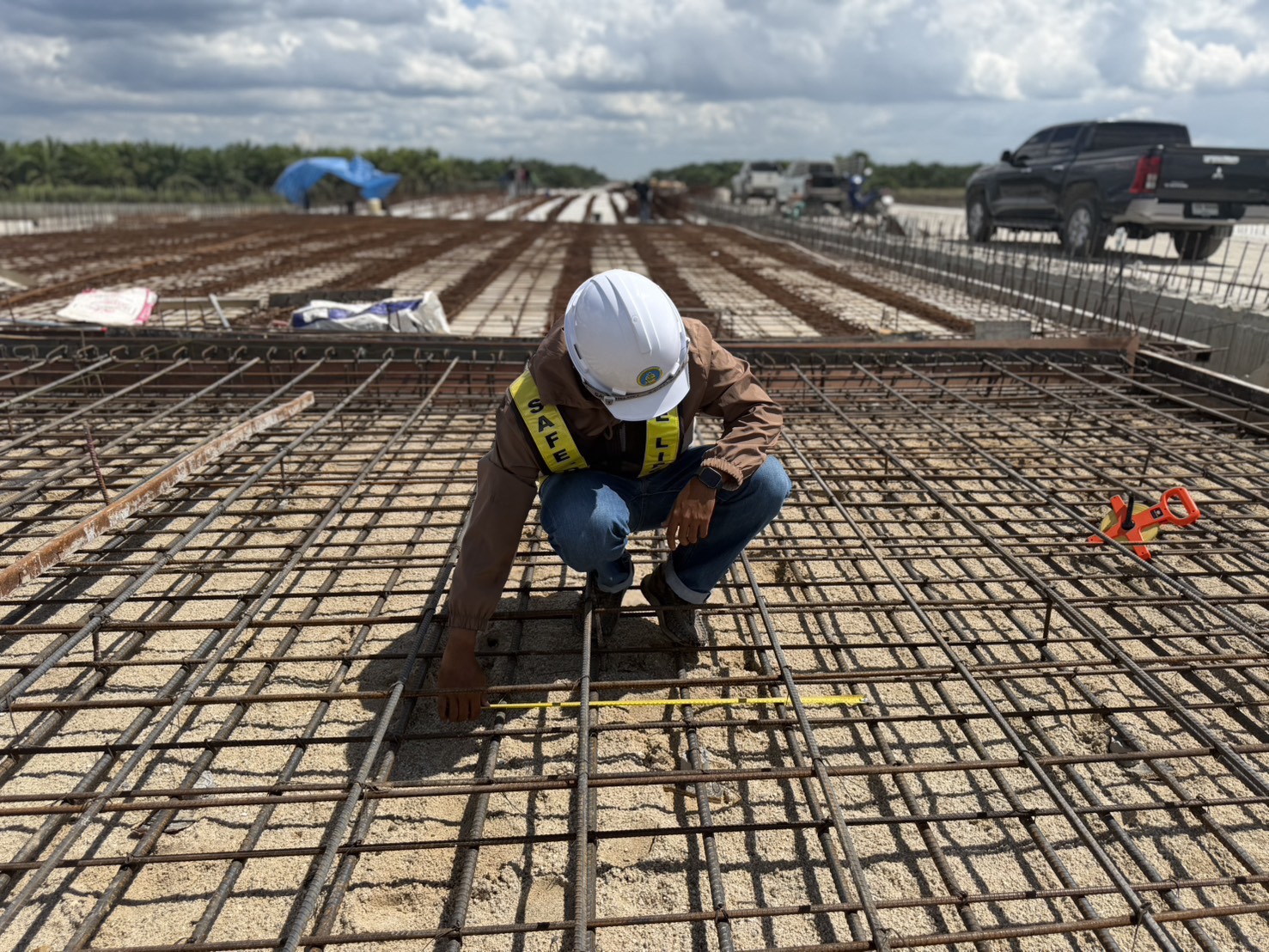

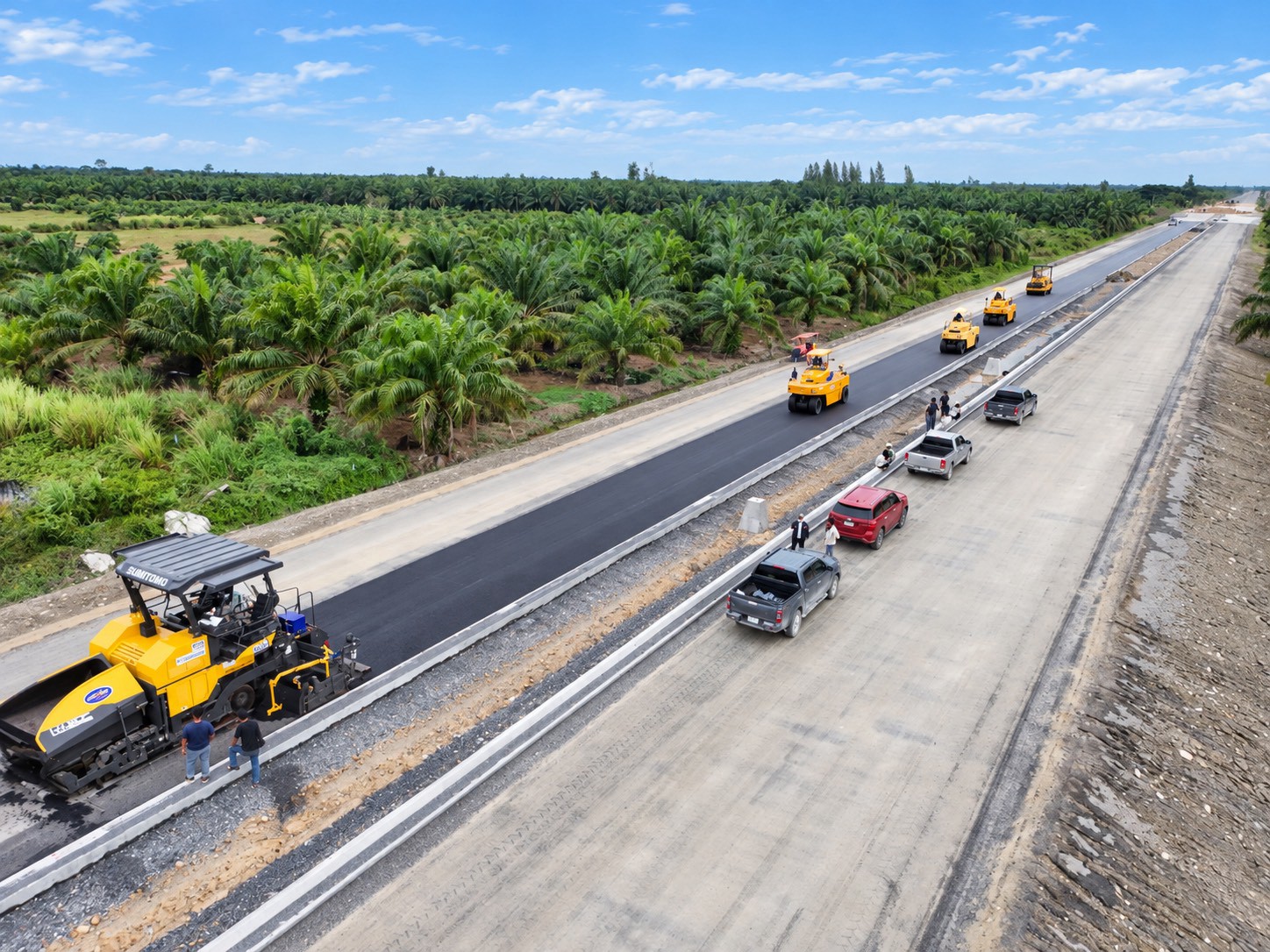

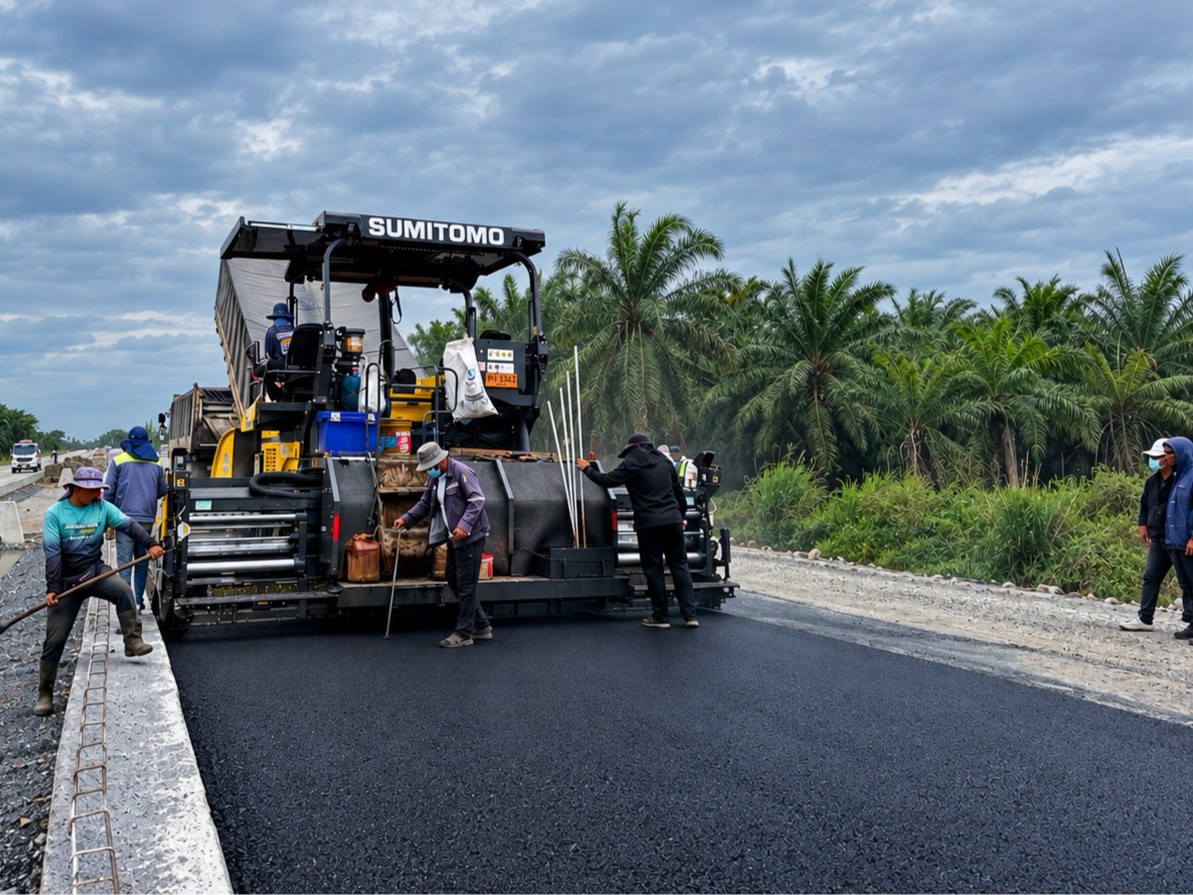

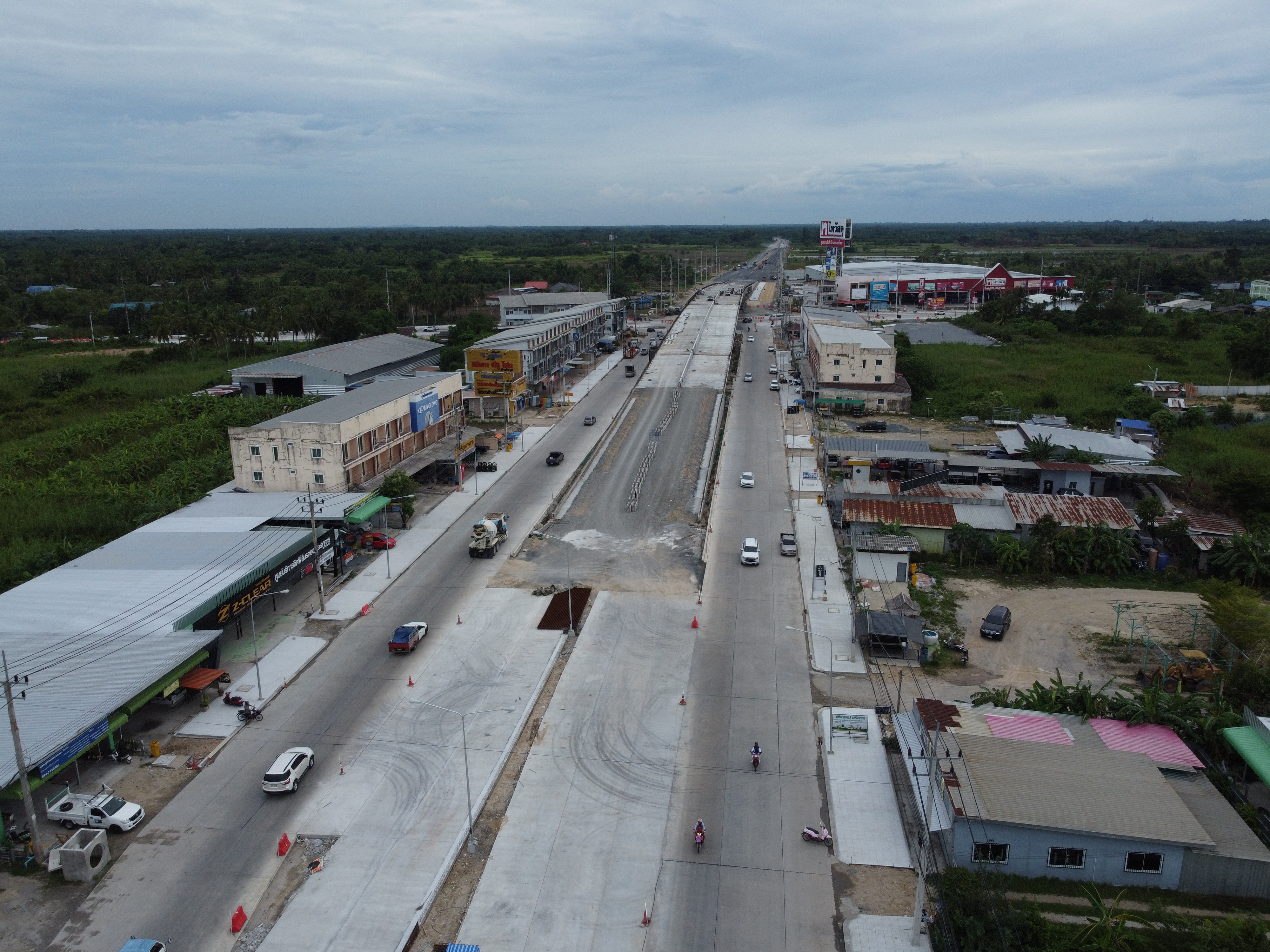

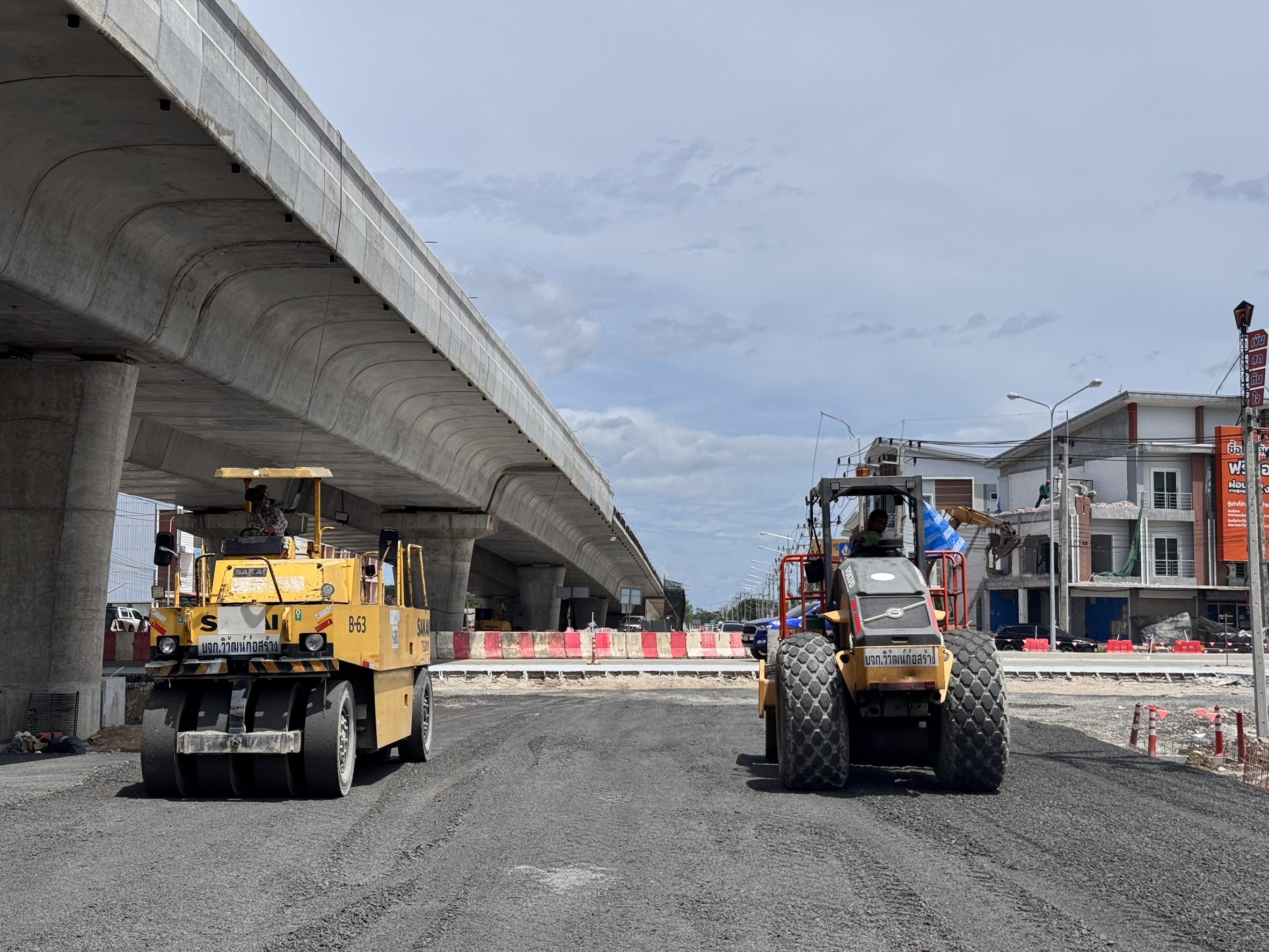

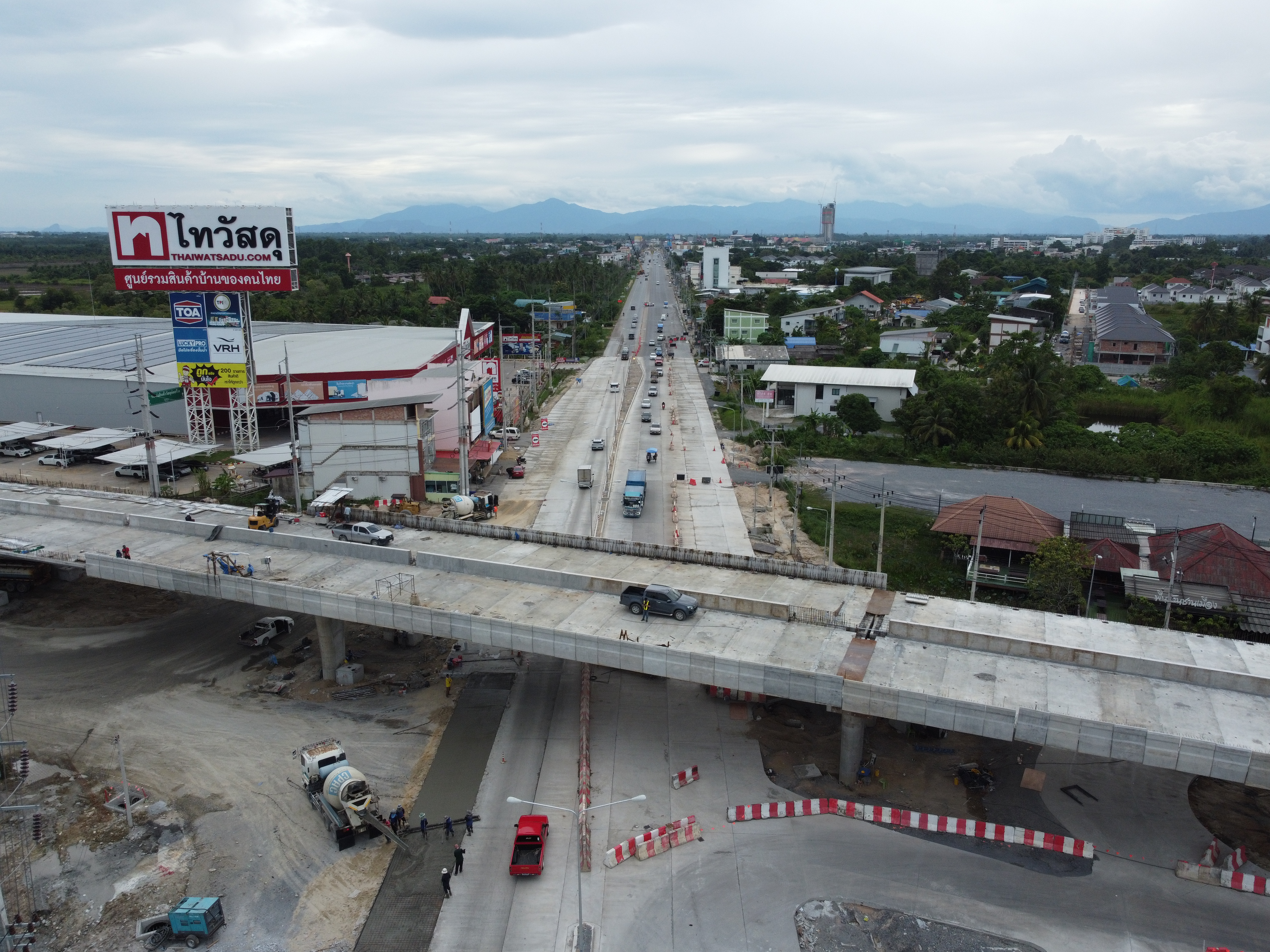

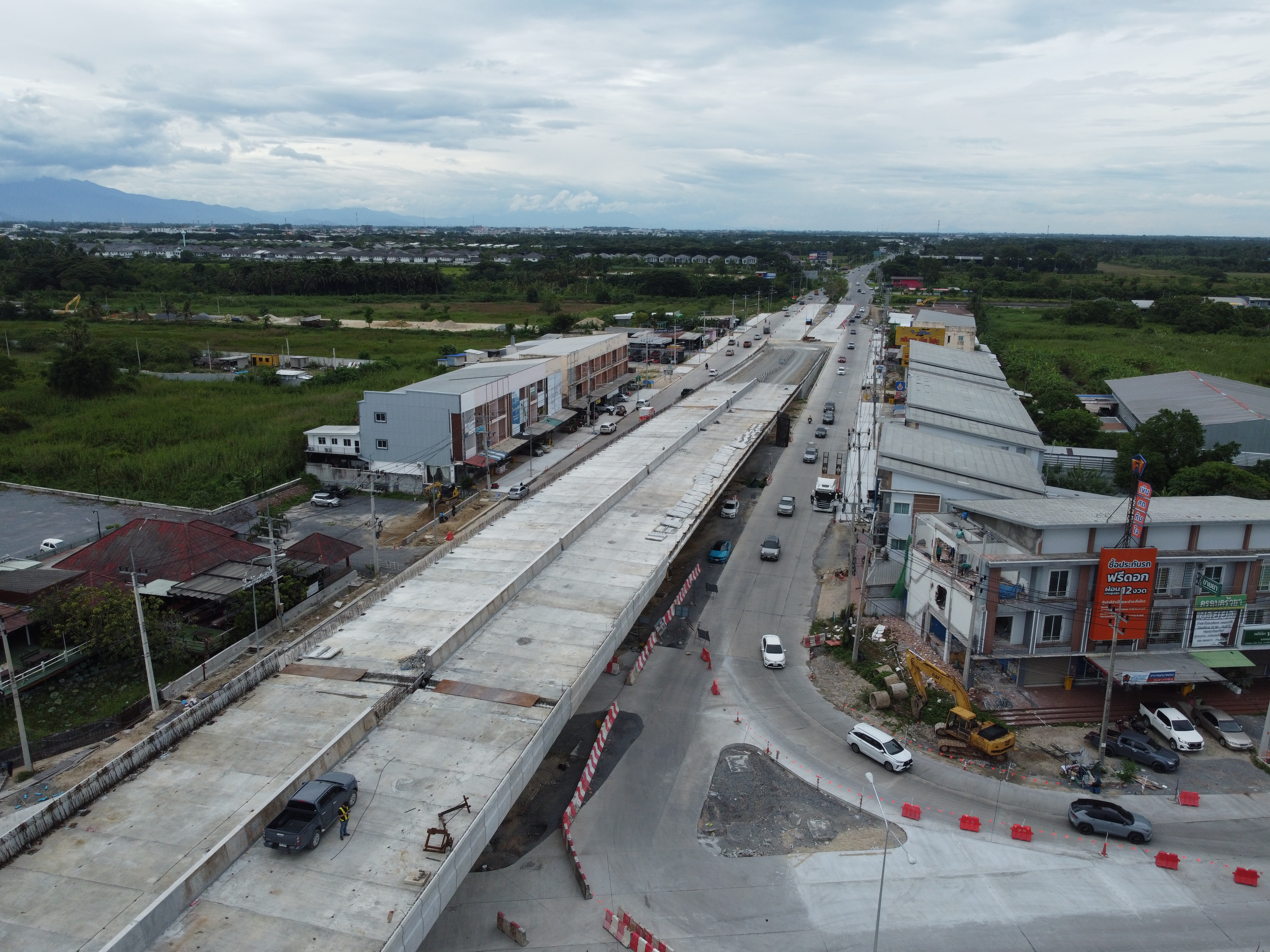

งานก่อสร้างถนน
ช่วงเดือน :

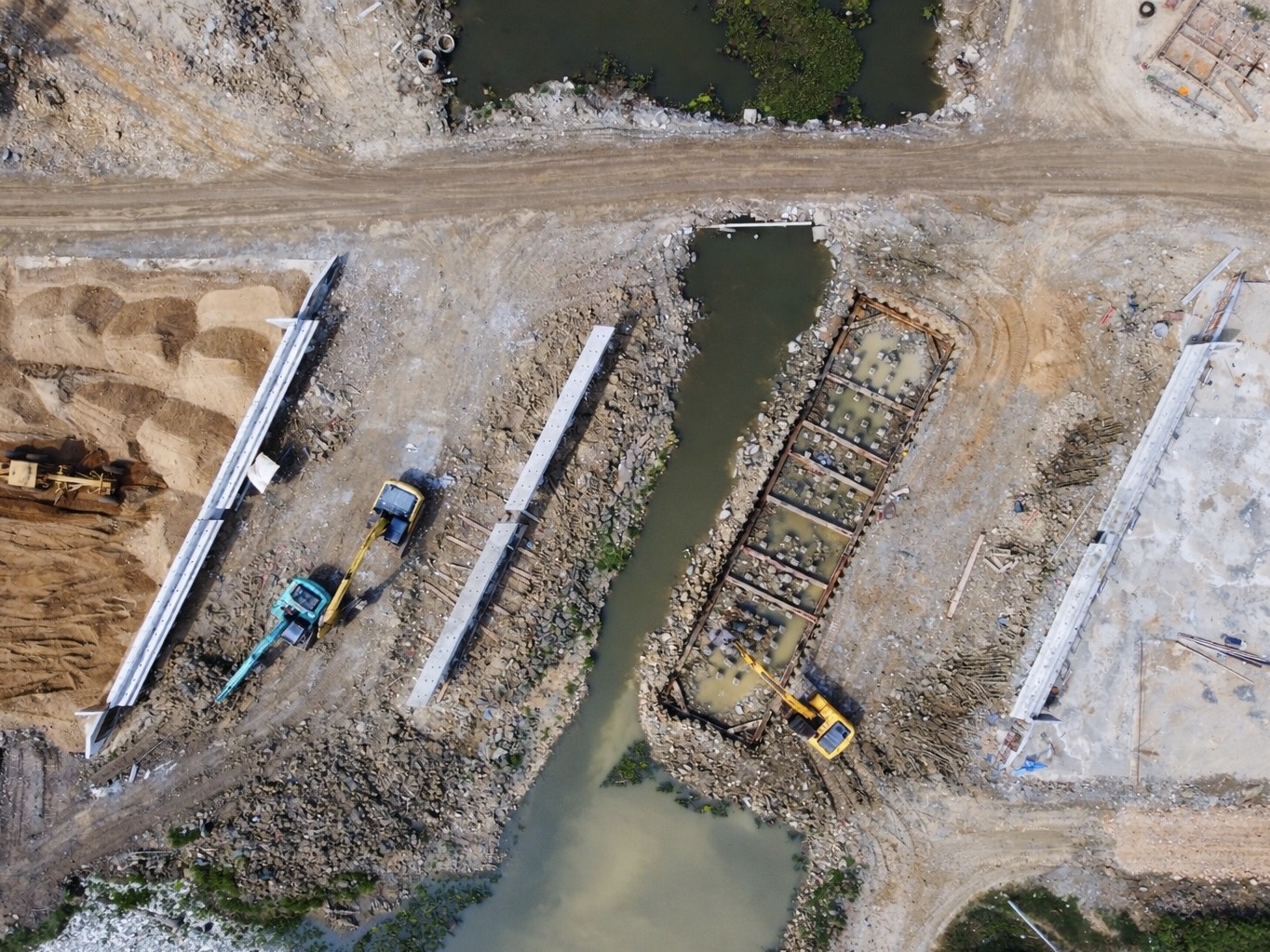

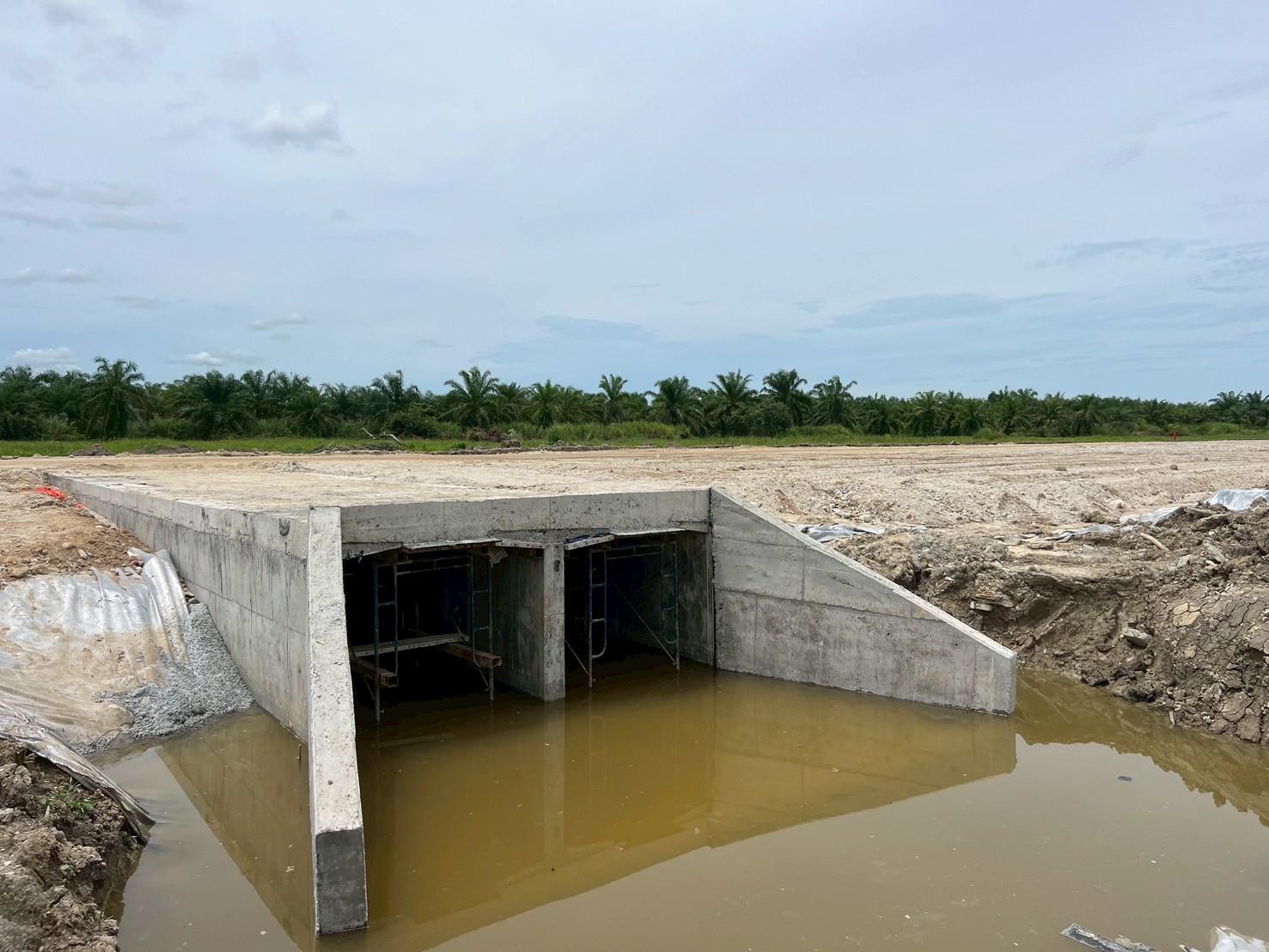

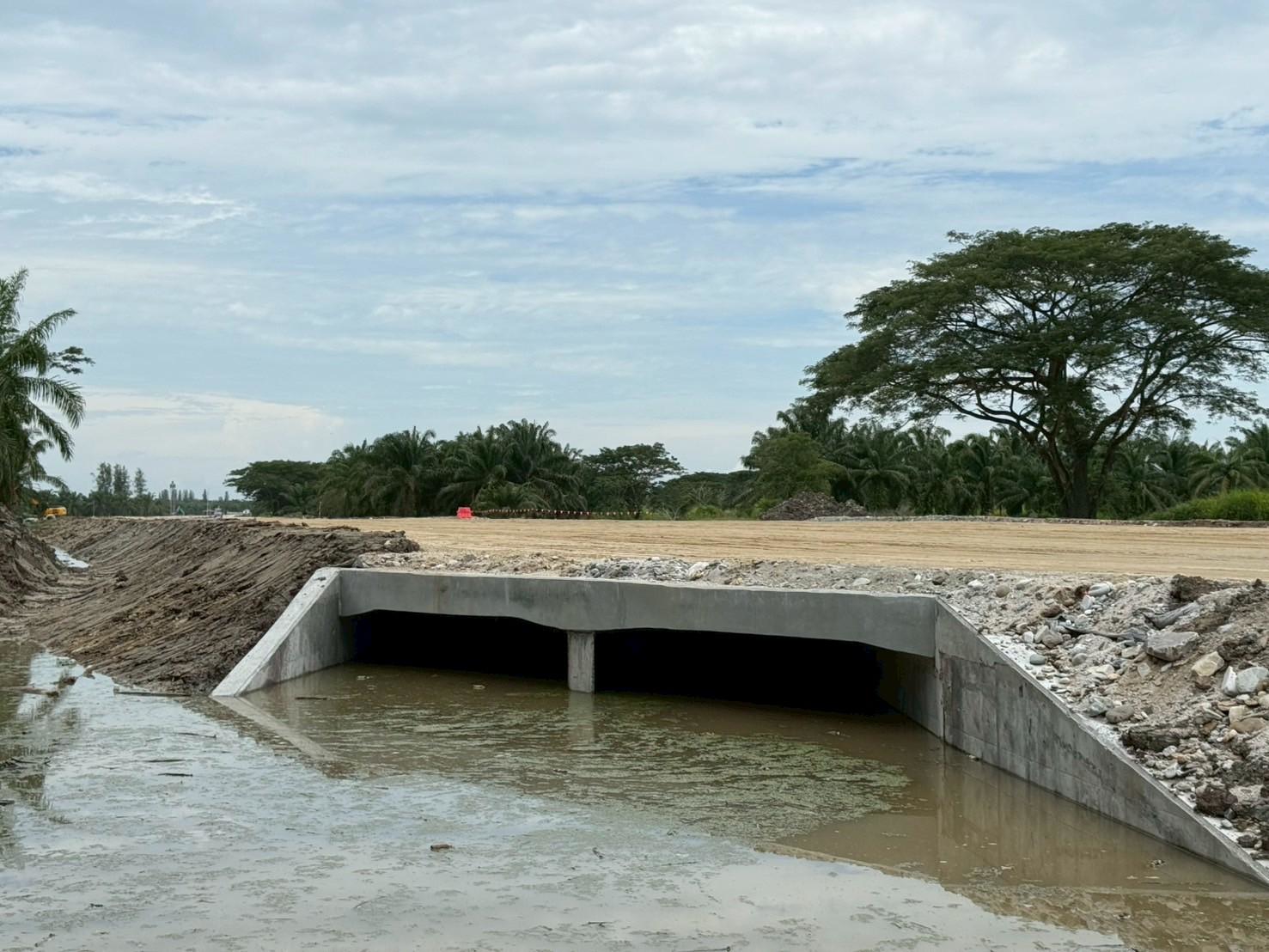

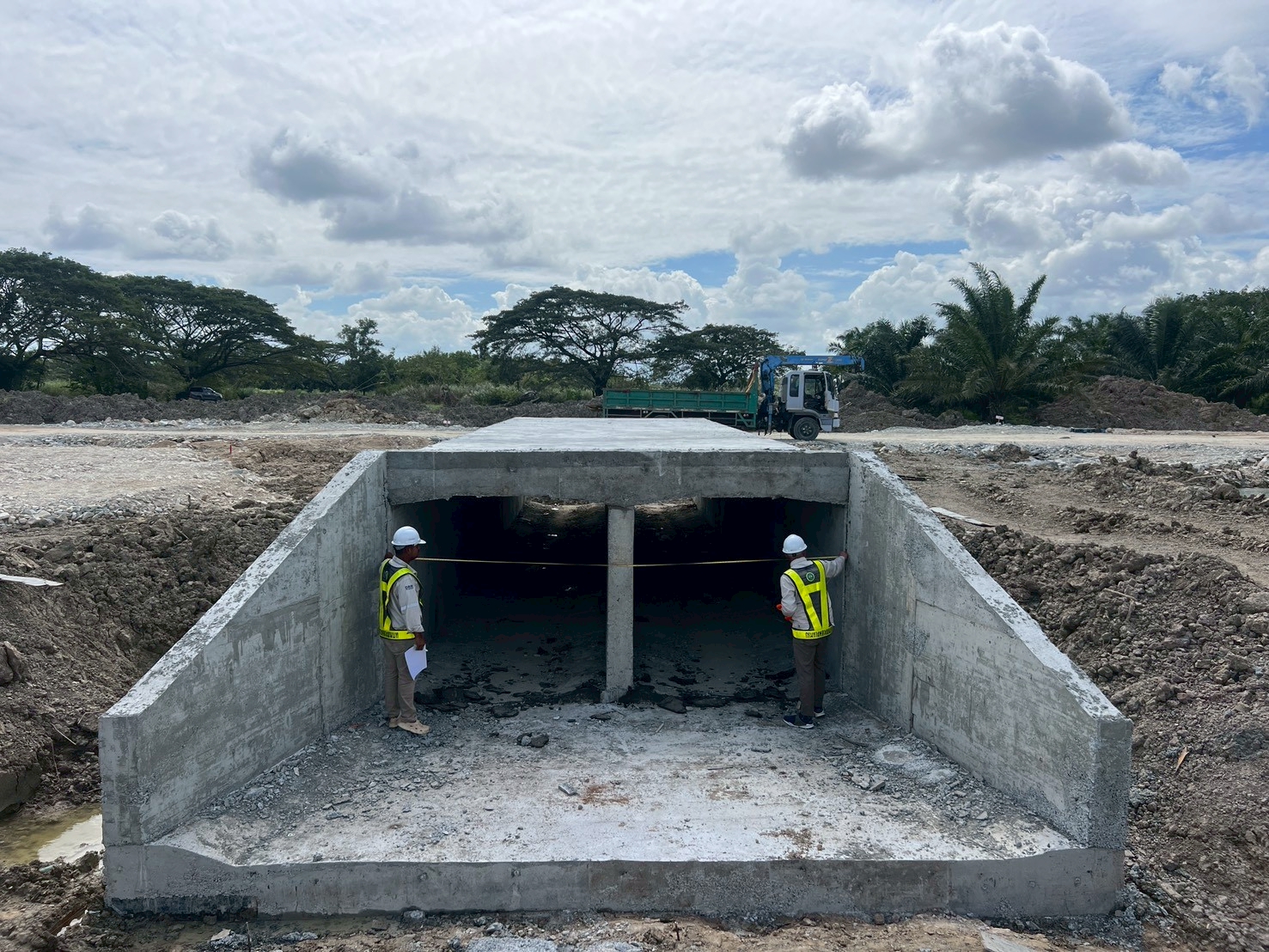

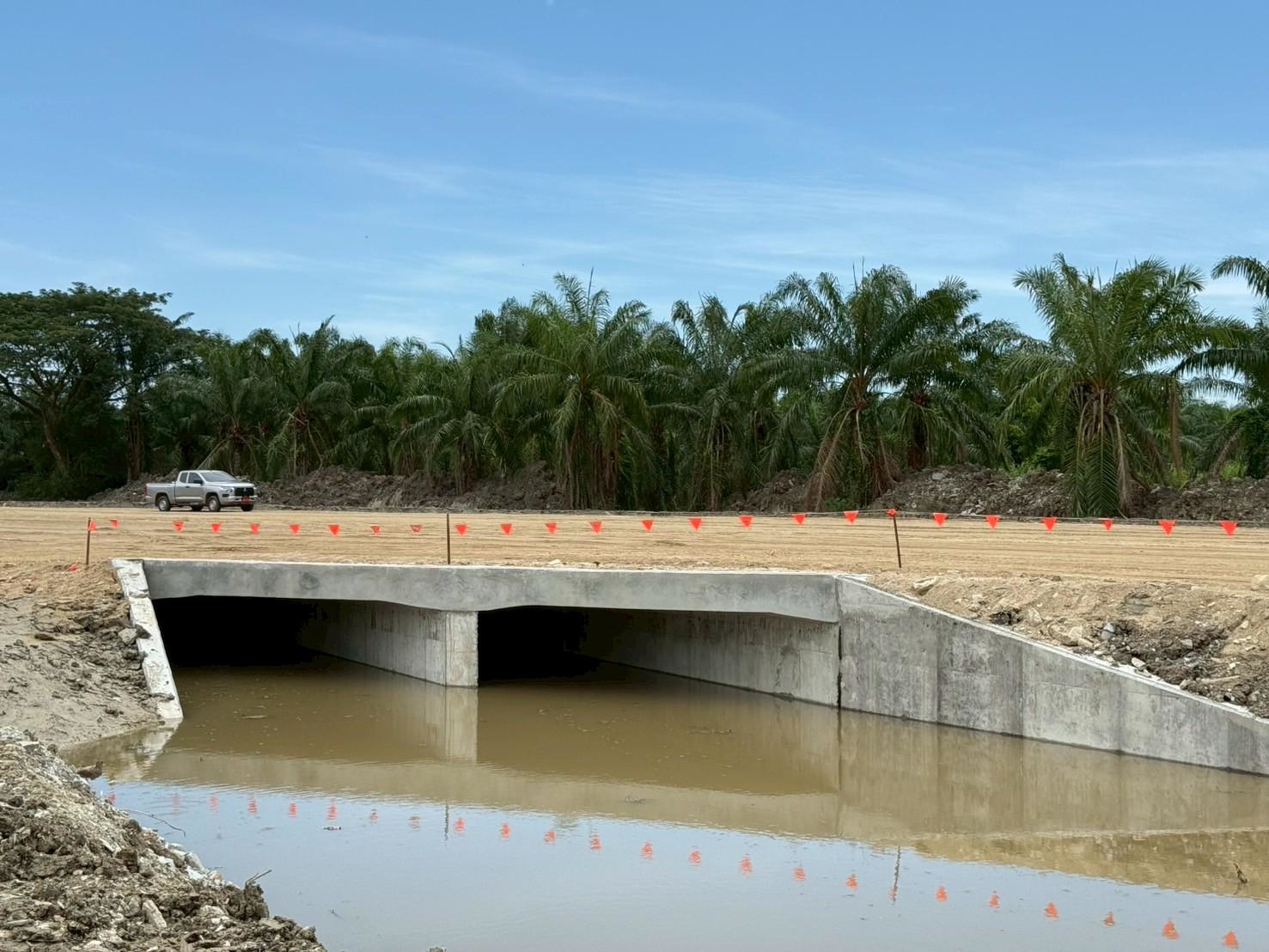

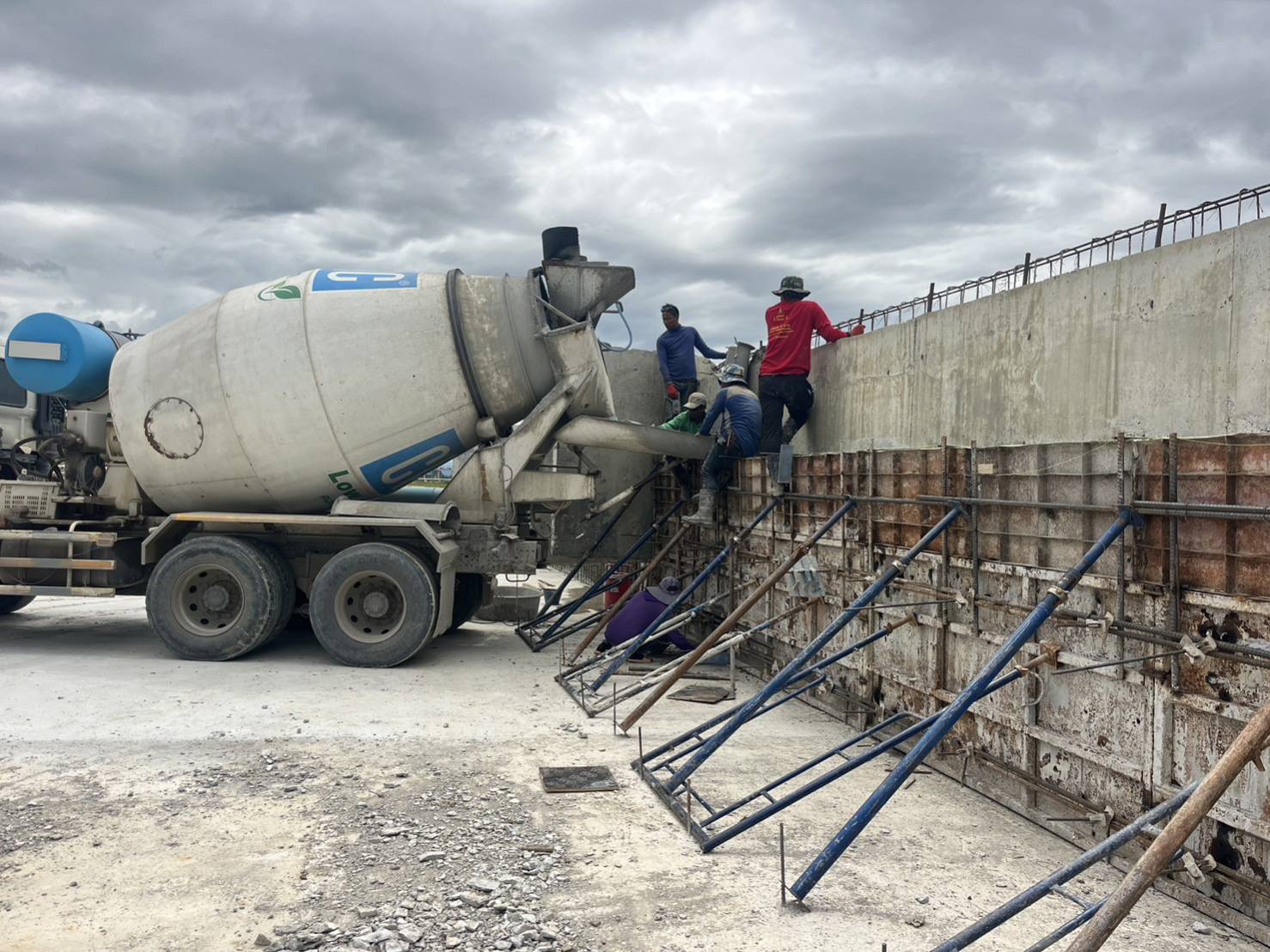

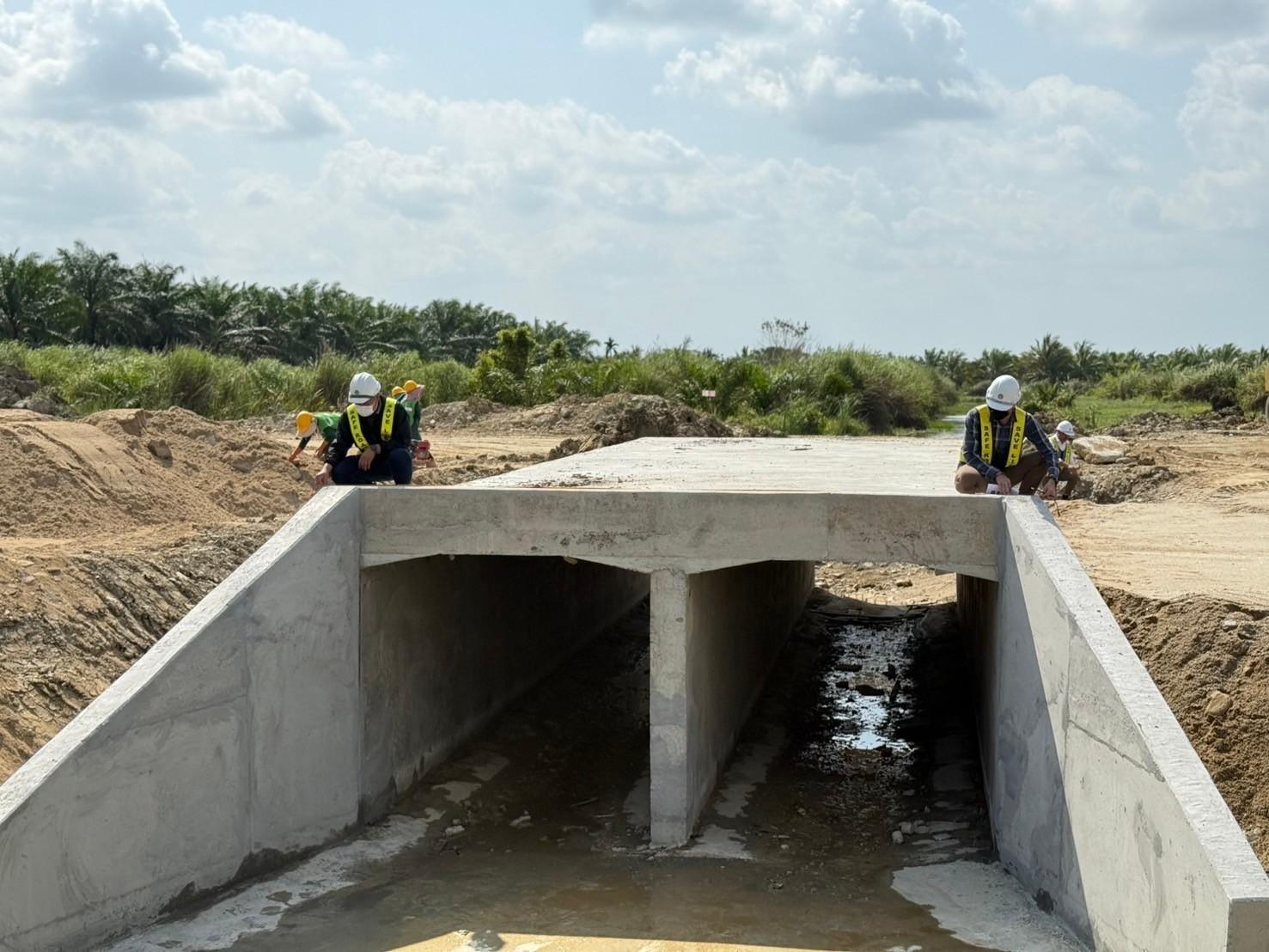

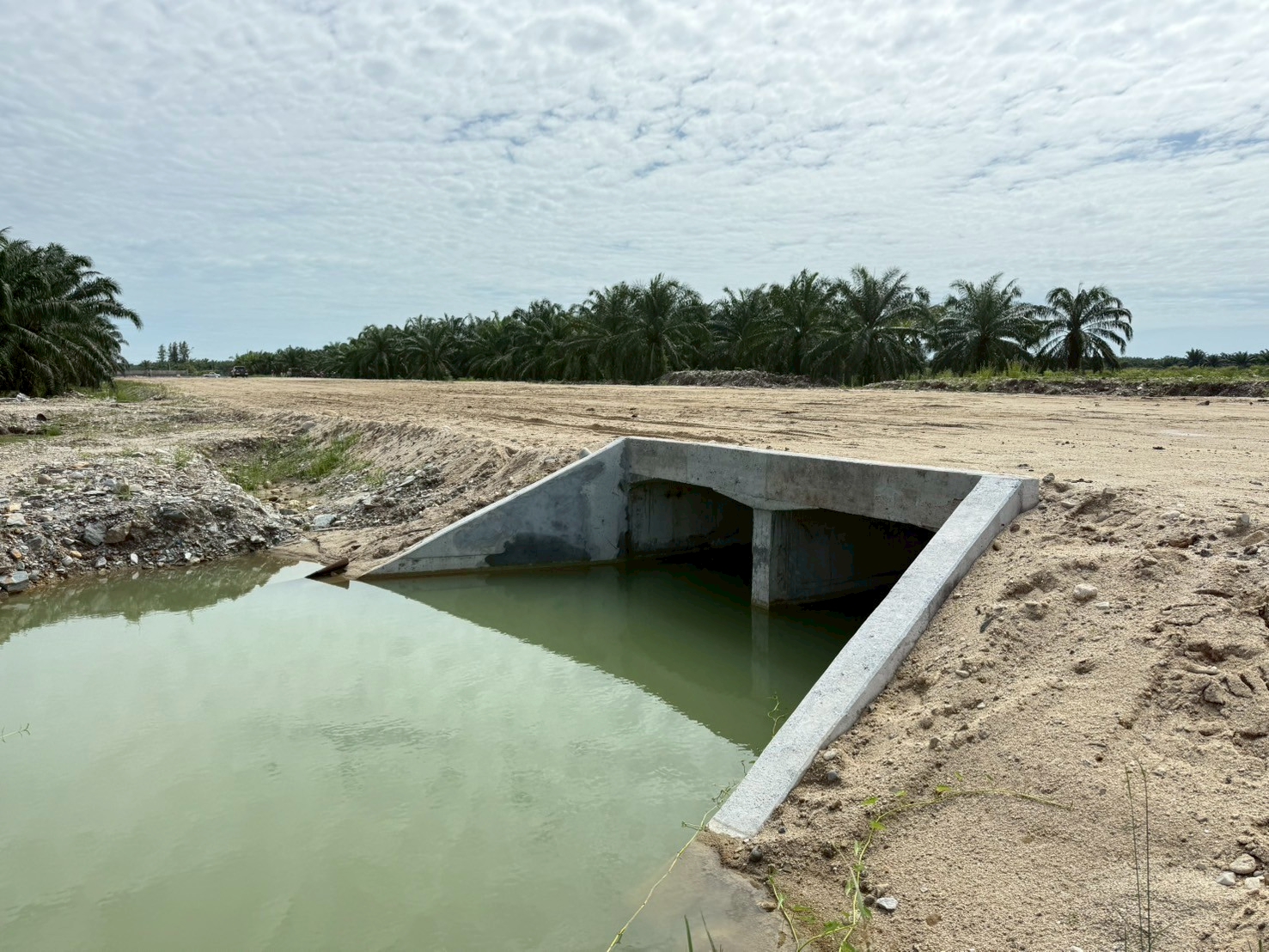

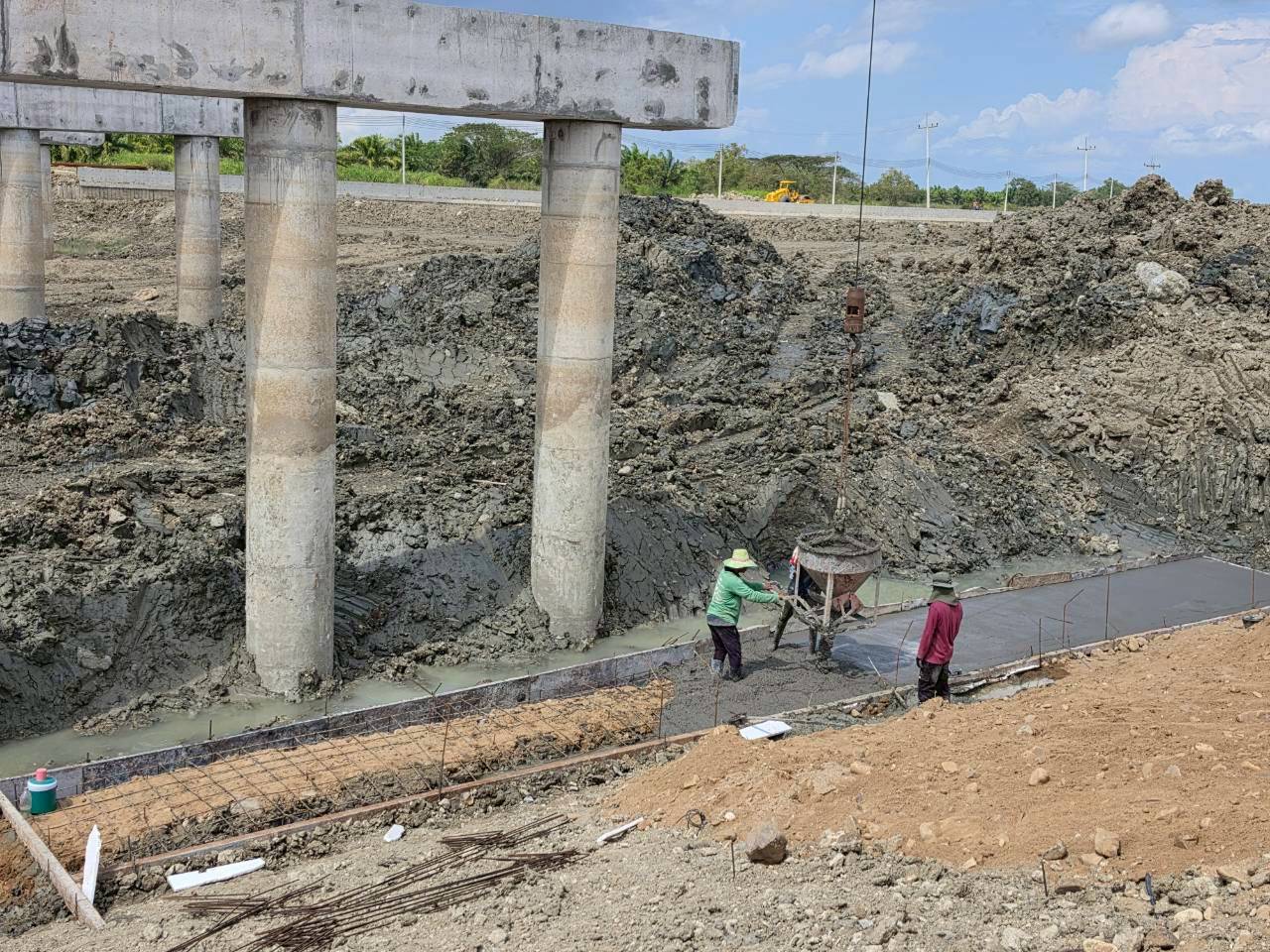

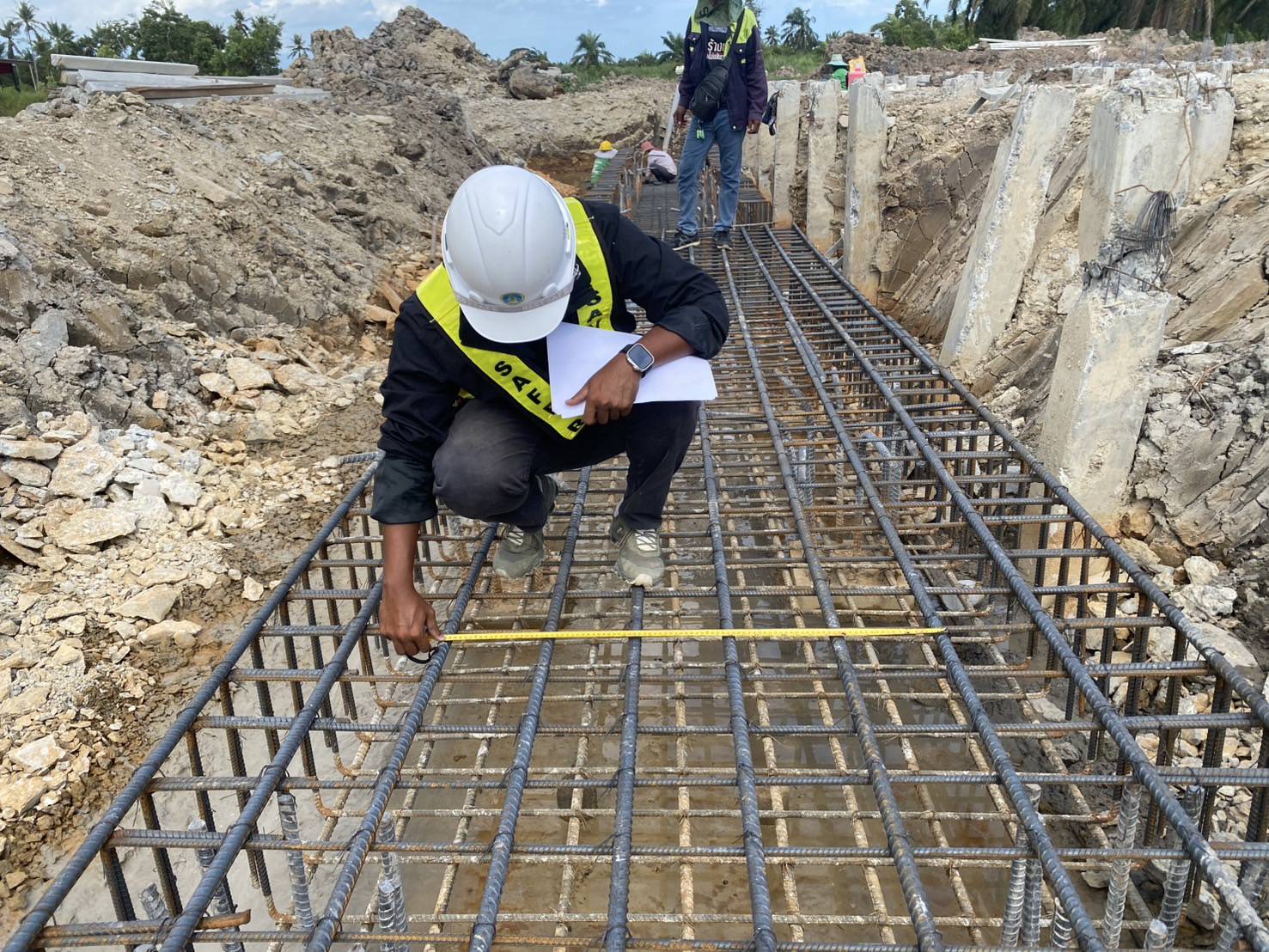

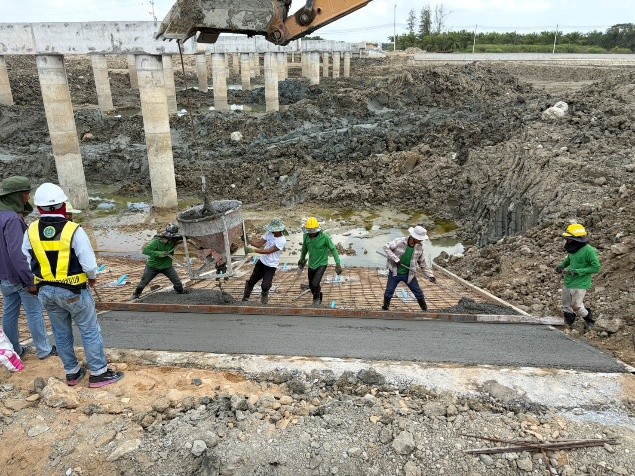

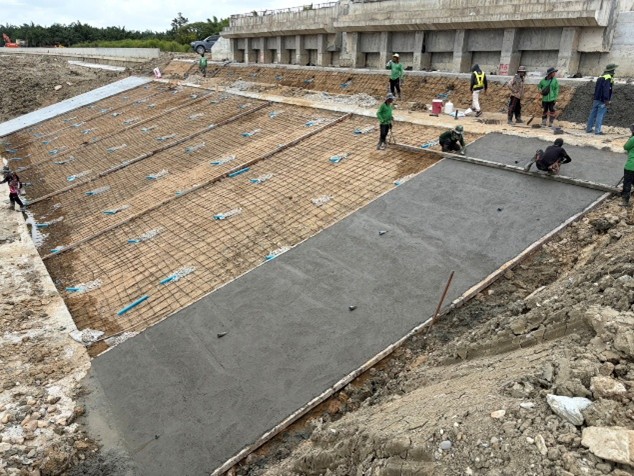

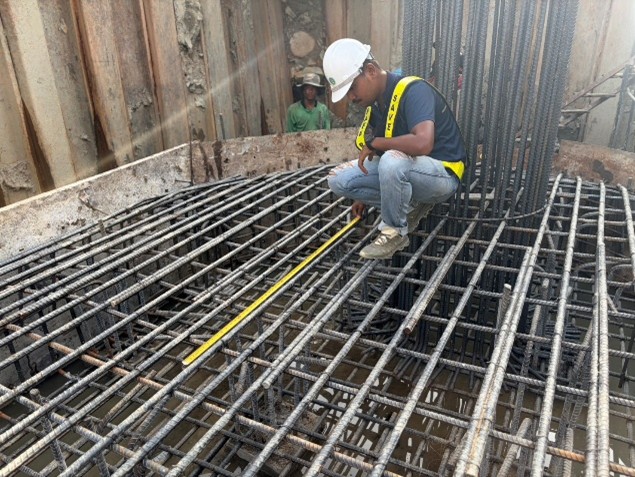

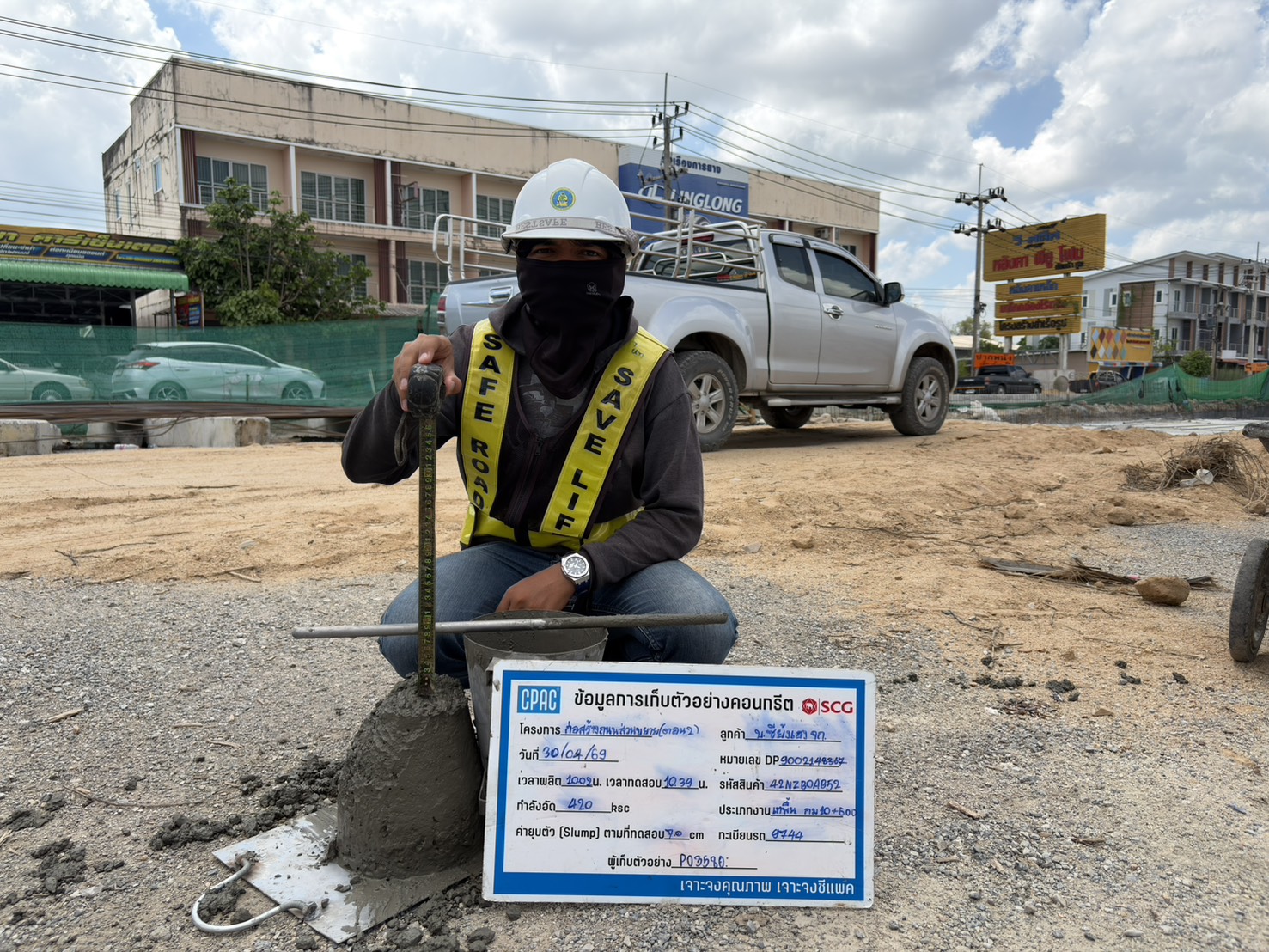

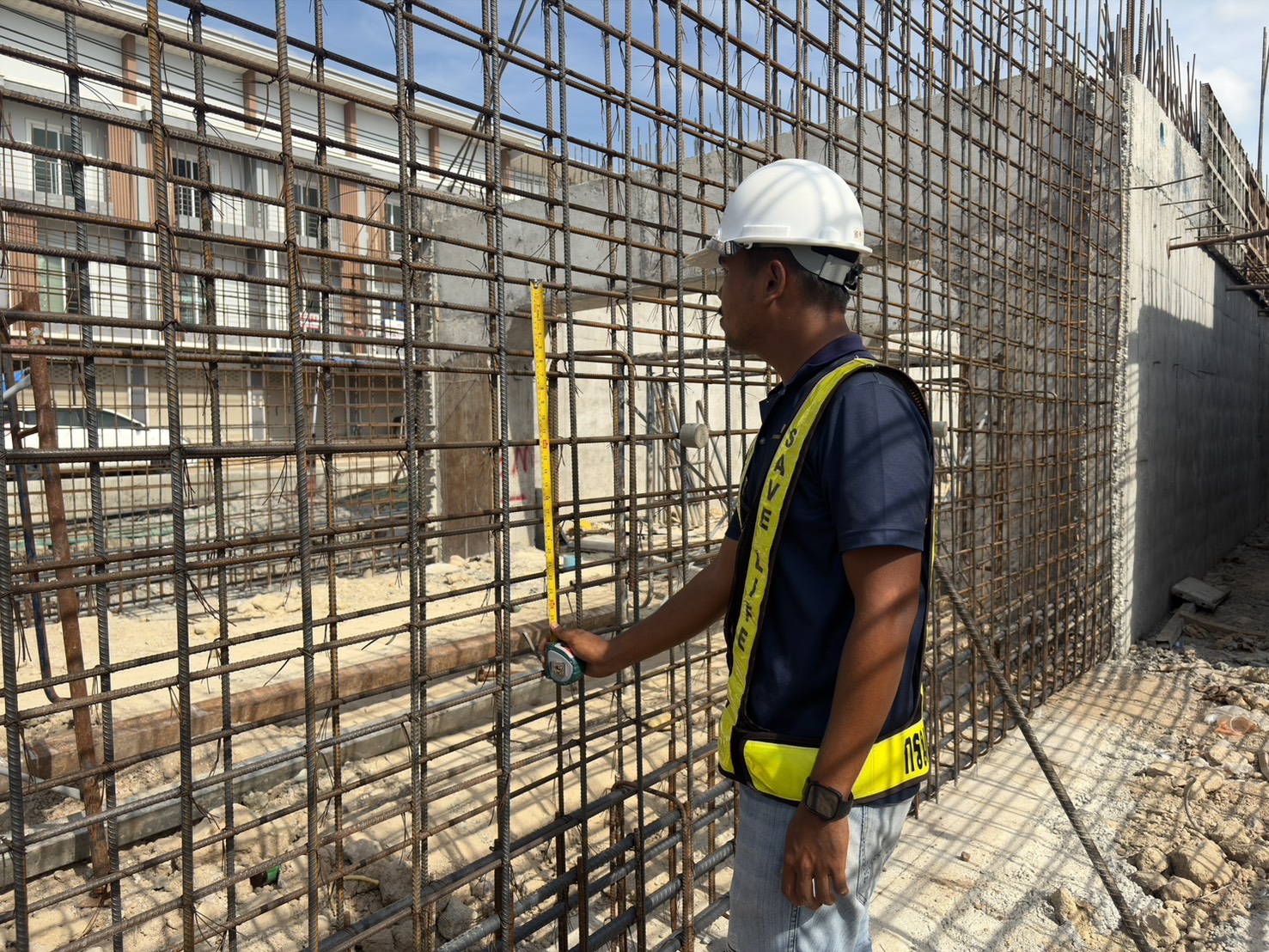

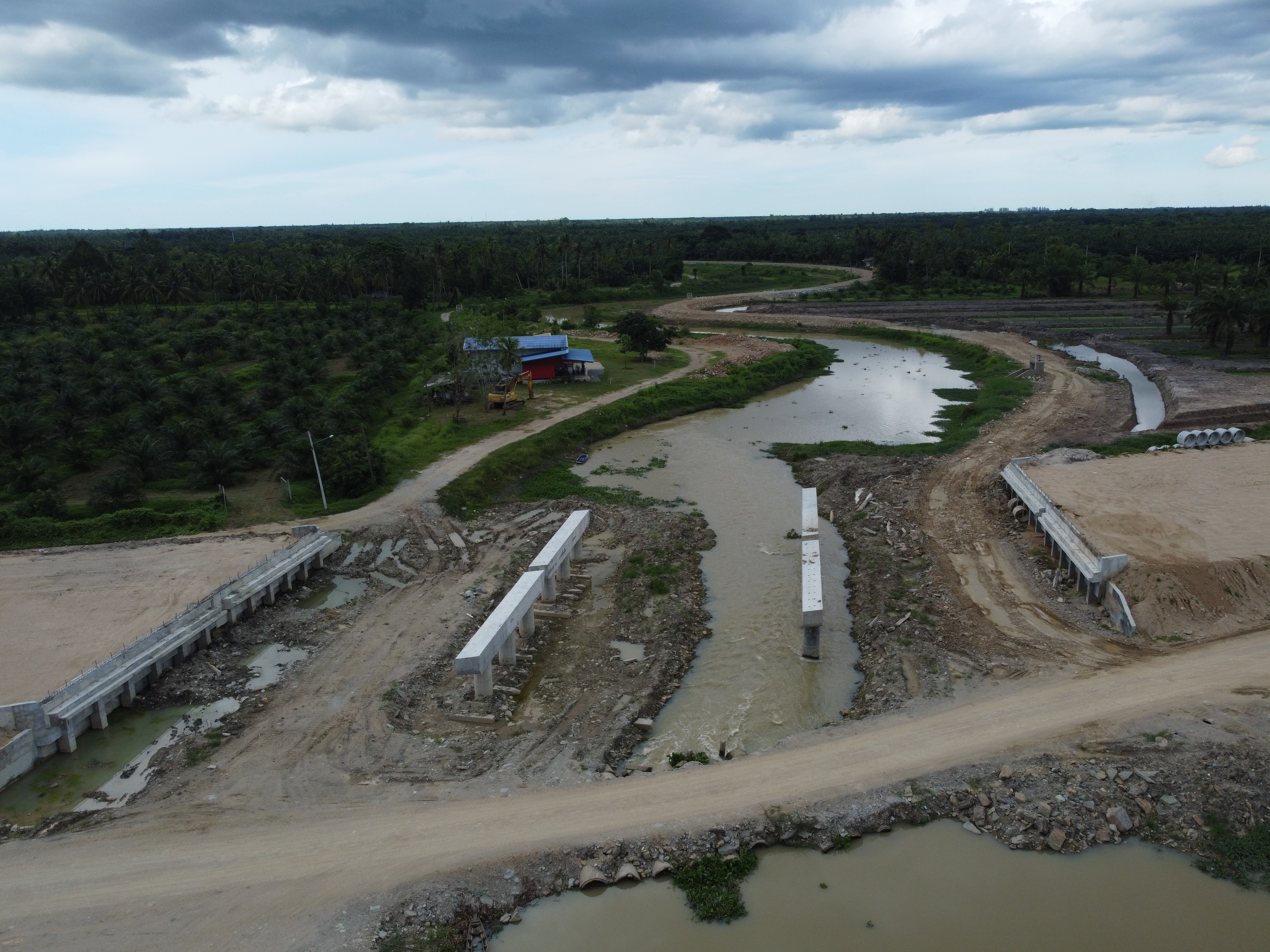

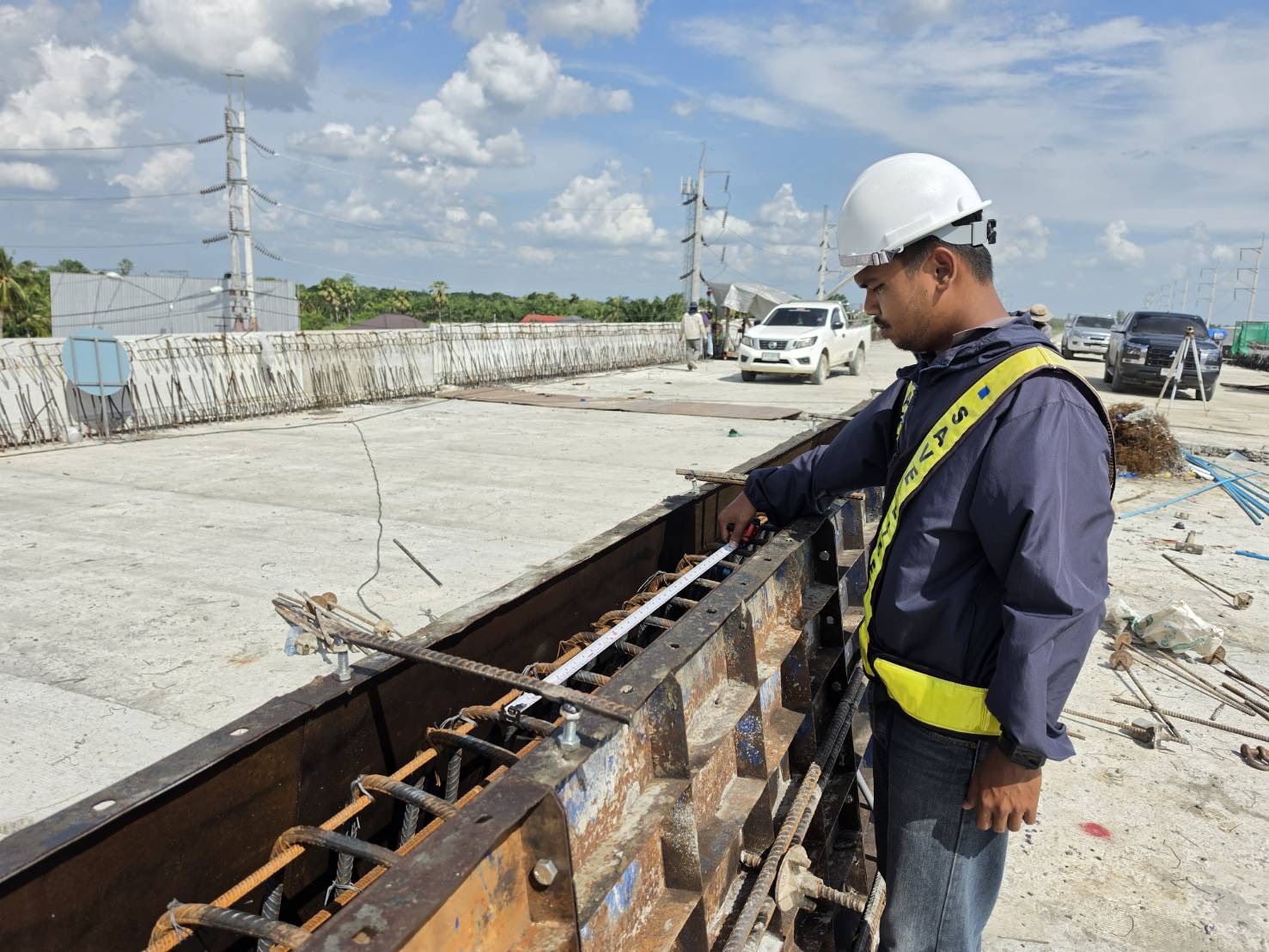

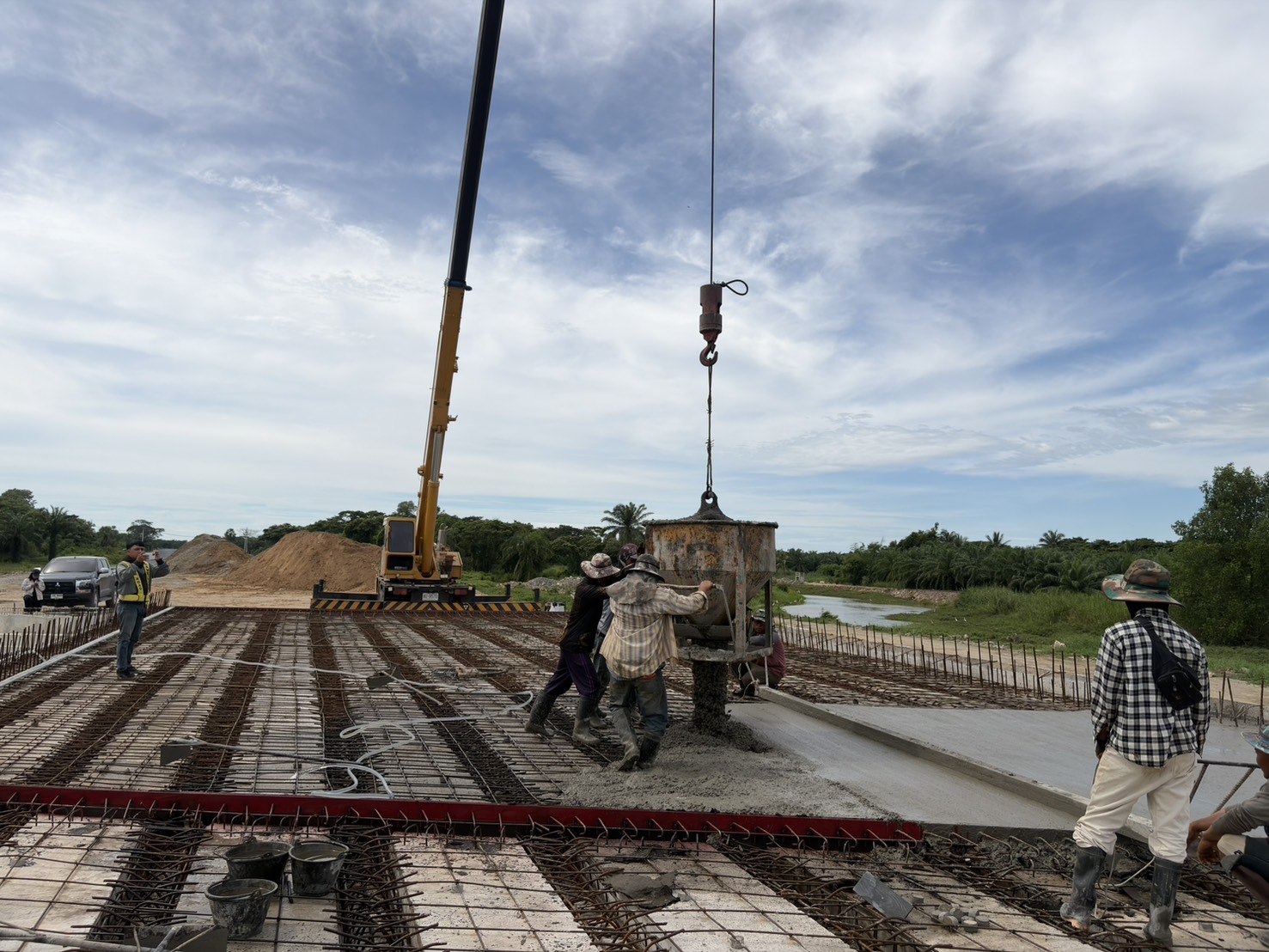

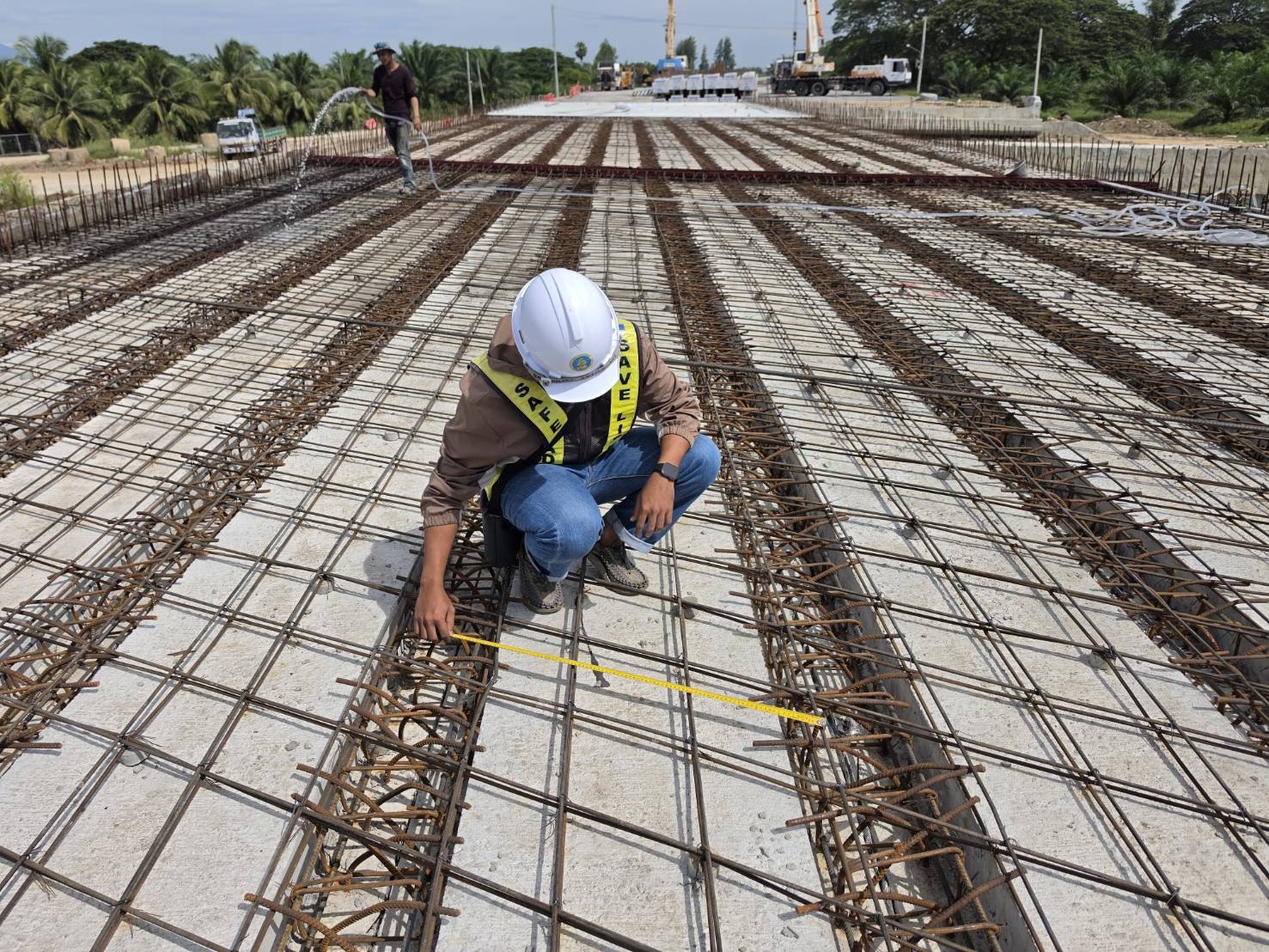

งานก่อสร้างระบบระบายน้ำ (ท่อลอดเหลี่ยม)
ช่วงเดือน :

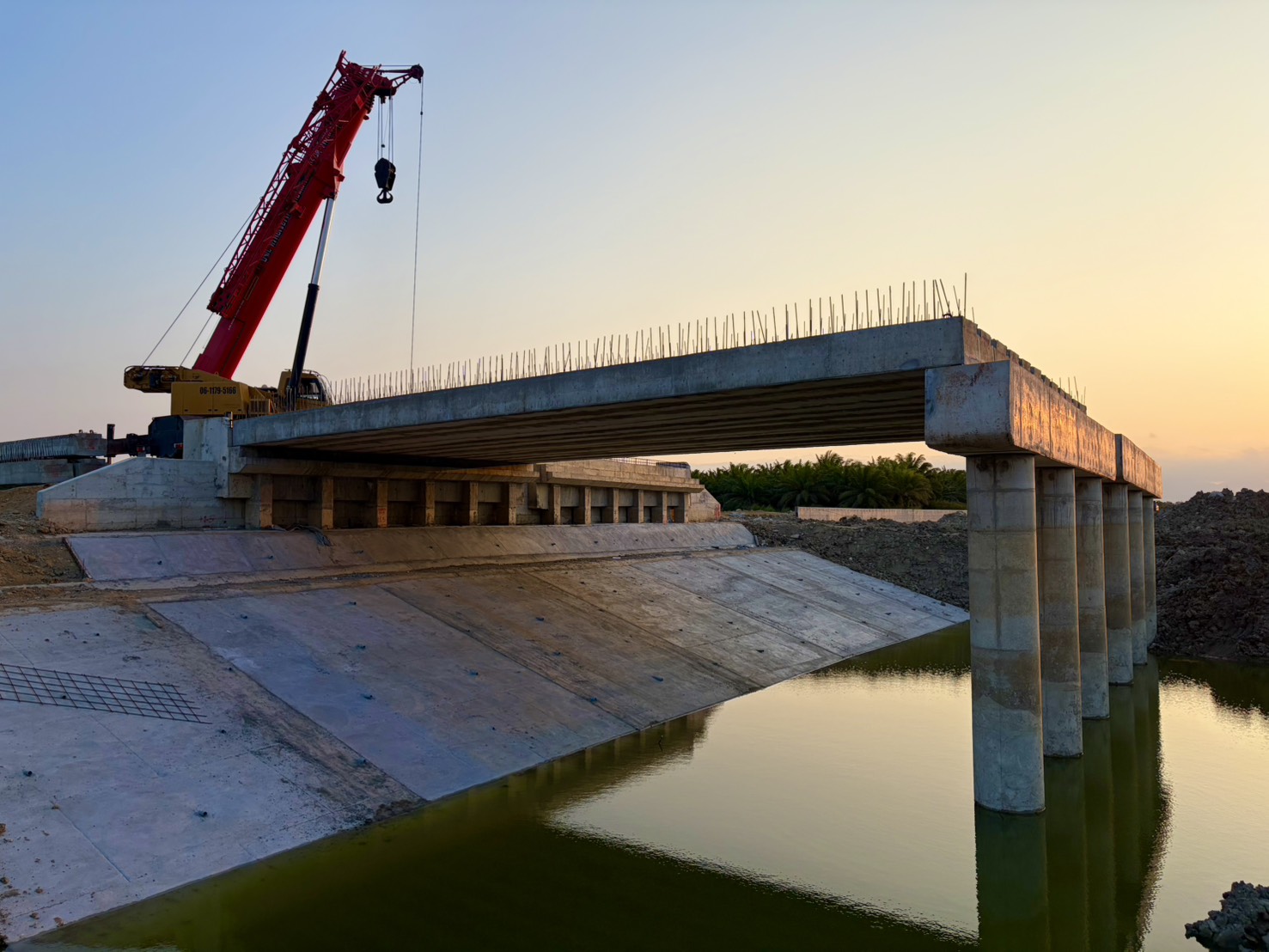

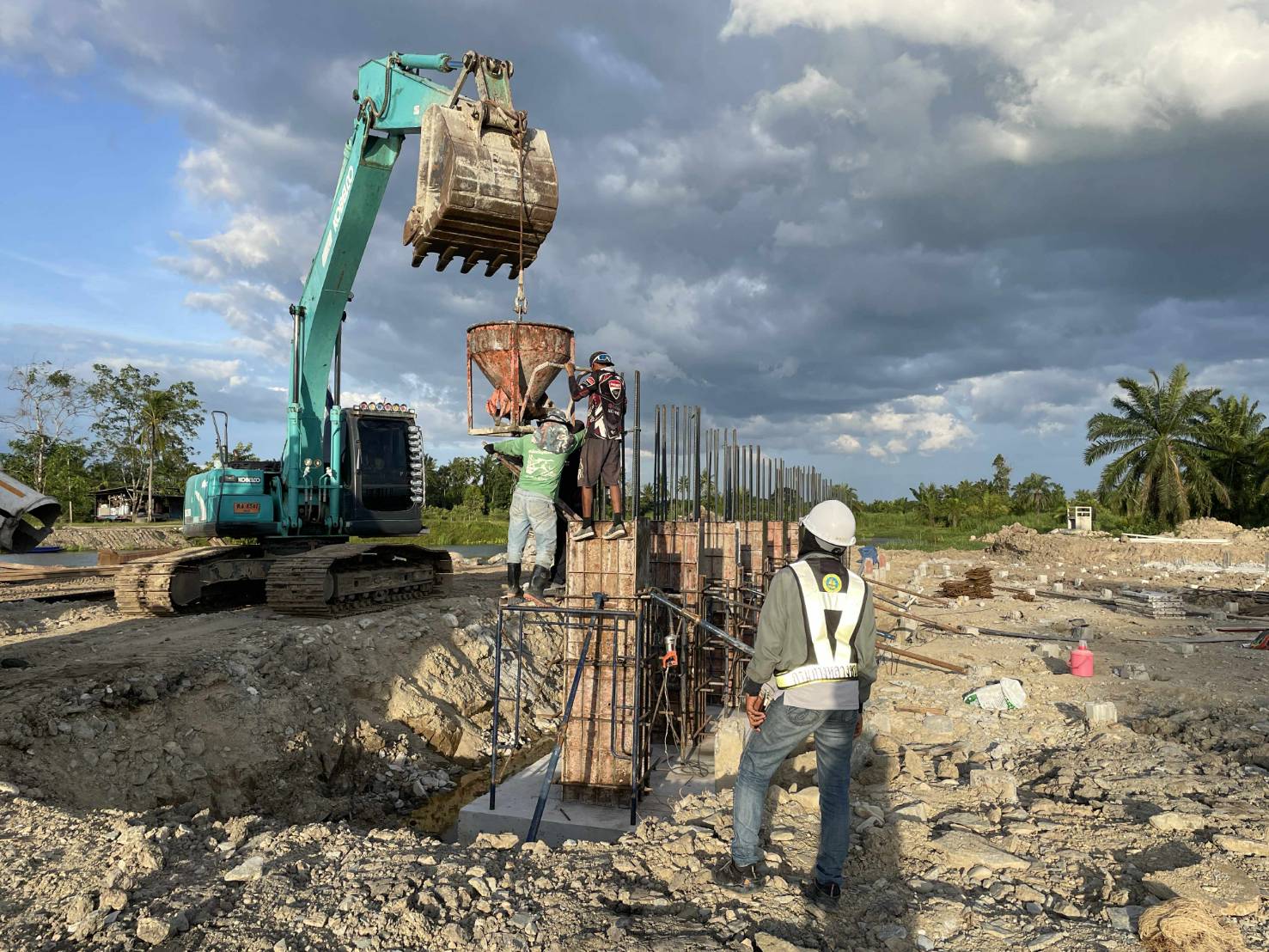

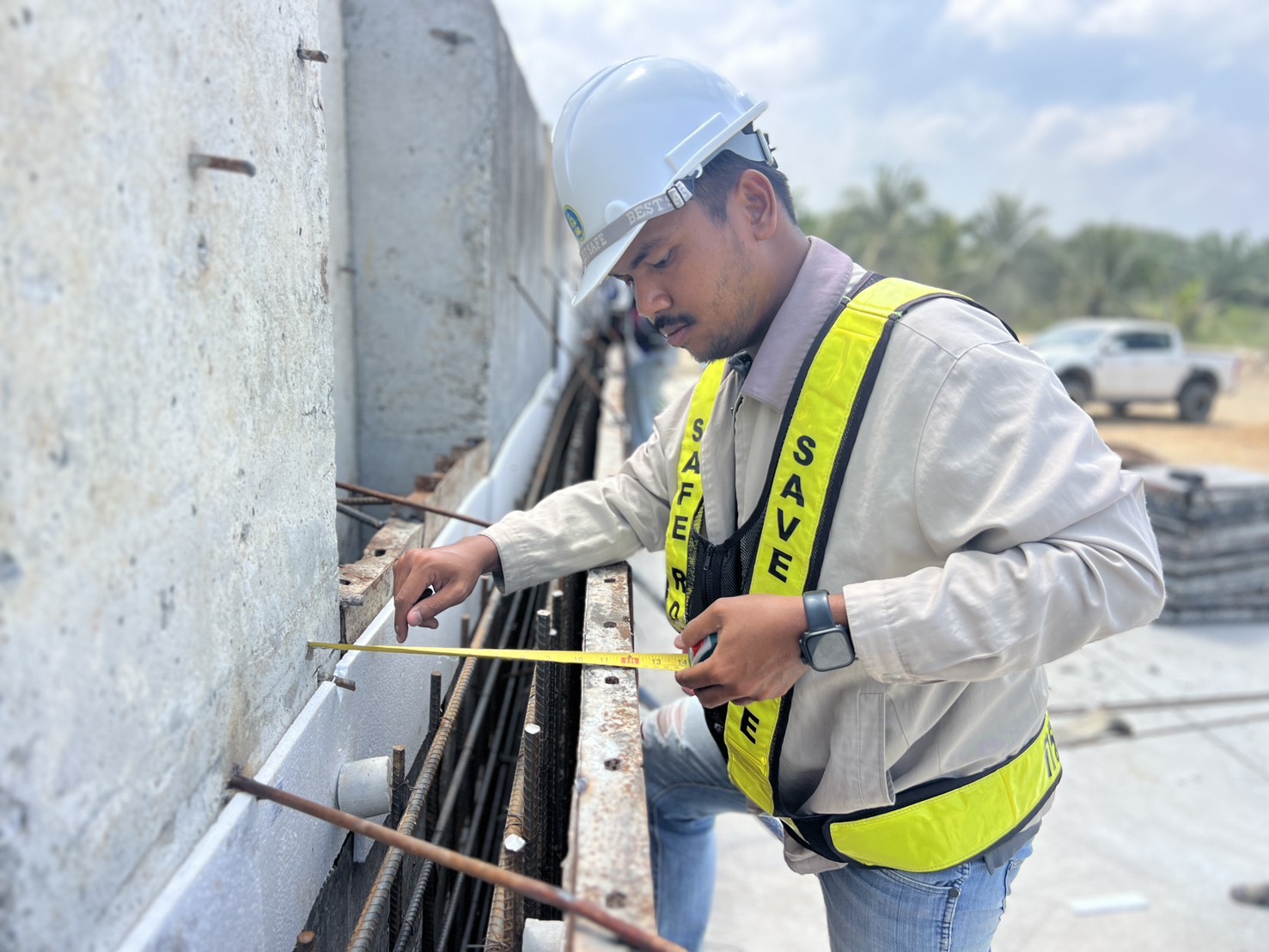

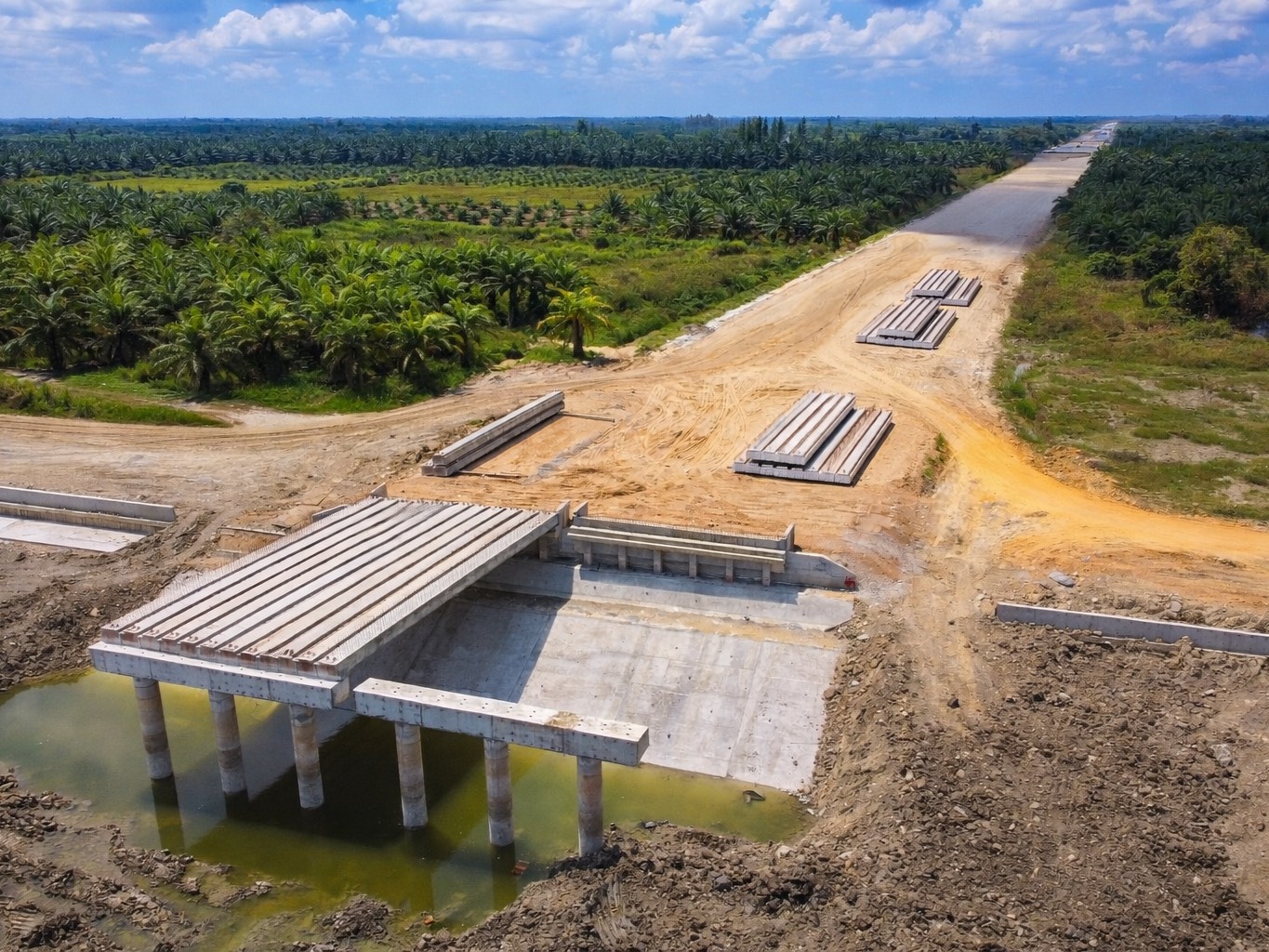

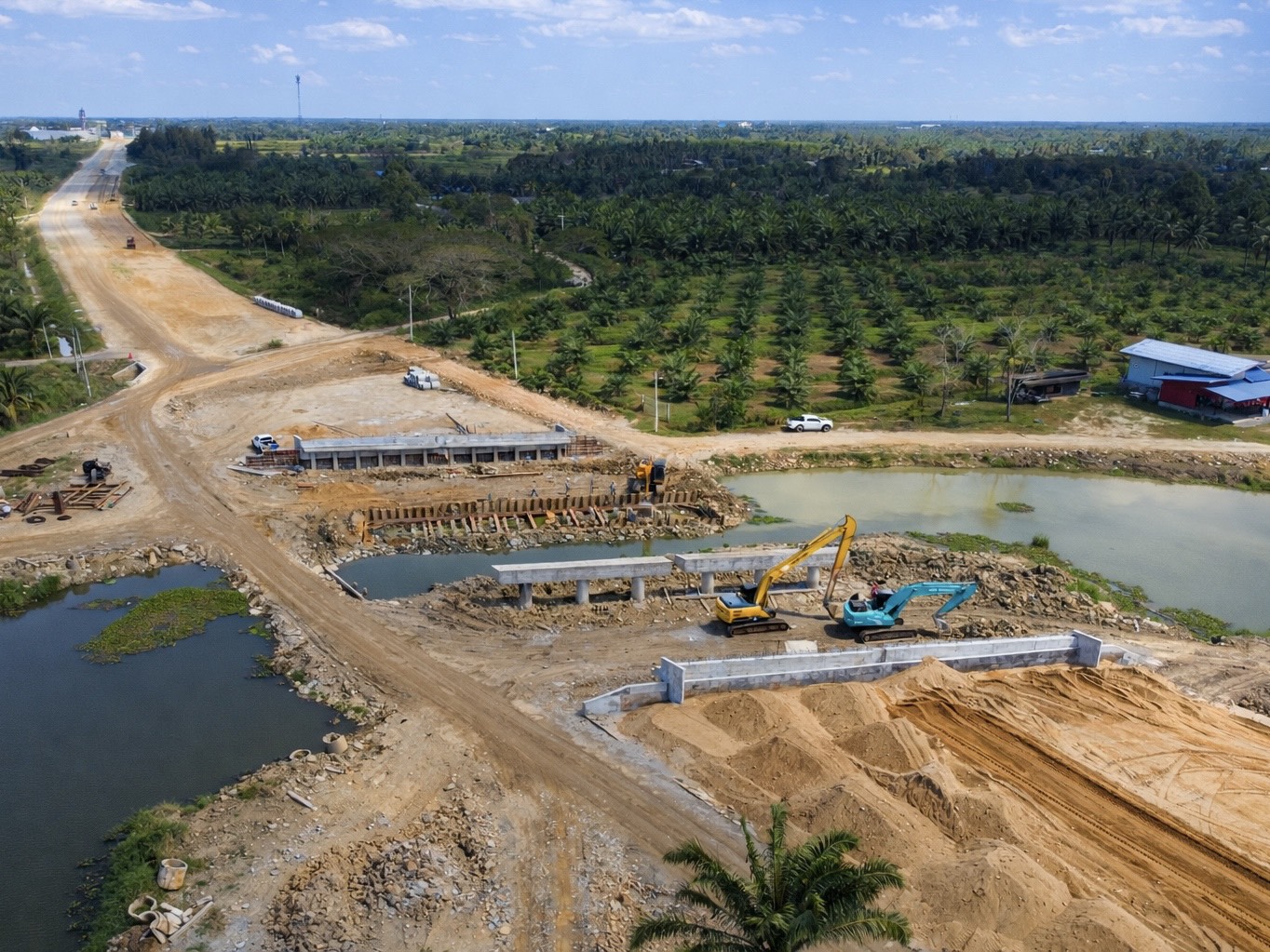

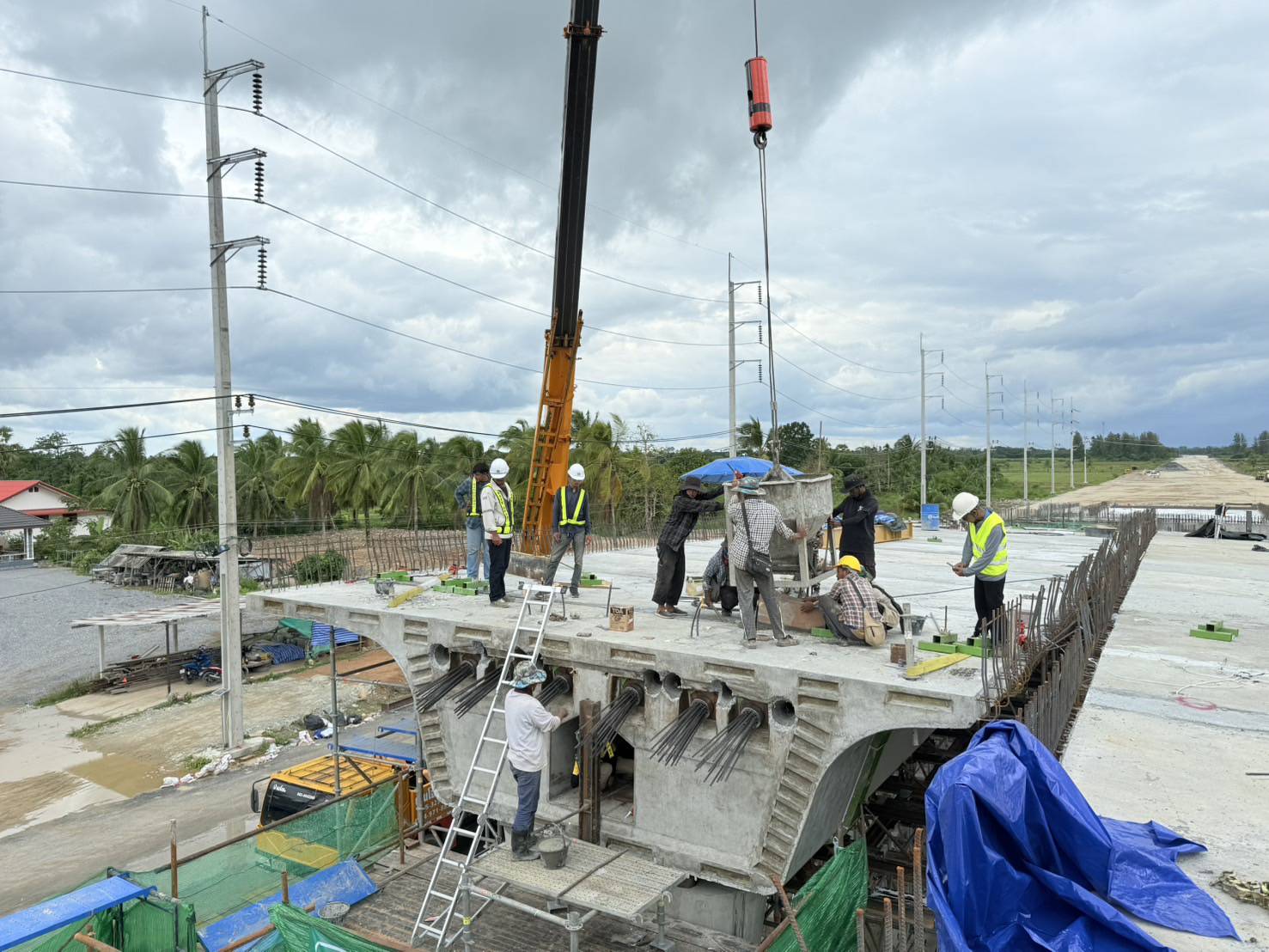

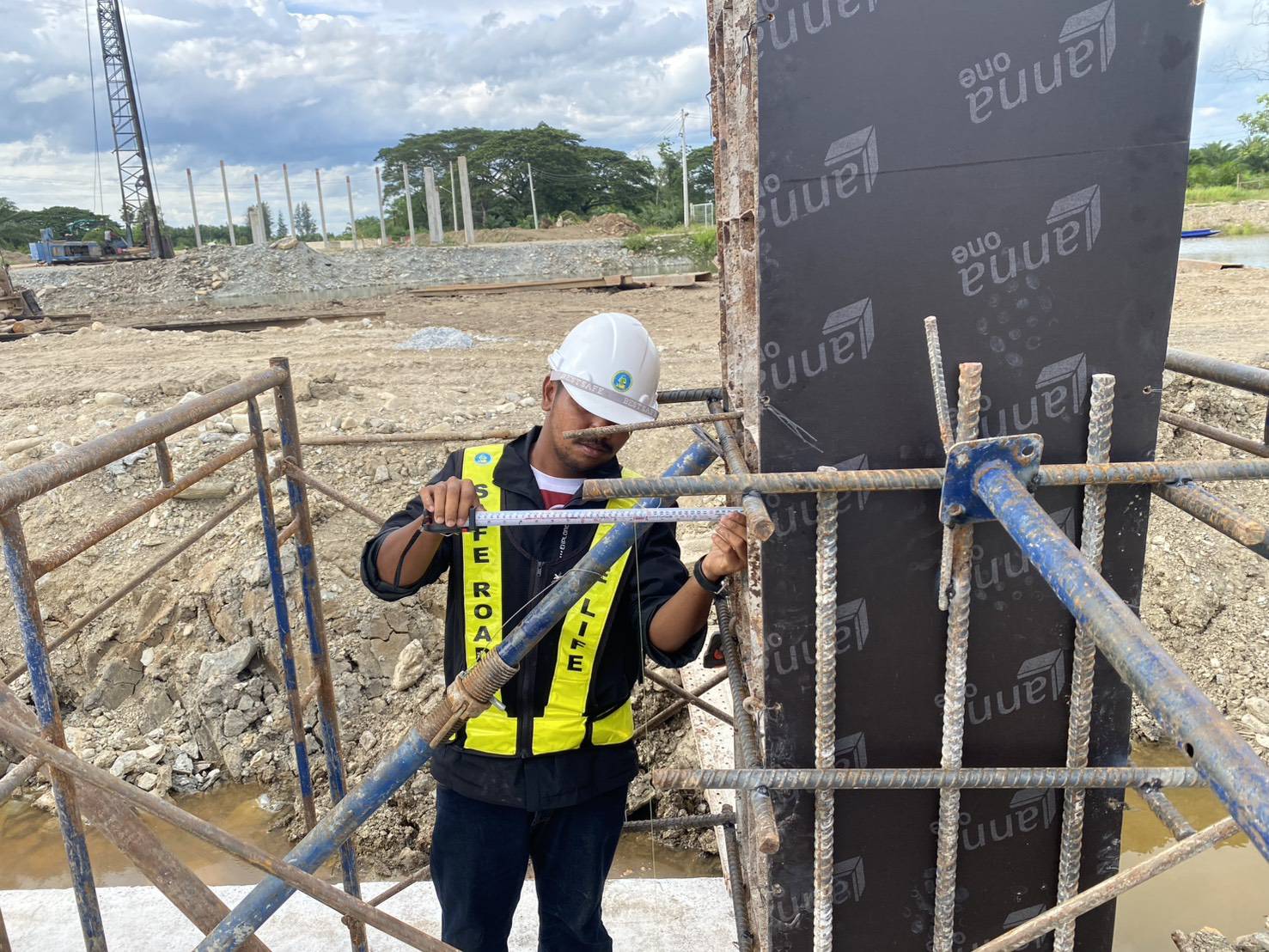

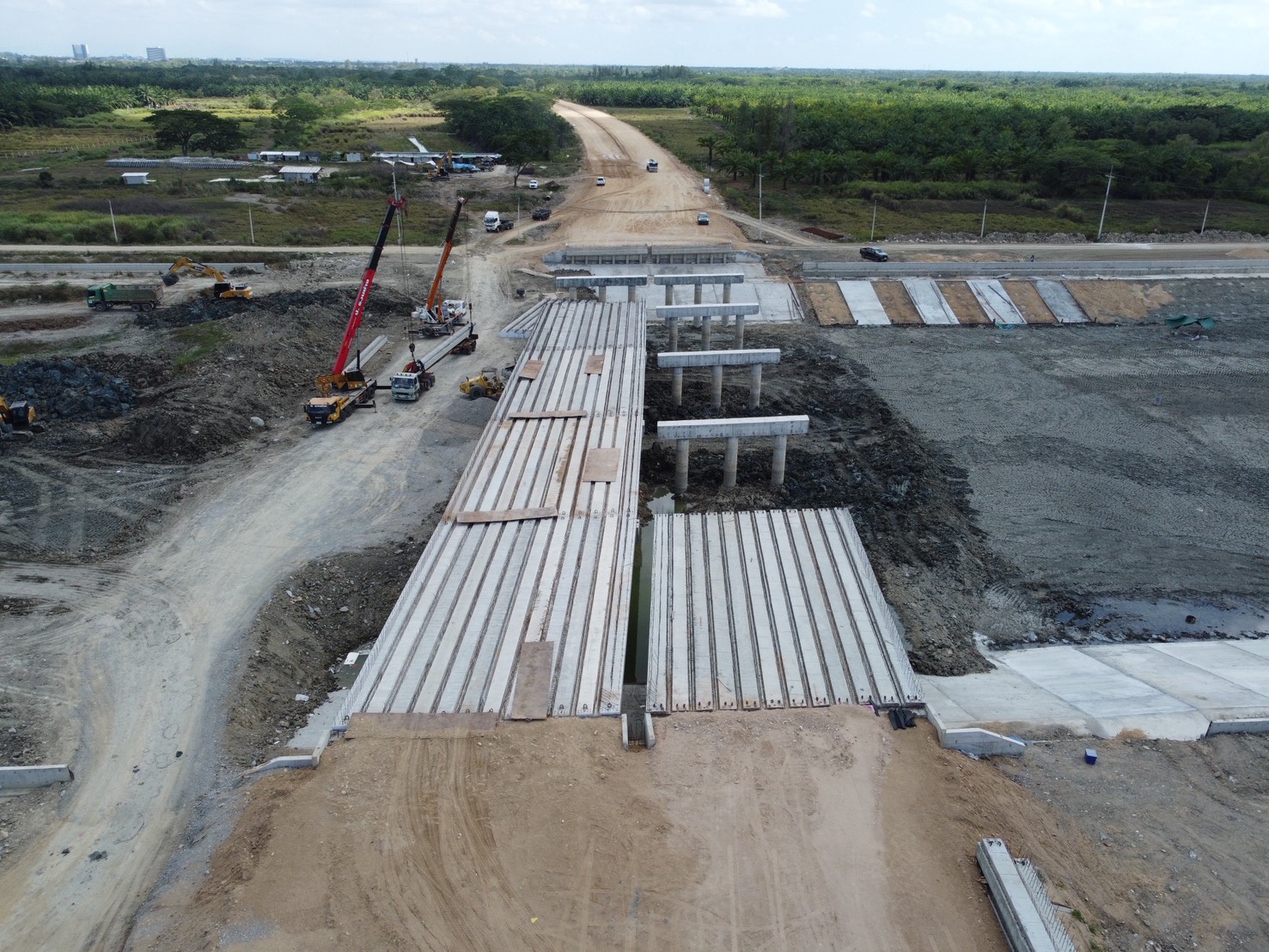

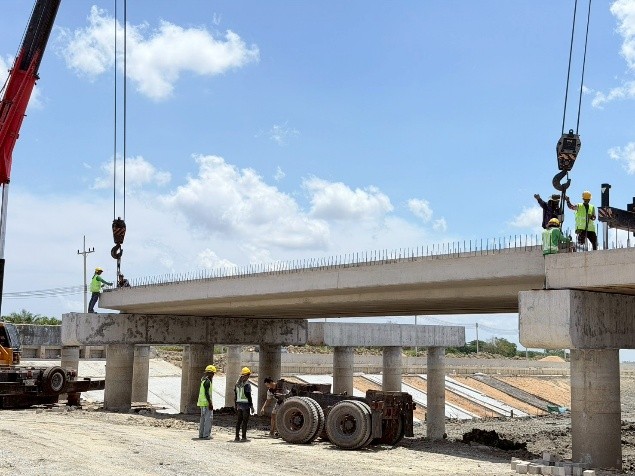

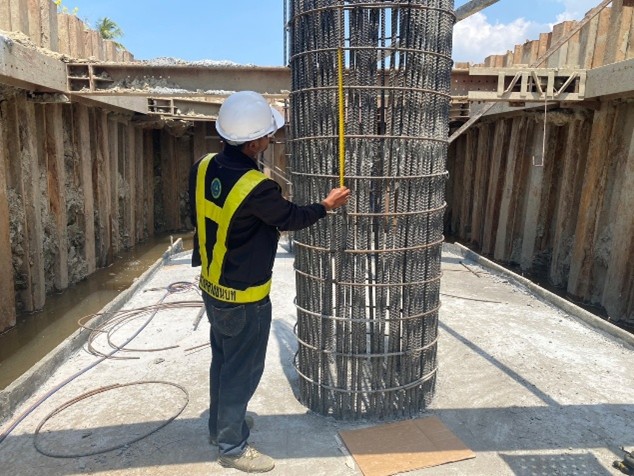

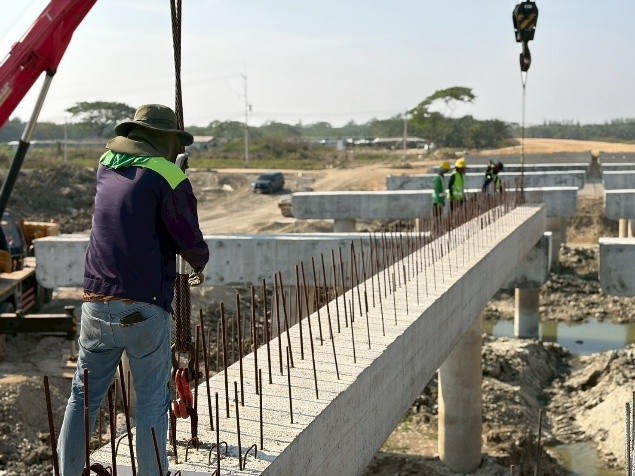

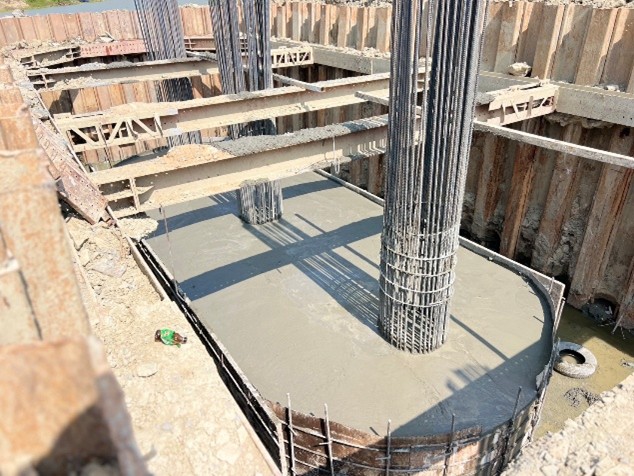

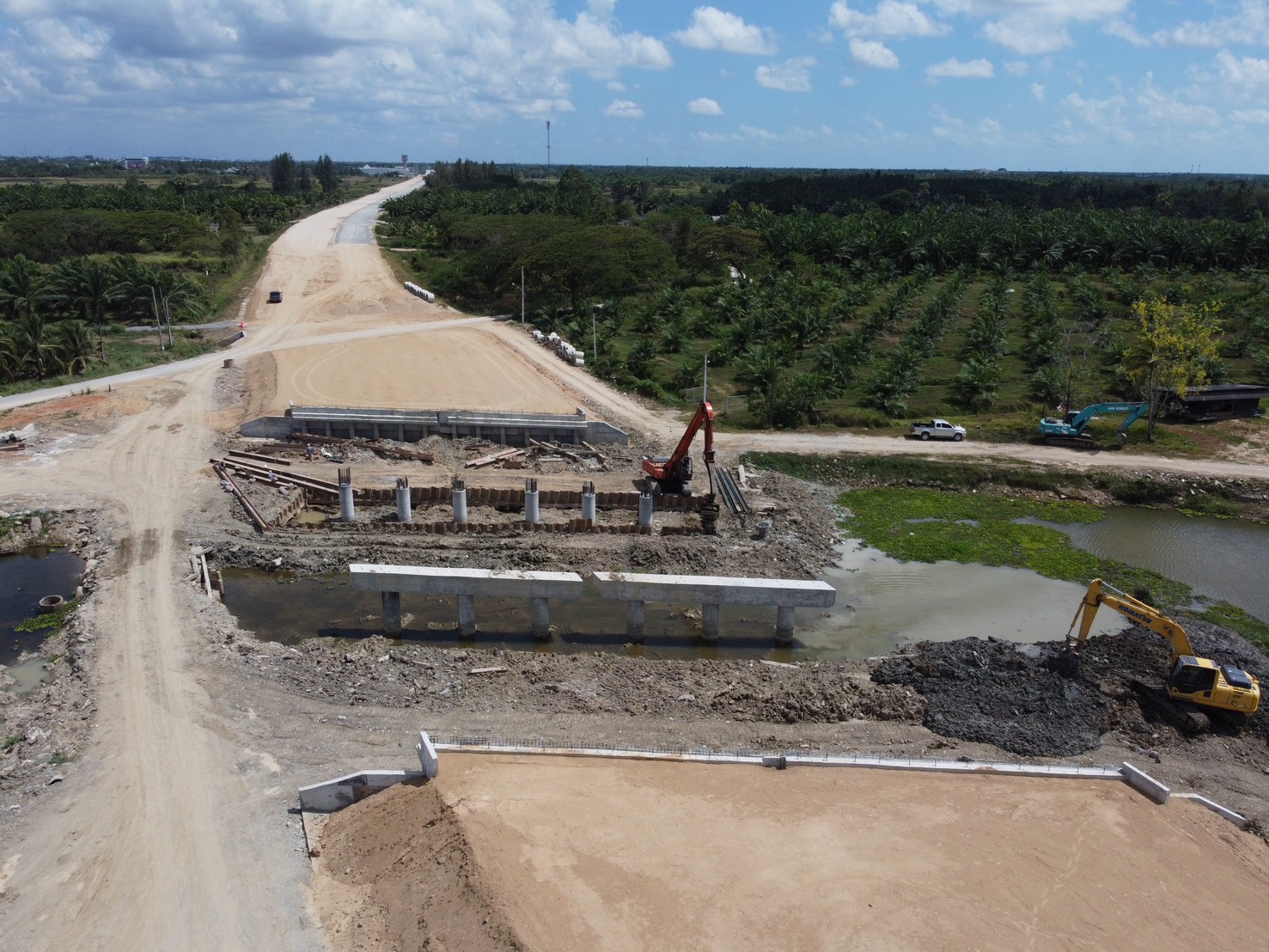

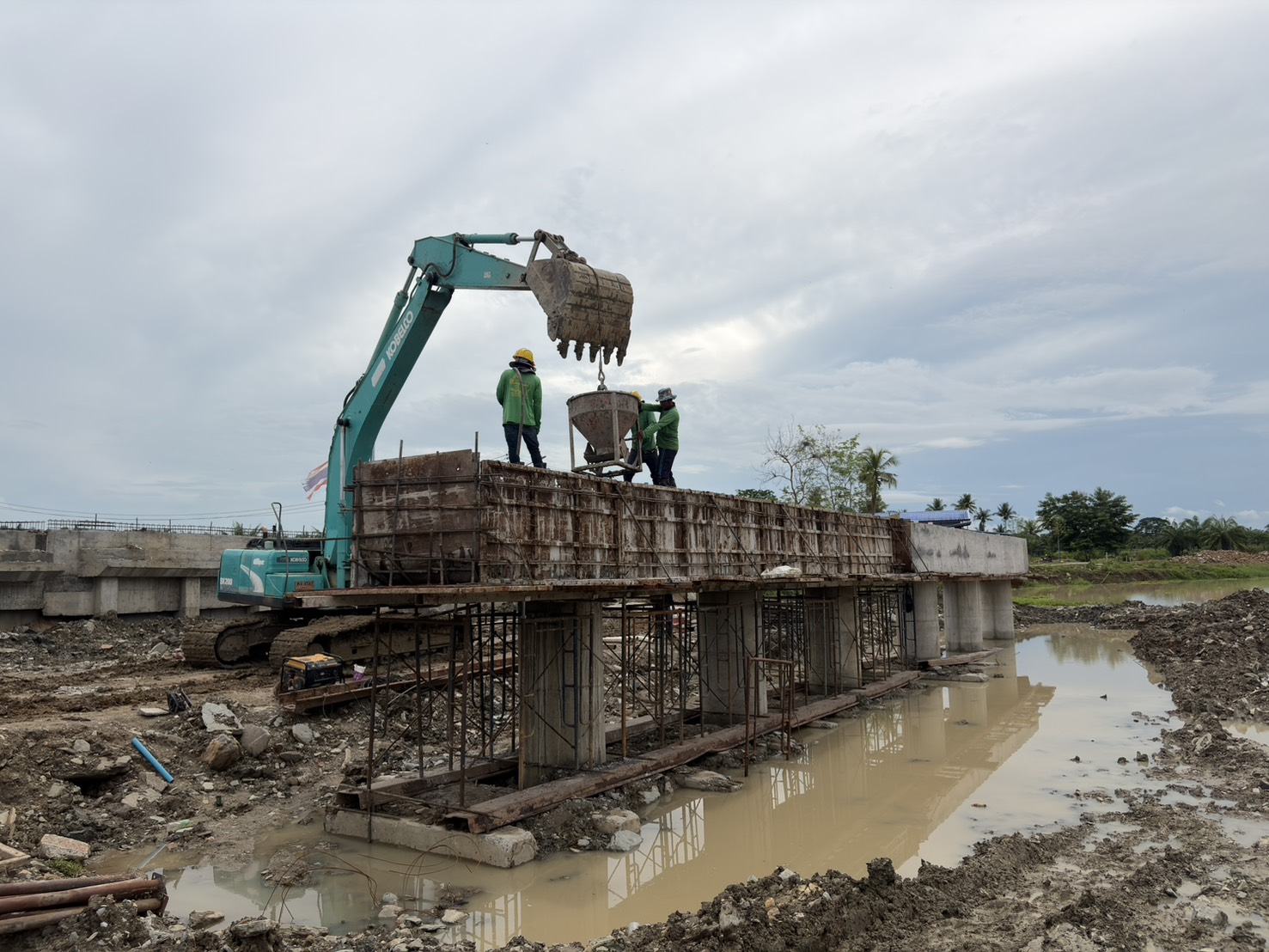

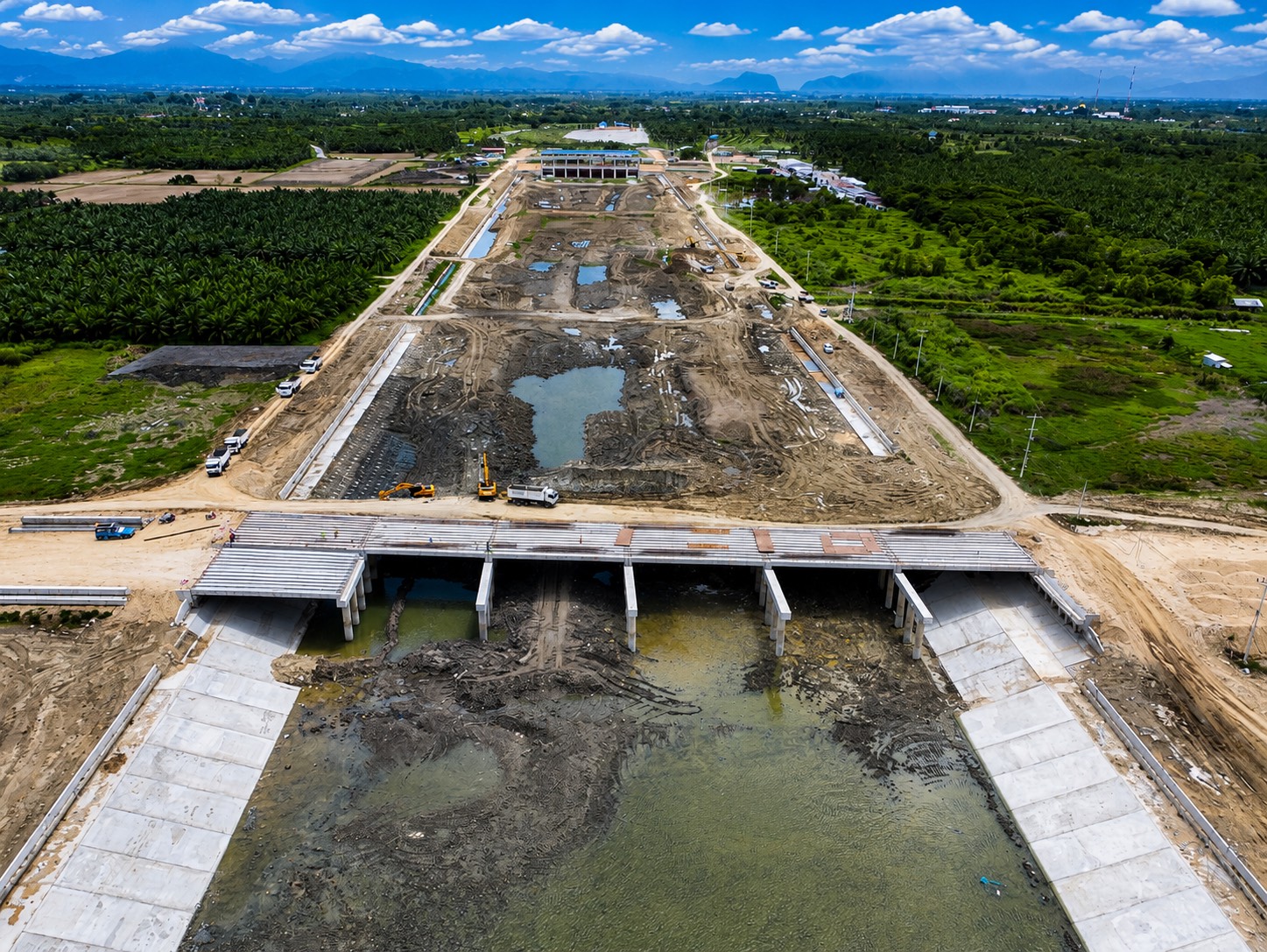

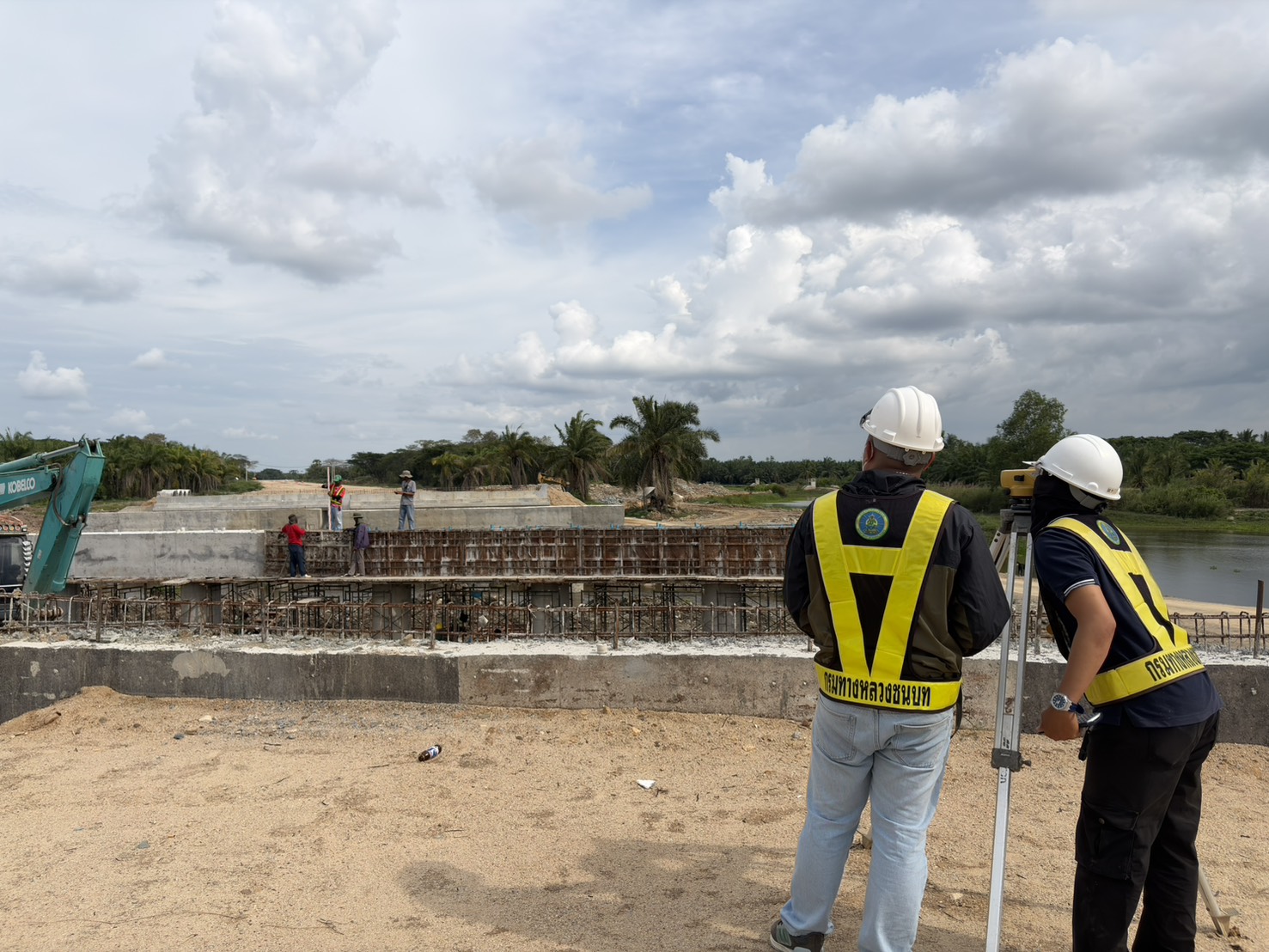

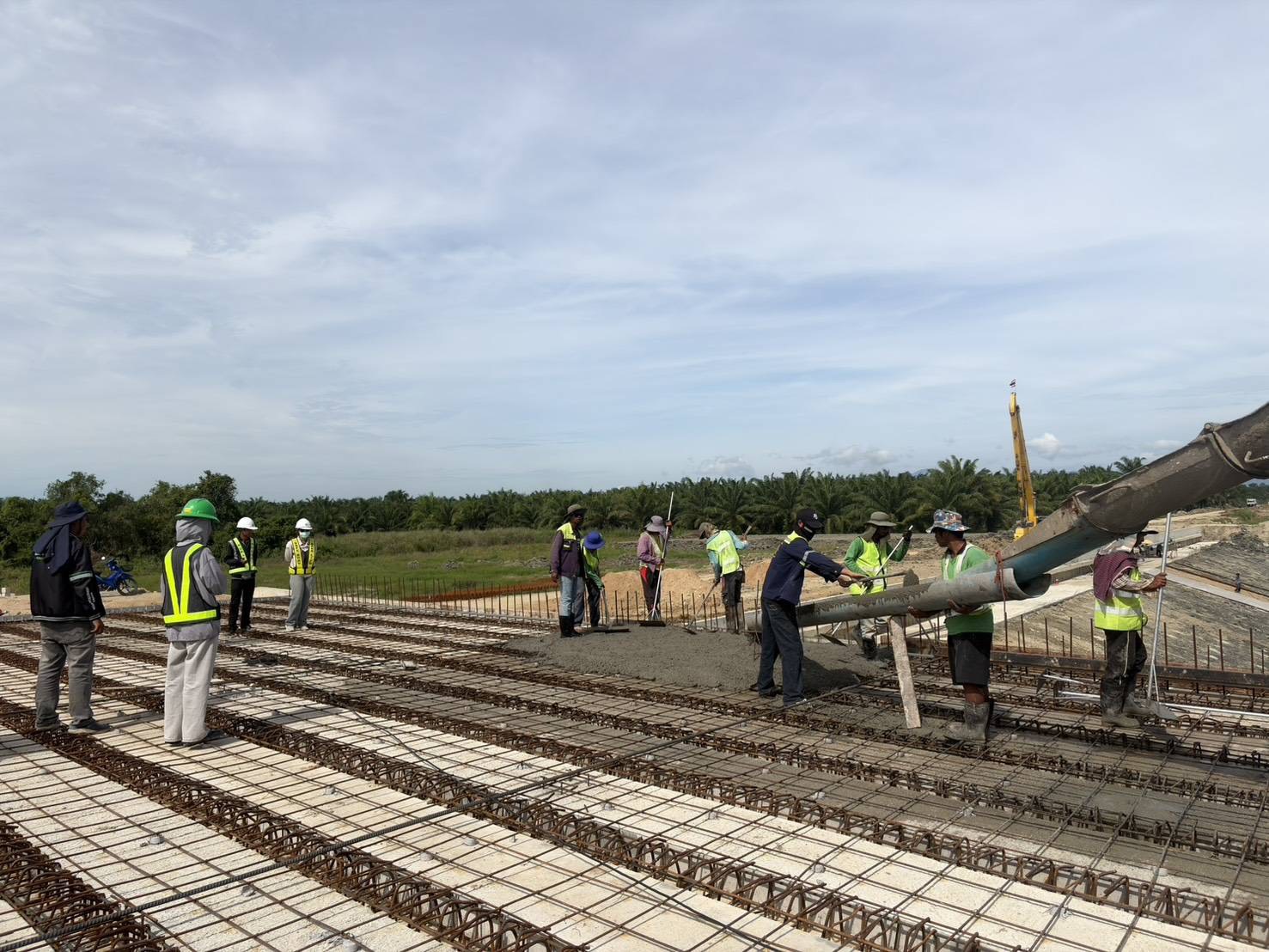

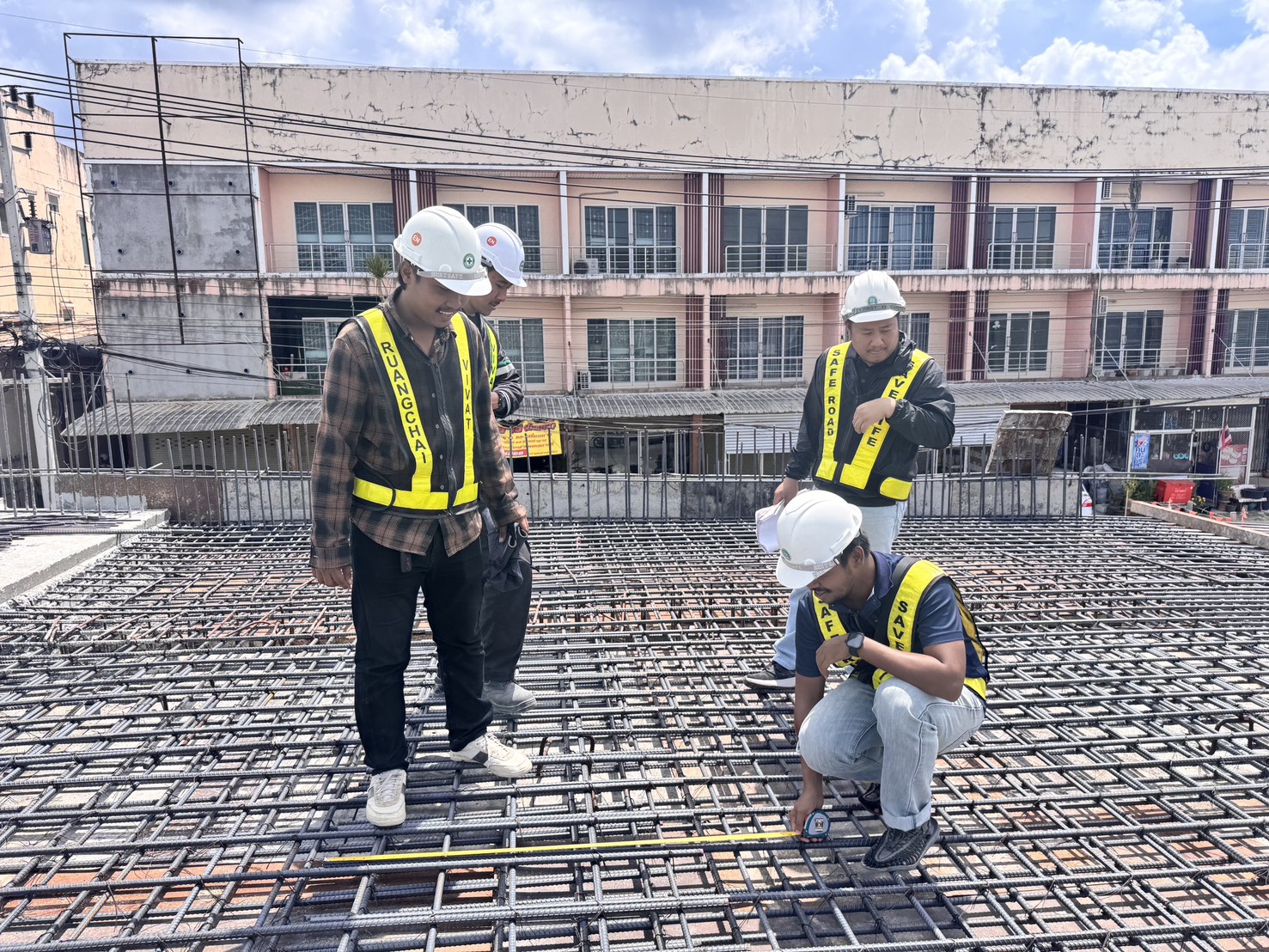

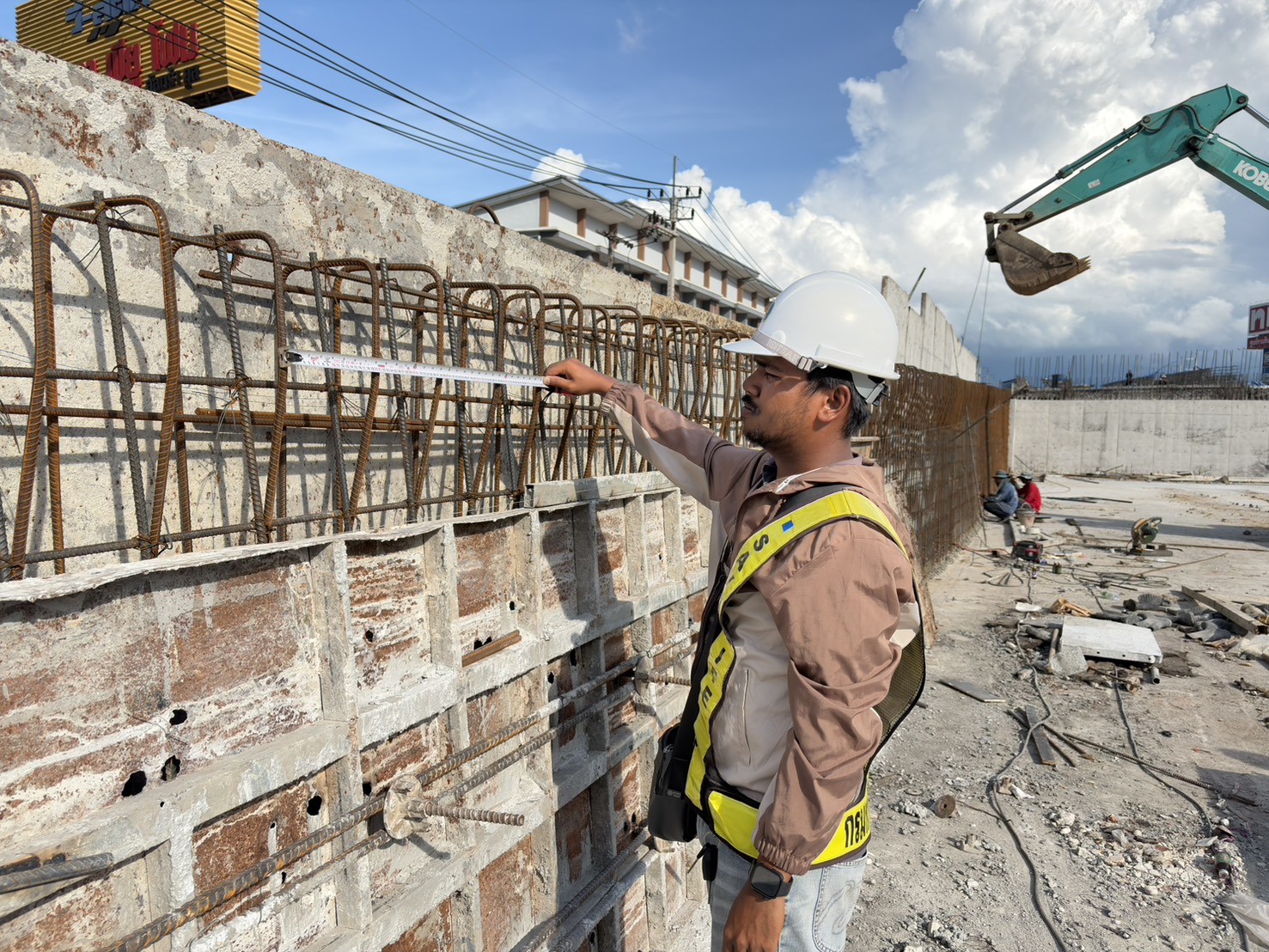

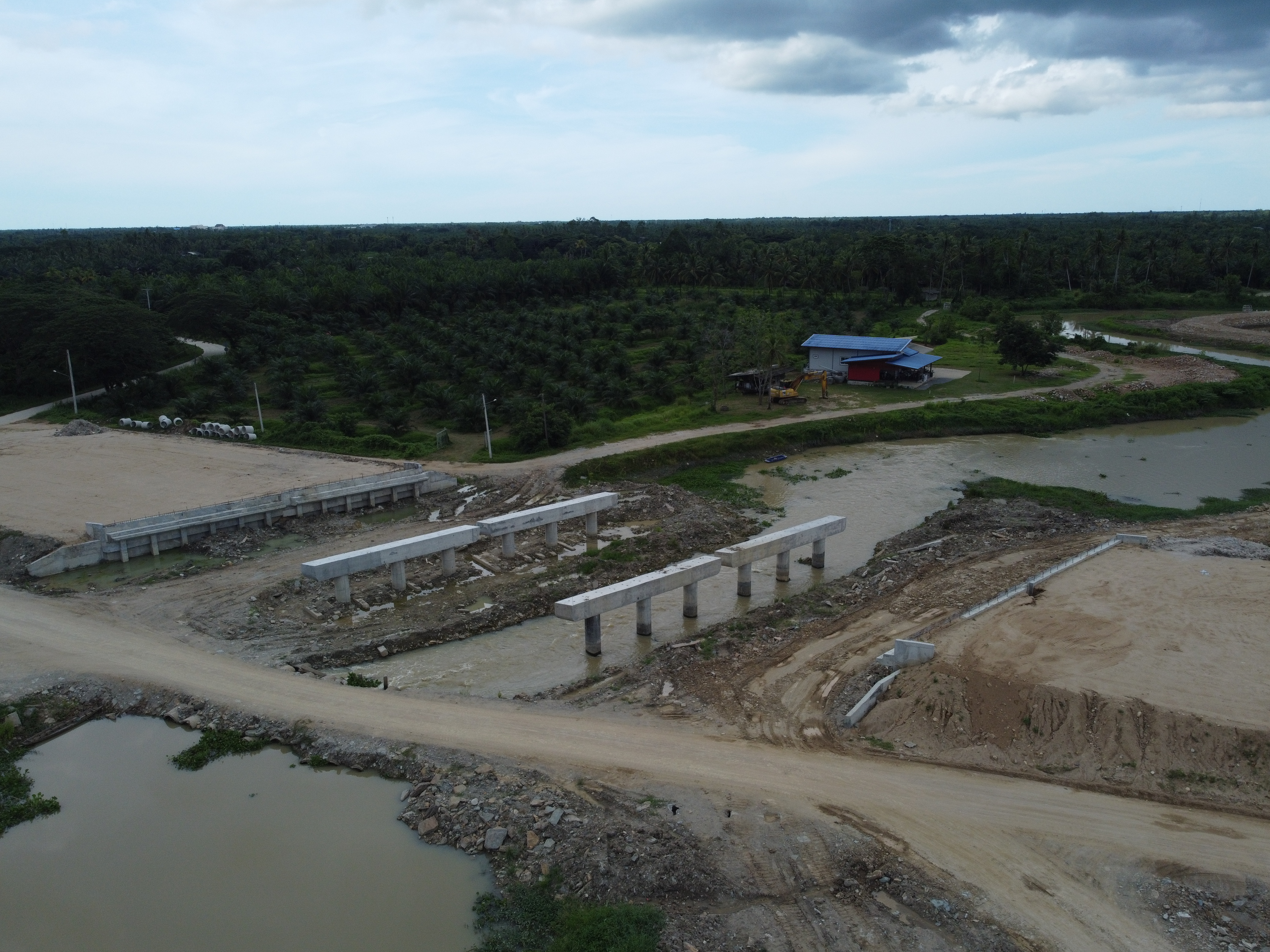

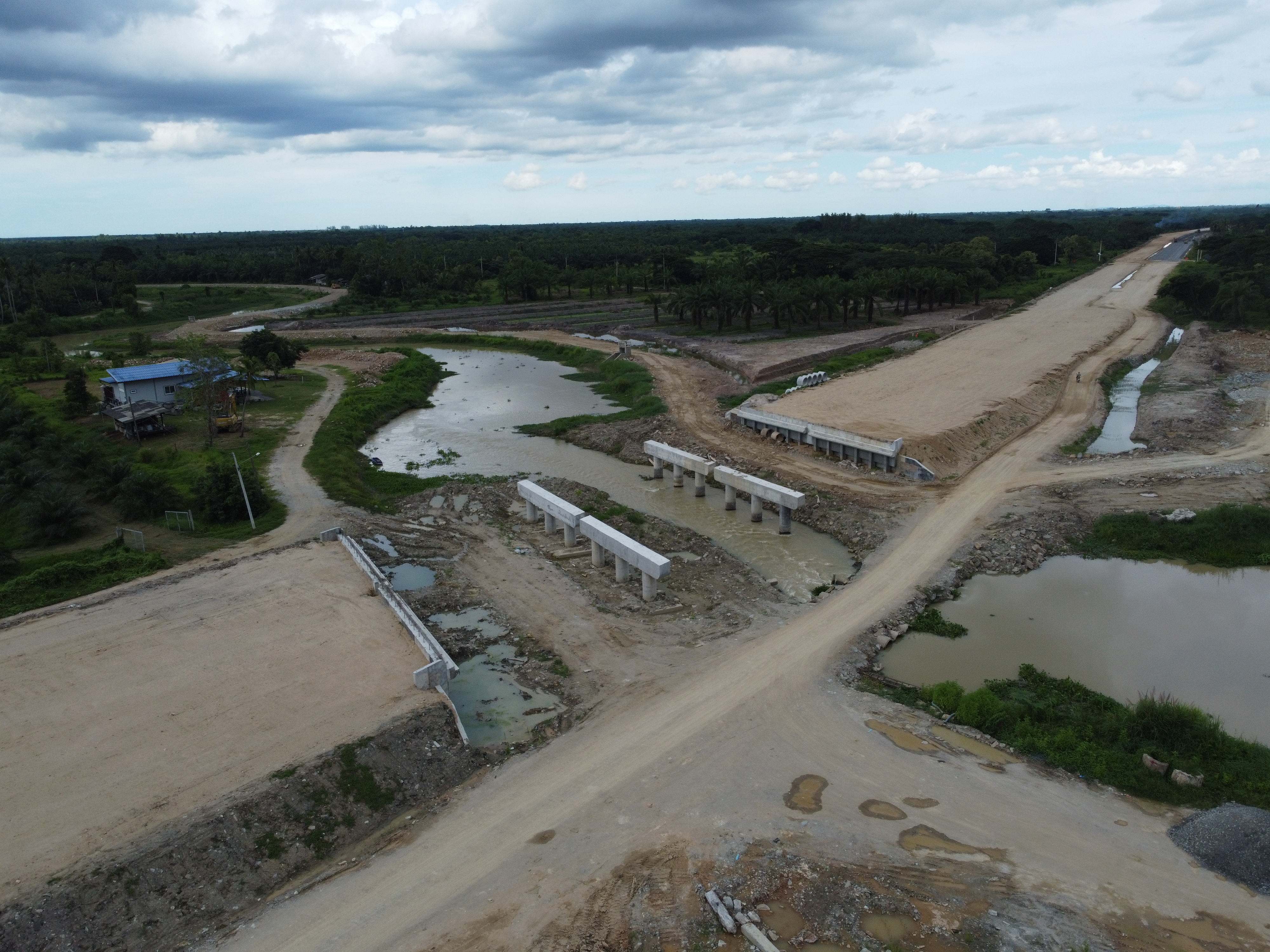

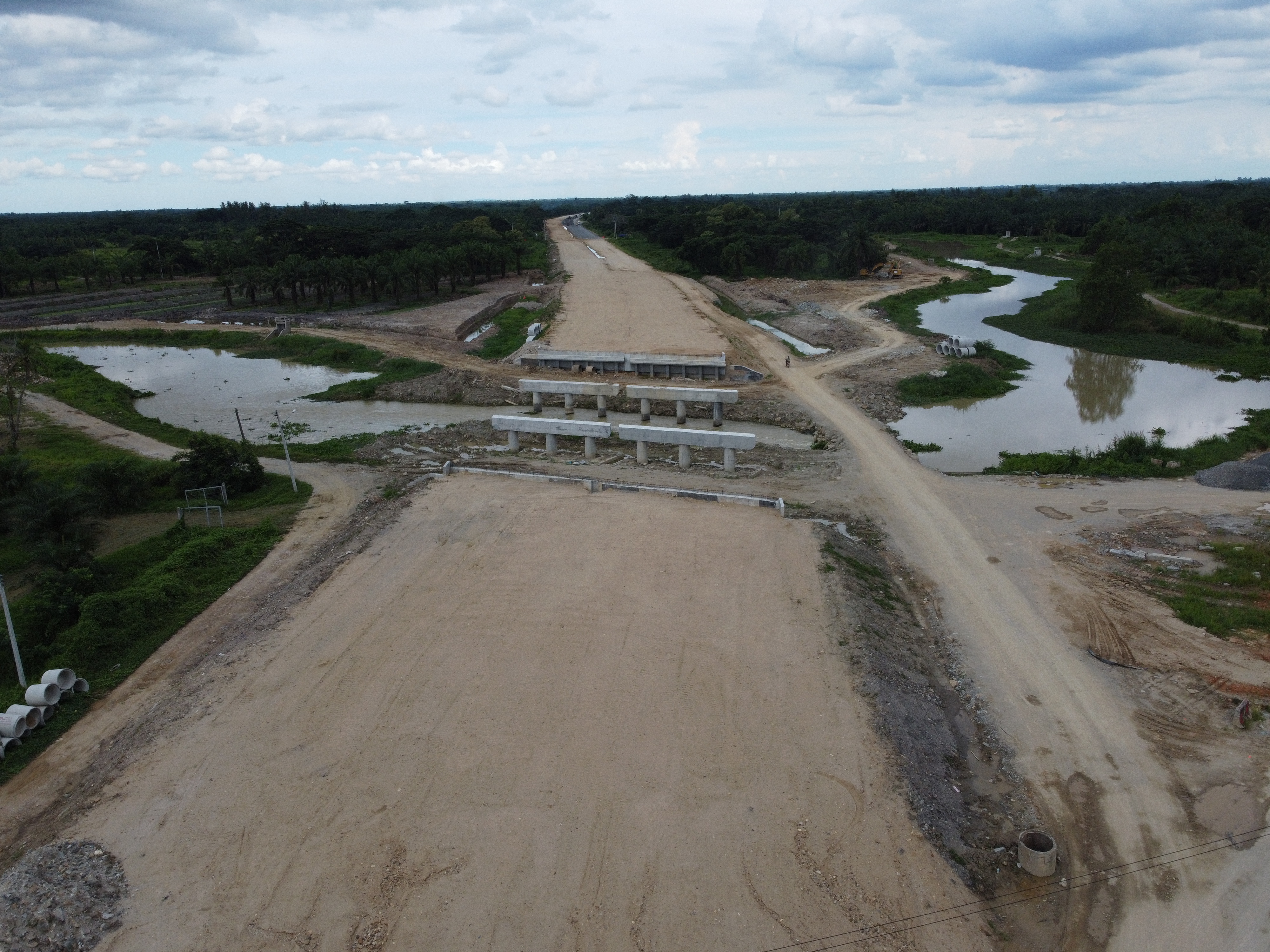

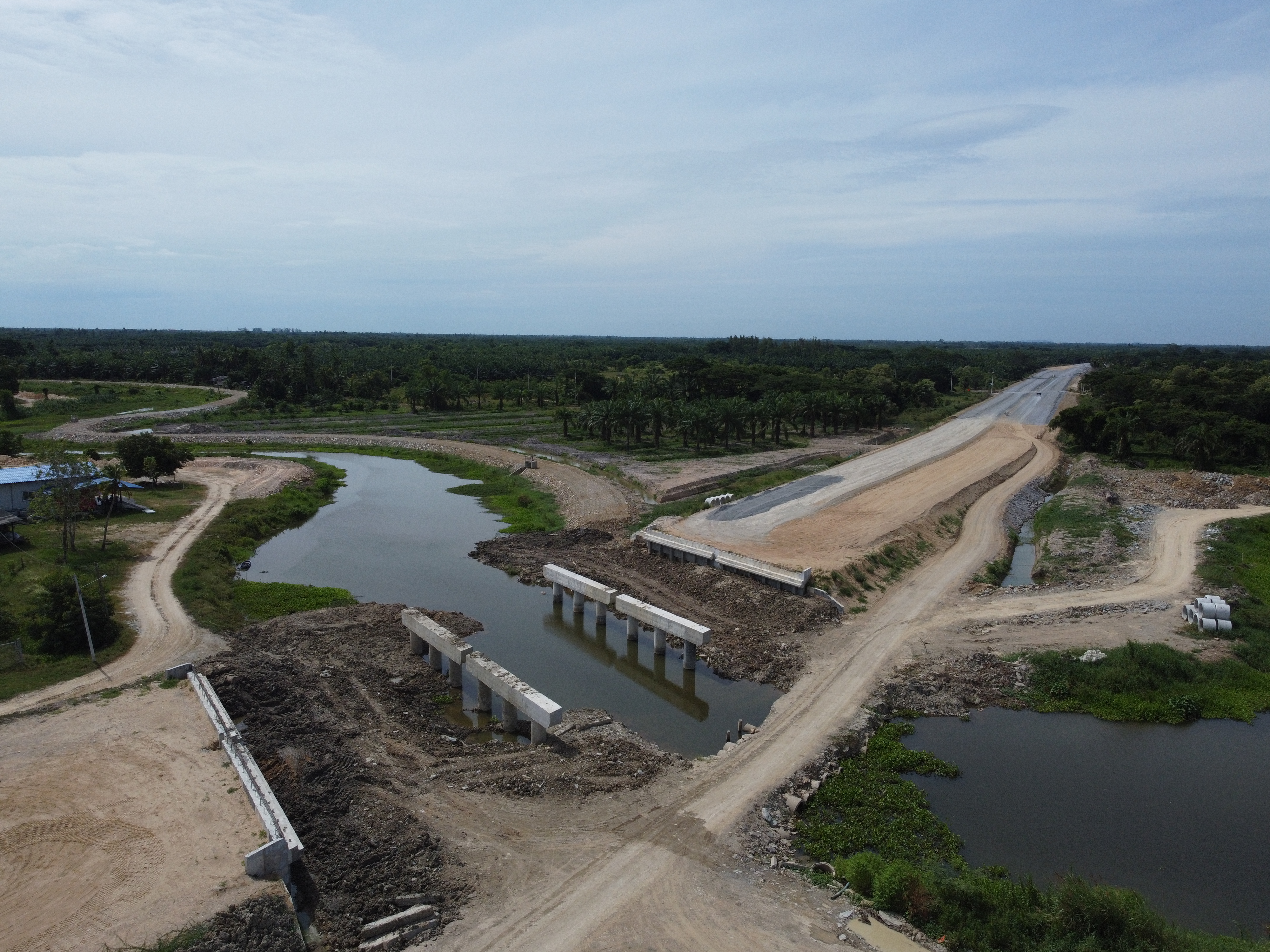

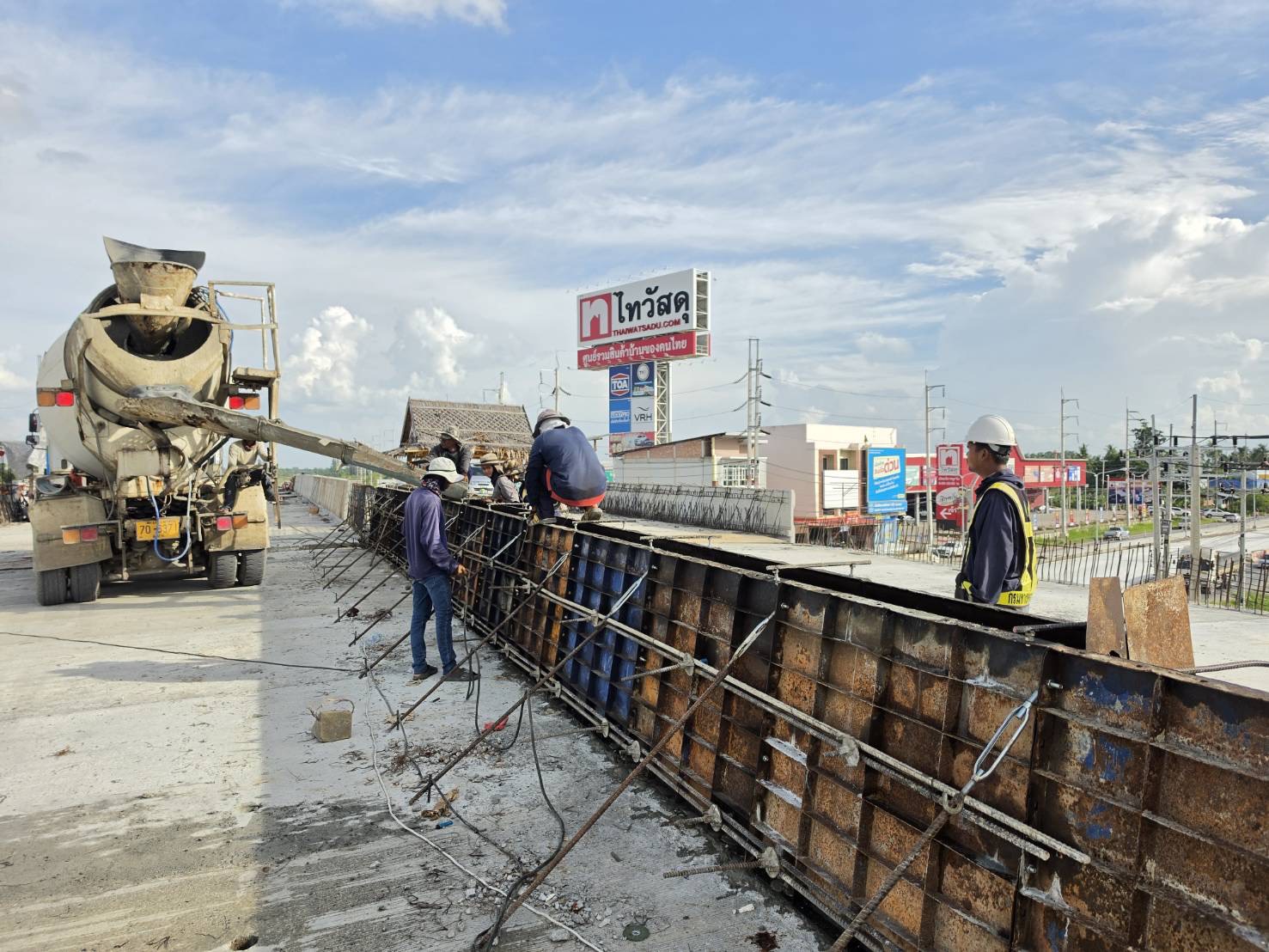

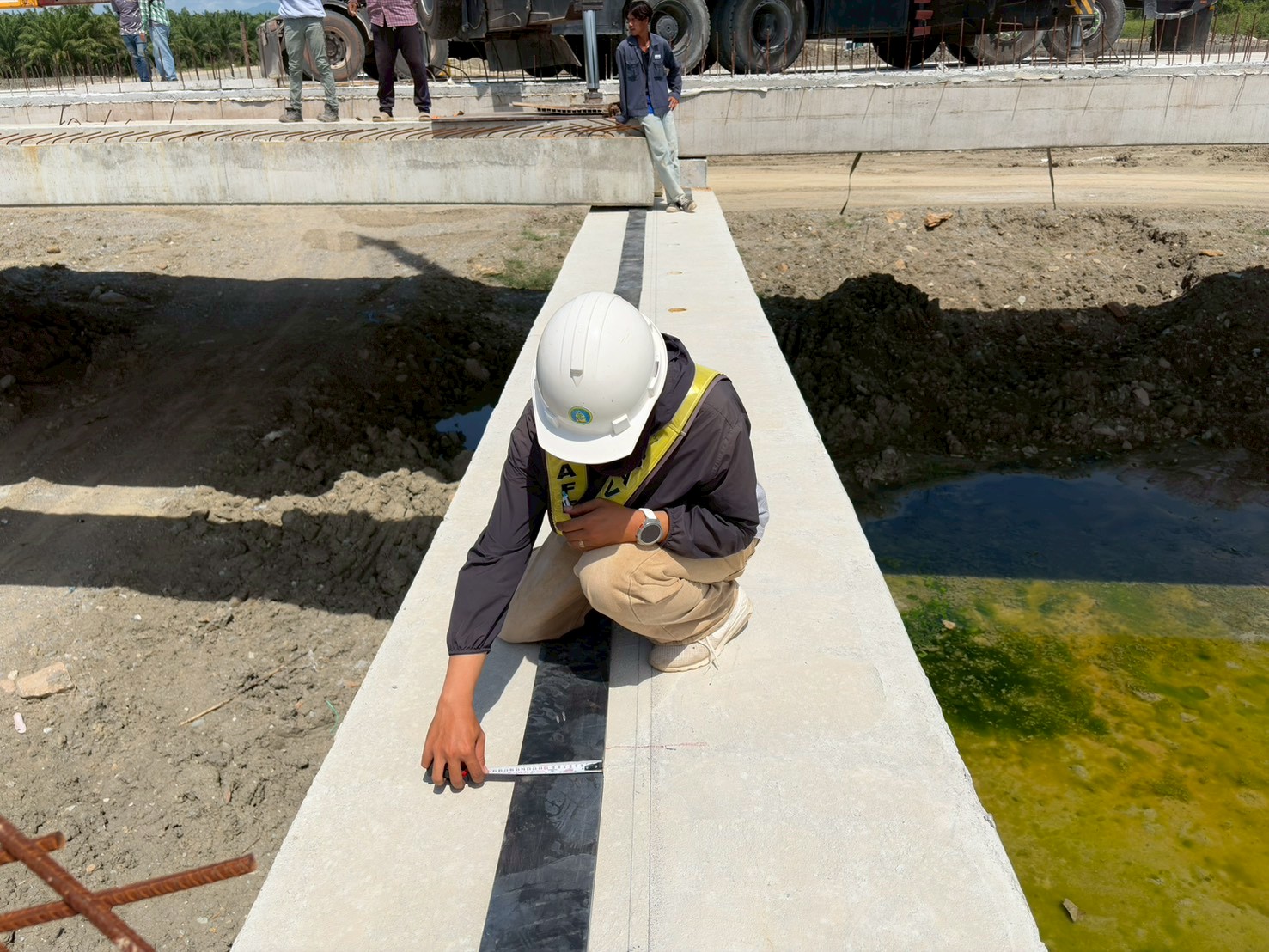

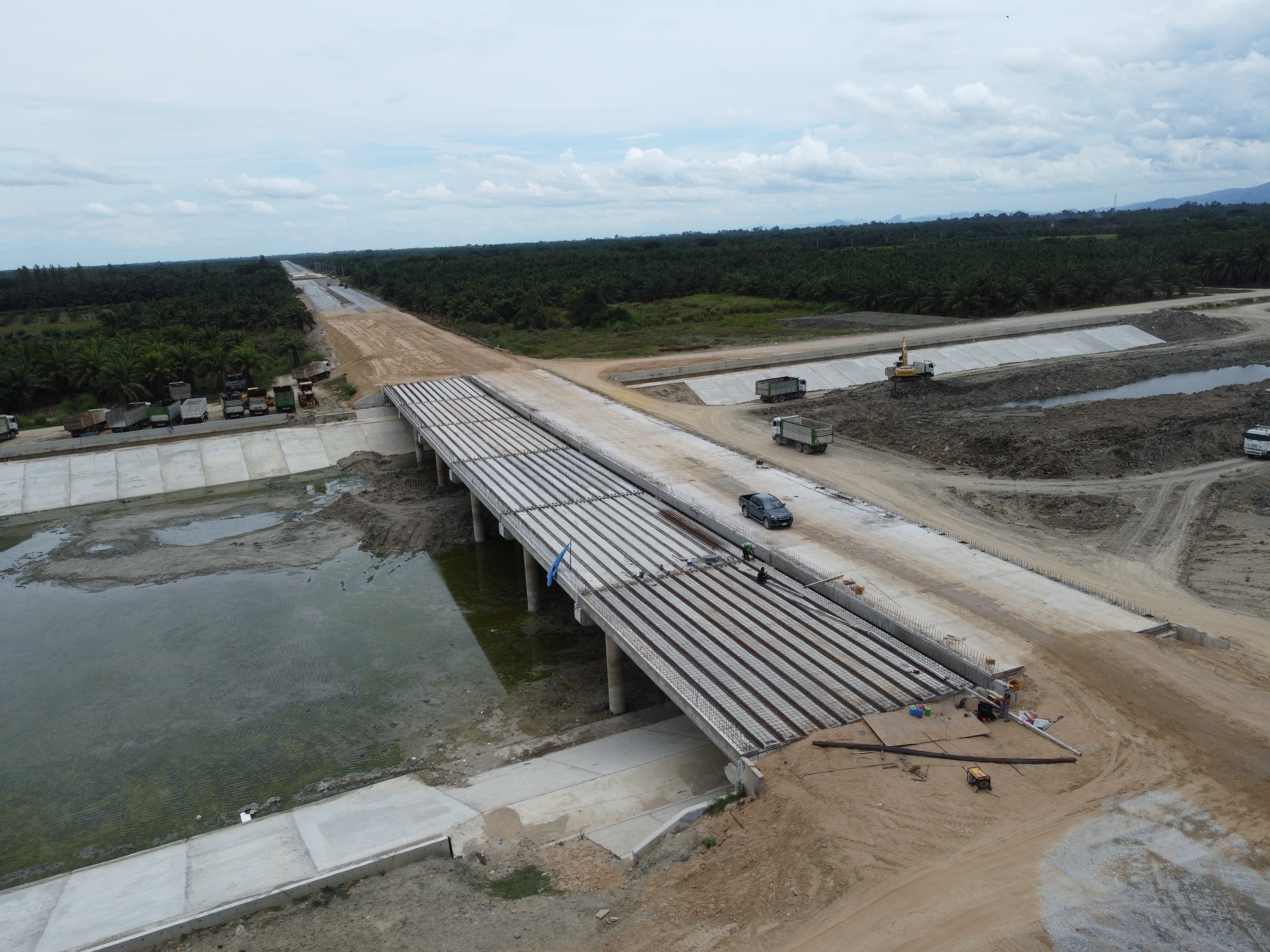

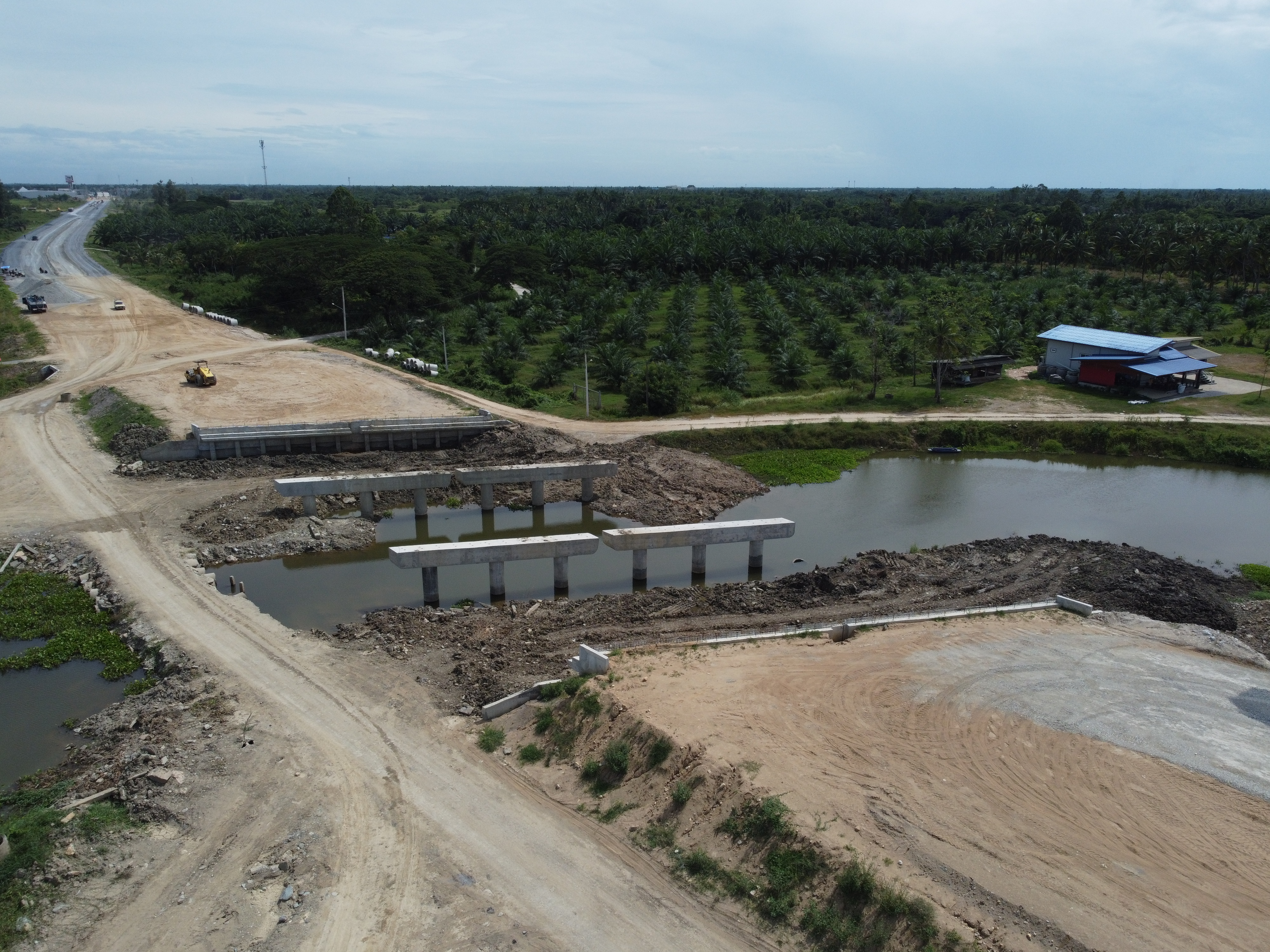

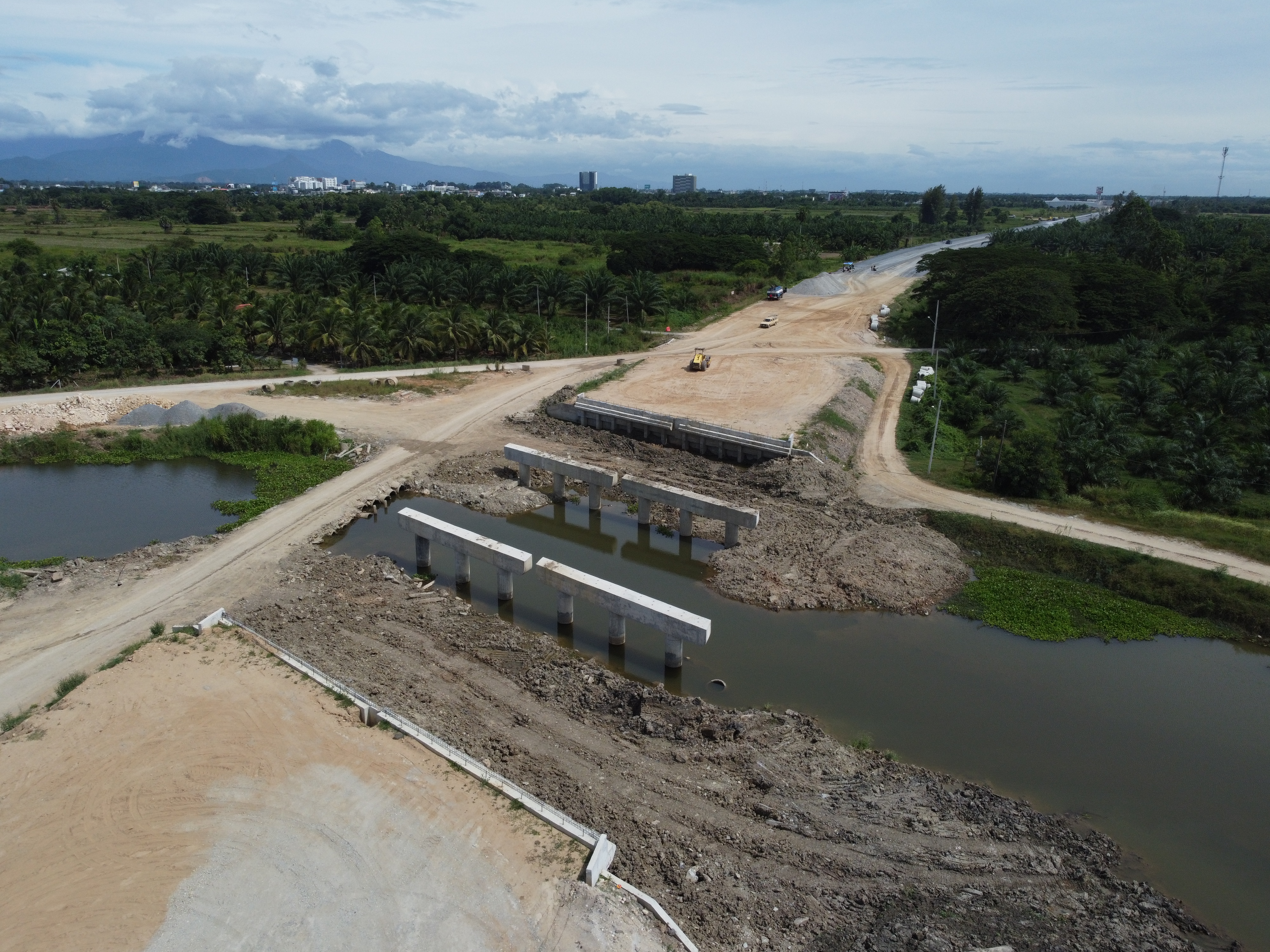

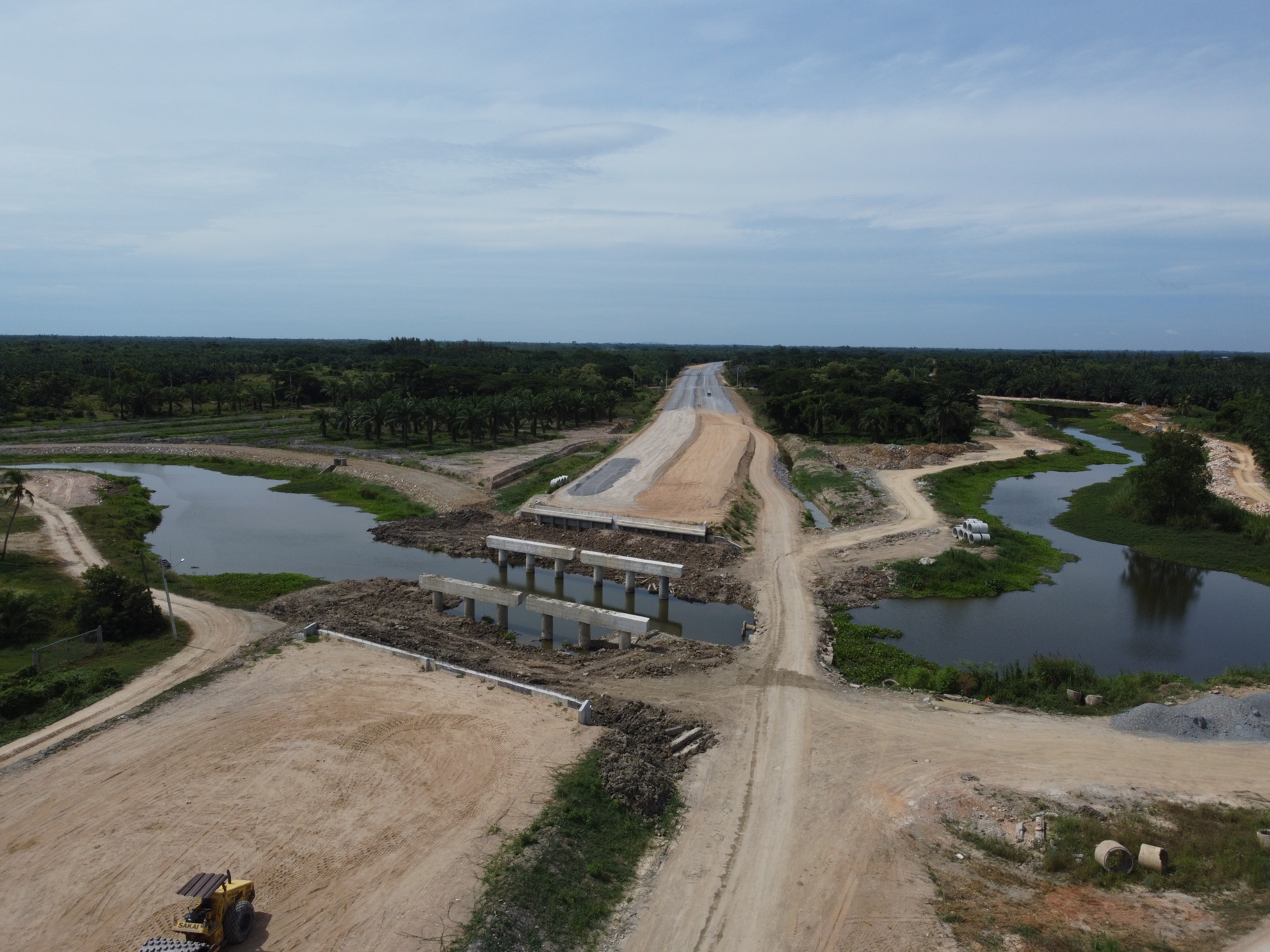

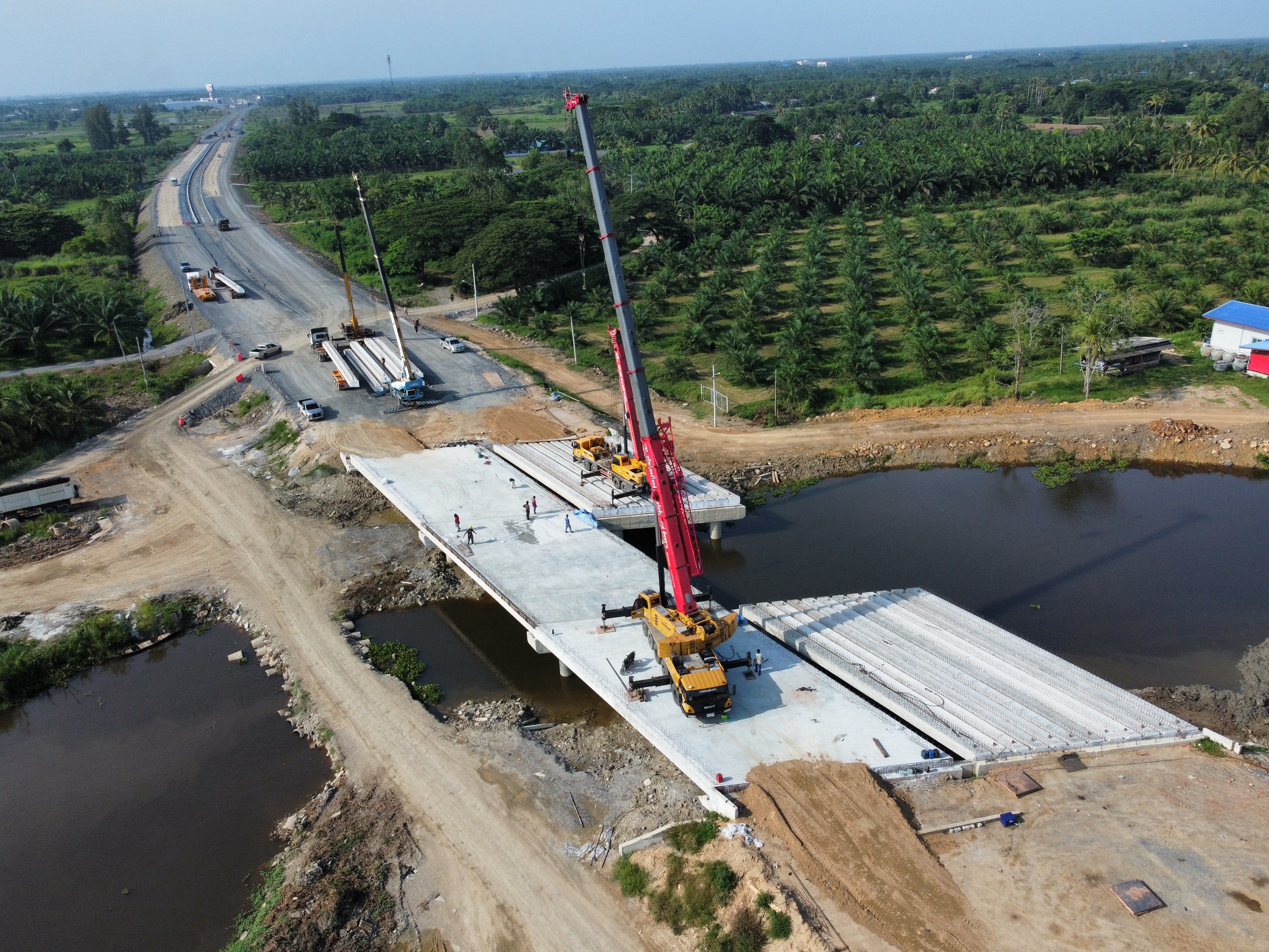

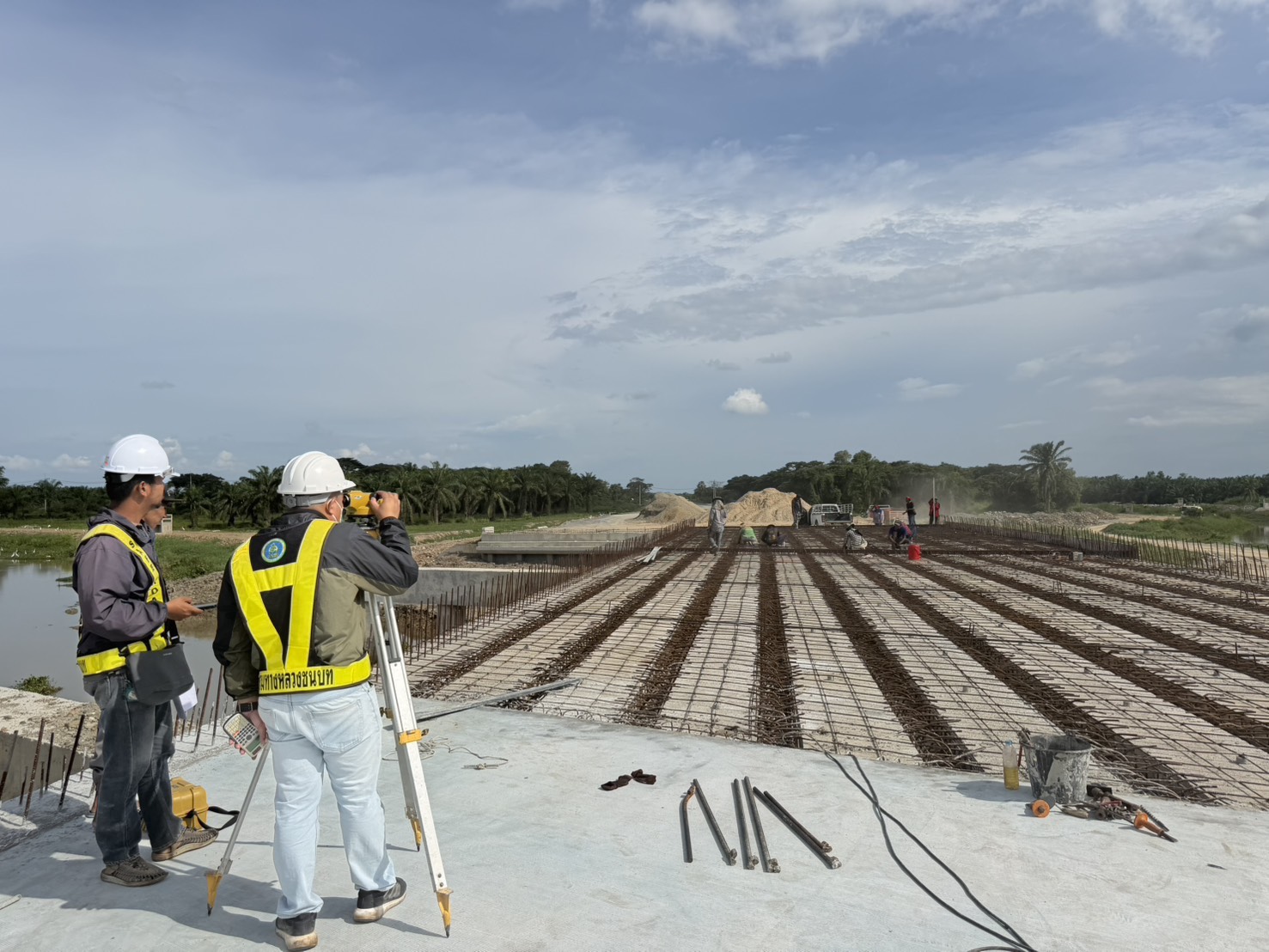

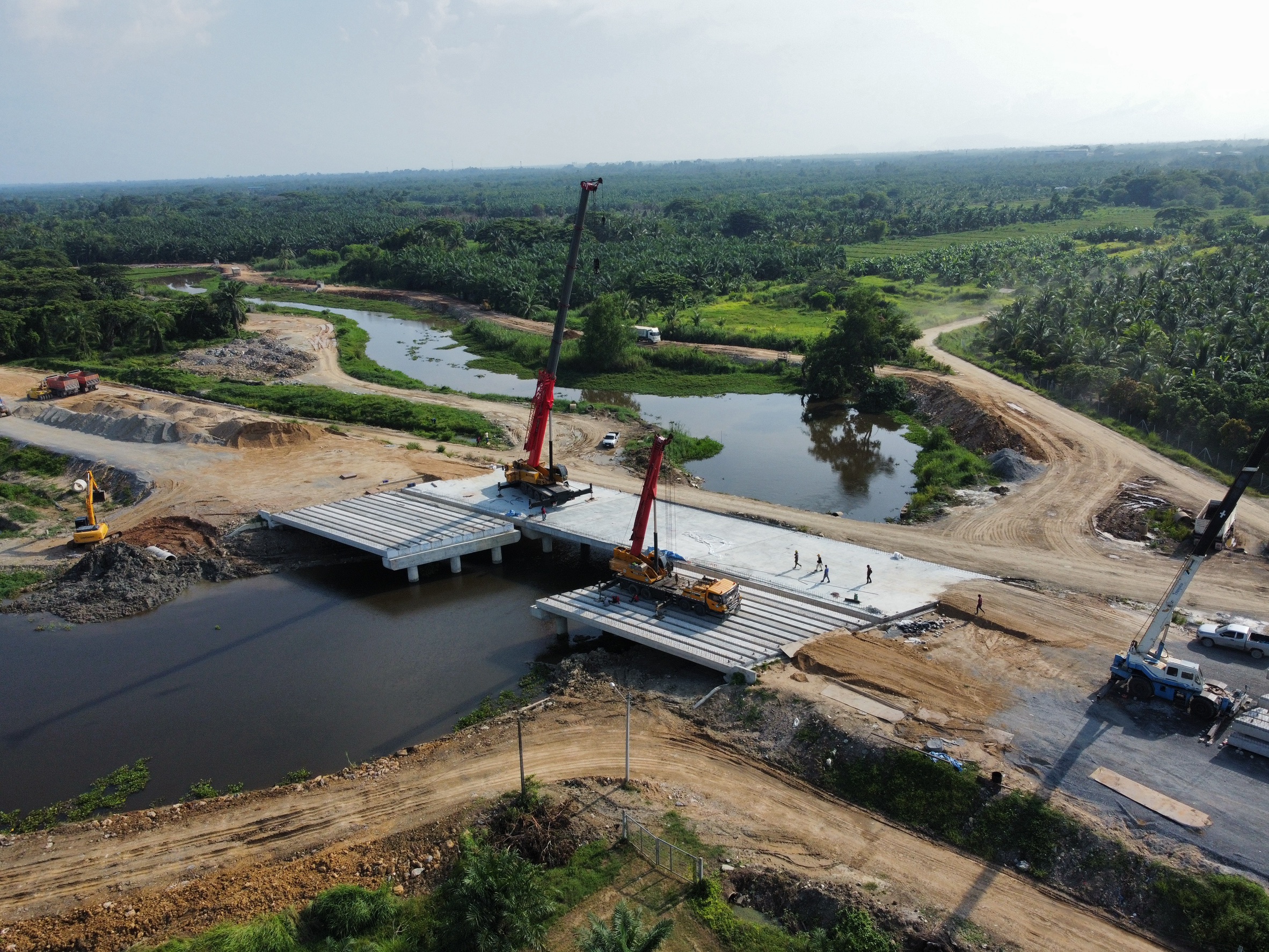

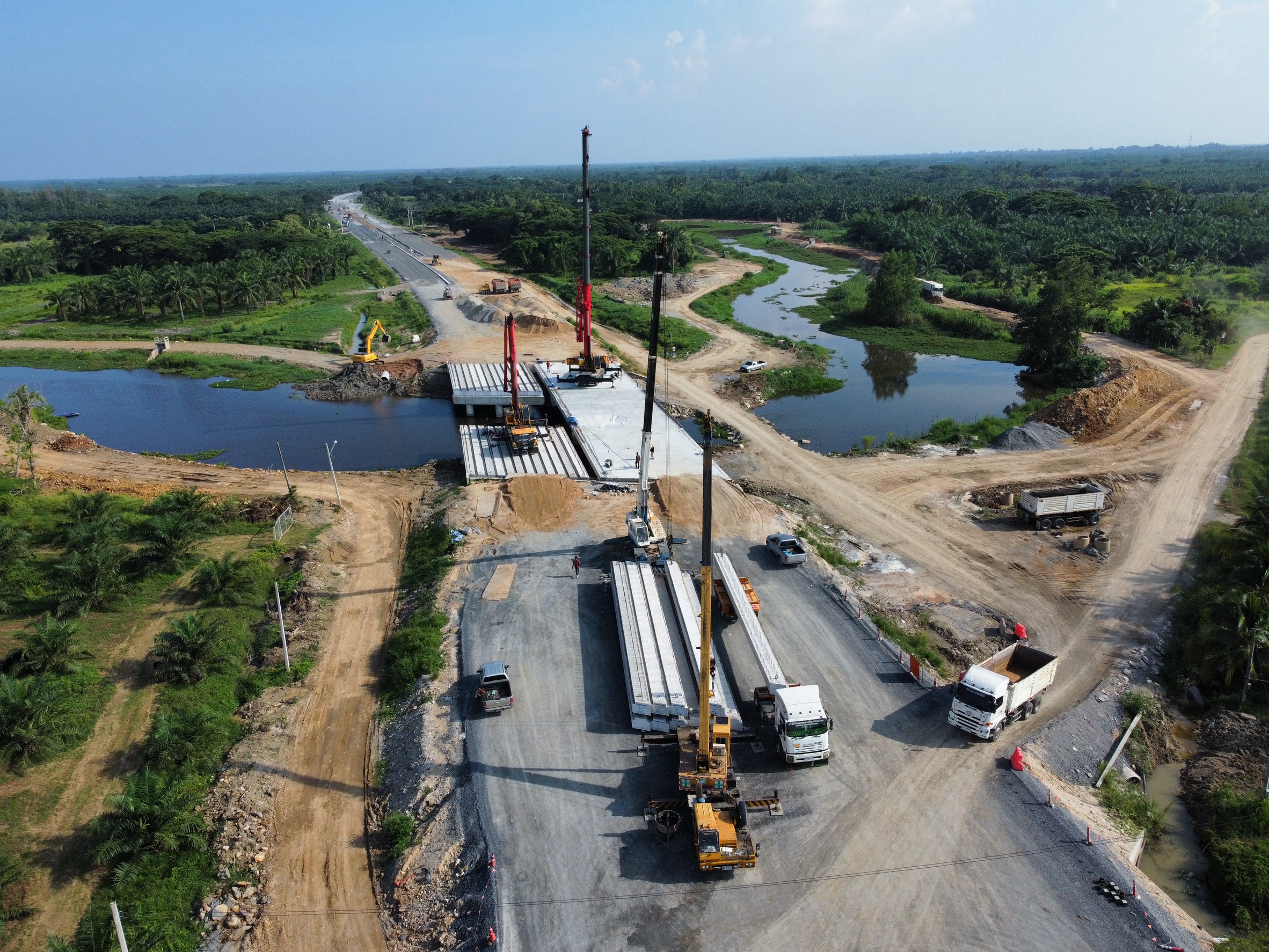

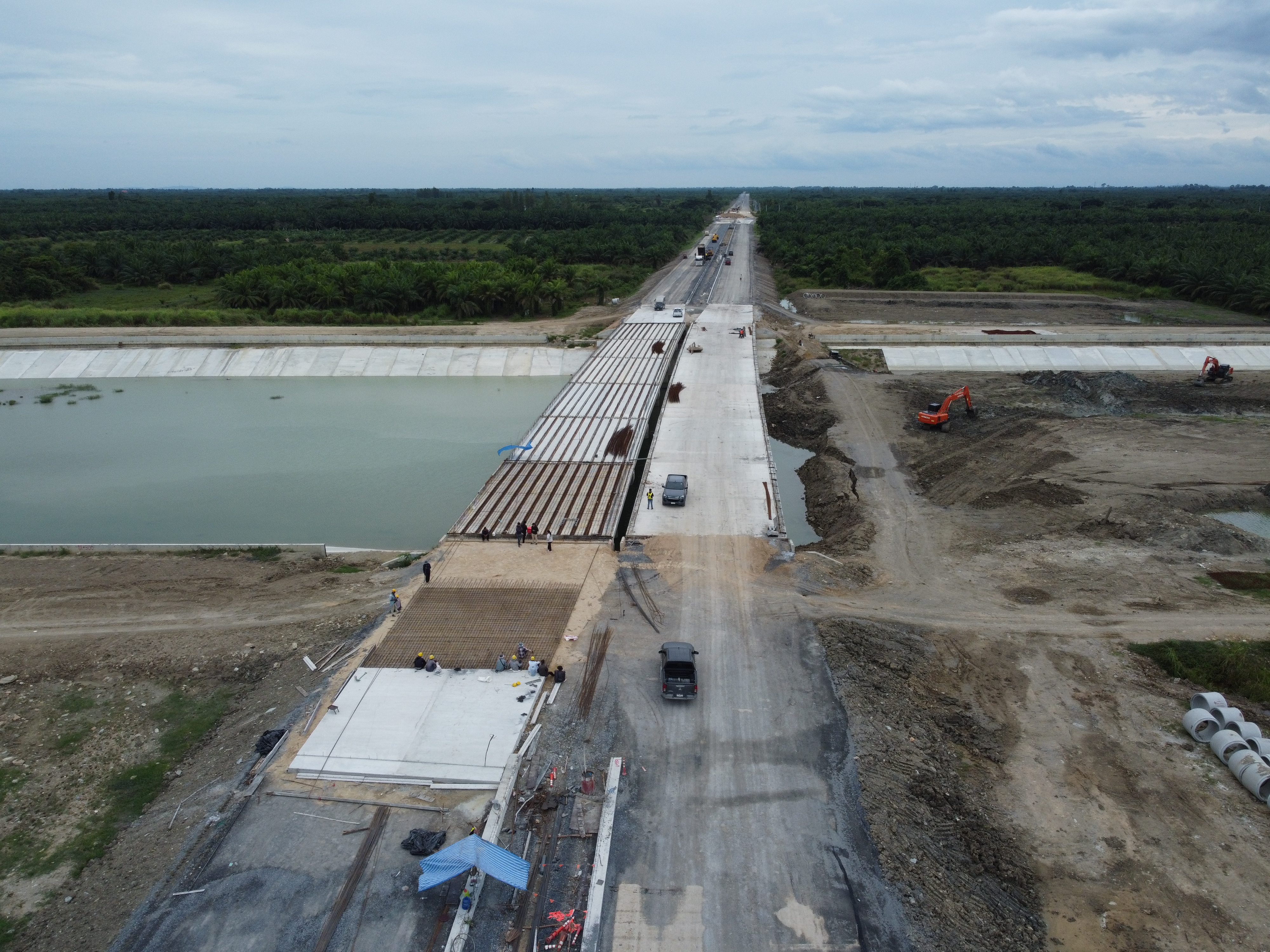

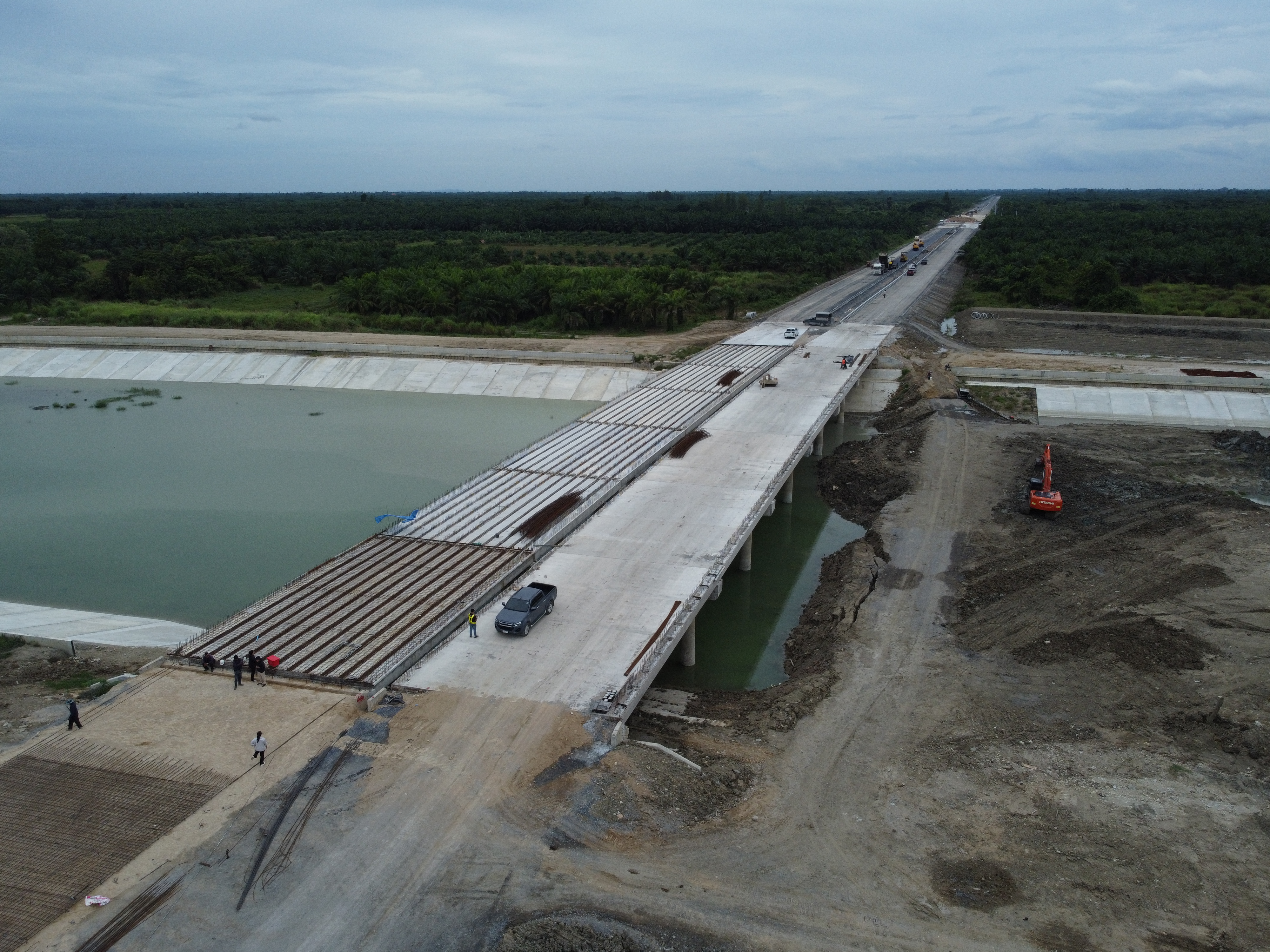

งานก่อสร้างสะพาน ค.ส.ล. ข้ามคลองชลประทาน กม.ที่ 6+262.500

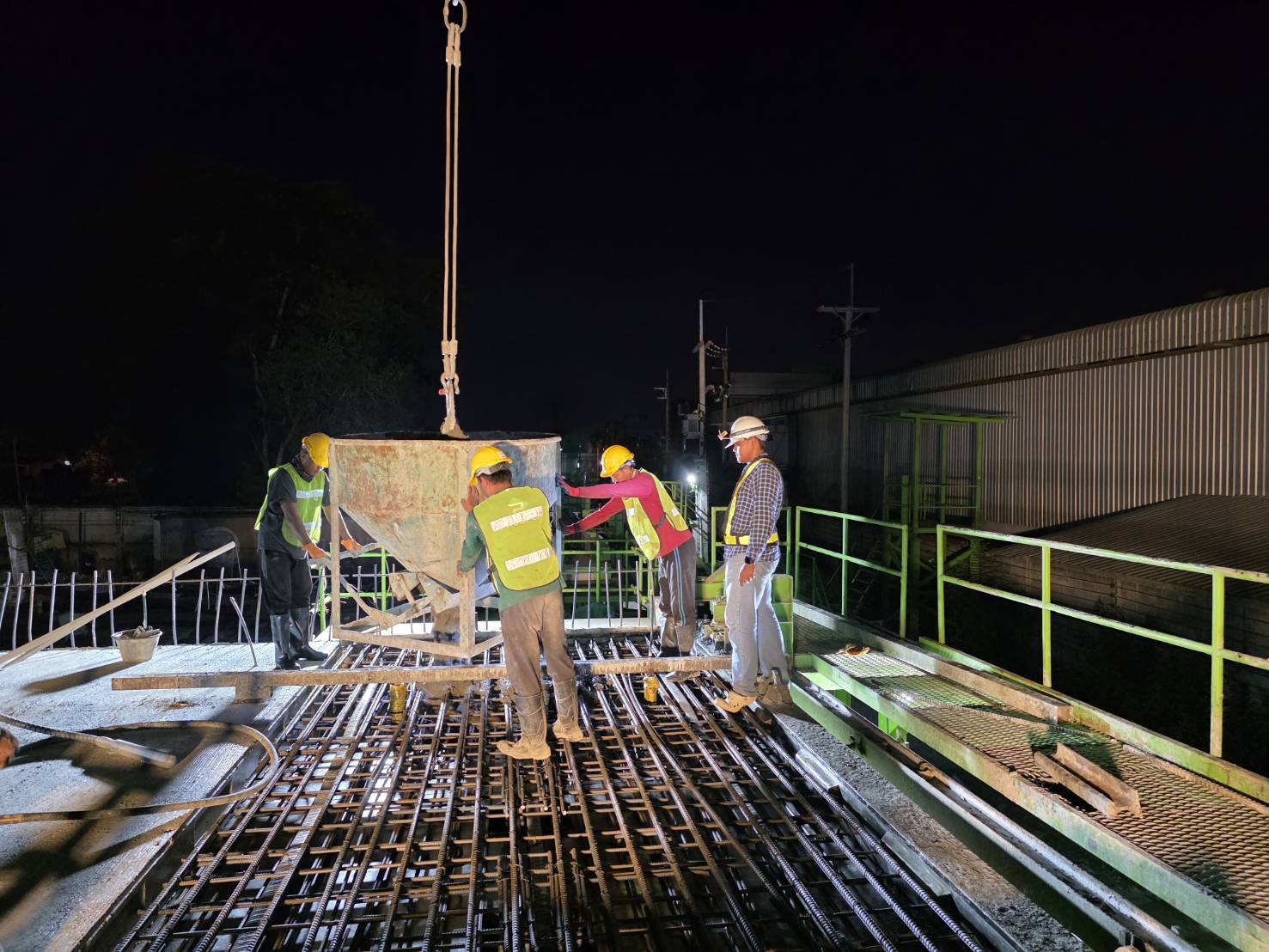

ช่วงเดือน :

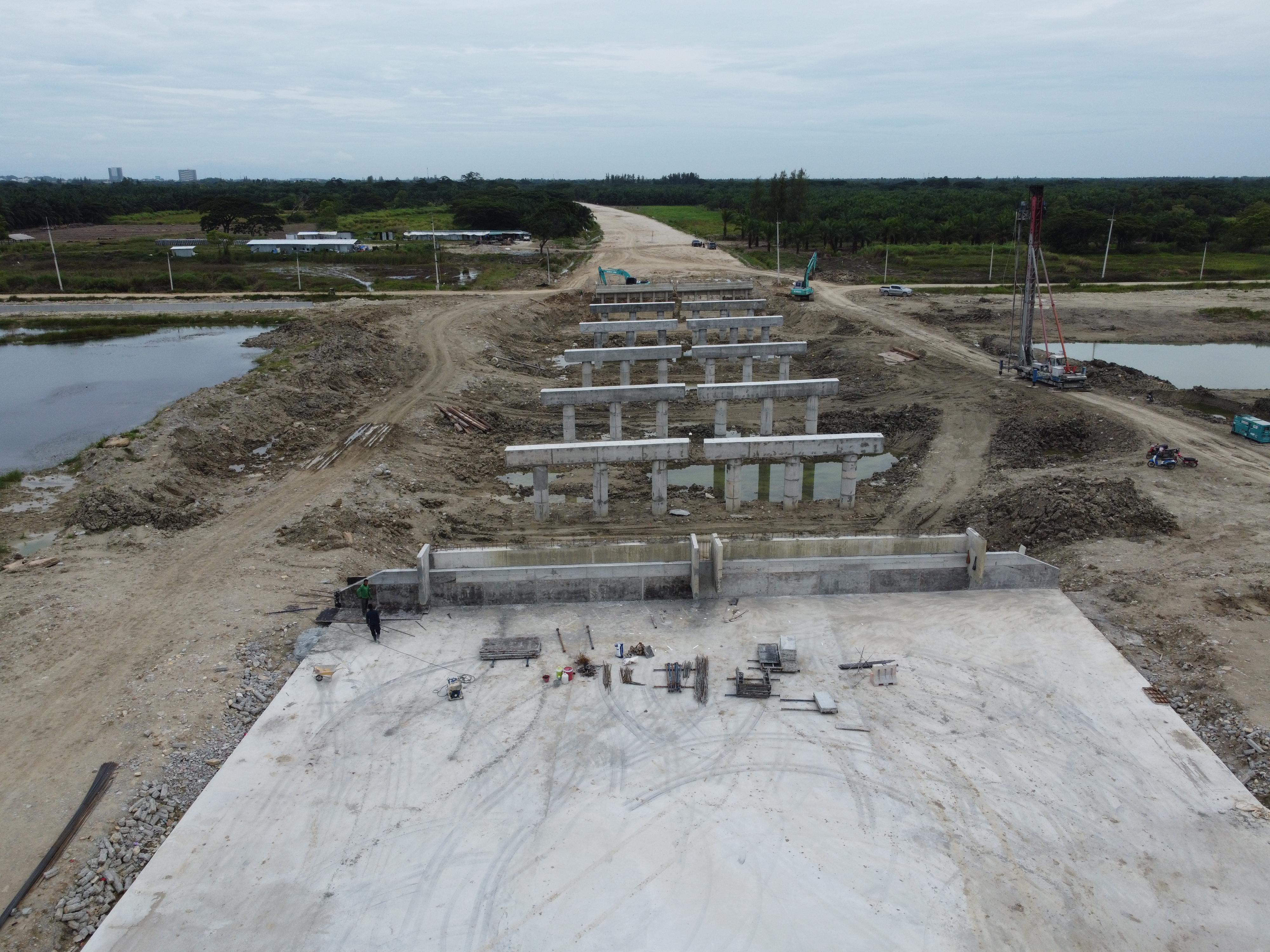

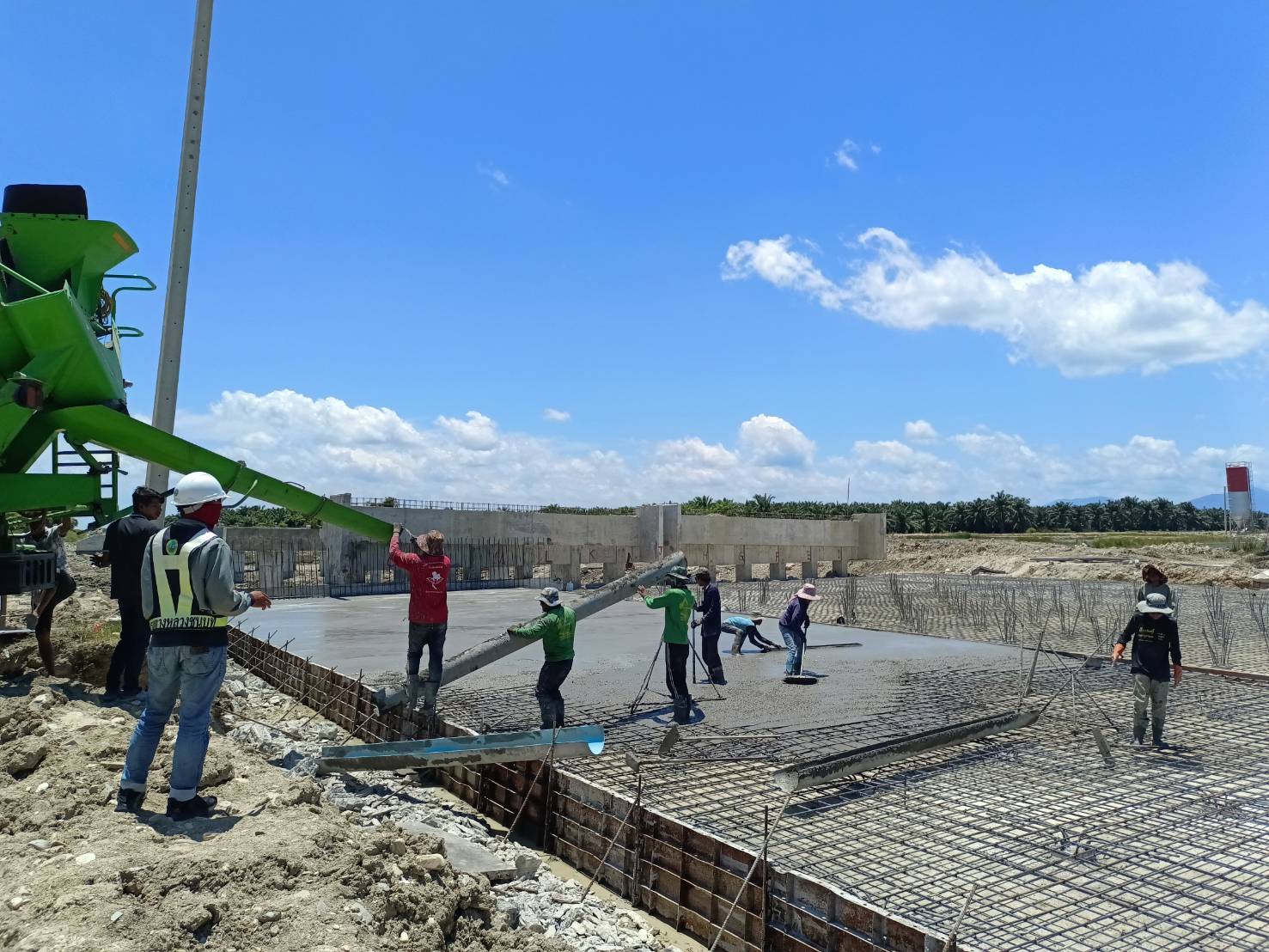

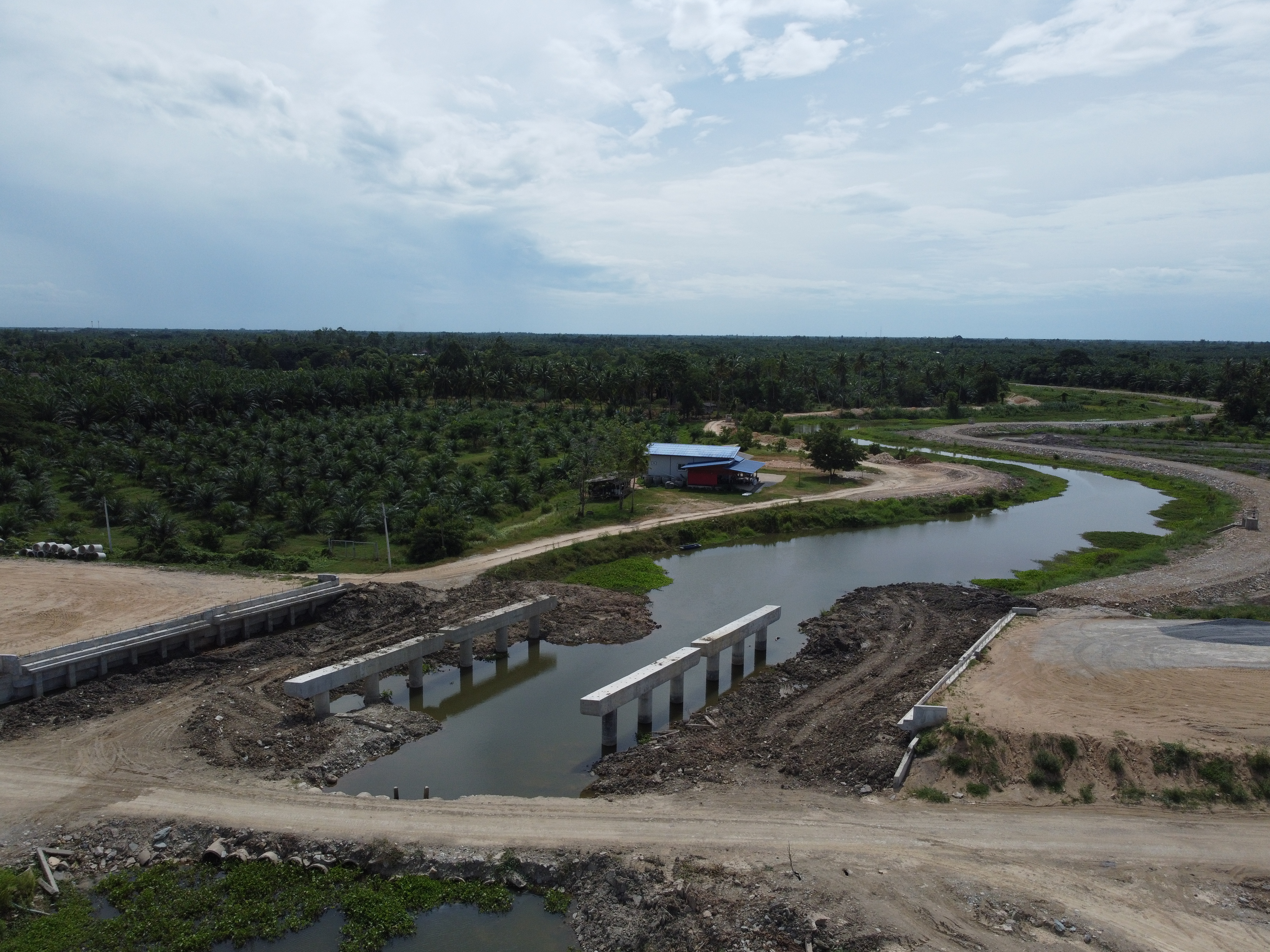

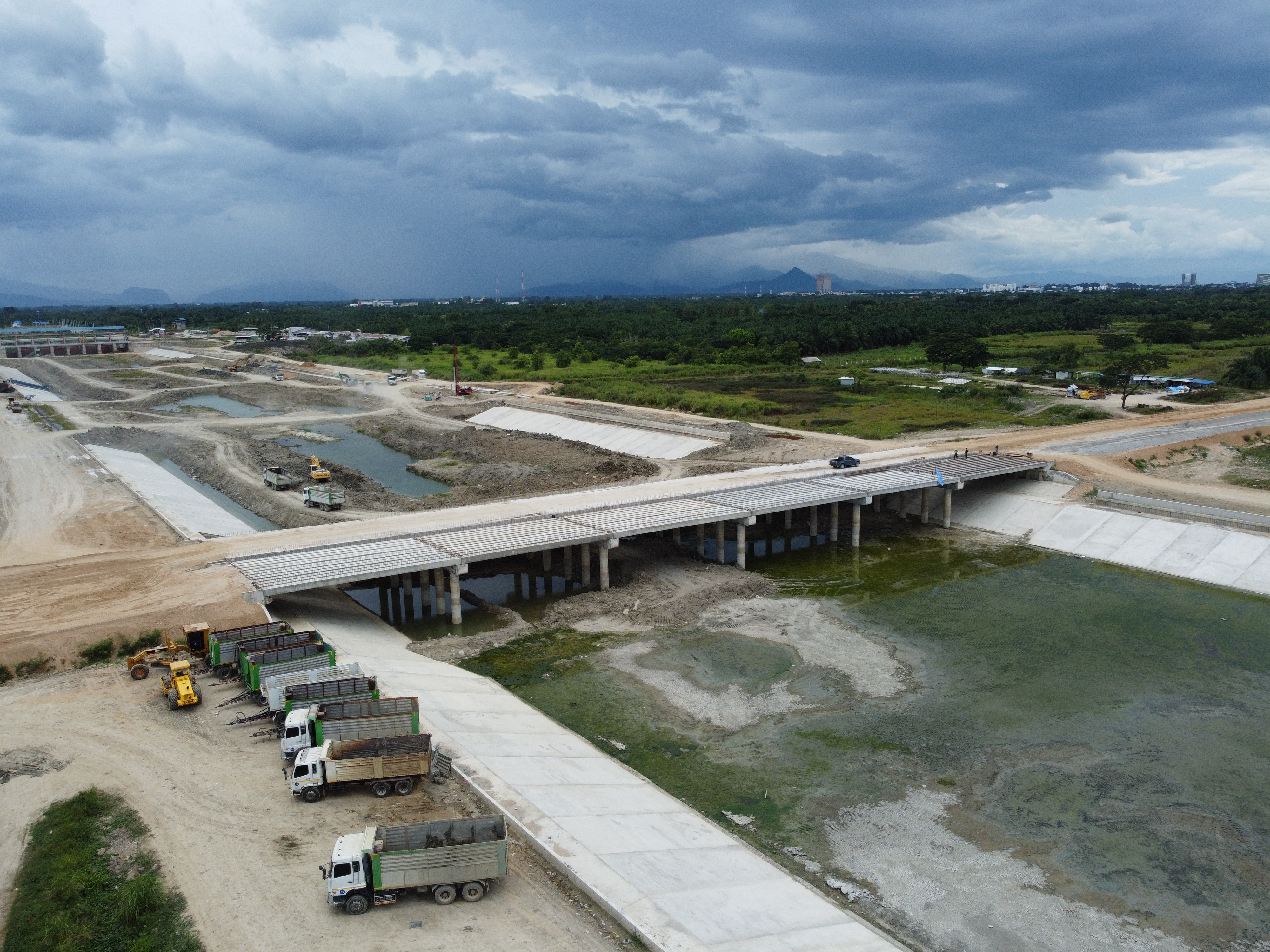

งานก่อสร้างสะพาน ค.ส.ล. ข้ามคลองหัวตรุด กม.ที่ 8+351.500
ช่วงเดือน :

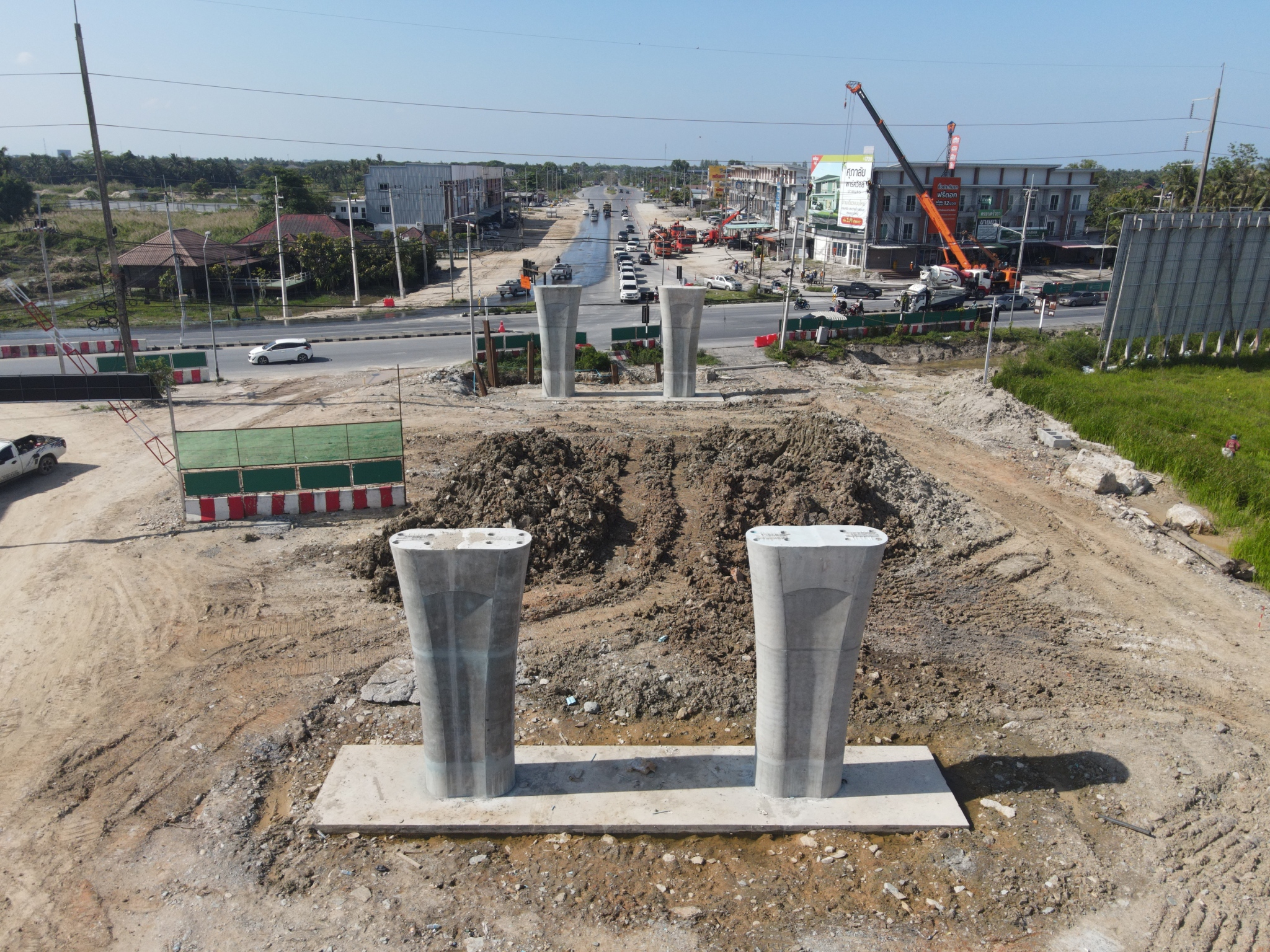

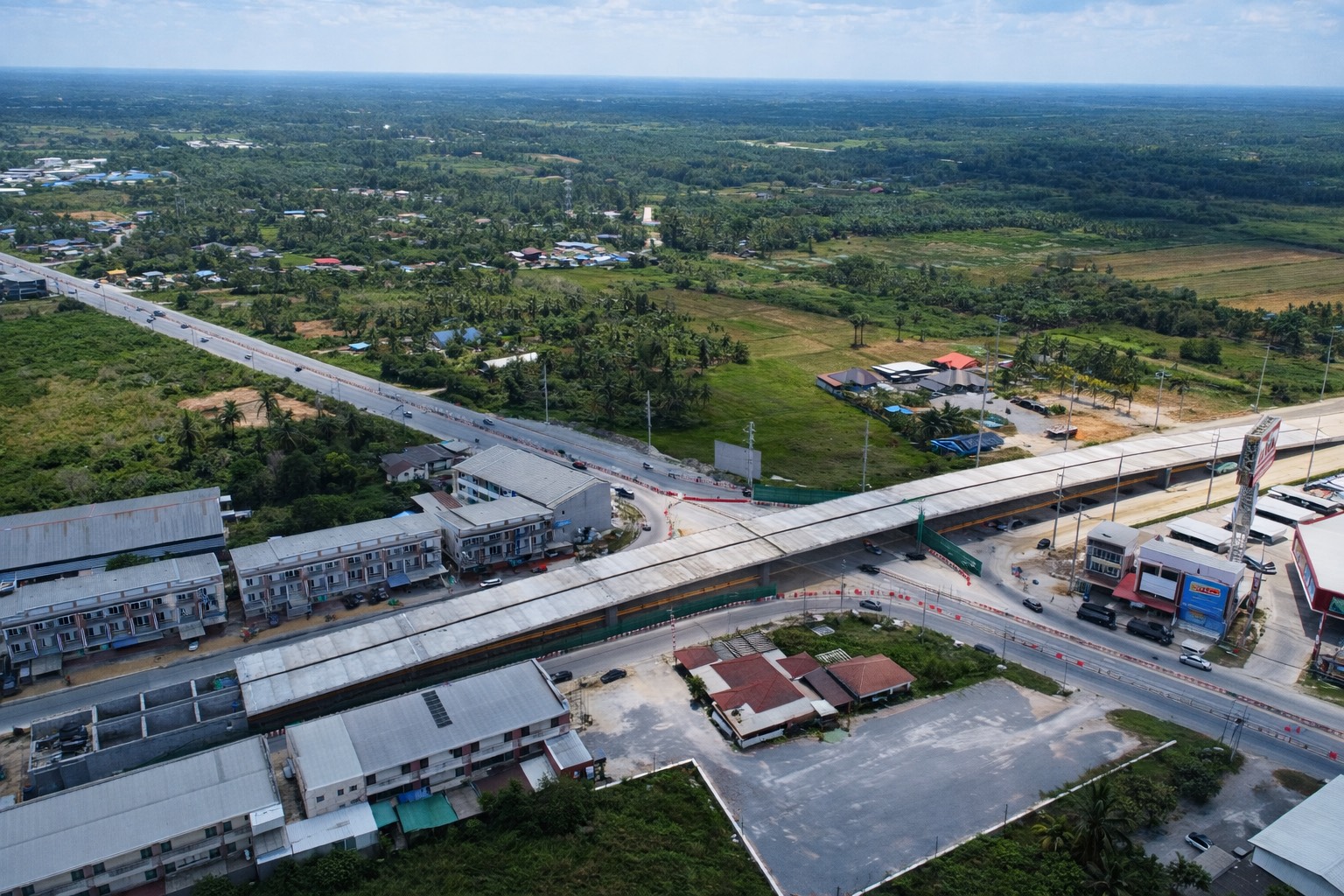

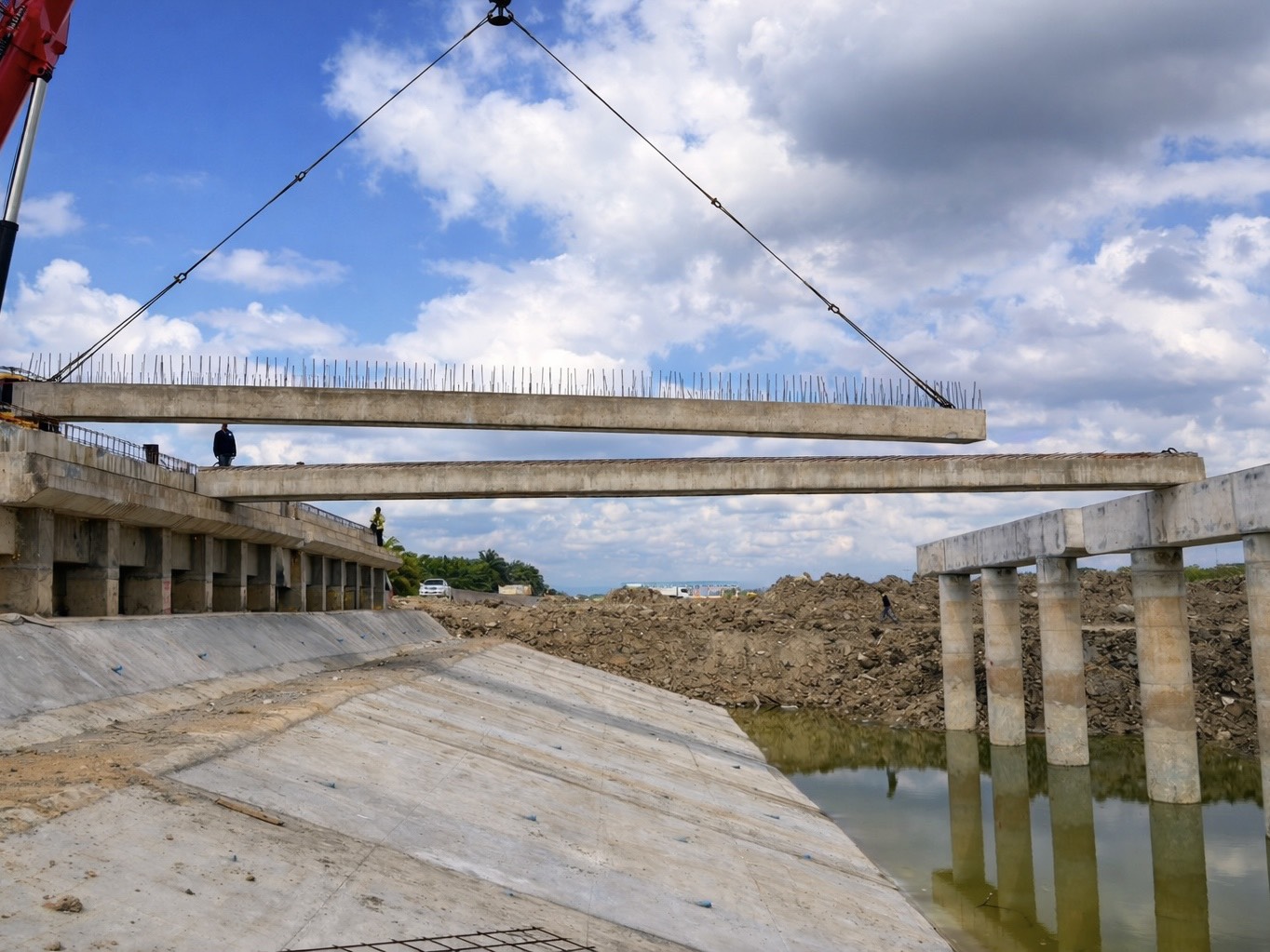

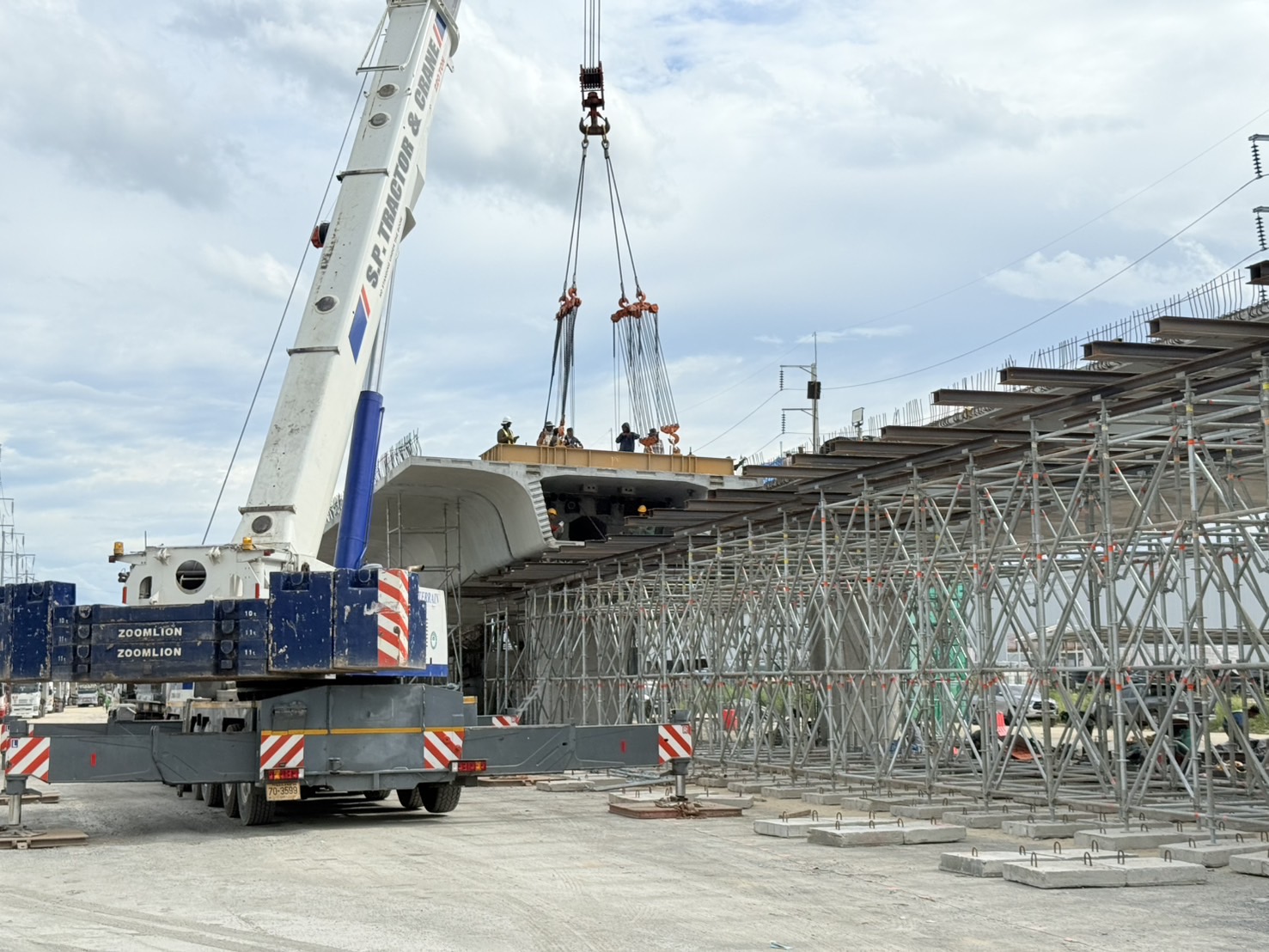

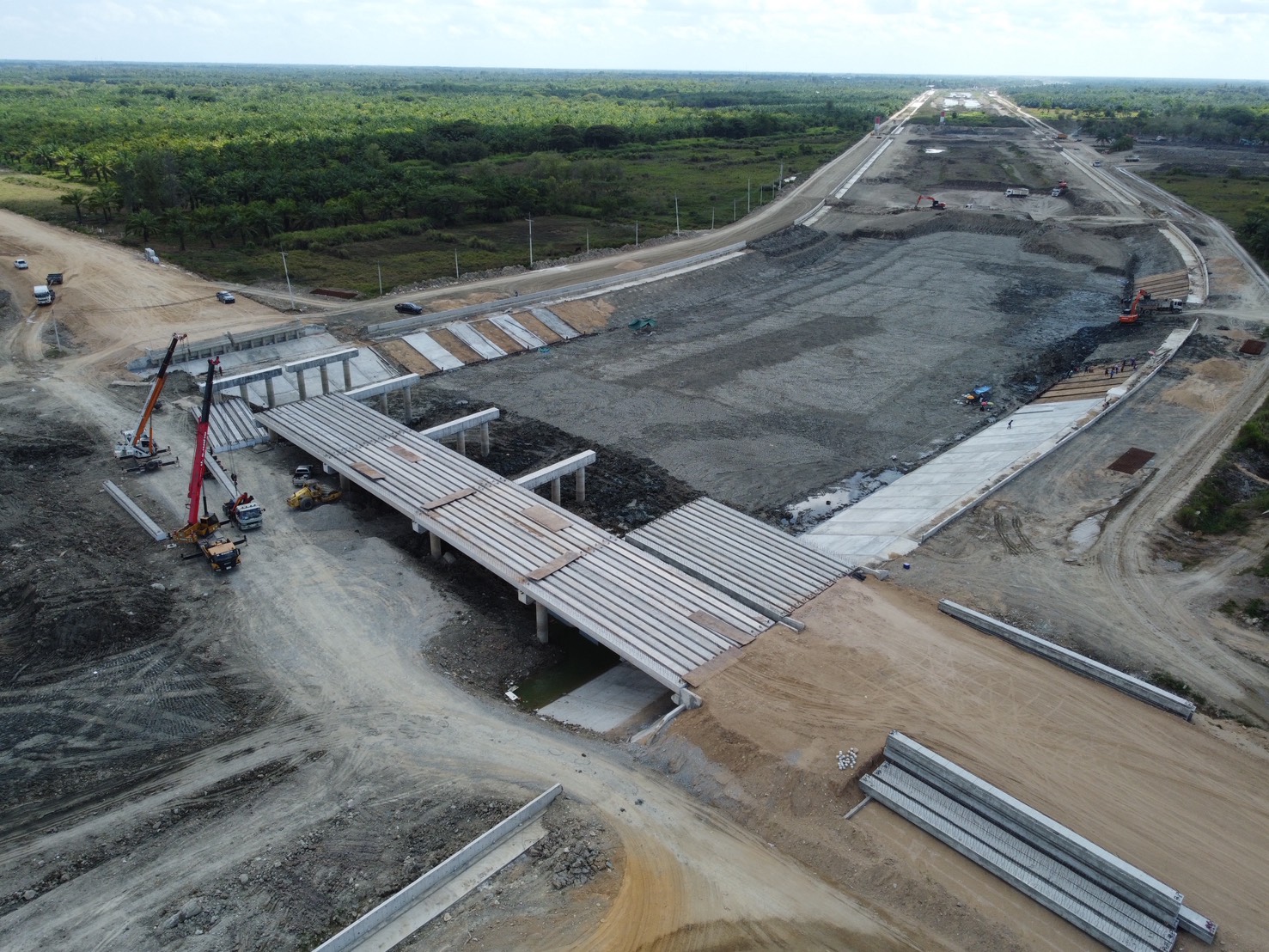

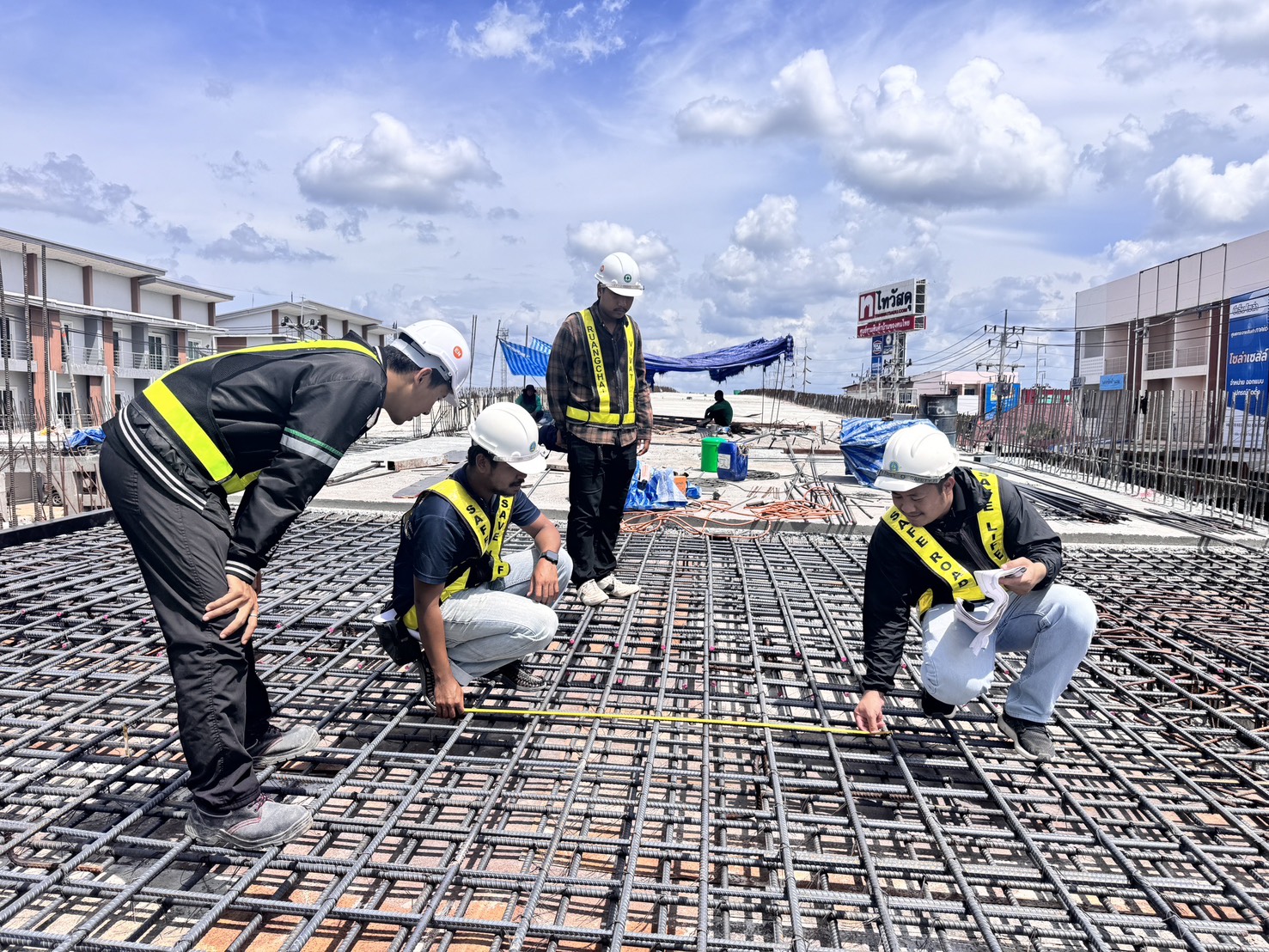

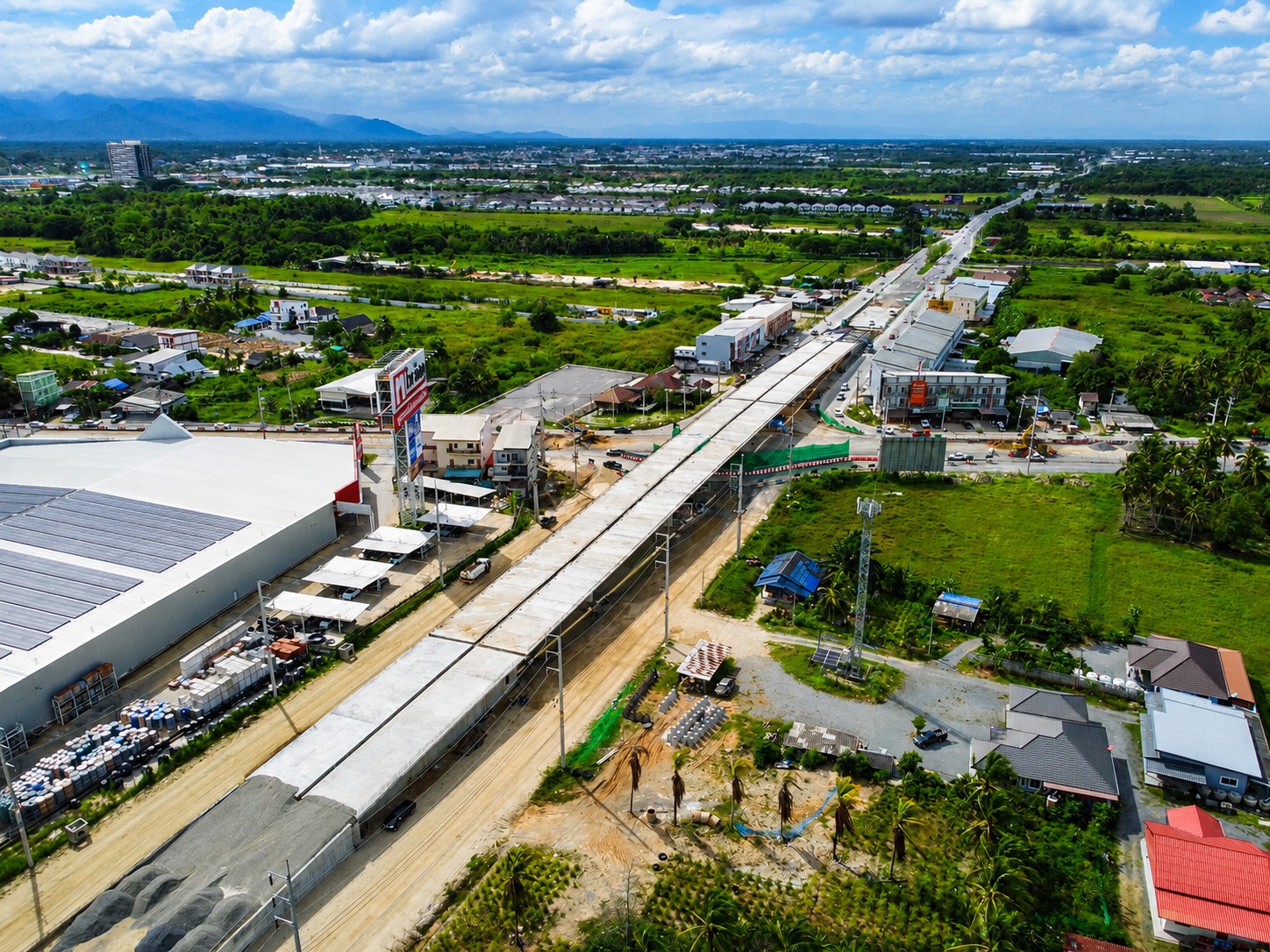

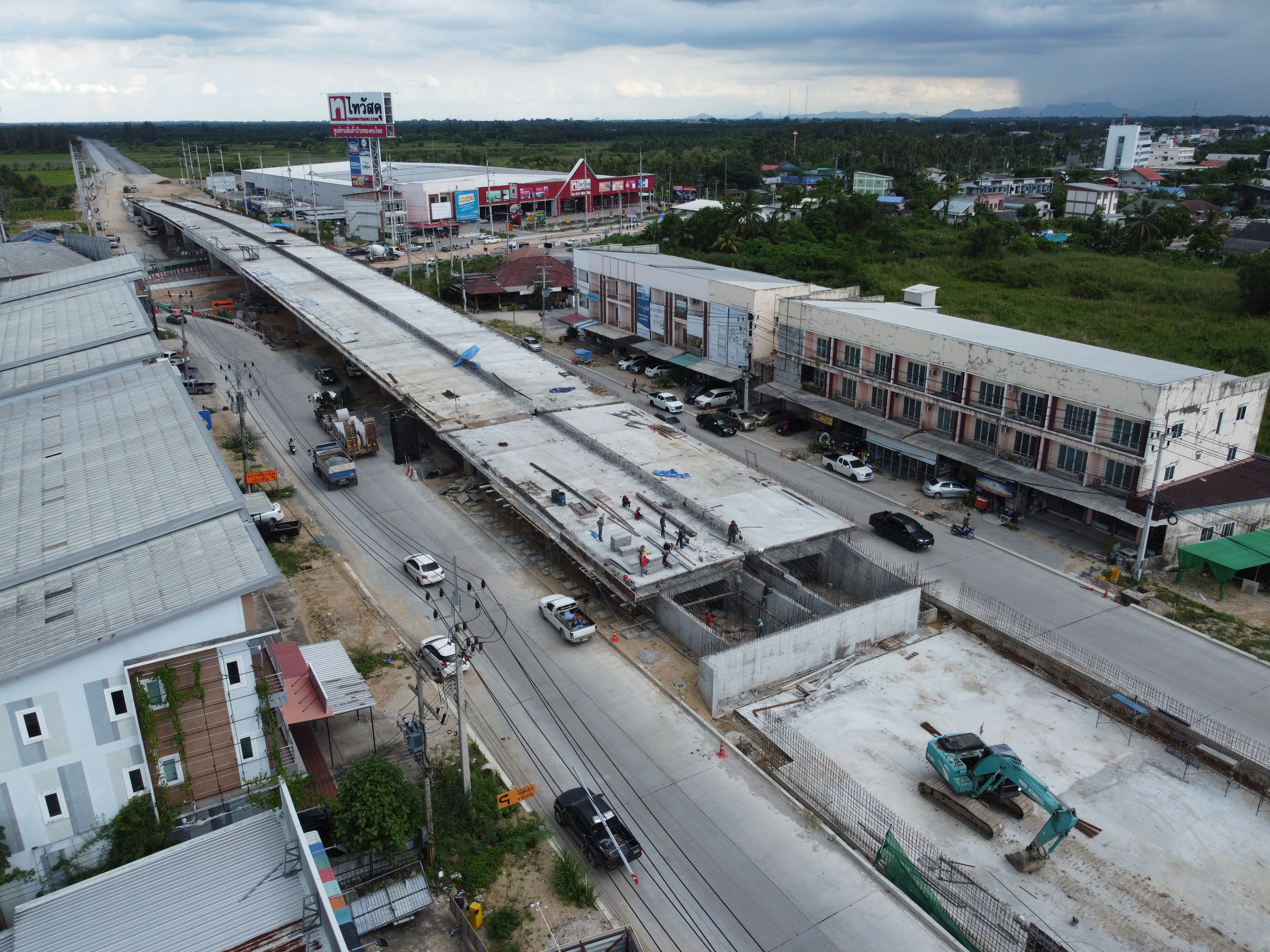

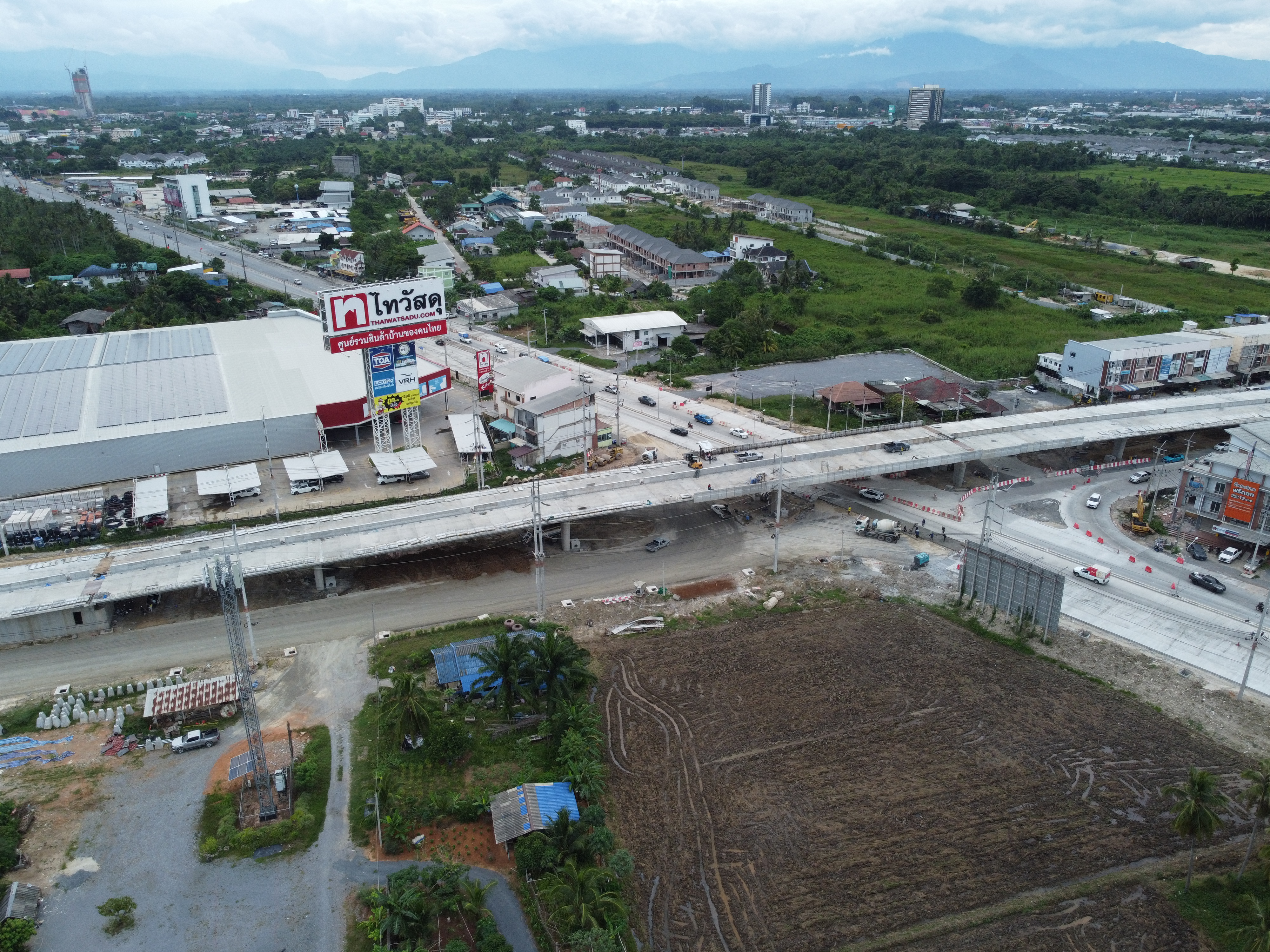

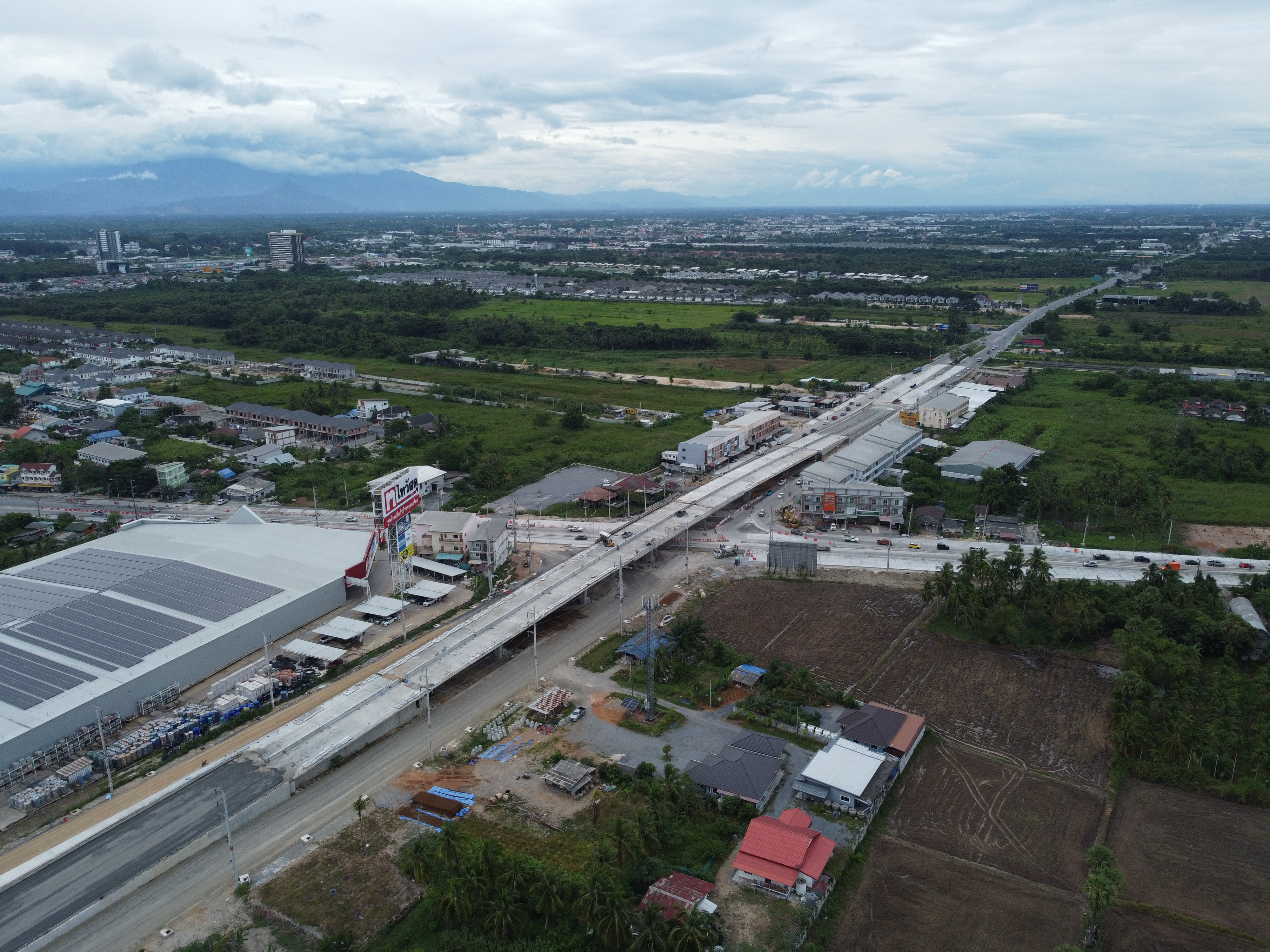

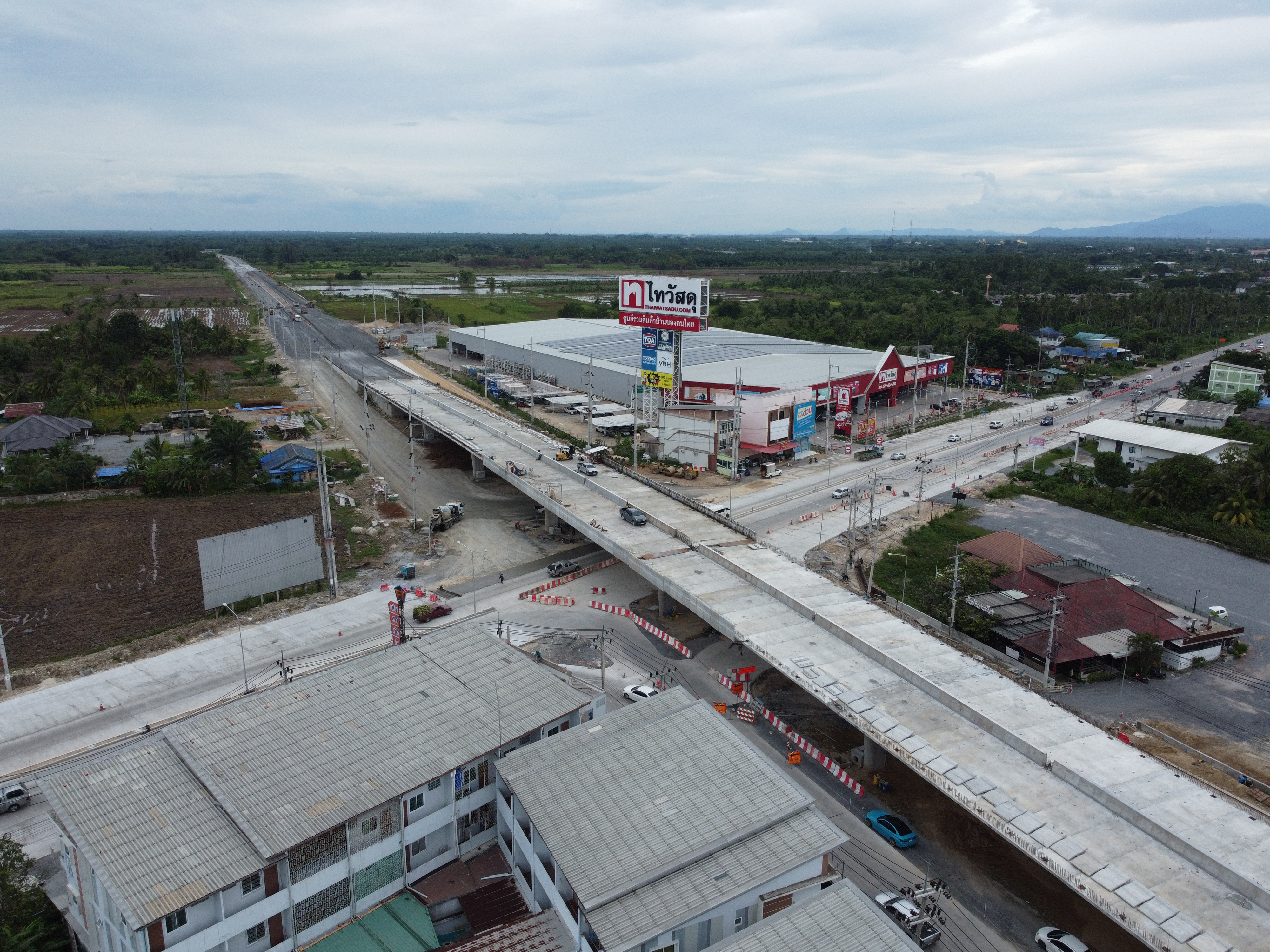

งานก่อสร้างสะพาน ค.ส.ล. ข้ามทางแยก กม.ที่ 10+357.500
ช่วงเดือน :
